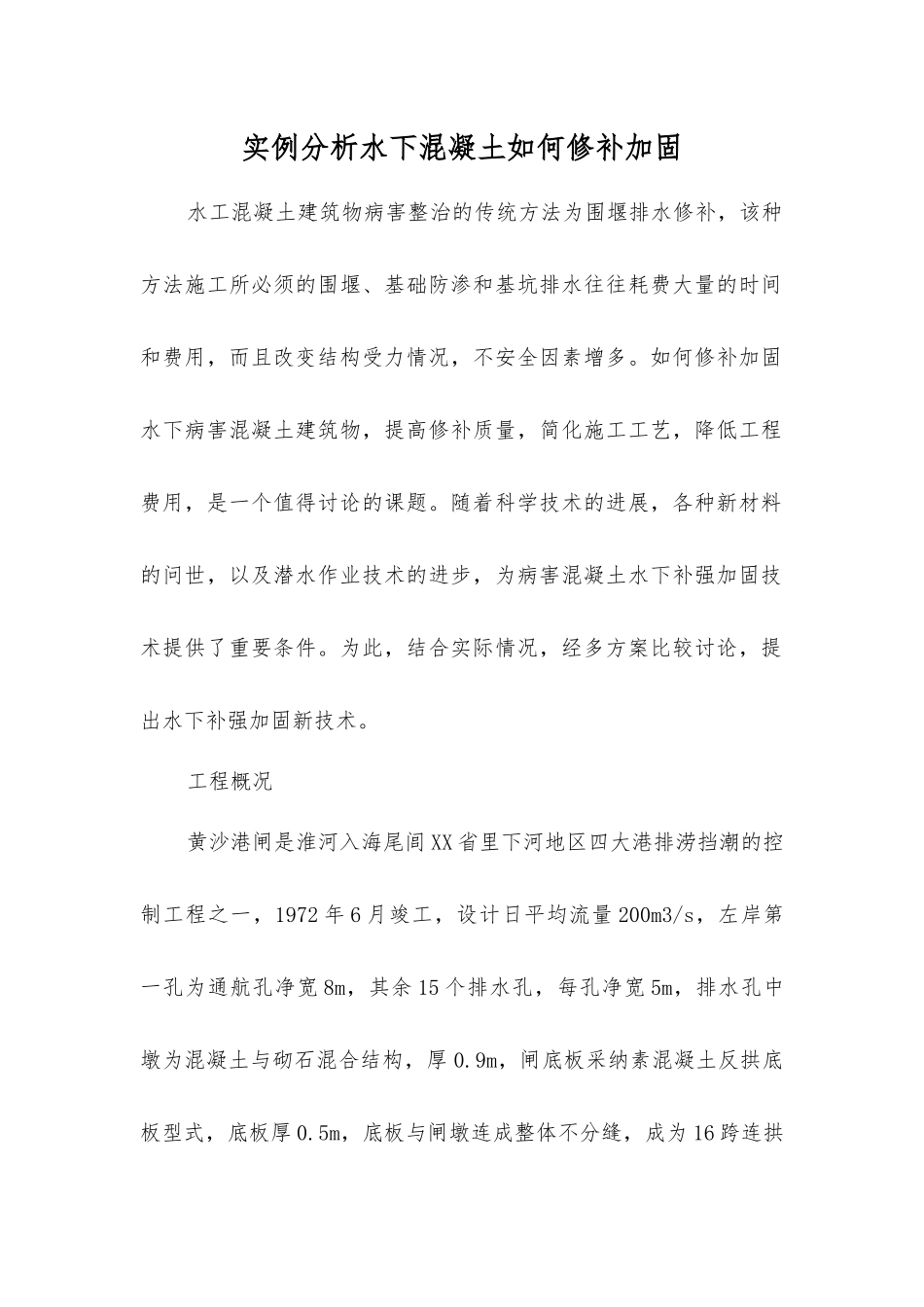

实例分析水下混凝土如何修补加固水工混凝土建筑物病害整治的传统方法为围堰排水修补,该种方法施工所必须的围堰、基础防渗和基坑排水往往耗费大量的时间和费用,而且改变结构受力情况,不安全因素增多
如何修补加固水下病害混凝土建筑物,提高修补质量,简化施工工艺,降低工程费用,是一个值得讨论的课题
随着科学技术的进展,各种新材料的问世,以及潜水作业技术的进步,为病害混凝土水下补强加固技术提供了重要条件
为此,结合实际情况,经多方案比较讨论,提出水下补强加固新技术
工程概况黄沙港闸是淮河入海尾闾 XX 省里下河地区四大港排涝挡潮的控制工程之一,1972 年 6 月竣工,设计日平均流量 200m3/s,左岸第一孔为通航孔净宽 8m,其余 15 个排水孔,每孔净宽 5m,排水孔中墩为混凝土与砌石混合结构,厚 0
9m,闸底板采纳素混凝土反拱底板型式,底板厚 0
5m,底板与闸墩连成整体不分缝,成为 16 跨连拱结构

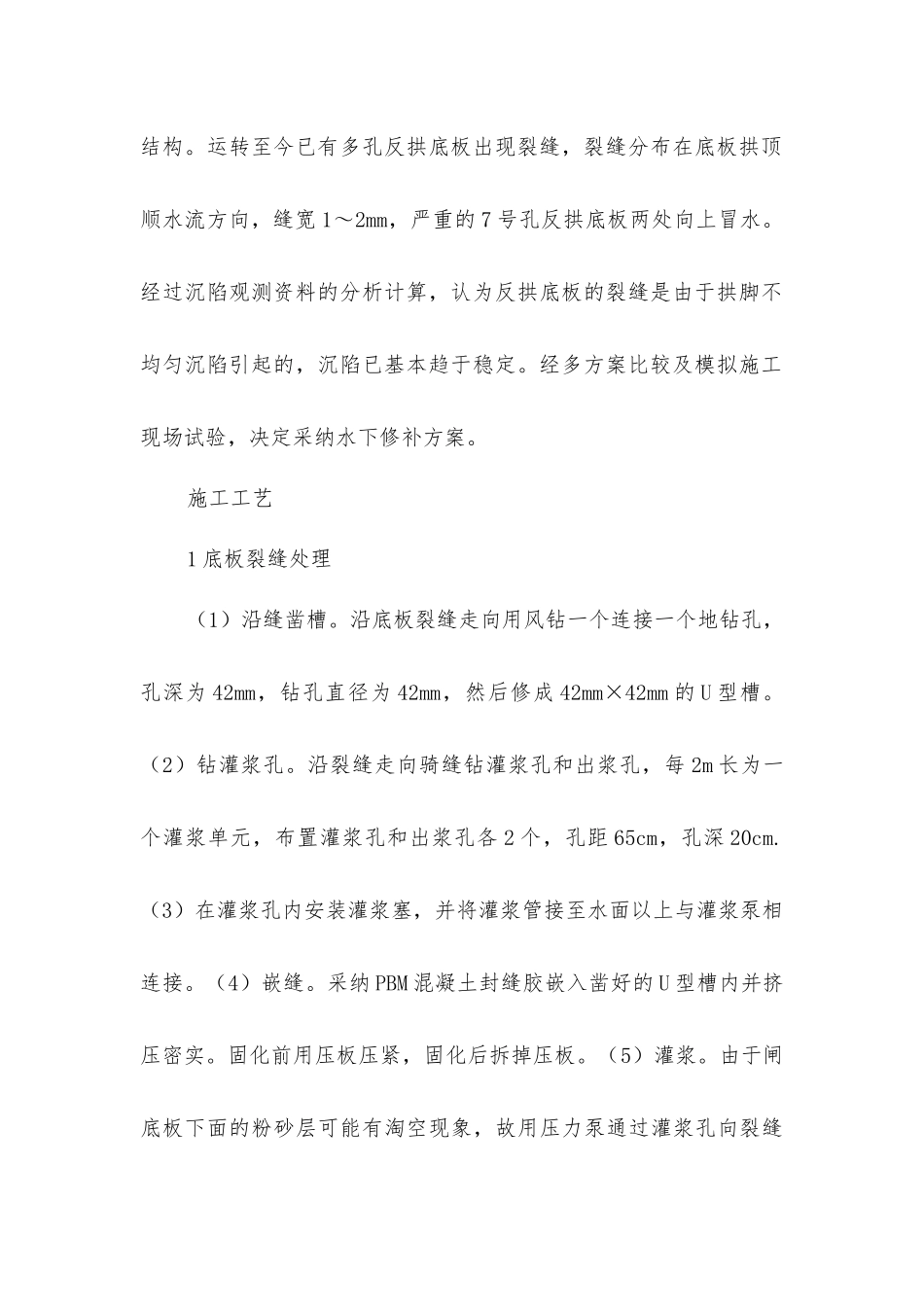

运转至今已有多孔反拱底板出现裂缝,裂缝分布在底板拱顶顺水流方向,缝宽 1~2mm,严重的 7 号孔反拱底板两处向上冒水
经过沉陷观测资料的分析计算,认为反拱底板的裂缝是由于拱脚不均匀沉陷引起的,沉陷已基本趋于稳定
经多方案比较及模拟施工现场试验,决定采纳水下修补方案
施工工艺1 底板裂缝处理(1)沿缝凿槽
沿底板裂缝走向用风钻一个连接一个地钻孔,孔深为 42mm,钻孔直径为 42mm,然后修成 42mm×42mm 的 U 型槽
(2)钻灌浆孔
沿裂缝走向骑缝钻灌浆孔和出浆孔,每 2m 长为一个灌浆单元,布置灌浆孔和出浆孔各 2 个,孔距 65cm,孔深 20cm
(3)在灌浆孔内安装灌浆塞,并将灌浆管接至水面以上与灌浆泵相连接
采纳 PBM 混凝土封缝胶嵌入凿好的 U 型槽内并挤压密实
固化前用压板压紧,固化后拆掉压板

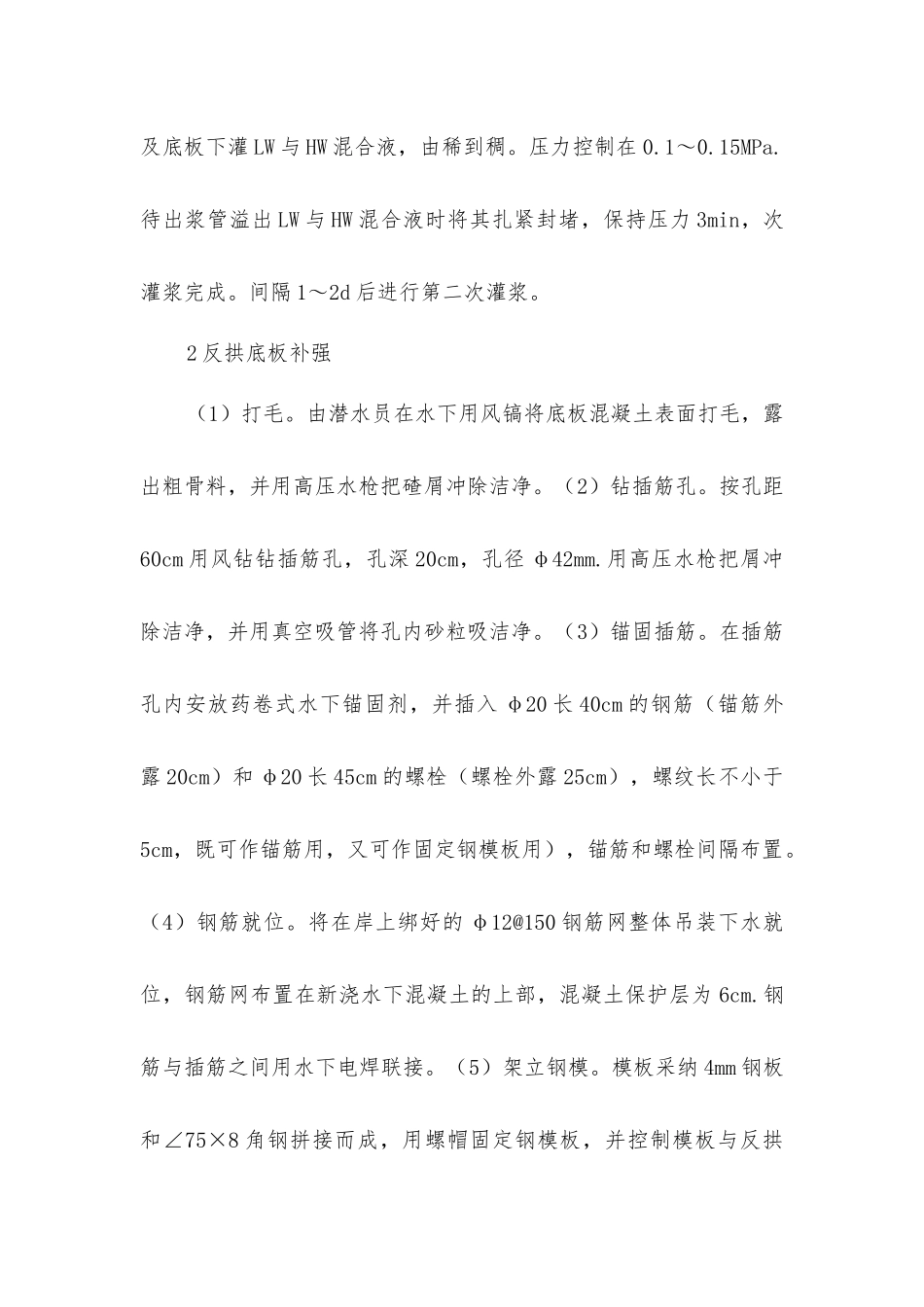

由于闸底板下面的粉砂层可能有淘空现象,
