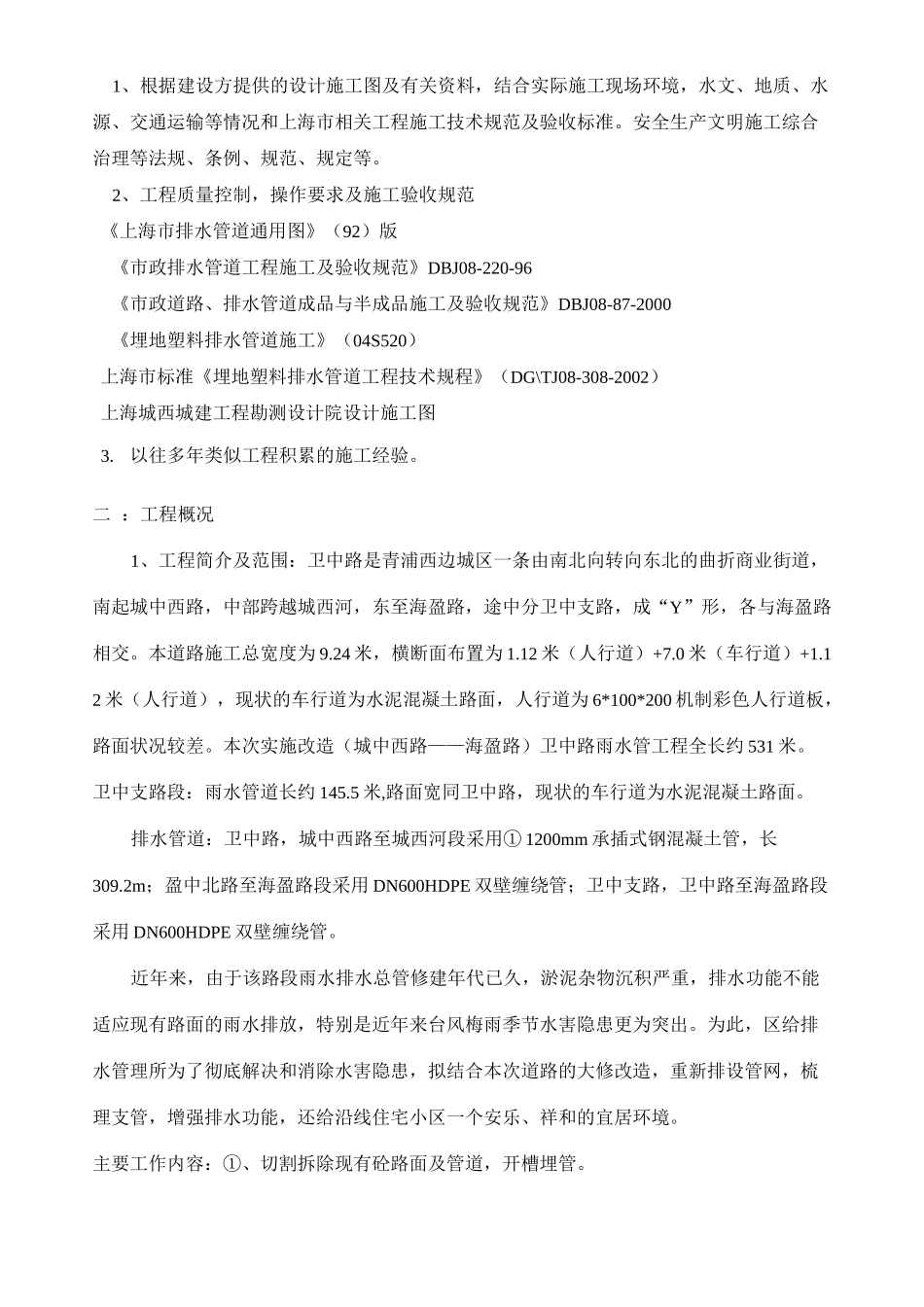

青浦区卫中路雨水管道改造中修工程(2013〜2015,2013 年第二批)施工组织设计上海豪青建设工程有限公司二 O 一五年七月十五日*■•9编制依据•'9工程概况•9施工程序四;施工进度五;施工准备与资源配置计划六;主要施工方案七;施工现场平面布置八;主要施工管理计划施工组织设计;编制依据1、根据建设方提供的设计施工图及有关资料,结合实际施工现场环境,水文、地质、水源、交通运输等情况和上海市相关工程施工技术规范及验收标准
安全生产文明施工综合治理等法规、条例、规范、规定等
2、工程质量控制,操作要求及施工验收规范《上海市排水管道通用图》(92)版《市政排水管道工程施工及验收规范》DBJ08-220-96《市政道路、排水管道成品与半成品施工及验收规范》DBJ08-87-2000《埋地塑料排水管道施工》(04S520)上海市标准《埋地塑料排水管道工程技术规程》(DG\TJ08-308-2002)上海城西城建工程勘测设计院设计施工图3
以往多年类似工程积累的施工经验
二 :工程概况1、工程简介及范围:卫中路是青浦西边城区一条由南北向转向东北的曲折商业街道,南起城中西路,中部跨越城西河,东至海盈路,途中分卫中支路,成“Y”形,各与海盈路相交
本道路施工总宽度为 9
24 米,横断面布置为 1
12 米(人行道)+7
0 米(车行道)+1
12 米(人行道),现状的车行道为水泥混凝土路面,人行道为 6*100*200 机制彩色人行道板,路面状况较差
本次实施改造(城中西路——海盈路)卫中路雨水管工程全长约 531 米
卫中支路段:雨水管道长约 145
5 米,路面宽同卫中路,现状的车行道为水泥混凝土路面
排水管道:卫中路,城中西路至城西河段采用① 1200mm 承插式钢混凝土管,长309
2m;盈中北路至海盈路段采用 DN600HDPE 双壁缠绕管;卫中支路,卫中路至海盈
