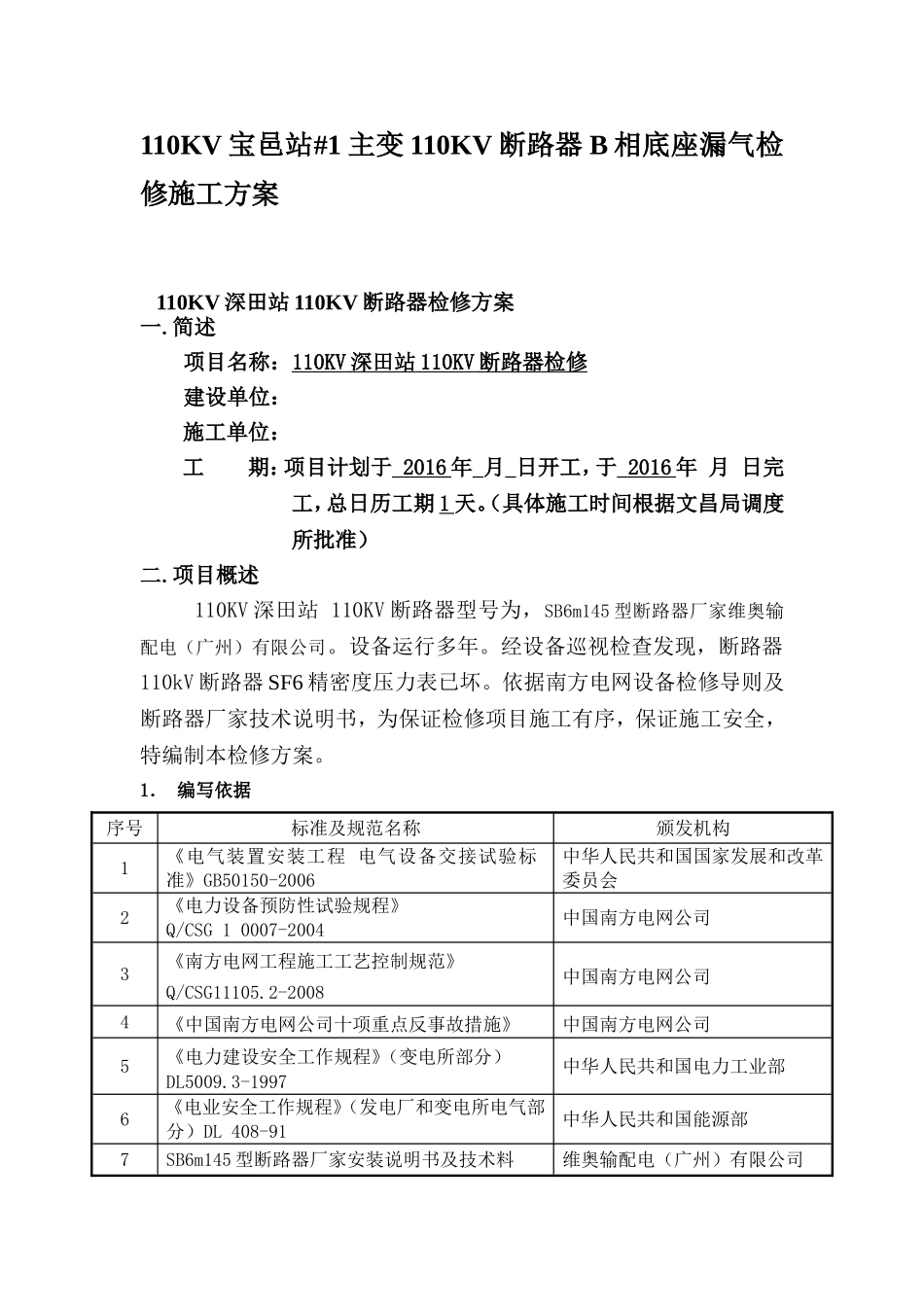

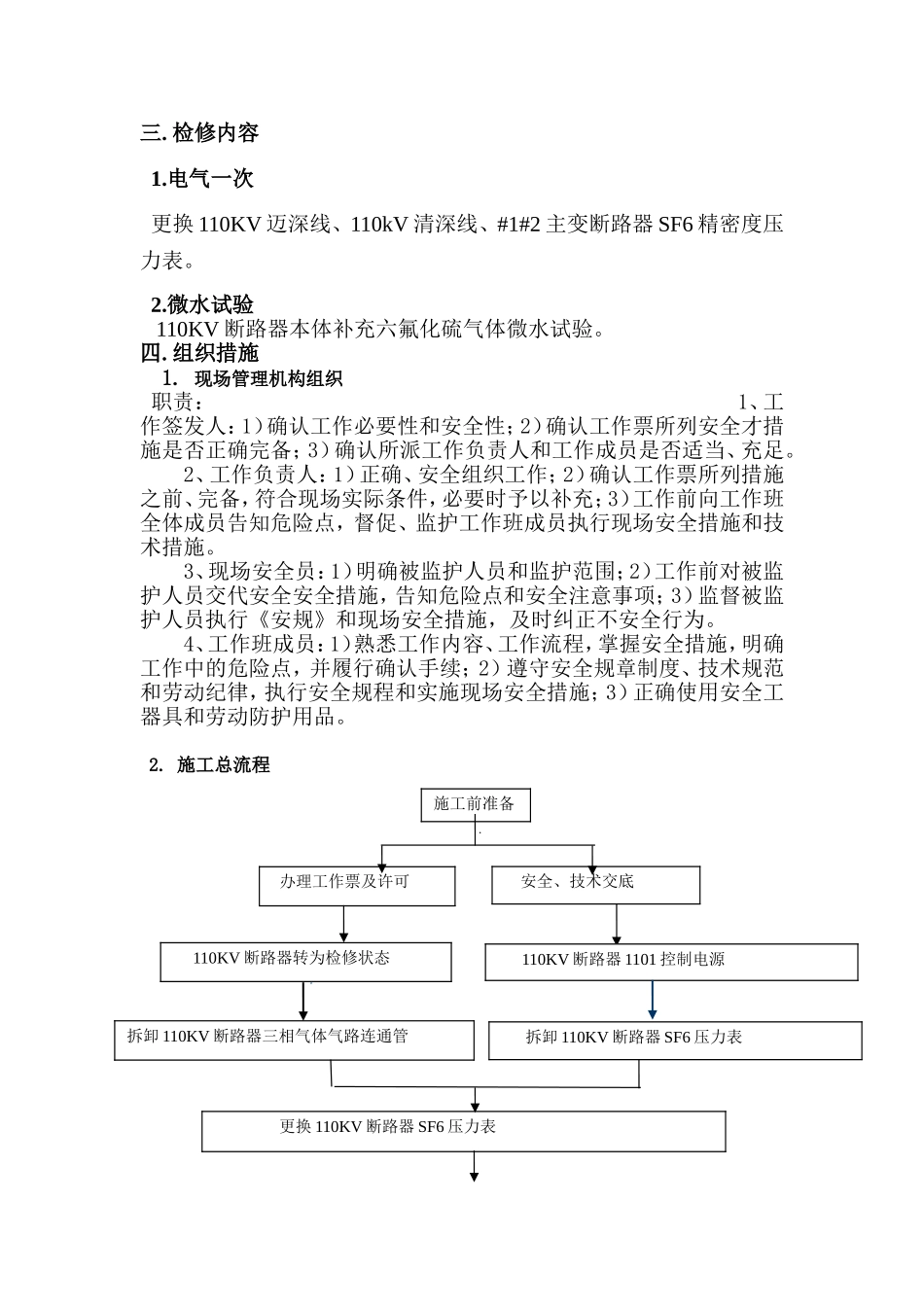

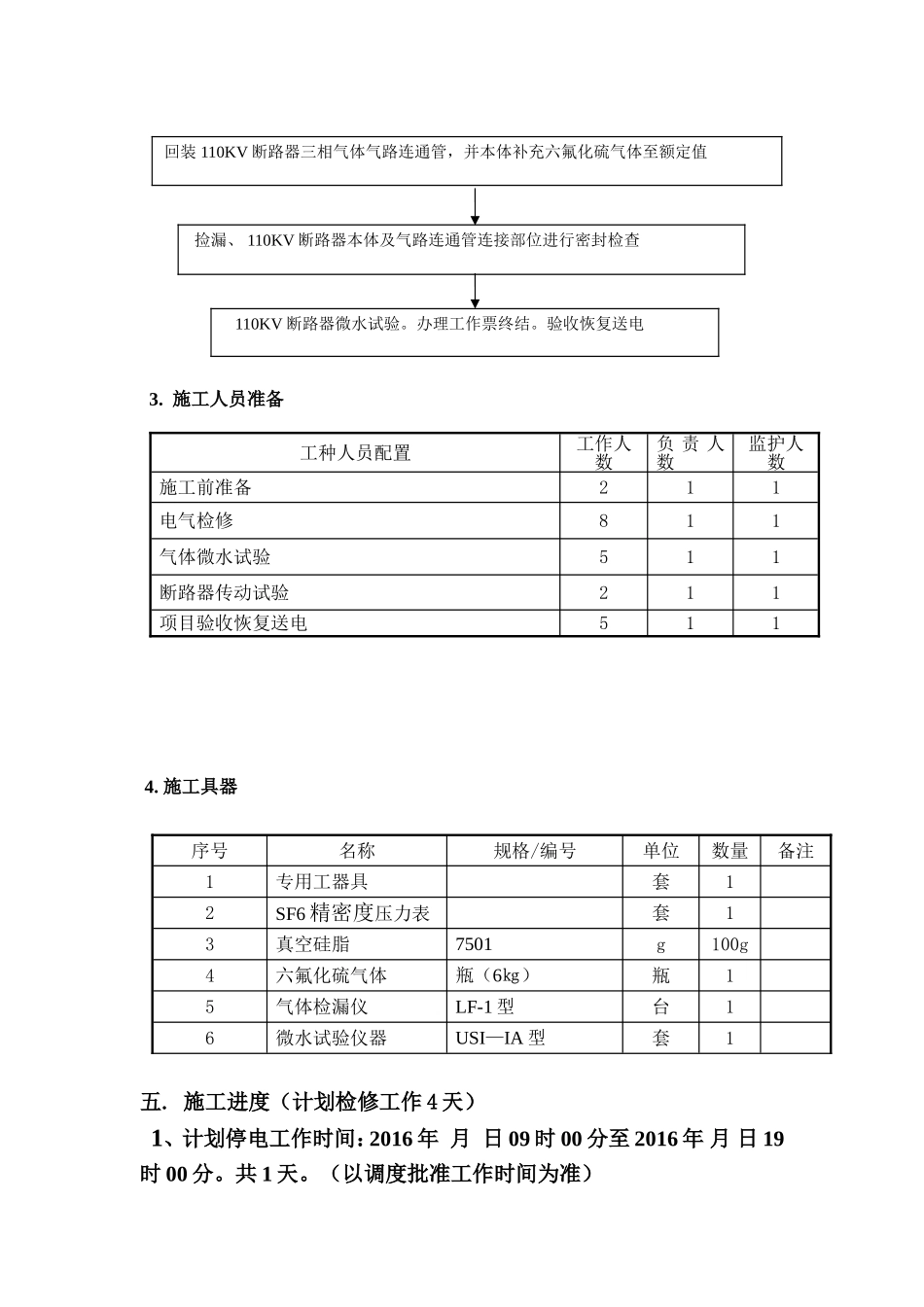

110KV宝邑站#1主变110KV断路器B相底座漏气检修施工方案110KV深田站110KV断路器检修方案一.简述项目名称:110KV深田站110KV断路器检修建设单位:施工单位:工期:项目计划于2016年月日开工,于2016年月日完工,总日历工期1天。(具体施工时间根据文昌局调度所批准)二.项目概述110KV深田站110KV断路器型号为,SB6m145型断路器厂家维奥输配电(广州)有限公司。设备运行多年。经设备巡视检查发现,断路器110kV断路器SF6精密度压力表已坏。依据南方电网设备检修导则及断路器厂家技术说明书,为保证检修项目施工有序,保证施工安全,特编制本检修方案。1.编写依据序号标准及规范名称颁发机构1《电气装置安装工程电气设备交接试验标准》GB50150-2006中华人民共和国国家发展和改革委员会2《电力设备预防性试验规程》Q/CSG10007-2004中国南方电网公司3《南方电网工程施工工艺控制规范》Q/CSG11105.2-2008中国南方电网公司4《中国南方电网公司十项重点反事故措施》中国南方电网公司5《电力建设安全工作规程》(变电所部分)DL5009.3-1997中华人民共和国电力工业部6《电业安全工作规程》(发电厂和变电所电气部分)DL408-91中华人民共和国能源部7SB6m145型断路器厂家安装说明书及技术料维奥输配电(广州)有限公司三.检修内容1.电气一次更换110KV迈深线、110kV清深线、#1#2主变断路器SF6精密度压力表。2.微水试验110KV断路器本体补充六氟化硫气体微水试验。四.组织措施1.现场管理机构组织职责:1、工作签发人:1)确认工作必要性和安全性;2)确认工作票所列安全才措施是否正确完备;3)确认所派工作负责人和工作成员是否适当、充足。2、工作负责人:1)正确、安全组织工作;2)确认工作票所列措施之前、完备,符合现场实际条件,必要时予以补充;3)工作前向工作班全体成员告知危险点,督促、监护工作班成员执行现场安全措施和技术措施。3、现场安全员:1)明确被监护人员和监护范围;2)工作前对被监护人员交代安全安全措施,告知危险点和安全注意事项;3)监督被监护人员执行《安规》和现场安全措施,及时纠正不安全行为。4、工作班成员:1)熟悉工作内容、工作流程,掌握安全措施,明确工作中的危险点,并履行确认手续;2)遵守安全规章制度、技术规范和劳动纪律,执行安全规程和实施现场安全措施;3)正确使用安全工器具和劳动防护用品。2.施工总流程施工前准备办理工作票及许可安全、技术交底110KV断路器转为检修状态拆卸110KV断路器三相气体气路连通管更换110KV断路器SF6压力表拆卸110KV断路器SF6压力表110KV断路器1101控制电源总体3.施工人员准备4.施工具器五.施工进度(计划检修工作4天)1、计划停电工作时间:2016年月日09时00分至2016年月日19时00分。共1天。(以调度批准工作时间为准)工种人员配置工作人数负责人数监护人数施工前准备211电气检修811气体微水试验511断路器传动试验211项目验收恢复送电511序号名称规格/编号单位数量备注1专用工器具套12SF6精密度压力表套13真空硅脂7501g100g4六氟化硫气体瓶(6㎏)瓶15气体检漏仪LF-1型台16微水试验仪器USI—IA型套1回装110KV断路器三相气体气路连通管,并本体补充六氟化硫气体至额定值捡漏、110KV断路器本体及气路连通管连接部位进行密封检查110KV断路器微水试验。办理工作票终结。验收恢复送电1.停电。退出110KV迈深线断路器运行。110KV断路器转为检修状态。2.拆卸110KV迈深线断路器三相气体气路连通管。3.拆卸110KV迈深线断路器SF6精密度压力表。4.更换110KV迈深线断路器SF6压力表。5.回装110KV迈深线断路器三相气体气路连通管,并补充断路器本体六氟化硫气体至额定值。6.110KV迈深线断路器微水试验。7.110KV迈深断路器分合闸传动试验。8.办理110KV迈深线断路器检修工作终结工作票。9.组织相关部门人员验收。10.恢复110KV迈深线断路器送电。2、计划停电工作时间:2016年月日09时00分至2016年月日19时00分。共1天。(以调度批准工作时间为准)1.停电。退出110KV清深线断路器运行。110KV断路器转为检修状态。2.拆卸110KV清深线断路器三相气体气路连通管。3.拆卸110KV清深线断路器SF6精密度压力表。4.更换110kV清深线断路器SF6...
