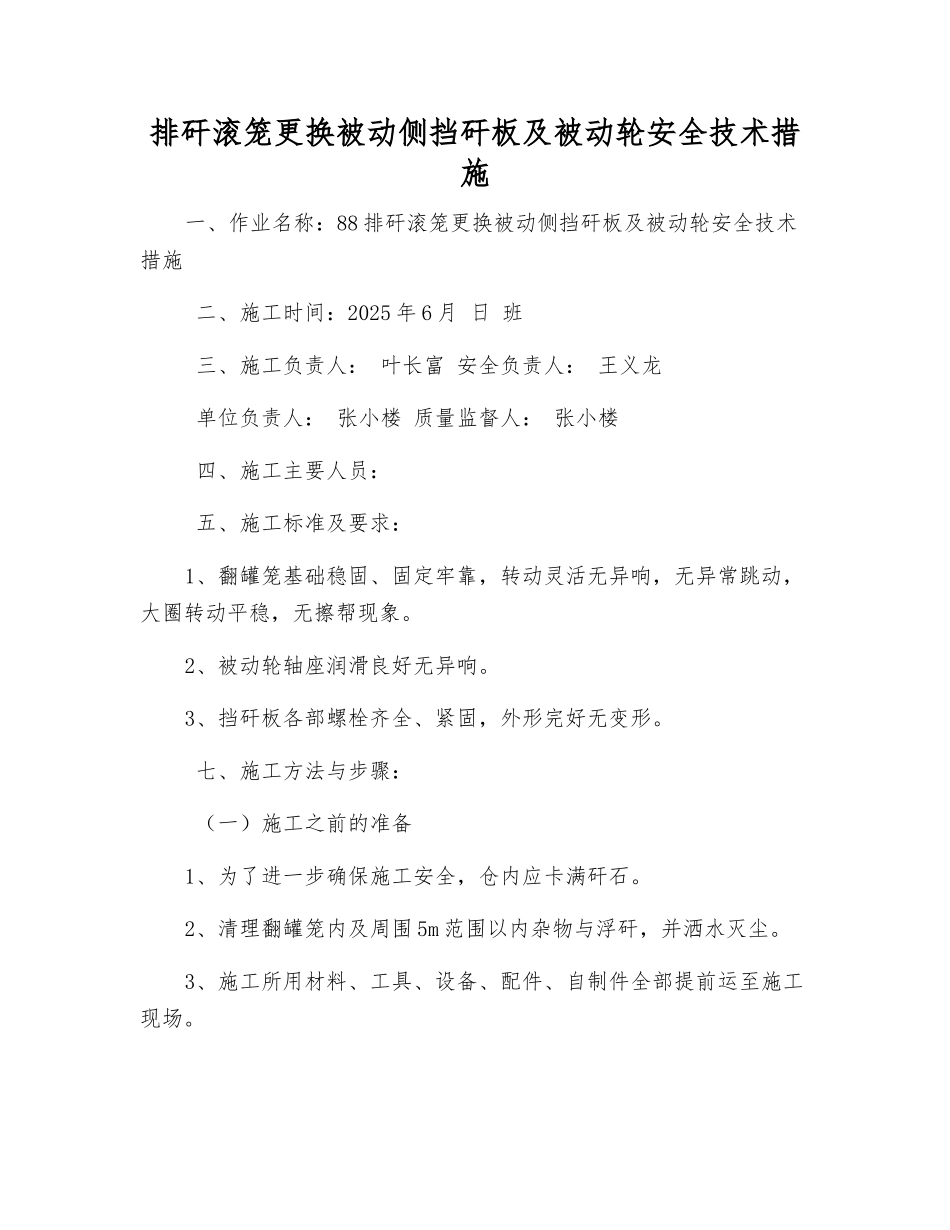

排矸滚笼更换被动侧挡矸板及被动轮安全技术措施一、作业名称:88 排矸滚笼更换被动侧挡矸板及被动轮安全技术措施 二、施工时间:2025 年 6 月 日 班 三、施工负责人: 叶长富 安全负责人: 王义龙 单位负责人: 张小楼 质量监督人: 张小楼 四、施工主要人员: 五、施工标准及要求:1、翻罐笼基础稳固、固定牢靠,转动灵活无异响,无异常跳动,大圈转动平稳,无擦帮现象
2、被动轮轴座润滑良好无异响
3、挡矸板各部螺栓齐全、紧固,外形完好无变形

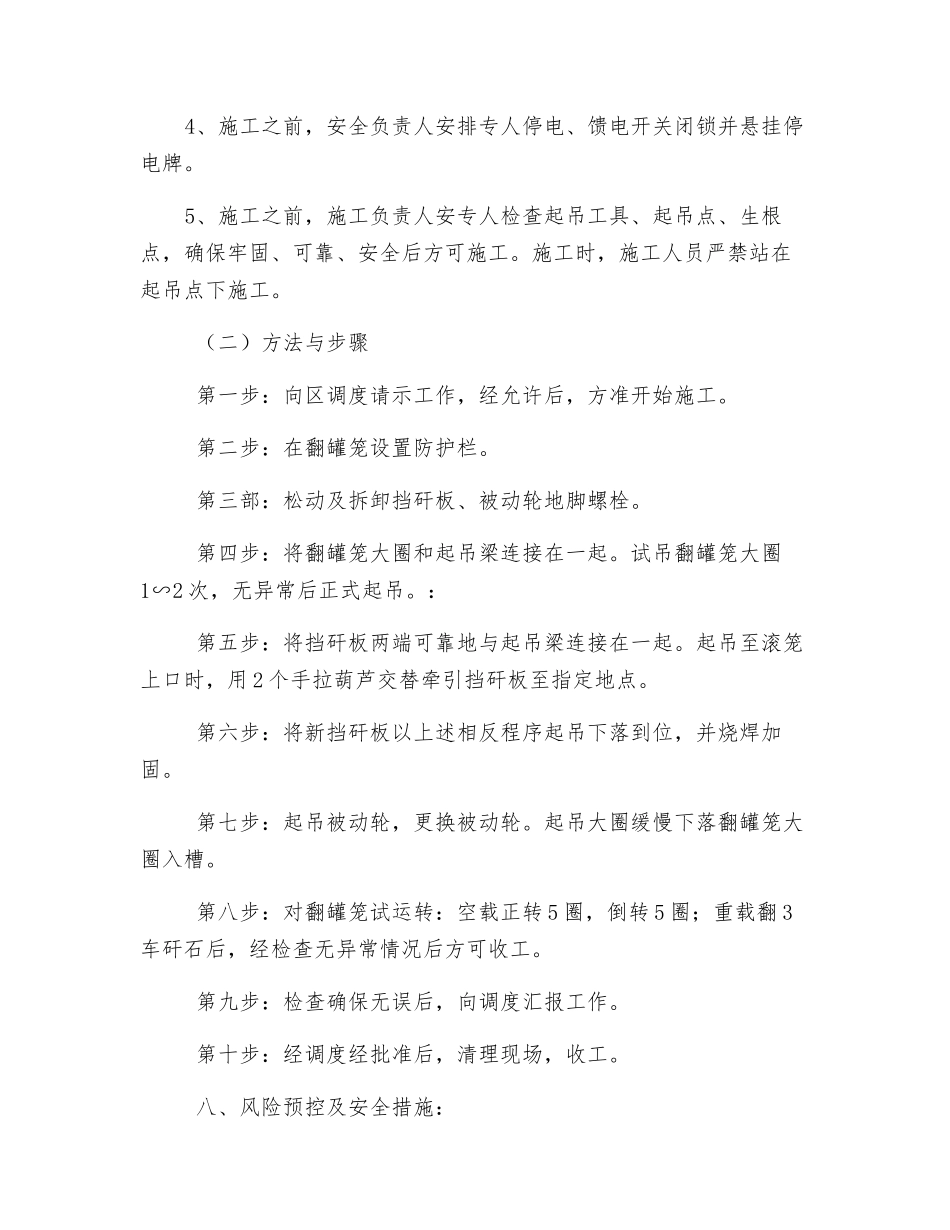

七、施工方法与步骤: (一)施工之前的准备1、为了进一步确保施工安全,仓内应卡满矸石
2、清理翻罐笼内及周围 5m 范围以内杂物与浮矸,并洒水灭尘
3、施工所用材料、工具、设备、配件、自制件全部提前运至施工现场
4、施工之前,安全负责人安排专人停电、馈电开关闭锁并悬挂停电牌
5、施工之前,施工负责人安专人检查起吊工具、起吊点、生根点,确保牢固、可靠、安全后方可施工
施工时,施工人员严禁站在起吊点下施工
(二)方法与步骤 第一步:向区调度请示工作,经允许后,方准开始施工
第二步:在翻罐笼设置防护栏
第三部:松动及拆卸挡矸板、被动轮地脚螺栓
第四步:将翻罐笼大圈和起吊梁连接在一起
试吊翻罐笼大圈1∽2 次,无异常后正式起吊
: 第五步:将挡矸板两端可靠地与起吊梁连接在一起
起吊至滚笼上口时,用 2 个手拉葫芦交替牵引挡矸板至指定地点
第六步:将新挡矸板以上述相反程序起吊下落到位,并烧焊加固
第七步:起吊被动轮,更换被动轮
起吊大圈缓慢下落翻罐笼大圈入槽
第八步:对翻罐笼试运转:空载正转 5 圈,倒转 5 圈;重载翻 3车矸石后,经检查无异常情况后方可收工
第九步:检查确保无误后,向调度汇报工作
第十步:经调度经批准后,清理现场,收工

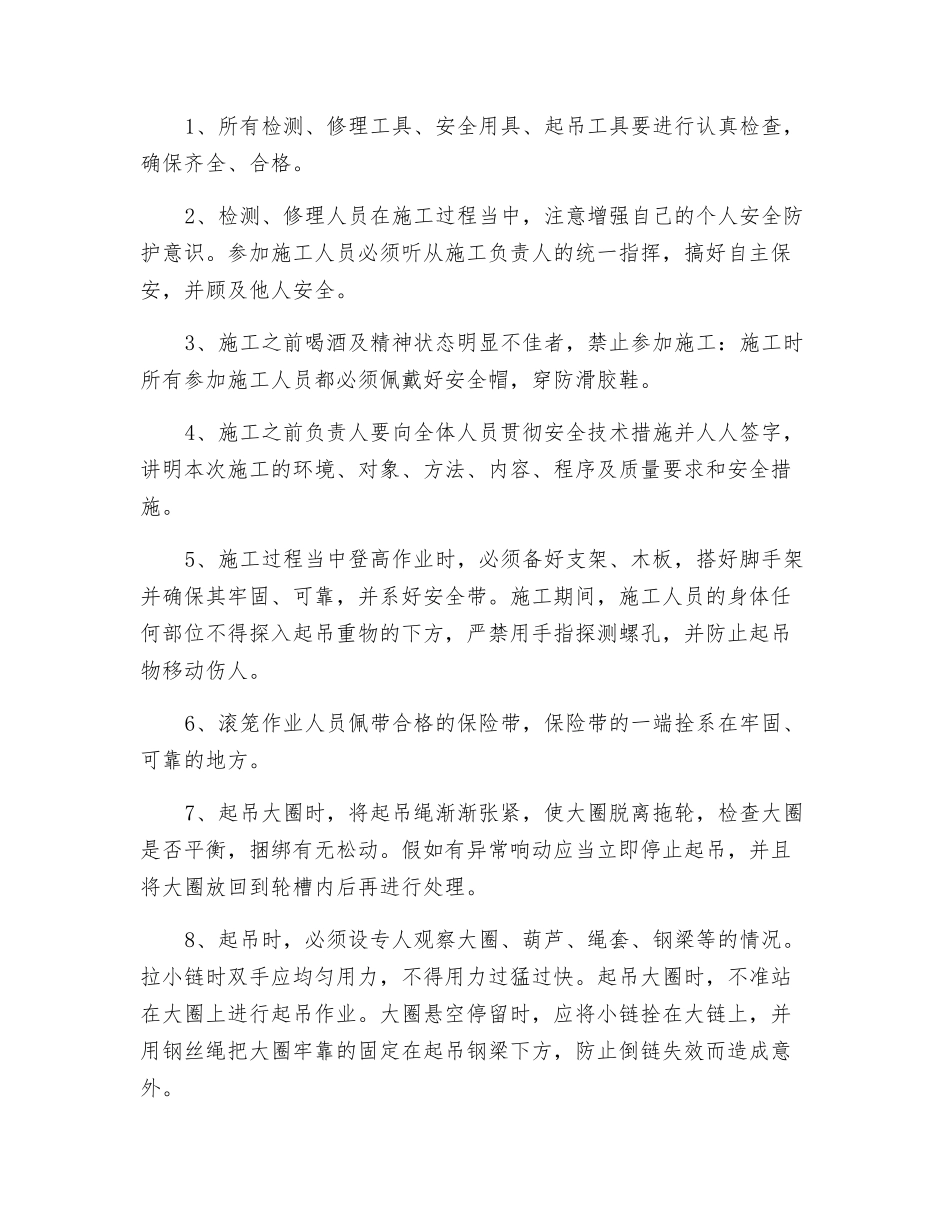

八、风险预控及安全措施:1、所有检测、修理工具、安全用具、起吊工具要进行认真检查,确保
