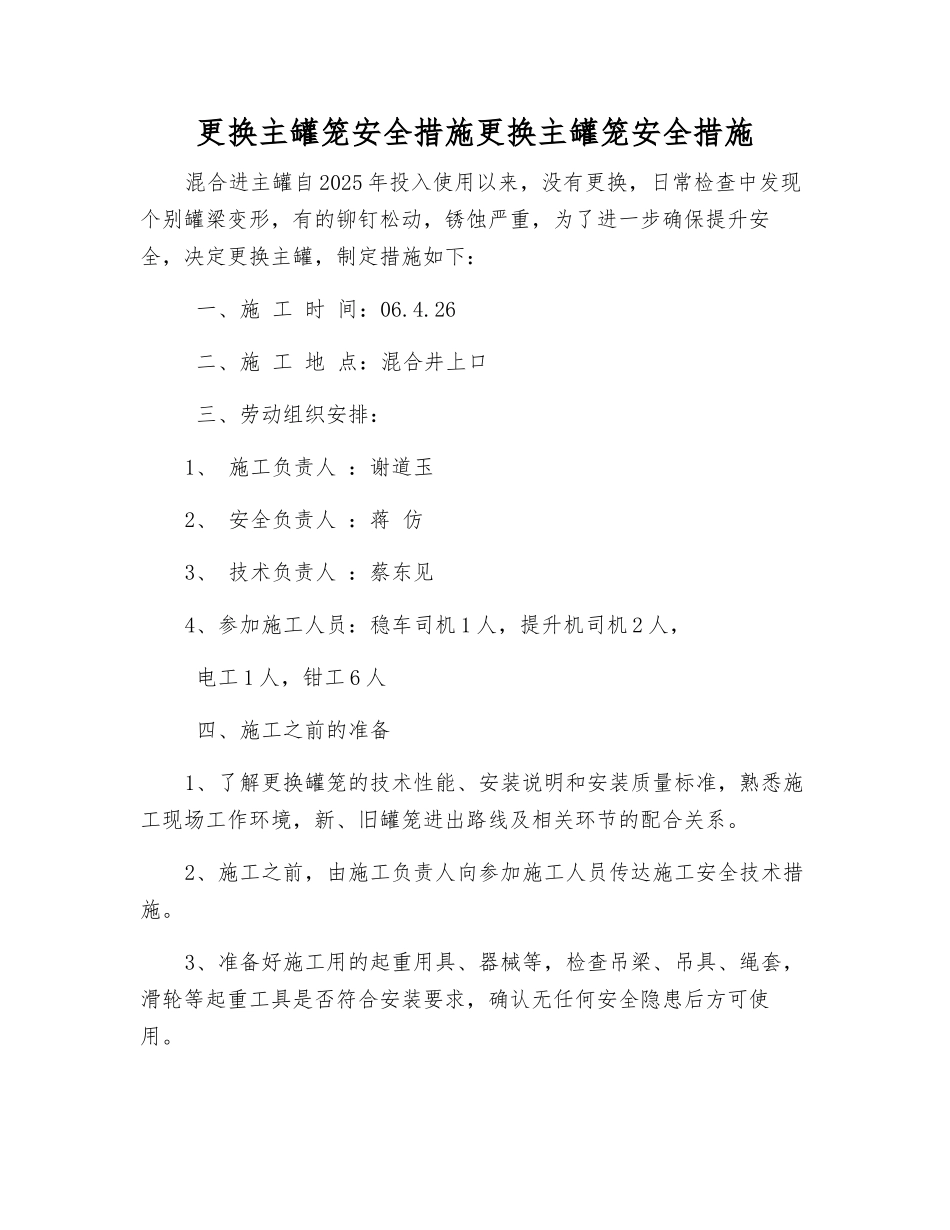

更换主罐笼安全措施更换主罐笼安全措施混合进主罐自 2025 年投入使用以来,没有更换,日常检查中发现个别罐梁变形,有的铆钉松动,锈蚀严重,为了进一步确保提升安全,决定更换主罐,制定措施如下: 一、施 工 时 间:06
26 二、施 工 地 点:混合井上口 三、劳动组织安排:1、 施工负责人 :谢道玉2、 安全负责人 :蒋 仿3、 技术负责人 :蔡东见4、参加施工人员:稳车司机 1 人,提升机司机 2 人, 电工 1 人,钳工 6 人 四、施工之前的准备1、了解更换罐笼的技术性能、安装说明和安装质量标准,熟悉施工现场工作环境,新、旧罐笼进出路线及相关环节的配合关系
2、施工之前,由施工负责人向参加施工人员传达施工安全技术措施

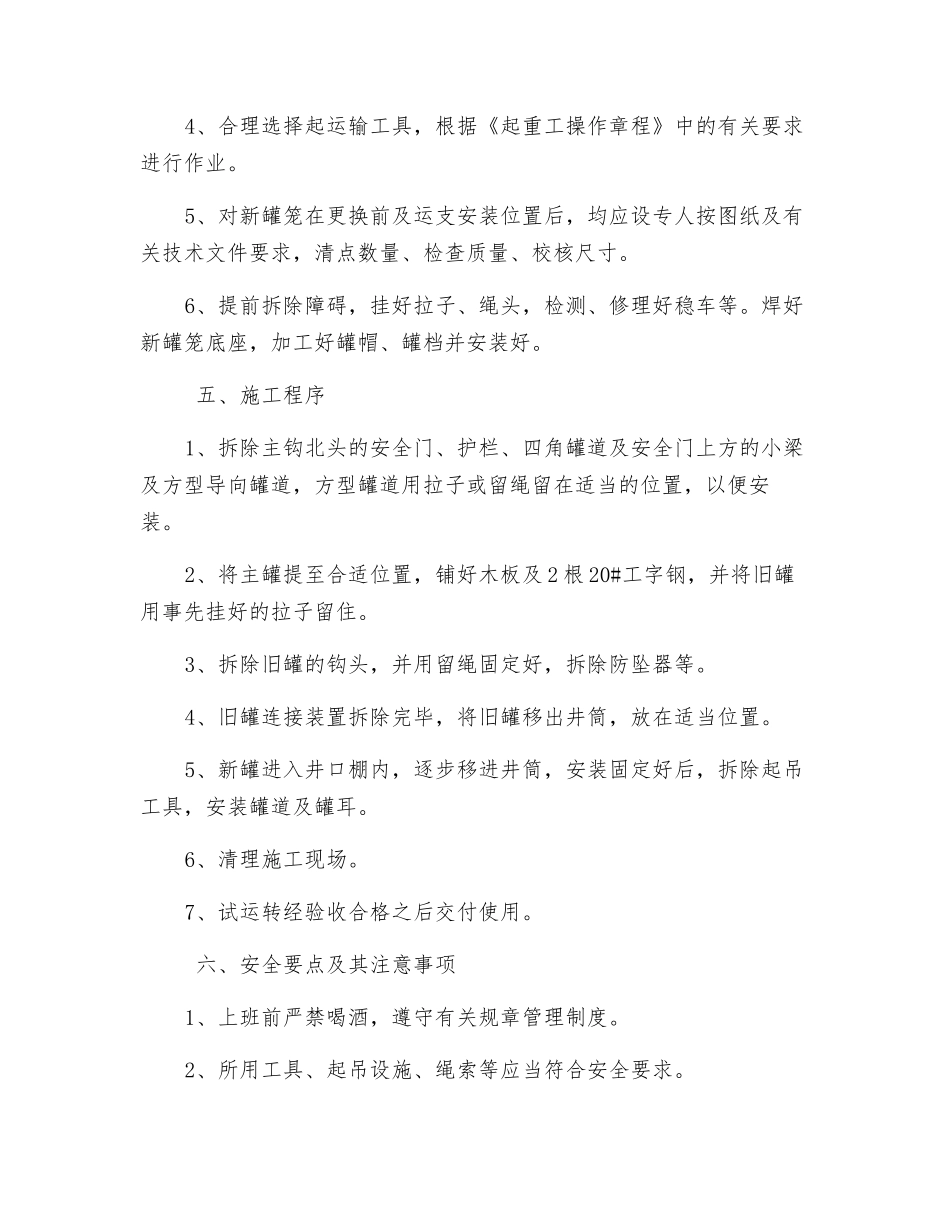

3、准备好施工用的起重用具、器械等,检查吊梁、吊具、绳套,滑轮等起重工具是否符合安装要求,确认无任何安全隐患后方可使用
4、合理选择起运输工具,根据《起重工操作章程》中的有关要求进行作业
5、对新罐笼在更换前及运支安装位置后,均应设专人按图纸及有关技术文件要求,清点数量、检查质量、校核尺寸
6、提前拆除障碍,挂好拉子、绳头,检测、修理好稳车等
焊好新罐笼底座,加工好罐帽、罐档并安装好
五、施工程序1、拆除主钩北头的安全门、护栏、四角罐道及安全门上方的小梁及方型导向罐道,方型罐道用拉子或留绳留在适当的位置,以便安装
2、将主罐提至合适位置,铺好木板及 2 根 20#工字钢,并将旧罐用事先挂好的拉子留住
3、拆除旧罐的钩头,并用留绳固定好,拆除防坠器等
4、旧罐连接装置拆除完毕,将旧罐移出井筒,放在适当位置
5、新罐进入井口棚内,逐步移进井筒,安装固定好后,拆除起吊工具,安装罐道及罐耳
6、清理施工现场
7、试运转经验收合格之后交付使用
六、安全要点及其注意事项1、上班前严禁喝酒,遵守有关规章管理制度
2、所用工具、起吊设施、绳索等应当符合安全要求
