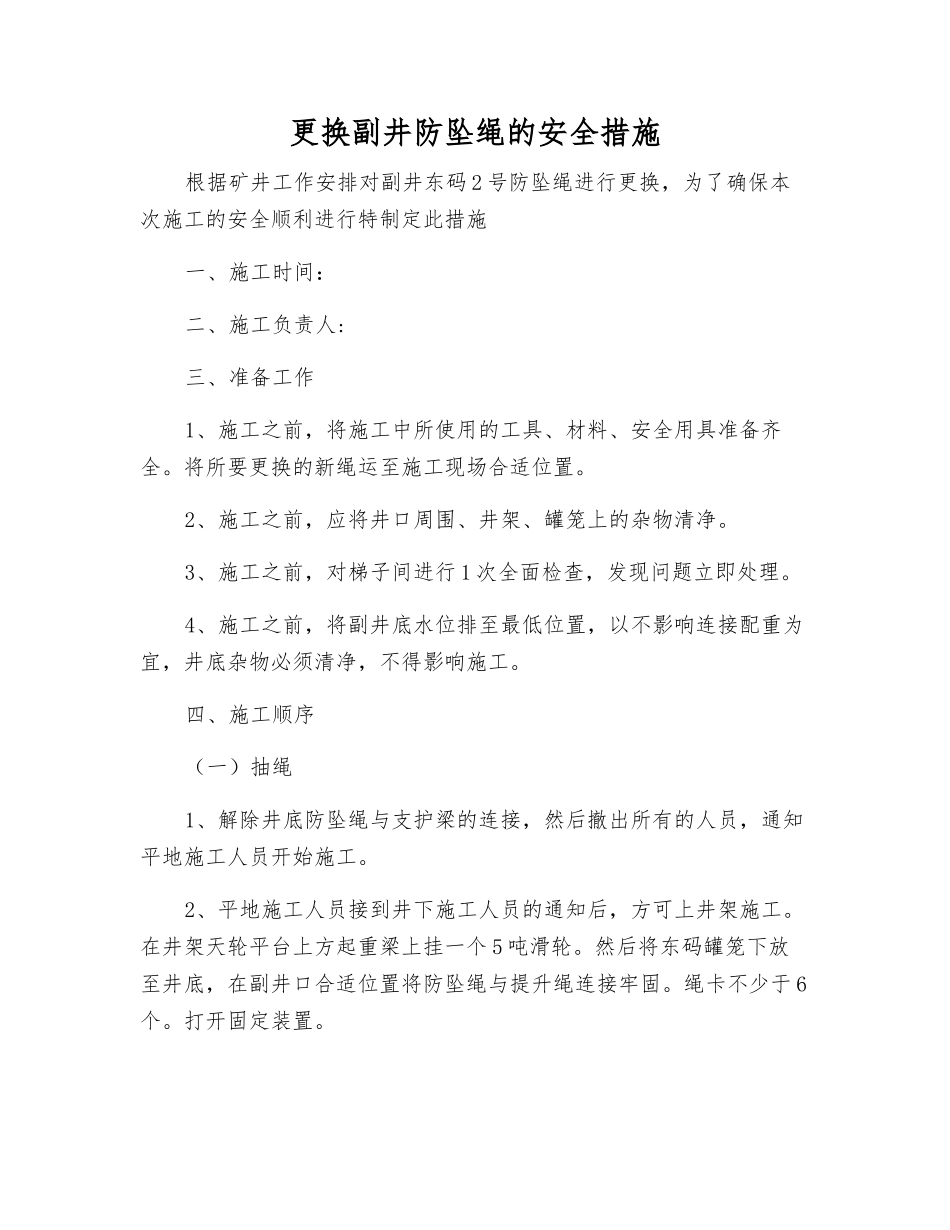

更换副井防坠绳的安全措施根据矿井工作安排对副井东码 2 号防坠绳进行更换,为了确保本次施工的安全顺利进行特制定此措施一、施工时间:二、施工负责人:三、准备工作1、施工之前,将施工中所使用的工具、材料、安全用具准备齐全
将所要更换的新绳运至施工现场合适位置
2、施工之前,应将井口周围、井架、罐笼上的杂物清净
3、施工之前,对梯子间进行 1 次全面检查,发现问题立即处理
4、施工之前,将副井底水位排至最低位置,以不影响连接配重为宜,井底杂物必须清净,不得影响施工
四、施工顺序(一)抽绳1、解除井底防坠绳与支护梁的连接,然后撤出所有的人员,通知平地施工人员开始施工
2、平地施工人员接到井下施工人员的通知后,方可上井架施工
在井架天轮平台上方起重梁上挂一个 5 吨滑轮
然后将东码罐笼下放至井底,在副井口合适位置将防坠绳与提升绳连接牢固
绳卡不少于 6个
打开固定装置
3、慢速提升绞车,在防坠绳绳头能够穿过滑轮与提升绳相连接时停车,把防坠绳绳头从井架天轮平台的绳孔中穿过通过滑轮在天轮北侧用 6 个卡子与提升绳连接牢固
解除下面的卡子
4、检查无误后,发信号慢提绞车使防坠绳与提升绳一起缠绕到滚筒上(防坠绳必须跟在提升绳后面)然后从滚筒上抽出旧绳,并排放整齐
(二)、上绳1、将东码罐笼下放至井底,然后将新绳与提升绳在井口连接牢固
慢提绞车至井架合适位置,将新绳绳头通过滑轮在天轮北侧重新用卡子与提升绳卡牢
拆除下面的卡子
检查无误后慢速提绞车,将新绳缠到滚筒上

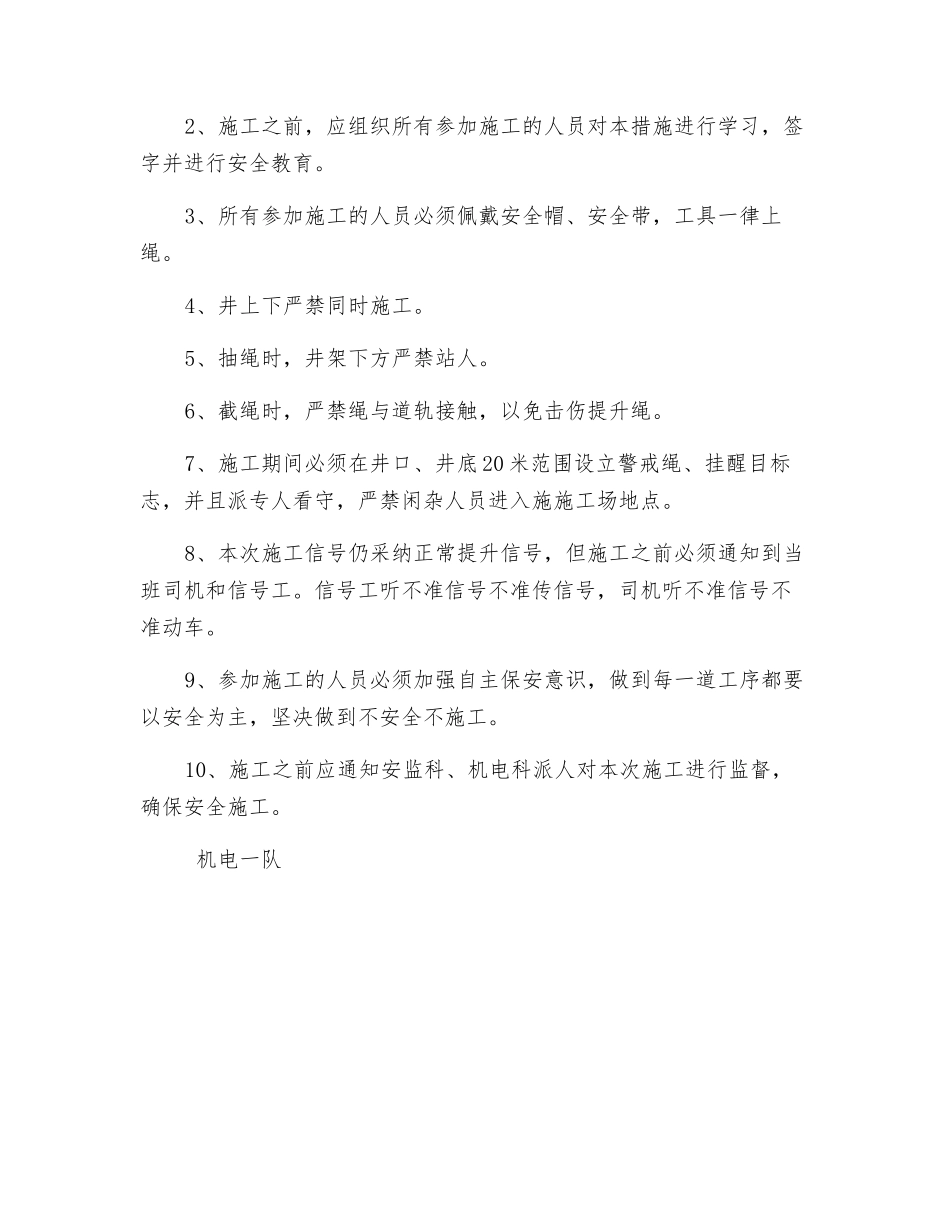

2、将防坠绳头穿过罐笼滑套然后慢速下放绞车(速度不得大于 5米/秒),将防坠绳下放至井底合适位置,下放过程当中,必须安排专人乘坐罐笼观察绳头下放情况,防止绳头乱窜
3、将防坠绳在井口与提升绳连接牢固解除井架上防坠绳与提升绳的连接,将防坠绳绳头穿在固定装置内,浇灌巴氏合金做绳头
然后与固定装置相连接,解除井口的连接卡子,确保无误后,方
