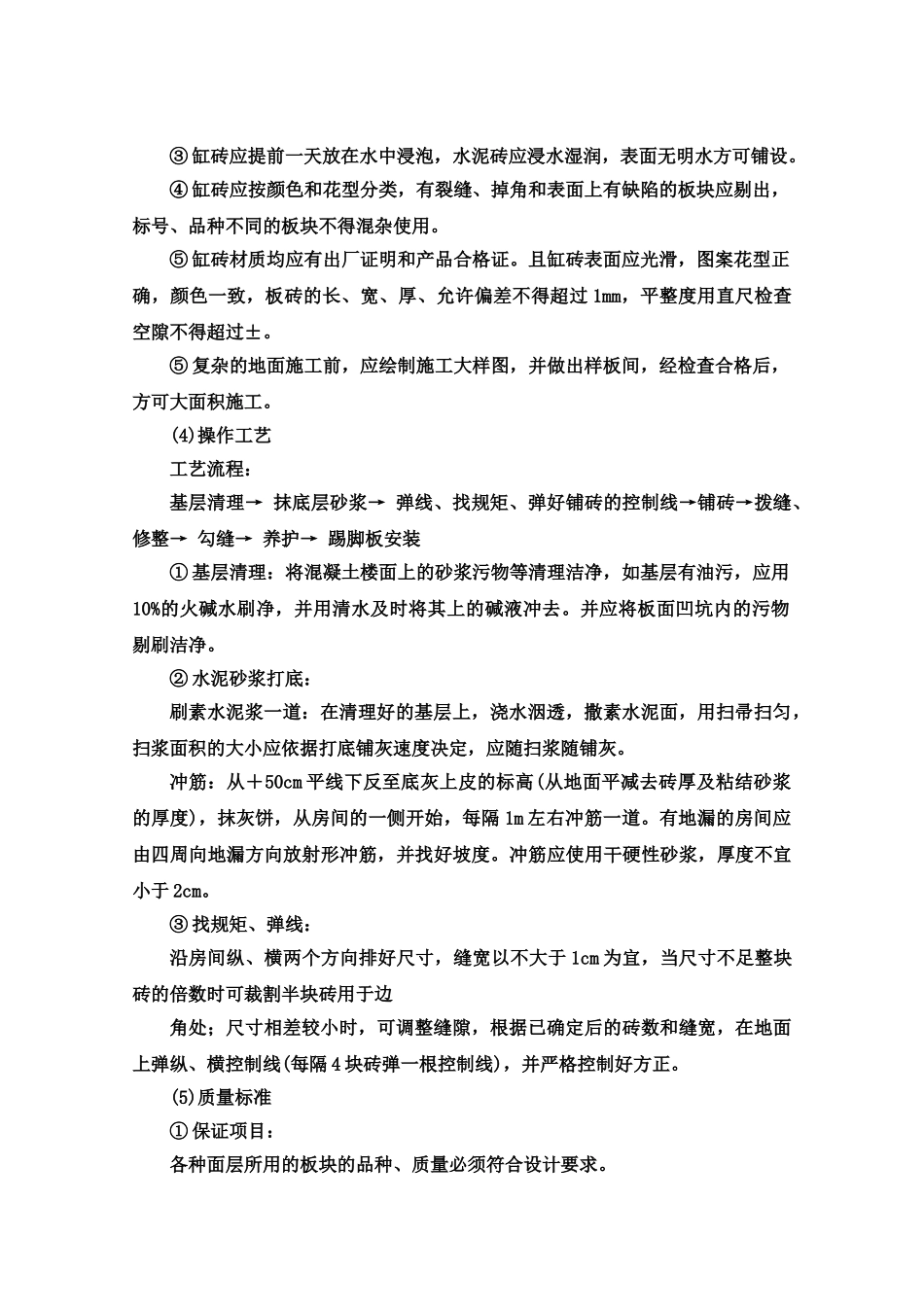

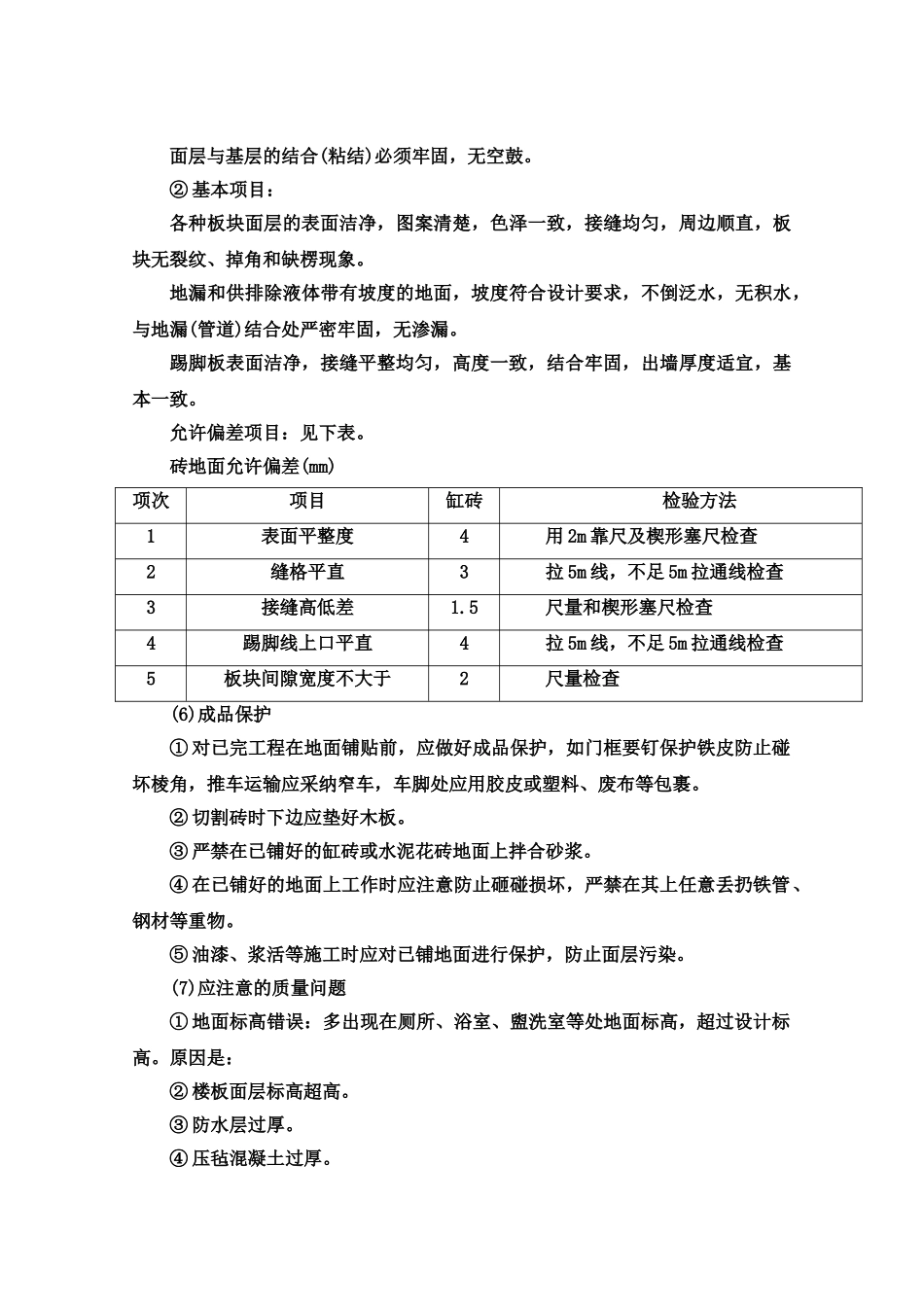

本科院校工程管理毕业设计方案某某市某区综合楼完整施工方案投标文件下半部分③ 缸砖应提前一天放在水中浸泡,水泥砖应浸水湿润,表面无明水方可铺设。④ 缸砖应按颜色和花型分类,有裂缝、掉角和表面上有缺陷的板块应剔出,标号、品种不同的板块不得混杂使用。⑤ 缸砖材质均应有出厂证明和产品合格证。且缸砖表面应光滑,图案花型正确,颜色一致,板砖的长、宽、厚、允许偏差不得超过 1mm,平整度用直尺检查空隙不得超过±。⑤ 复杂的地面施工前,应绘制施工大样图,并做出样板间,经检查合格后,方可大面积施工。(4)操作工艺工艺流程:基层清理→ 抹底层砂浆→ 弹线、找规矩、弹好铺砖的控制线→铺砖→拨缝、修整→ 勾缝→ 养护→ 踢脚板安装① 基层清理:将混凝土楼面上的砂浆污物等清理洁净,如基层有油污,应用10%的火碱水刷净,并用清水及时将其上的碱液冲去。并应将板面凹坑内的污物剔刷洁净。② 水泥砂浆打底:刷素水泥浆一道:在清理好的基层上,浇水洇透,撒素水泥面,用扫帚扫匀,扫浆面积的大小应依据打底铺灰速度决定,应随扫浆随铺灰。冲筋:从+50cm 平线下反至底灰上皮的标高(从地面平减去砖厚及粘结砂浆的厚度),抹灰饼,从房间的一侧开始,每隔 1m 左右冲筋一道。有地漏的房间应由四周向地漏方向放射形冲筋,并找好坡度。冲筋应使用干硬性砂浆,厚度不宜小于 2cm。③ 找规矩、弹线:沿房间纵、横两个方向排好尺寸,缝宽以不大于 1cm 为宜,当尺寸不足整块砖的倍数时可裁割半块砖用于边角处;尺寸相差较小时,可调整缝隙,根据已确定后的砖数和缝宽,在地面上弹纵、横控制线(每隔 4 块砖弹一根控制线),并严格控制好方正。(5)质量标准① 保证项目:各种面层所用的板块的品种、质量必须符合设计要求。面层与基层的结合(粘结)必须牢固,无空鼓。② 基本项目:各种板块面层的表面洁净,图案清楚,色泽一致,接缝均匀,周边顺直,板块无裂纹、掉角和缺楞现象。地漏和供排除液体带有坡度的地面,坡度符合设计要求,不倒泛水,无积水,与地漏(管道)结合处严密牢固,无渗漏。踢脚板表面洁净,接缝平整均匀,高度一致,结合牢固,出墙厚度适宜,基本一致。允许偏差项目:见下表。砖地面允许偏差(mm) 项次项目缸砖检验方法1表面平整度4用 2m 靠尺及楔形塞尺检查2缝格平直3拉 5m 线,不足 5m 拉通线检查3接缝高低差1.5尺量和楔形塞尺检查4踢脚线上口平直4拉 5m 线,不足 5m 拉通线检查5板块间隙宽度不大...
