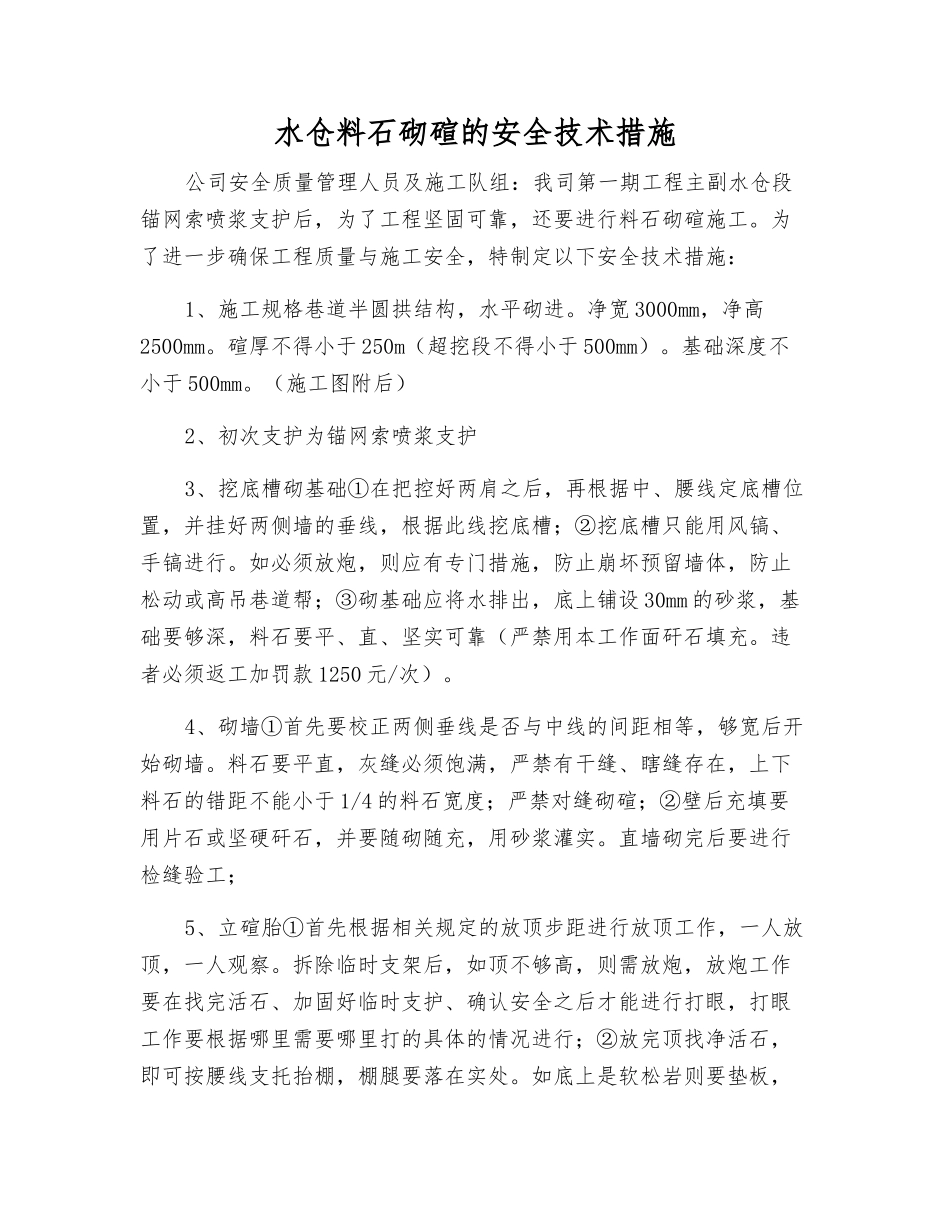

水仓料石砌碹的安全技术措施公司安全质量管理人员及施工队组:我司第一期工程主副水仓段锚网索喷浆支护后,为了工程坚固可靠,还要进行料石砌碹施工
为了进一步确保工程质量与施工安全,特制定以下安全技术措施:1、施工规格巷道半圆拱结构,水平砌进
净宽 3000mm,净高2500mm
碹厚不得小于 250m(超挖段不得小于 500mm)
基础深度不小于 500mm

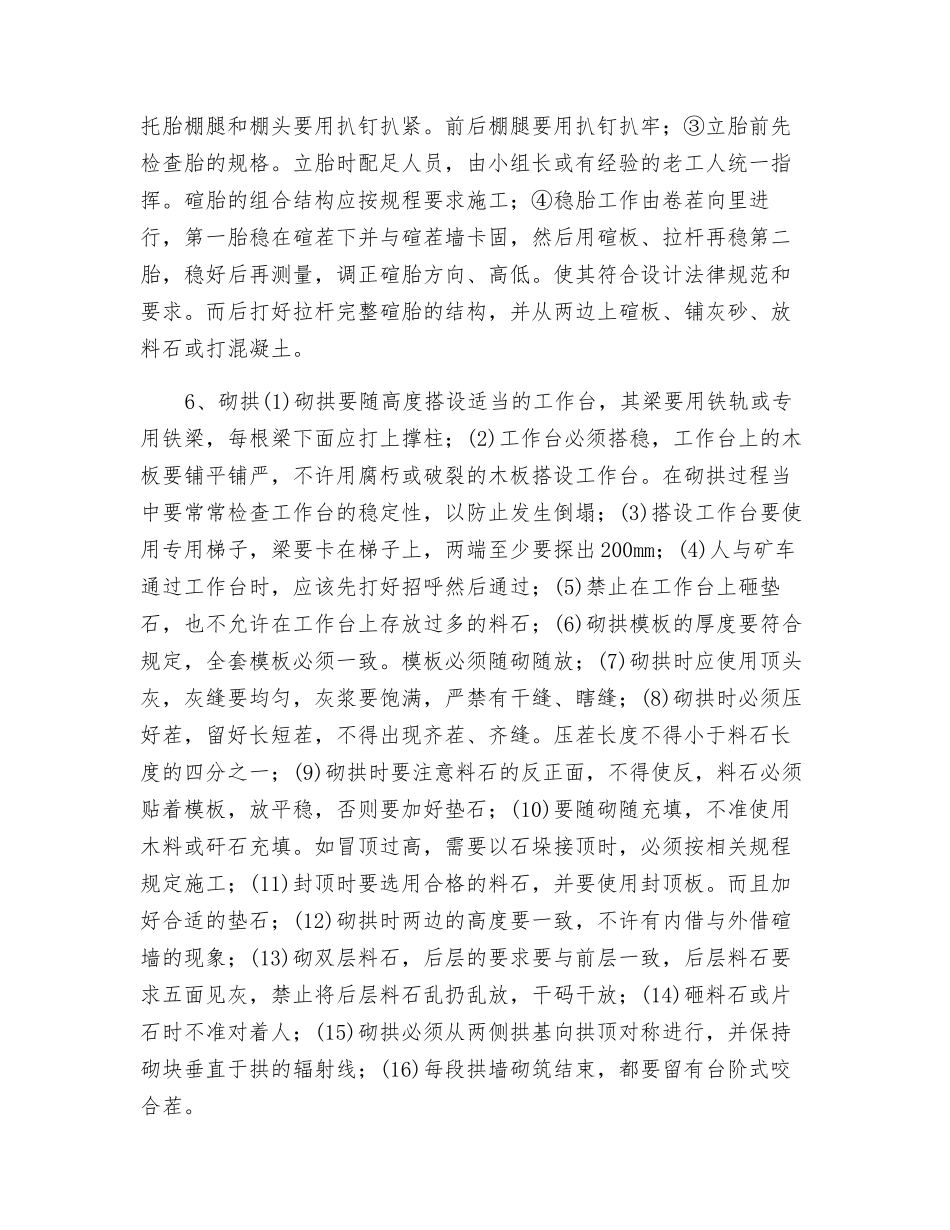

(施工图附后)2、初次支护为锚网索喷浆支护3、挖底槽砌基础①在把控好两肩之后,再根据中、腰线定底槽位置,并挂好两侧墙的垂线,根据此线挖底槽;②挖底槽只能用风镐、手镐进行

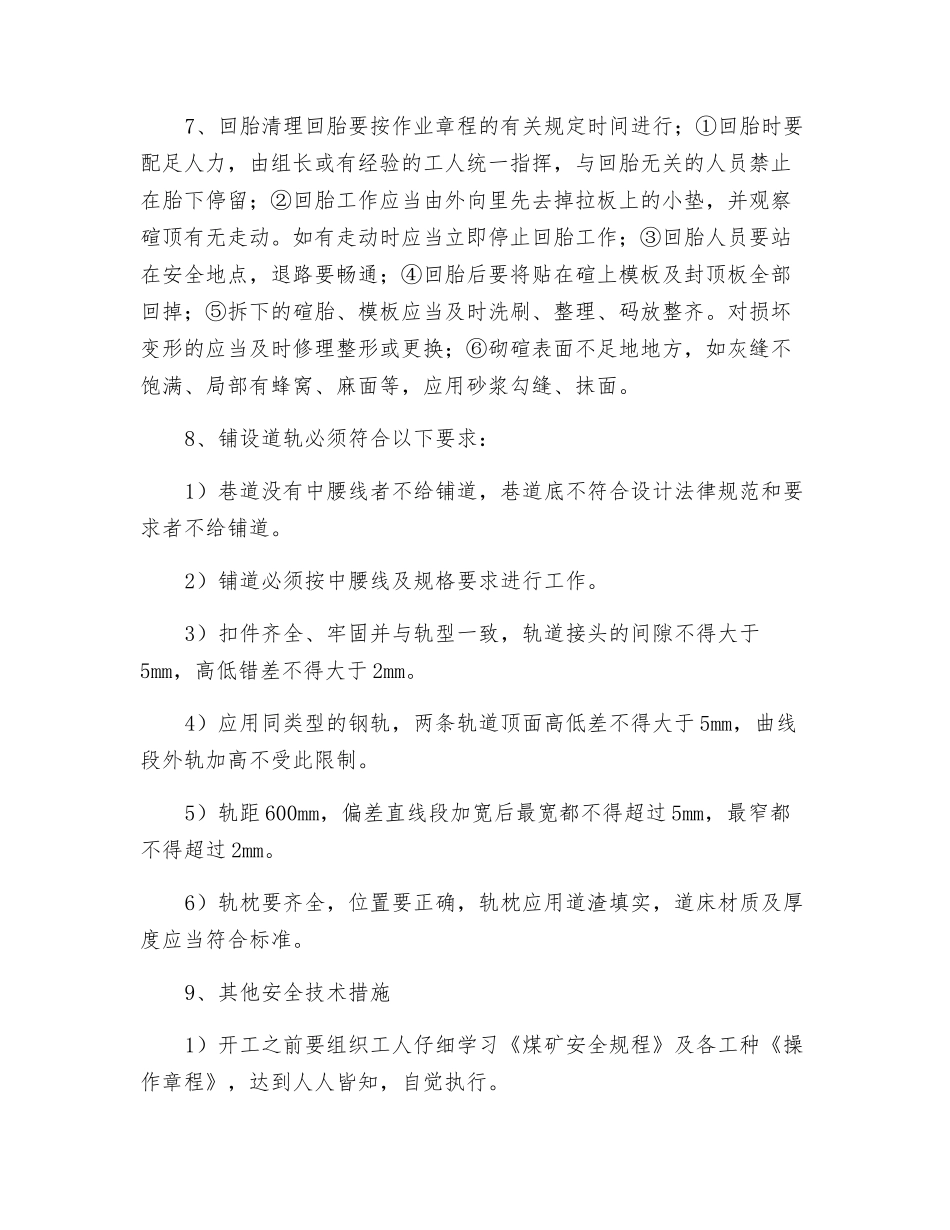

如必须放炮,则应有专门措施,防止崩坏预留墙体,防止松动或高吊巷道帮;③砌基础应将水排出,底上铺设 30mm 的砂浆,基础要够深,料石要平、直、坚实可靠(严禁用本工作面矸石填充
违者必须返工加罚款 1250 元/次)
4、砌墙①首先要校正两侧垂线是否与中线的间距相等,够宽后开始砌墙
料石要平直,灰缝必须饱满,严禁有干缝、瞎缝存在,上下料石的错距不能小于 1/4 的料石宽度;严禁对缝砌碹;②壁后充填要用片石或坚硬矸石,并要随砌随充,用砂浆灌实
直墙砌完后要进行检缝验工;5、立碹胎①首先根据相关规定的放顶步距进行放顶工作,一人放顶,一人观察
拆除临时支架后,如顶不够高,则需放炮,放炮工作要在找完活石、加固好临时支护、确认安全之后才能进行打眼,打眼工作要根据哪里需要哪里打的具体的情况进行;②放完顶找净活石,即可按腰线支托抬棚,棚腿要落在实处
如底上是软松岩则要垫板,托胎棚腿和棚头要用扒钉扒紧
前后棚腿要用扒钉扒牢;③立胎前先检查胎的规格
立胎时配足人员,由小组长或有经验的老工人统一指挥
碹胎的组合结构应按规程要求施工;④稳胎工作由卷茬向里进行,第一胎稳在碹茬下并与碹茬墙卡固,然后用碹板、拉杆再稳第二胎,稳好后再测量,调正碹胎方向、高低
使其符合设计法律规范和要求
