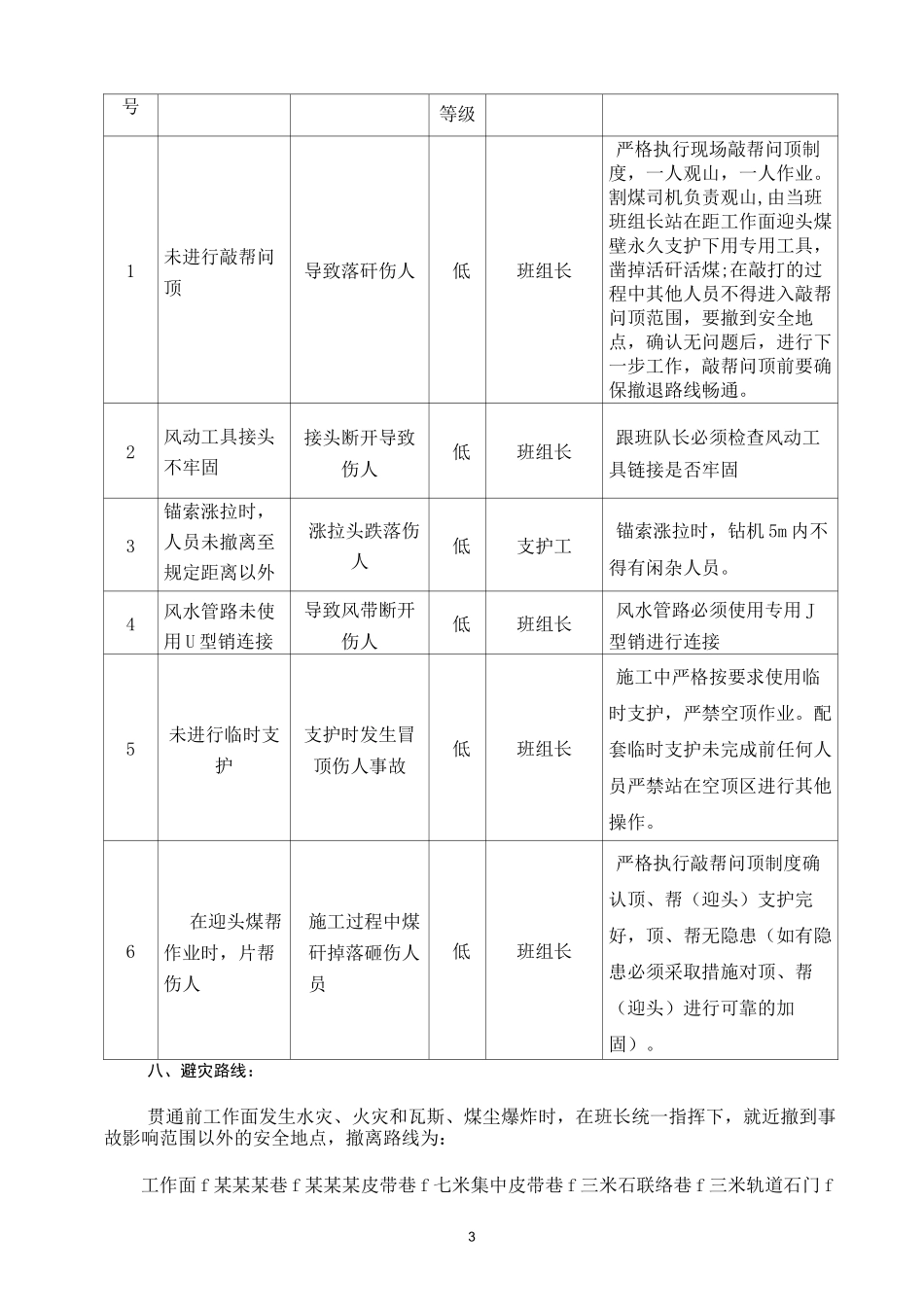

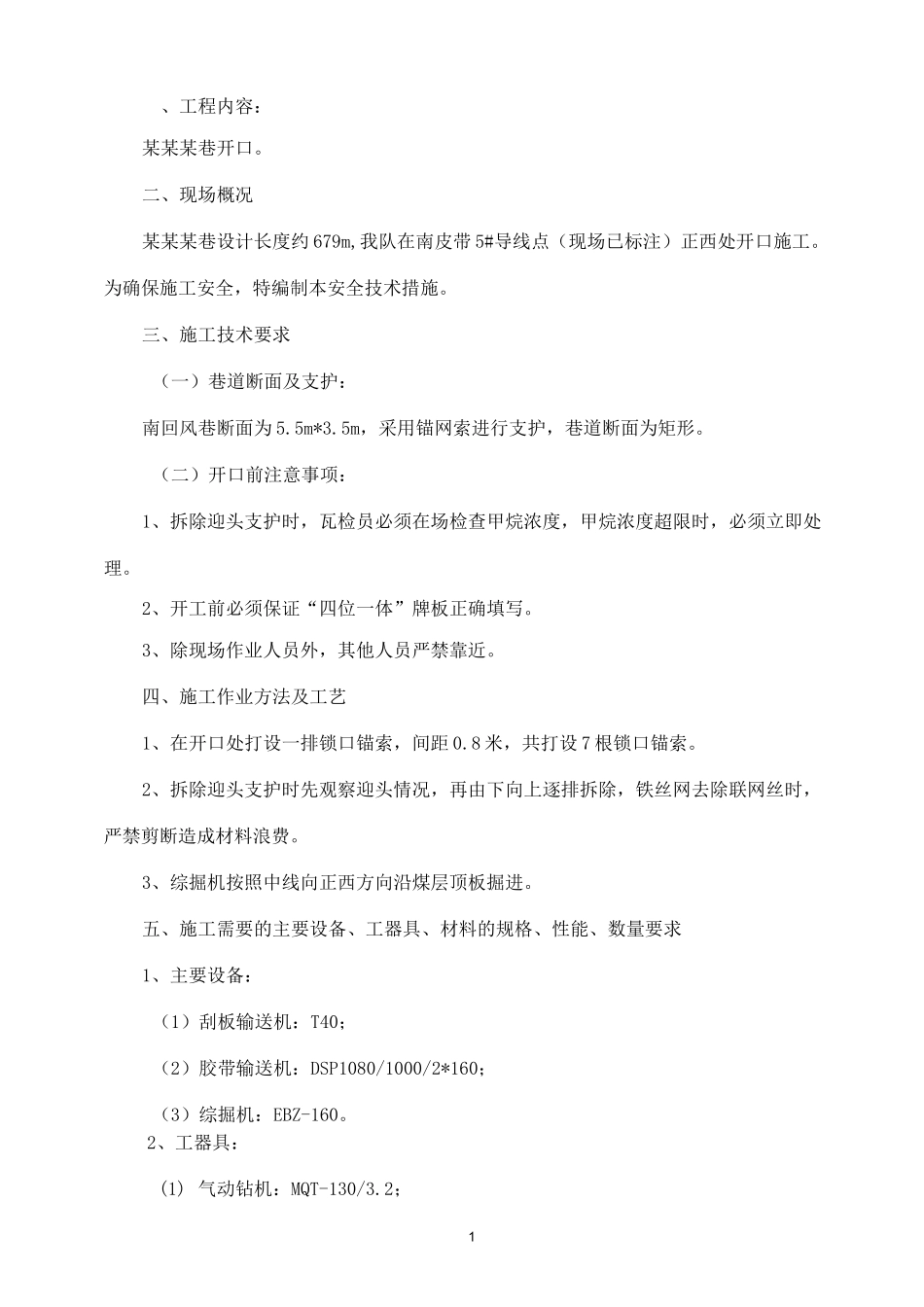

1、工程内容:某某某巷开口
二、现场概况某某某巷设计长度约 679m,我队在南皮带 5#导线点(现场已标注)正西处开口施工
为确保施工安全,特编制本安全技术措施
三、施工技术要求(一)巷道断面及支护:南回风巷断面为 5
5m,采用锚网索进行支护,巷道断面为矩形
(二)开口前注意事项:1、拆除迎头支护时,瓦检员必须在场检查甲烷浓度,甲烷浓度超限时,必须立即处理
2、开工前必须保证“四位一体”牌板正确填写
3、除现场作业人员外,其他人员严禁靠近
四、施工作业方法及工艺1、在开口处打设一排锁口锚索,间距 0
8 米,共打设 7 根锁口锚索
2、拆除迎头支护时先观察迎头情况,再由下向上逐排拆除,铁丝网去除联网丝时,严禁剪断造成材料浪费
3、综掘机按照中线向正西方向沿煤层顶板掘进
五、施工需要的主要设备、工器具、材料的规格、性能、数量要求1、主要设备:(1)刮板输送机:T40;(2)胶带输送机:DSP1080/1000/2*160;(3)综掘机:EBZ-160
2、工器具:(1) 气动钻机:MQT-130/3
2;2(2) 气动手持式钻机:ZQS-50/1
6S;3、支护材料:(1) 锚索:型号 I860-①21
8-1X19,长度 8500mm,使用 6 根;(2) 锚索药卷:型号 MSCK2340+K2380 双速树脂锚固剂,使用 6 支;(3) 托板:300X300X16mm 高强度可调心拱形托板及配套调心球垫,使用 6 块;(4) 锚具:型号 KM22,使用 6 个

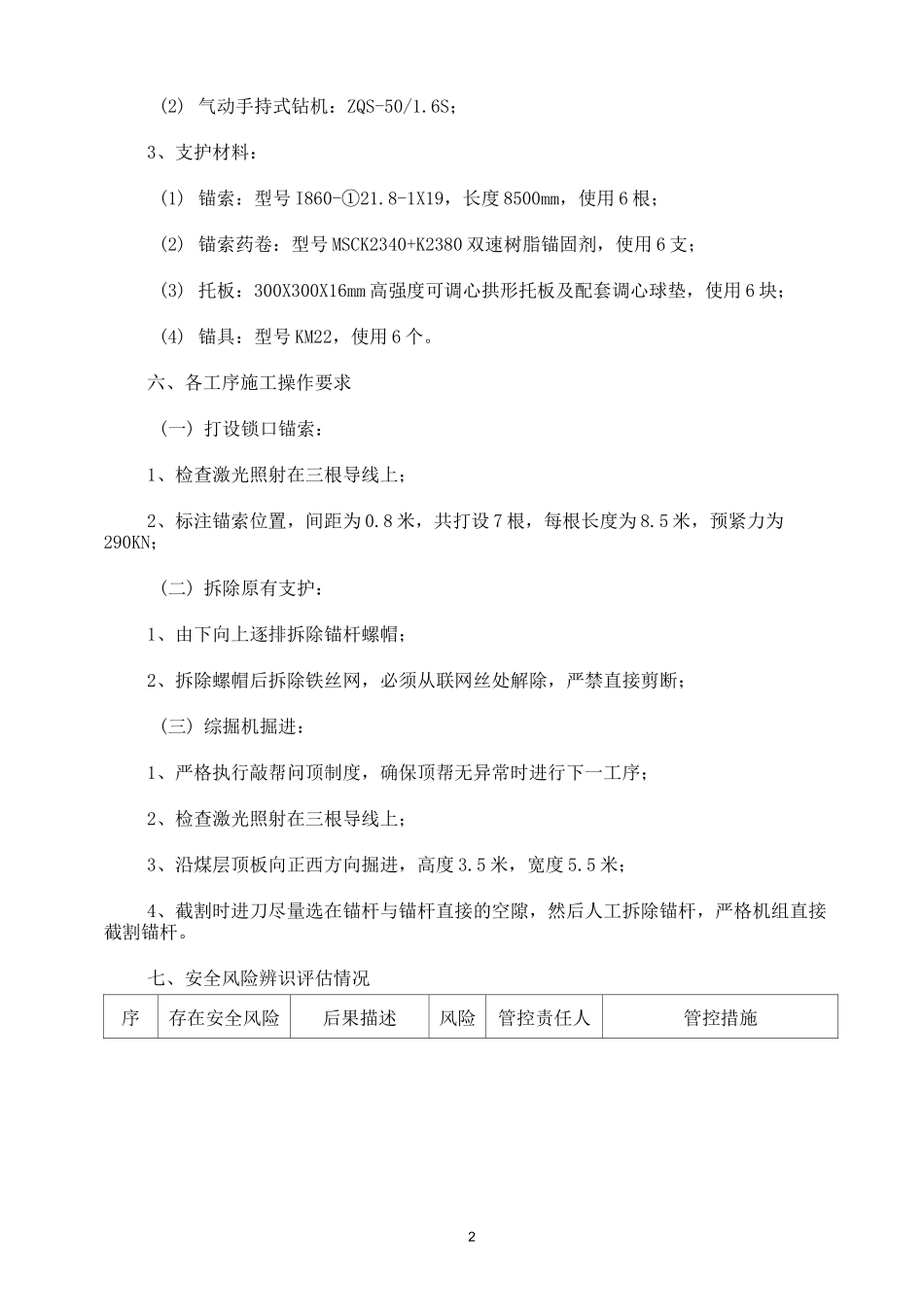

六、各工序施工操作要求(一) 打设锁口锚索:1、检查激光照射在三根导线上;2、标注锚索位置,间距为 0
8 米,共打设 7 根,每根长度为 8
5 米,预紧力为290KN;(二) 拆除原有支护:1、由下向上逐排拆除锚杆螺帽;2、拆除螺帽后拆除铁丝网,必须从联网丝处解除,严禁直接剪断;(三) 综掘机掘进:
