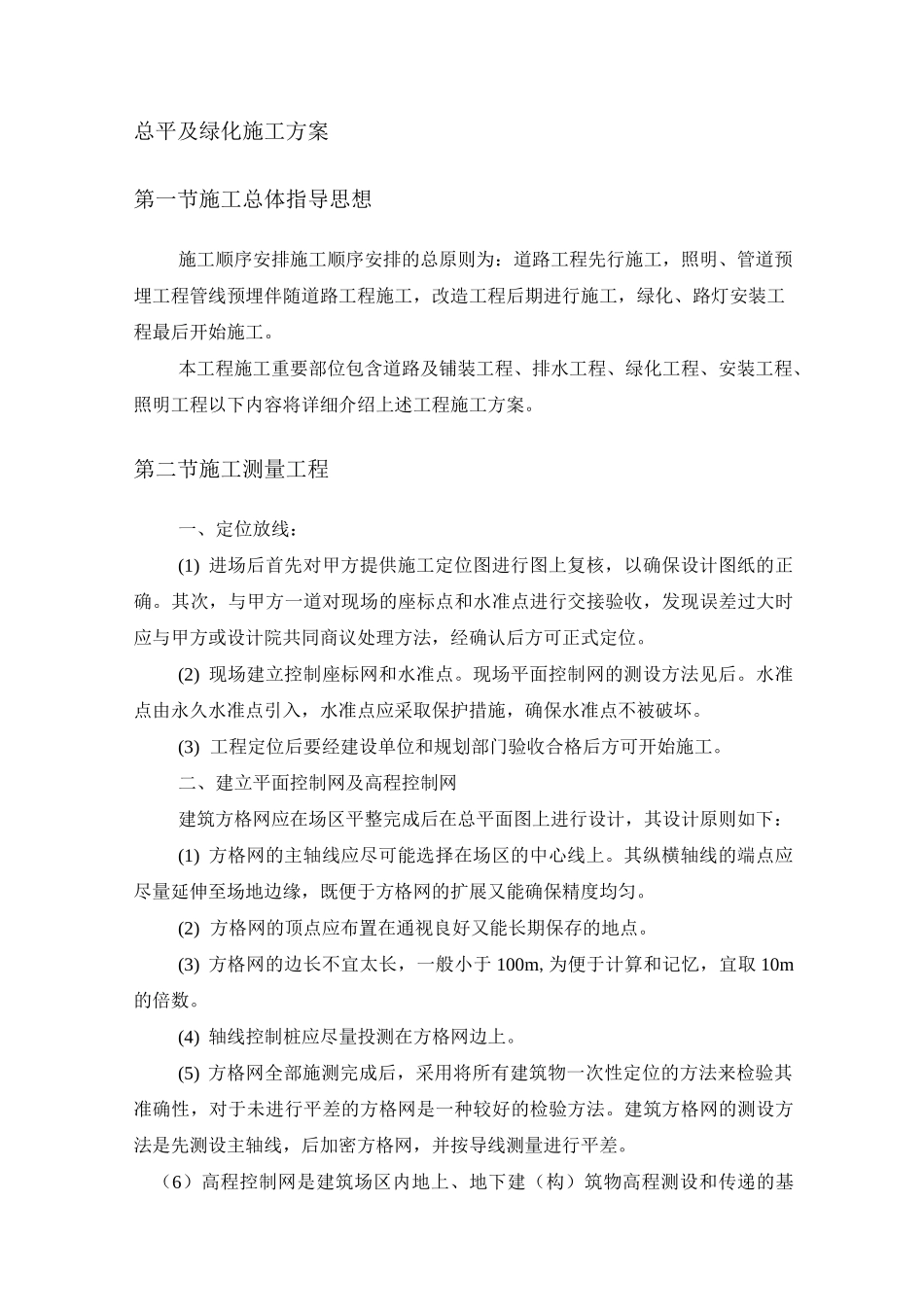

总平及绿化施工方案第一节施工总体指导思想施工顺序安排施工顺序安排的总原则为:道路工程先行施工,照明、管道预埋工程管线预埋伴随道路工程施工,改造工程后期进行施工,绿化、路灯安装工程最后开始施工
本工程施工重要部位包含道路及铺装工程、排水工程、绿化工程、安装工程、照明工程以下内容将详细介绍上述工程施工方案
第二节施工测量工程一、定位放线:(1) 进场后首先对甲方提供施工定位图进行图上复核,以确保设计图纸的正确
其次,与甲方一道对现场的座标点和水准点进行交接验收,发现误差过大时应与甲方或设计院共同商议处理方法,经确认后方可正式定位
(2) 现场建立控制座标网和水准点
现场平面控制网的测设方法见后
水准点由永久水准点引入,水准点应采取保护措施,确保水准点不被破坏
(3) 工程定位后要经建设单位和规划部门验收合格后方可开始施工
二、建立平面控制网及高程控制网建筑方格网应在场区平整完成后在总平面图上进行设计,其设计原则如下:(1) 方格网的主轴线应尽可能选择在场区的中心线上
其纵横轴线的端点应尽量延伸至场地边缘,既便于方格网的扩展又能确保精度均匀
(2) 方格网的顶点应布置在通视良好又能长期保存的地点
(3) 方格网的边长不宜太长,一般小于 100m,为便于计算和记忆,宜取 10m的倍数
(4) 轴线控制桩应尽量投测在方格网边上
(5) 方格网全部施测完成后,采用将所有建筑物一次性定位的方法来检验其准确性,对于未进行平差的方格网是一种较好的检验方法
建筑方格网的测设方法是先测设主轴线,后加密方格网,并按导线测量进行平差

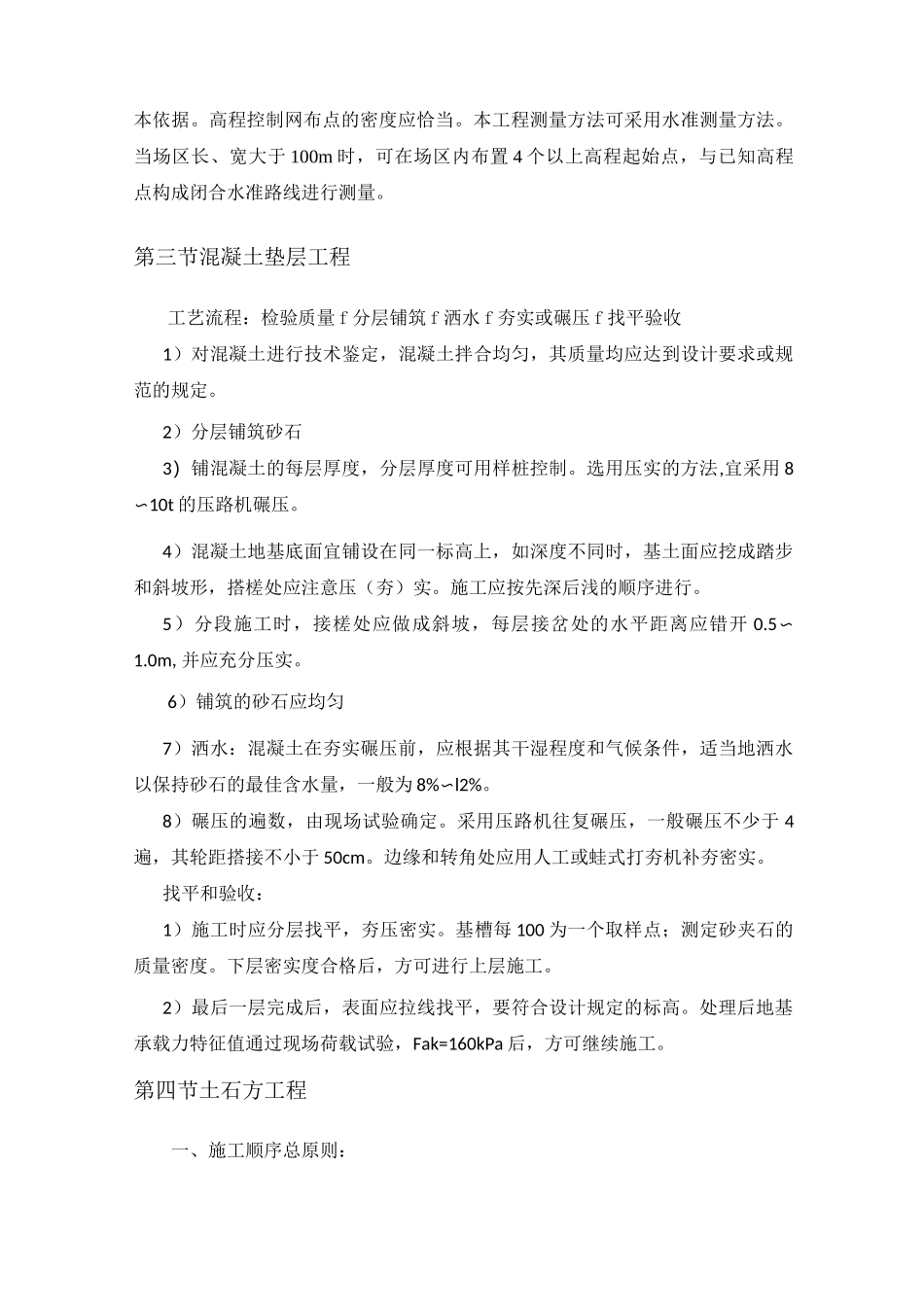

(6)高程控制网是建筑场区内地上、地下建(构)筑物高程测设和传递的基本依据
高程控制网布点的密度应恰当
本工程测量方法可采用水准测量方法
当场区长、宽大于 100m 时,可在场区内布置 4 个以上高程起始点,与已知高程点构成闭合水准路线进行测量

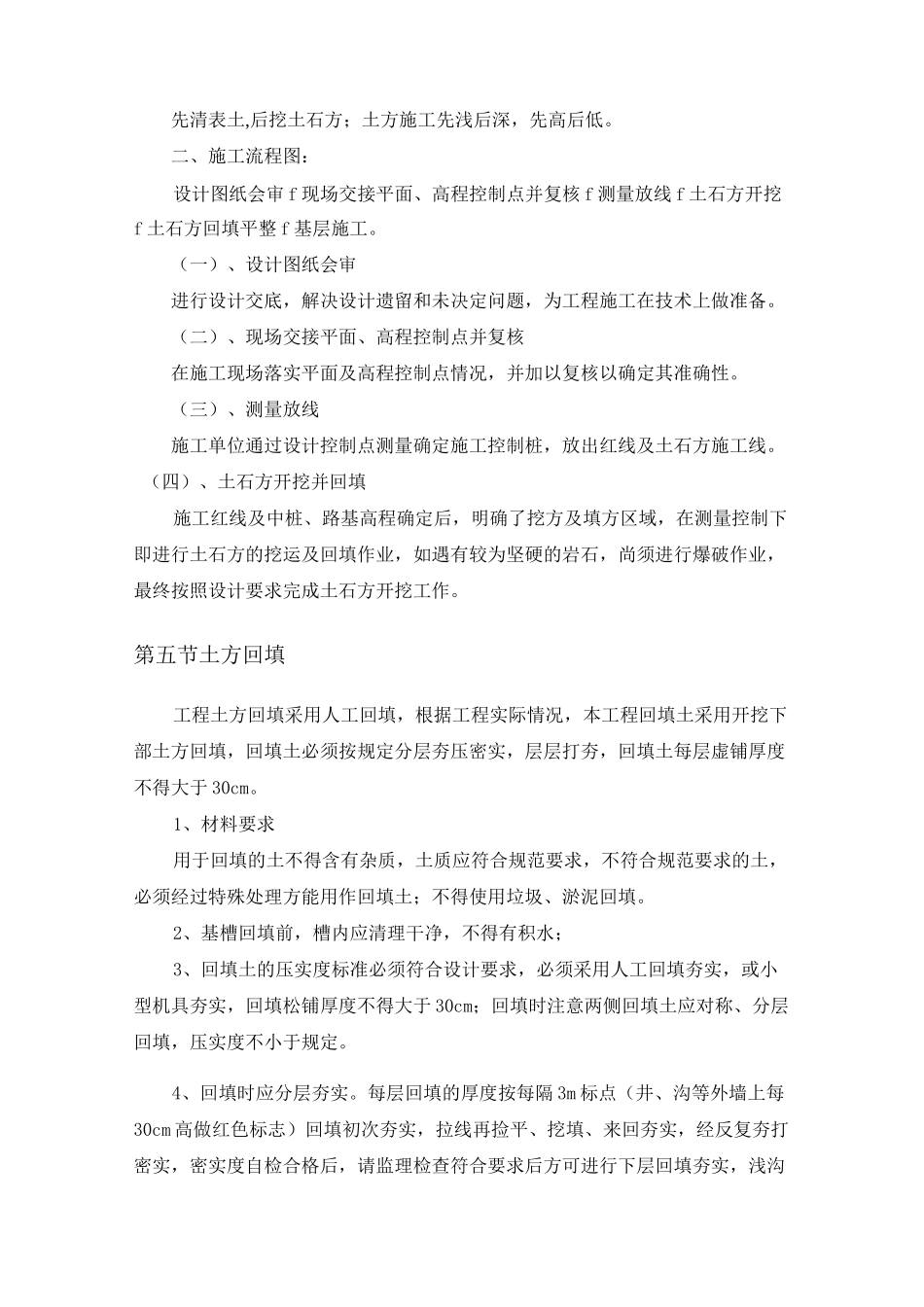

第三节混凝土垫层工程工艺
