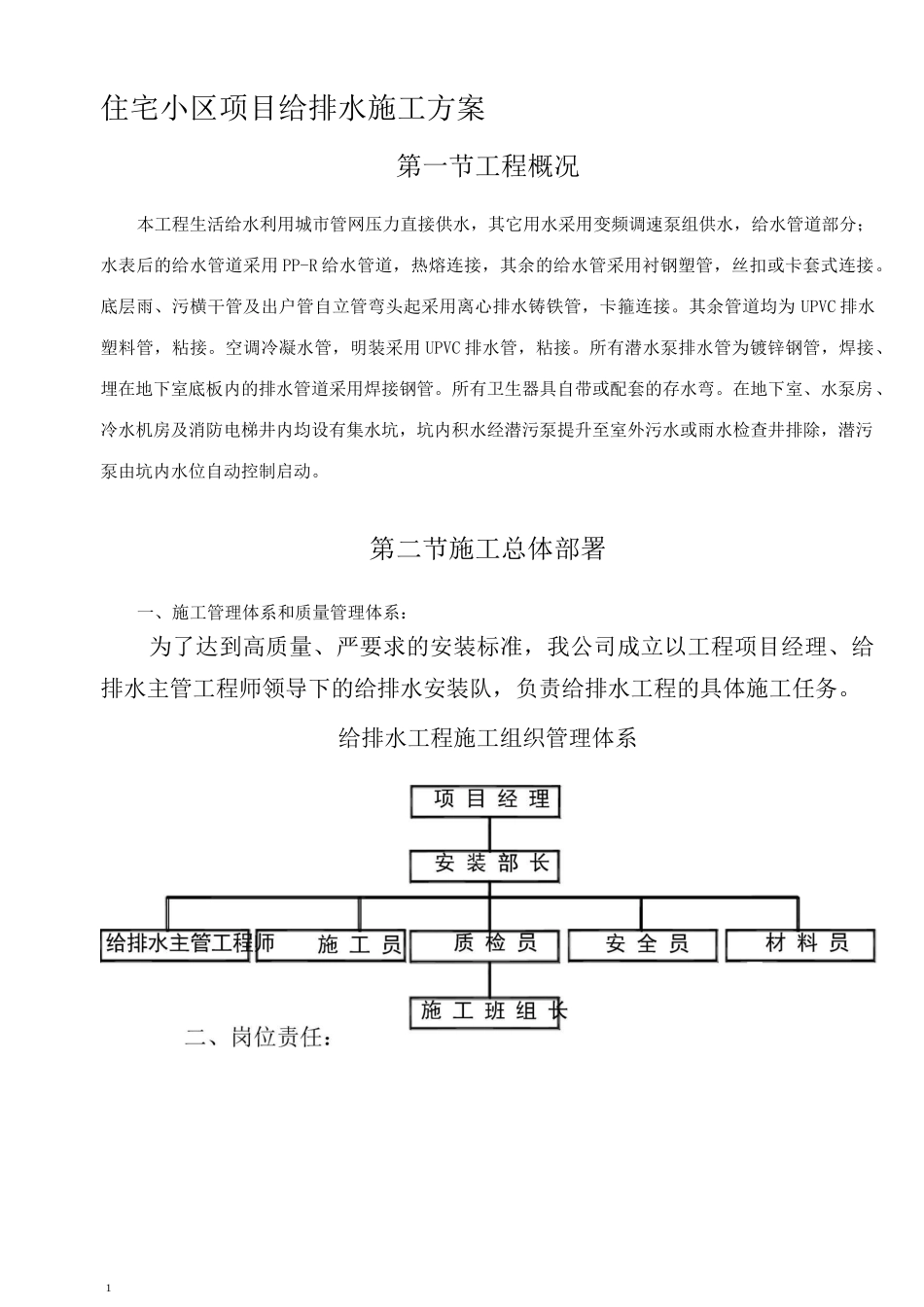

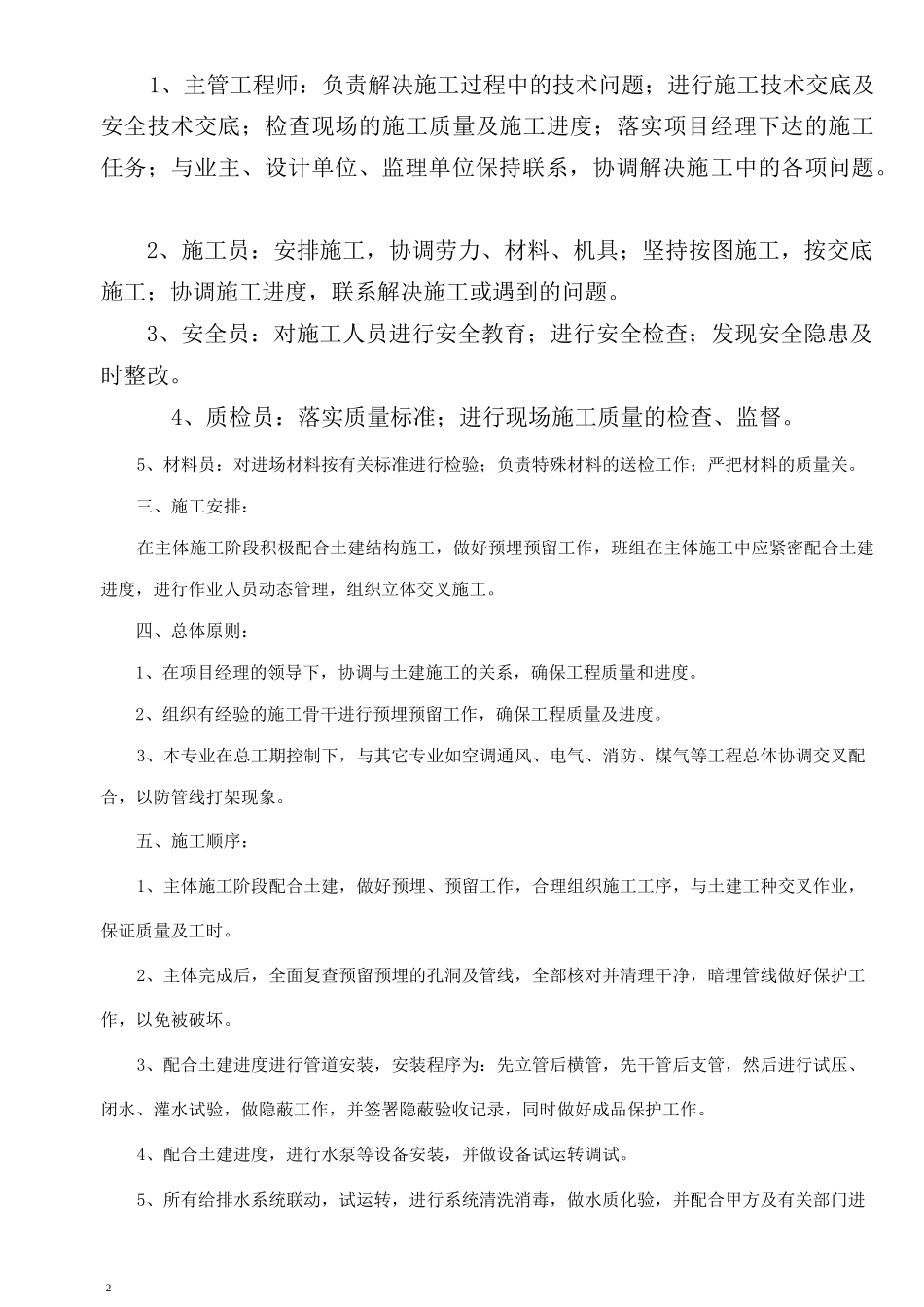

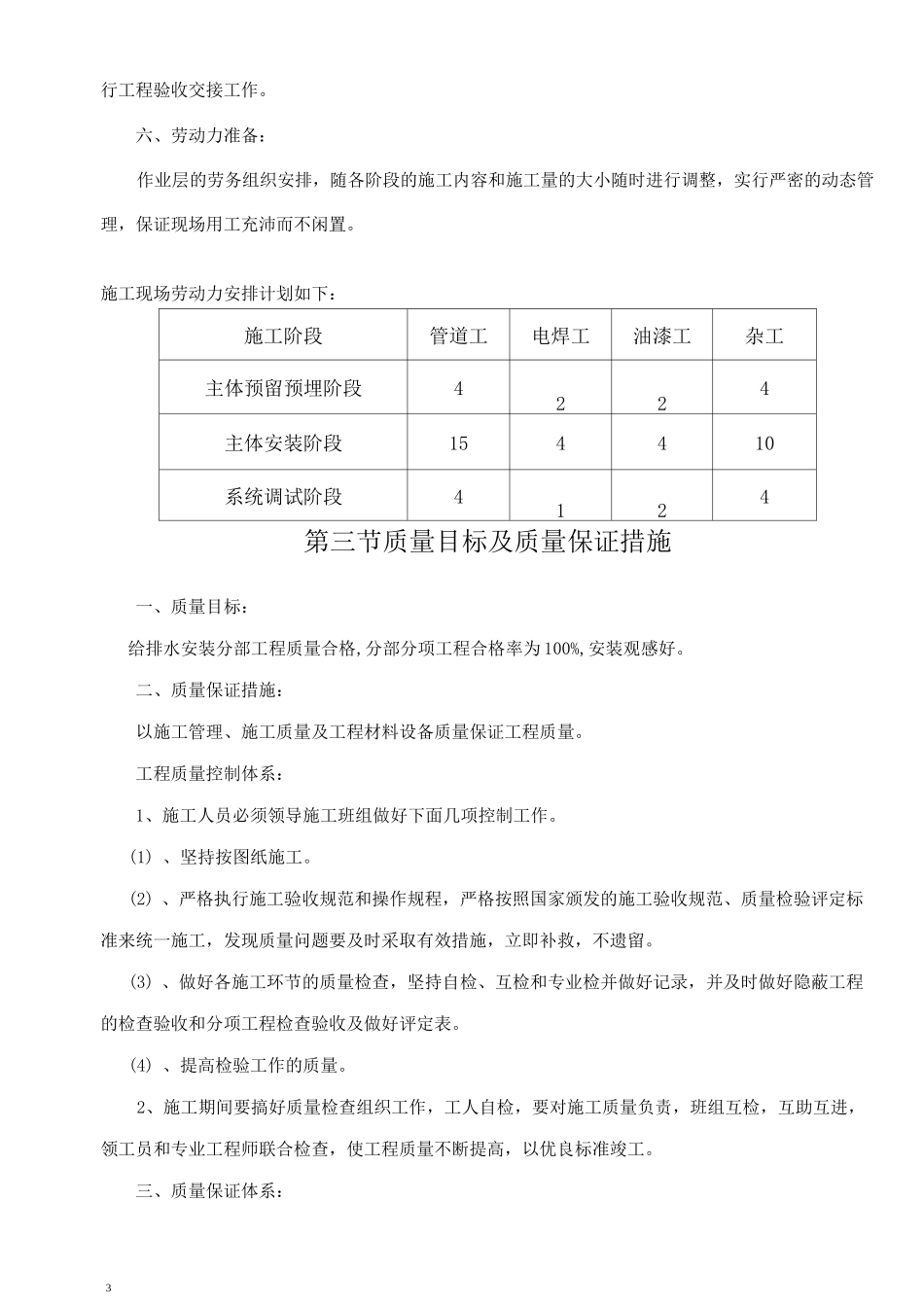

1住宅小区项目给排水施工方案第一节工程概况本工程生活给水利用城市管网压力直接供水,其它用水采用变频调速泵组供水,给水管道部分;水表后的给水管道采用 PP-R 给水管道,热熔连接,其余的给水管采用衬钢塑管,丝扣或卡套式连接。底层雨、污横干管及出户管自立管弯头起采用离心排水铸铁管,卡箍连接。其余管道均为 UPVC 排水塑料管,粘接。空调冷凝水管,明装采用 UPVC 排水管,粘接。所有潜水泵排水管为镀锌钢管,焊接、埋在地下室底板内的排水管道采用焊接钢管。所有卫生器具自带或配套的存水弯。在地下室、水泵房、冷水机房及消防电梯井内均设有集水坑,坑内积水经潜污泵提升至室外污水或雨水检查井排除,潜污泵由坑内水位自动控制启动。第二节施工总体部署一、施工管理体系和质量管理体系:为了达到高质量、严要求的安装标准,我公司成立以工程项目经理、给排水主管工程师领导下的给排水安装队,负责给排水工程的具体施工任务。给排水工程施工组织管理体系21、主管工程师:负责解决施工过程中的技术问题;进行施工技术交底及安全技术交底;检查现场的施工质量及施工进度;落实项目经理下达的施工任务;与业主、设计单位、监理单位保持联系,协调解决施工中的各项问题。2、施工员:安排施工,协调劳力、材料、机具;坚持按图施工,按交底施工;协调施工进度,联系解决施工或遇到的问题。3、安全员:对施工人员进行安全教育;进行安全检查;发现安全隐患及时整改。4、质检员:落实质量标准;进行现场施工质量的检查、监督。5、材料员:对进场材料按有关标准进行检验;负责特殊材料的送检工作;严把材料的质量关。三、施工安排:在主体施工阶段积极配合土建结构施工,做好预埋预留工作,班组在主体施工中应紧密配合土建进度,进行作业人员动态管理,组织立体交叉施工。四、总体原则:1、在项目经理的领导下,协调与土建施工的关系,确保工程质量和进度。2、组织有经验的施工骨干进行预埋预留工作,确保工程质量及进度。3、本专业在总工期控制下,与其它专业如空调通风、电气、消防、煤气等工程总体协调交叉配合,以防管线打架现象。五、施工顺序:1、主体施工阶段配合土建,做好预埋、预留工作,合理组织施工工序,与土建工种交叉作业,保证质量及工时。2、主体完成后,全面复查预留预埋的孔洞及管线,全部核对并清理干净,暗埋管线做好保护工作,以免被破坏。3、配合土建进度进行管道安装,安装程序为:先立管后横管,先干管后支管,然后...
