深搅桩施工技术交底

深搅桩施工技术交底_第1页
1/4
深搅桩施工技术交底_第2页
2/4
深搅桩施工技术交底_第3页
3/4

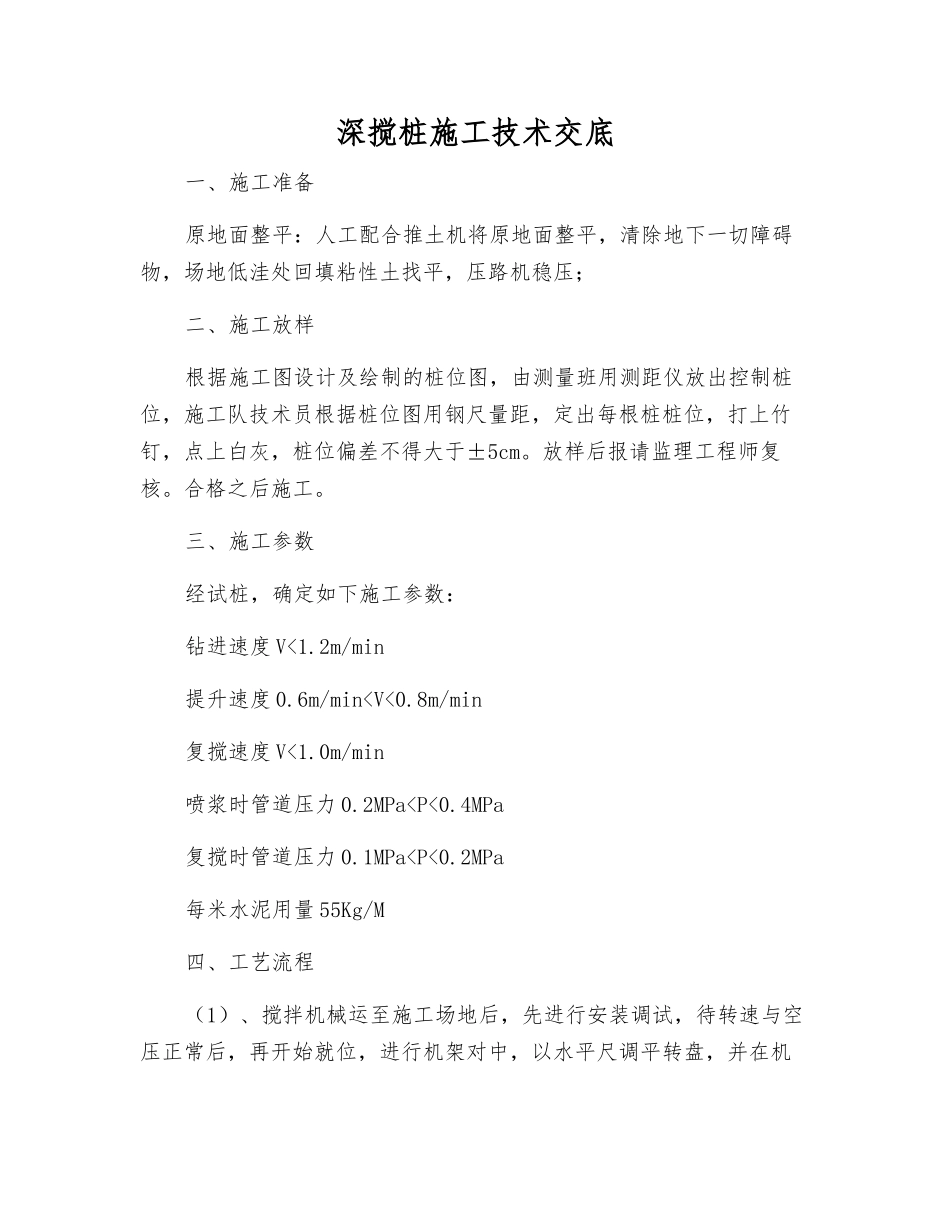

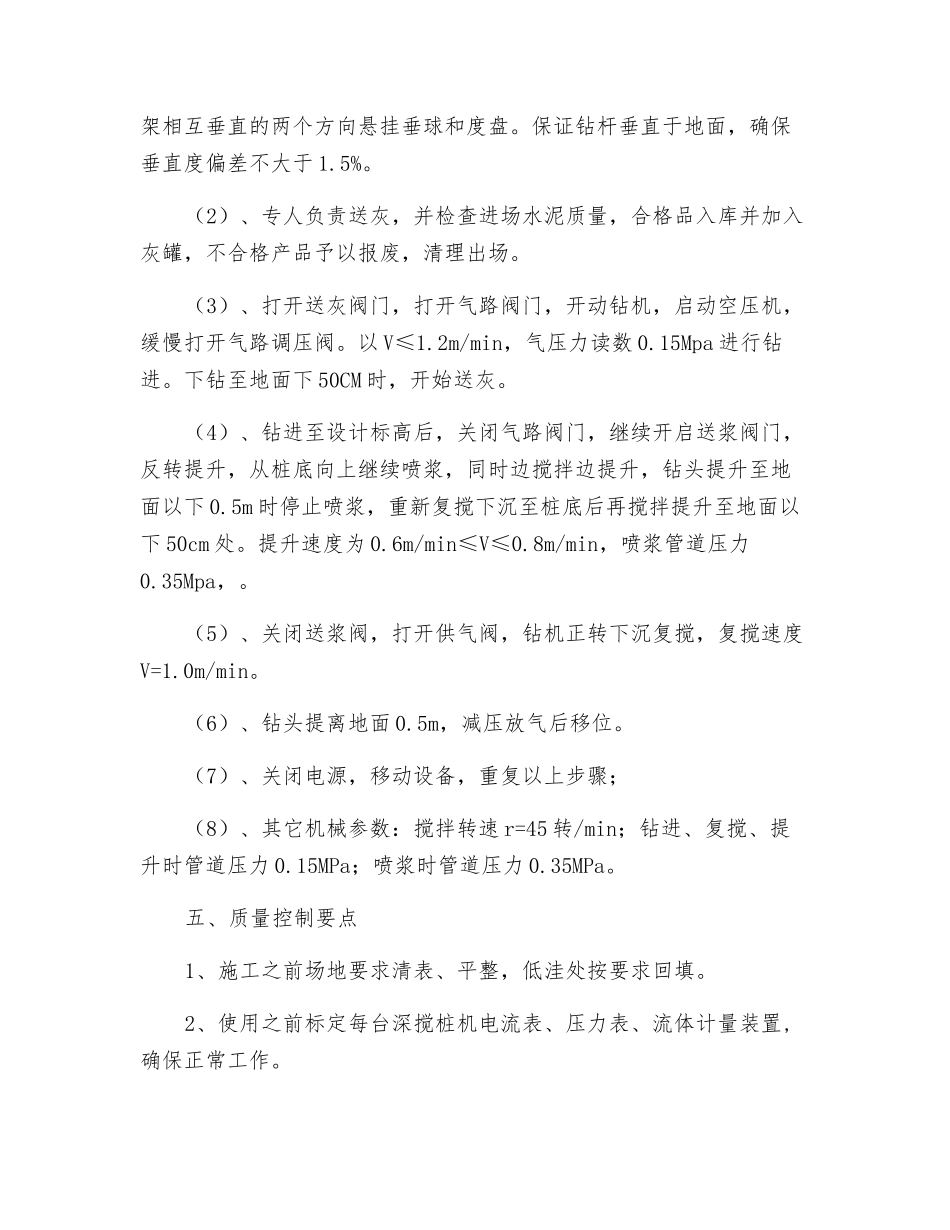

深搅桩施工技术交底一、施工准备原地面整平:人工配合推土机将原地面整平,清除地下一切障碍物,场地低洼处回填粘性土找平,压路机稳压;二、施工放样根据施工图设计及绘制的桩位图,由测量班用测距仪放出控制桩位,施工队技术员根据桩位图用钢尺量距,定出每根桩桩位,打上竹钉,点上白灰,桩位偏差不得大于±5cm。放样后报请监理工程师复核。合格之后施工。三、施工参数经试桩,确定如下施工参数:钻进速度 V<1.2m/min提升速度 0.6m/min
