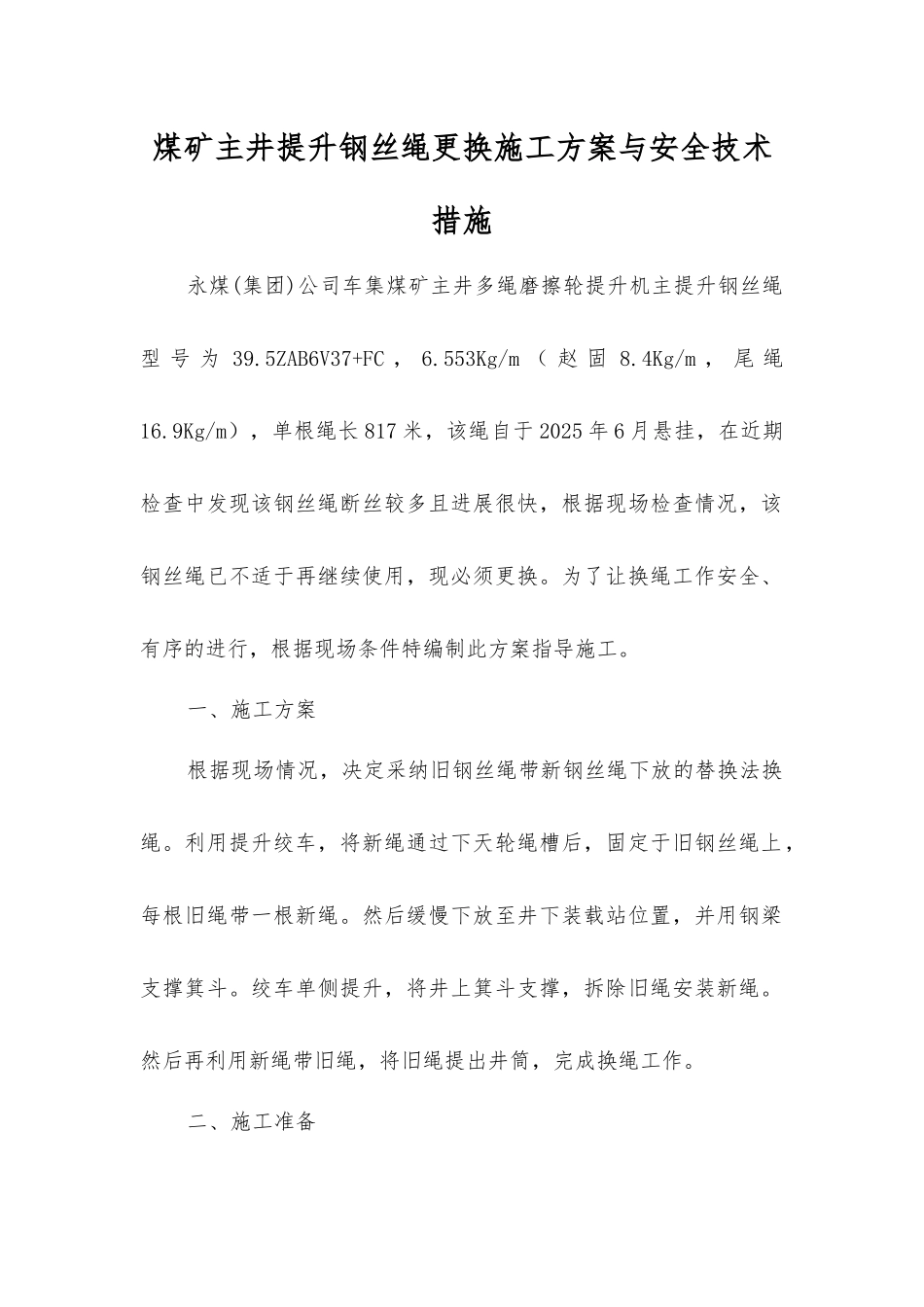

煤矿主井提升钢丝绳更换施工方案与安全技术措施永煤(集团)公司车集煤矿主井多绳磨擦轮提升机主提升钢丝绳型 号 为 39
5ZAB6V37+FC , 6
553Kg/m ( 赵 固 8
4Kg/m , 尾 绳16
9Kg/m),单根绳长 817 米,该绳自于 2025 年 6 月悬挂,在近期检查中发现该钢丝绳断丝较多且进展很快,根据现场检查情况,该钢丝绳已不适于再继续使用,现必须更换
为了让换绳工作安全、有序的进行,根据现场条件特编制此方案指导施工
一、施工方案根据现场情况,决定采纳旧钢丝绳带新钢丝绳下放的替换法换绳
利用提升绞车,将新绳通过下天轮绳槽后,固定于旧钢丝绳上,每根旧绳带一根新绳
然后缓慢下放至井下装载站位置,并用钢梁支撑箕斗
绞车单侧提升,将井上箕斗支撑,拆除旧绳安装新绳
然后再利用新绳带旧绳,将旧绳提出井筒,完成换绳工作
二、施工准备为了让换绳工作顺利进行,准备工作应细致周密
1、钢丝绳的检查及检验:对到货钢丝绳进行外观检查,应无不正常现象,并符合设计法律规范和要求
将每根钢丝绳截取 1
2 米送试验所鉴定,合格方能使用
2、按材料计划表准备施工所用工具材料
3、在绞车房与井口房之间布置一台 11
4KW 调度绞车,以备牵引钢丝绳时用
4、绳盘架基础的布置:为了防止换绳时钢丝绳盘翻倒,在绞车房与井口房之间布置 4 个 C15 砼基础,均用 4 条 M20×450mm 的地脚螺栓将支架固定好
5、钢丝绳盘的固定:待支架坐落于基础上后,用 Ф89×12mm的无缝钢管穿过绳盘中心孔,将钢丝绳盘吊放于支架上
然后用M20 的“U”形螺栓固定住钢丝绳盘的穿管
为了让之转动灵活,在钢丝绳盘中心孔内涂以黄油

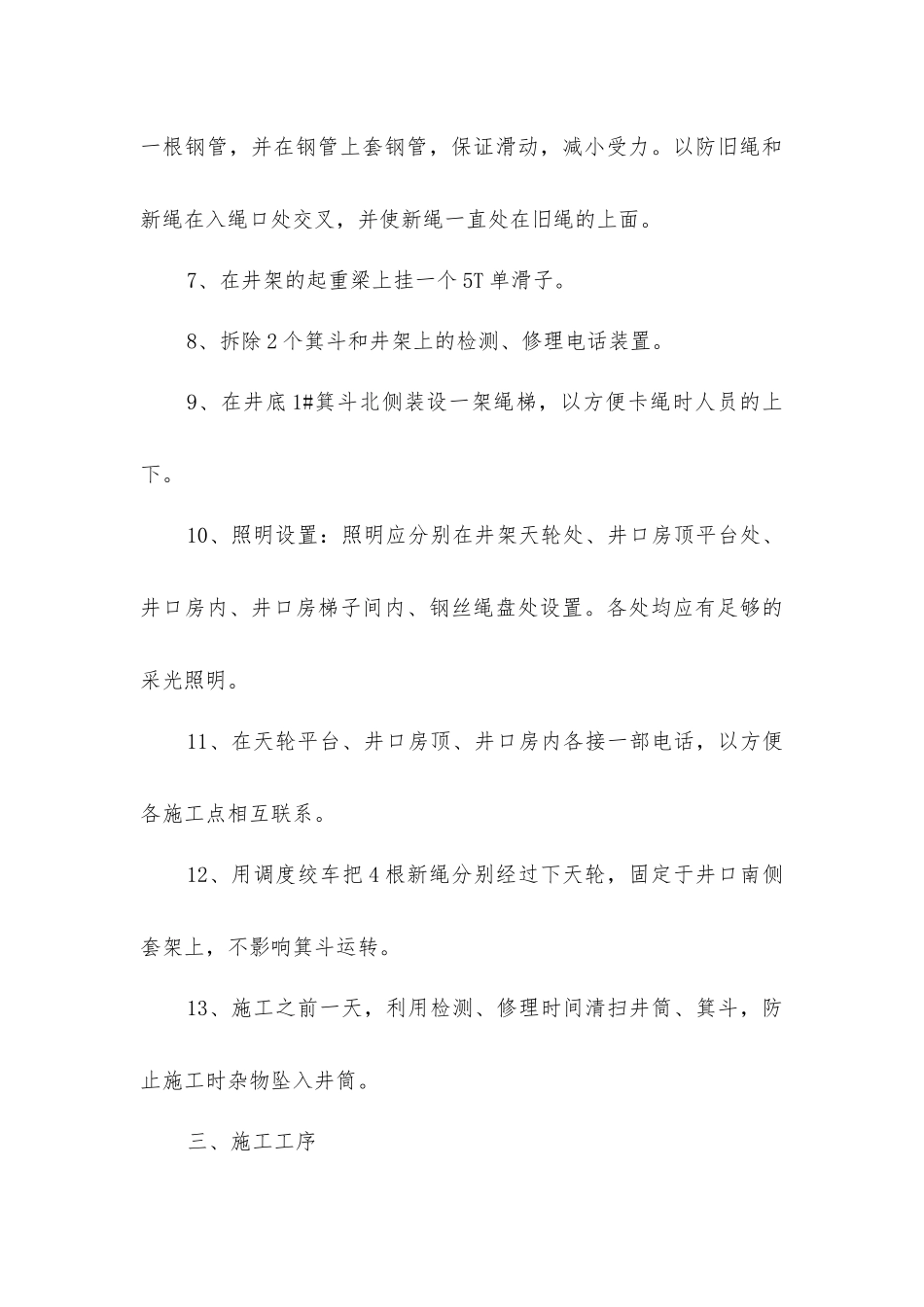

6、在下天轮钢丝绳入绳口,距天轮 300mm 处钢丝绳上方,固定一根钢管,并在钢管上套钢管,保证滑动,减小受力
以防旧绳和新绳在入绳口处交叉,并使新绳一直处在旧绳的上面
