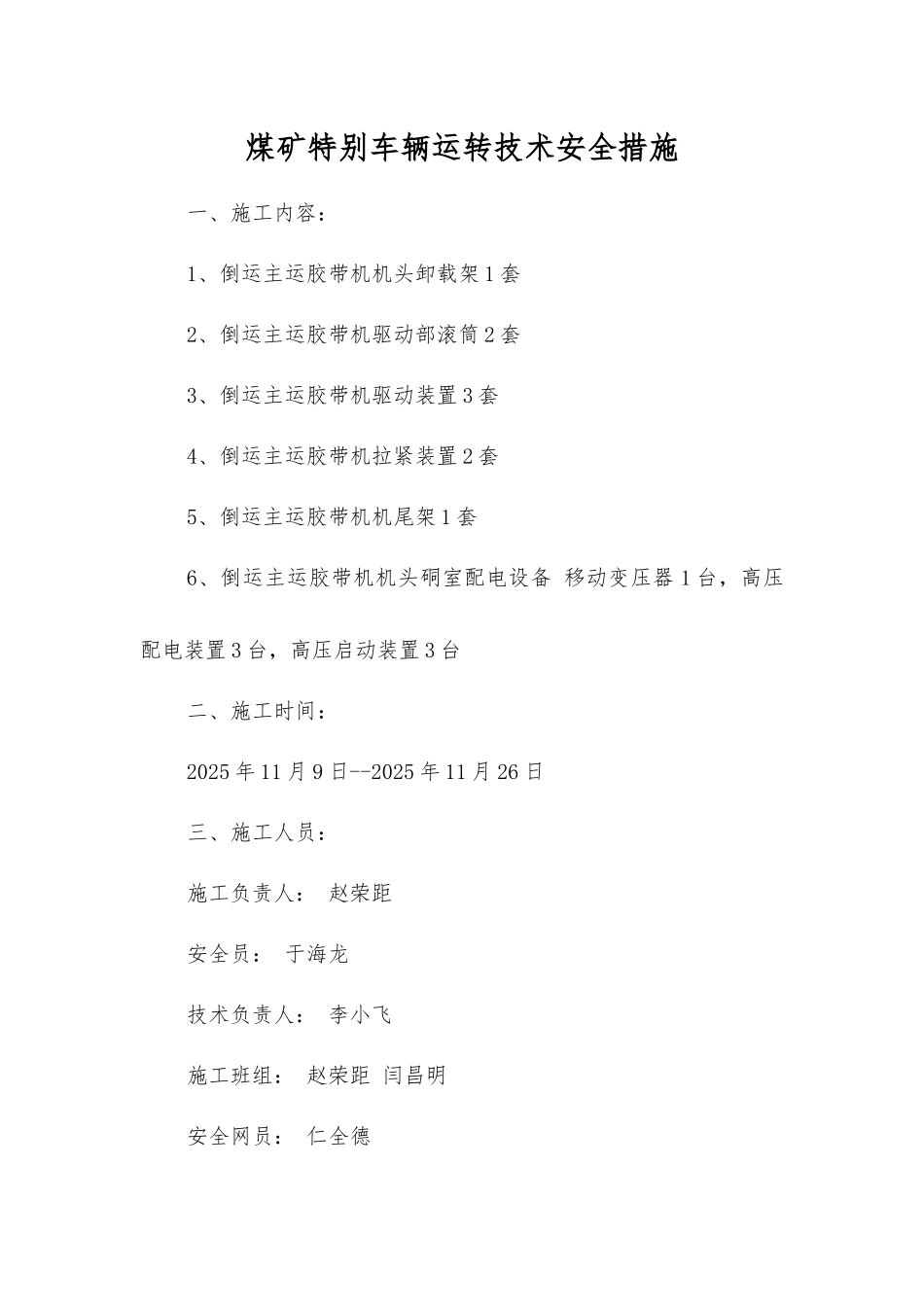

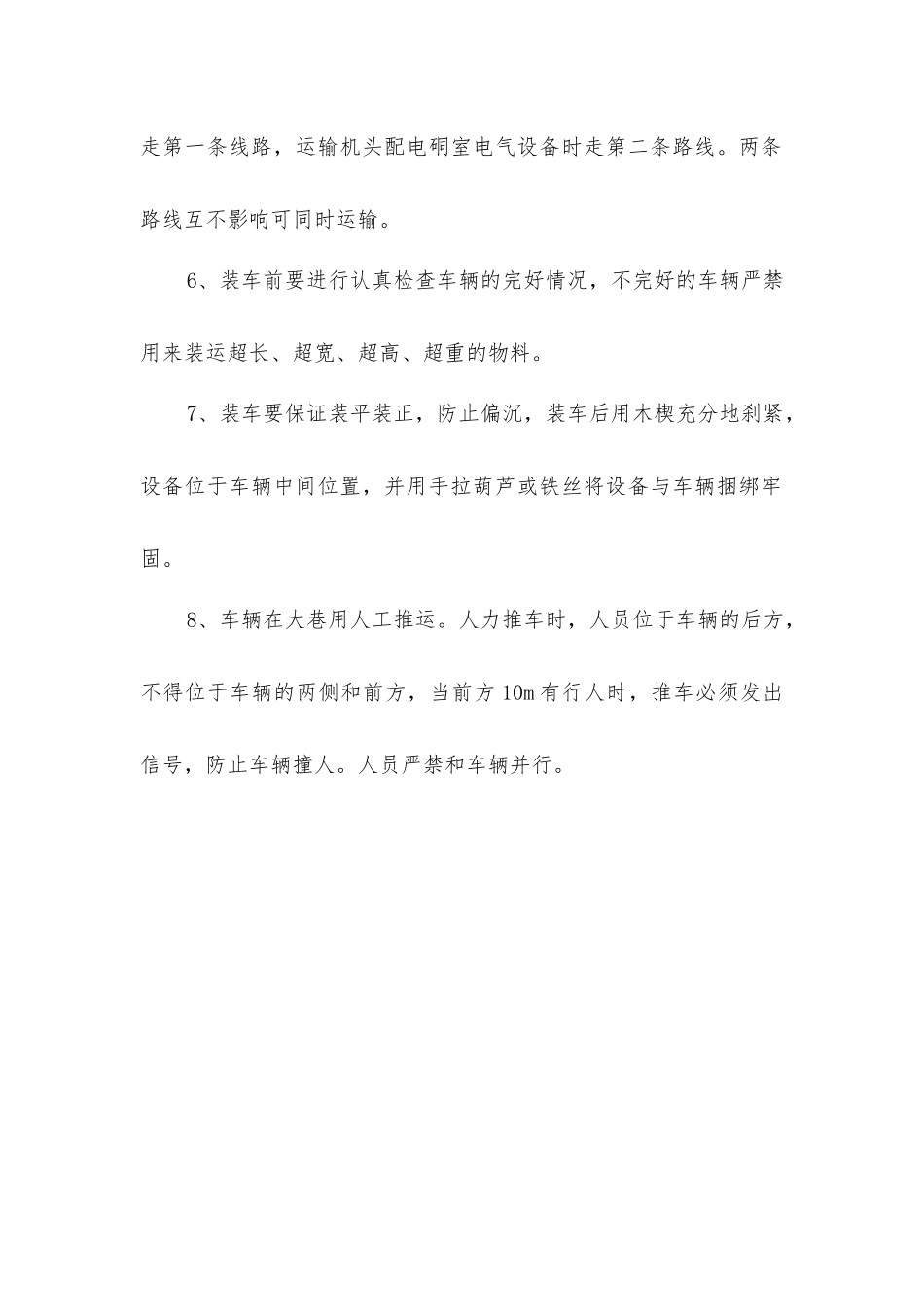

煤矿特别车辆运转技术安全措施一、施工内容:1、倒运主运胶带机机头卸载架 1 套2、倒运主运胶带机驱动部滚筒 2 套3、倒运主运胶带机驱动装置 3 套4、倒运主运胶带机拉紧装置 2 套5、倒运主运胶带机机尾架 1 套6、倒运主运胶带机机头硐室配电设备 移动变压器 1 台,高压配电装置 3 台,高压启动装置 3 台二、施工时间:2025 年 11 月 9 日--2025 年 11 月 26 日三、施工人员:施工负责人: 赵荣距安全员: 于海龙技术负责人: 李小飞施工班组: 赵荣距 闫昌明安全网员: 仁全德四、主要施工方法:(一)特别车辆运转技术安全措施1、特别车辆是指超长、超宽、超高、超重的车辆,即超过矿车长度、高度、宽度。以及矿车正常负荷(一般不超过 2.0t)的车辆。2、单个驱动装置重约 8T(电机、软启动、减速机以及底座),倒运时拆开装车,倒运到安装位置后再重新装配。3、机头配电硐室电气设备最大、最重件为移动变压器,长度3.8m、重量 3.7T。喇叭口等配电装置超过罐笼的部分在运输前先拆除,运输到位后再组装。4、现有运线路有两条:1)、地面--副斜井--6 煤辅助运输大巷--机头检测、修理联络巷--主运胶带机大巷;2)、地面--风井--6 煤南翼回风大巷--主运胶带机大巷。第一条路线运输时用 900mm 轨距的矿用平板车装车,第二天路线运输时用 600mm 轨距的矿用平板车装车。5、运输滚筒、驱动、拉紧等机械部分大件及中间架等超长件时走第一条线路,运输机头配电硐室电气设备时走第二条路线。两条路线互不影响可同时运输。6、装车前要进行认真检查车辆的完好情况,不完好的车辆严禁用来装运超长、超宽、超高、超重的物料。7、装车要保证装平装正,防止偏沉,装车后用木楔充分地刹紧,设备位于车辆中间位置,并用手拉葫芦或铁丝将设备与车辆捆绑牢固。8、车辆在大巷用人工推运。人力推车时,人员位于车辆的后方,不得位于车辆的两侧和前方,当前方 10m 有行人时,推车必须发出信号,防止车辆撞人。人员严禁和车辆并行。
