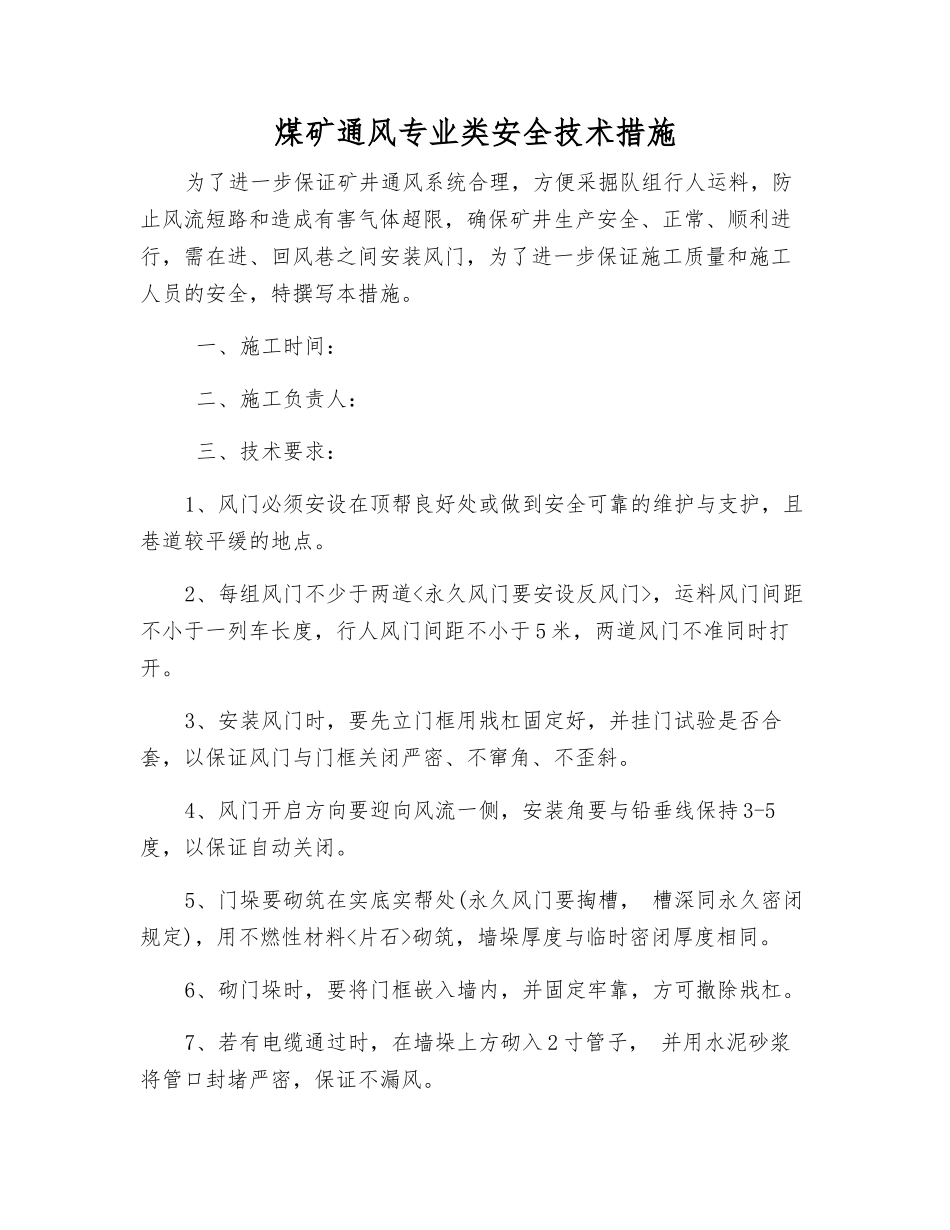

煤矿通风专业类安全技术措施为了进一步保证矿井通风系统合理,方便采掘队组行人运料,防止风流短路和造成有害气体超限,确保矿井生产安全、正常、顺利进行,需在进、回风巷之间安装风门,为了进一步保证施工质量和施工人员的安全,特撰写本措施。 一、施工时间: 二、施工负责人: 三、技术要求:1、风门必须安设在顶帮良好处或做到安全可靠的维护与支护,且巷道较平缓的地点。2、每组风门不少于两道<永久风门要安设反风门>,运料风门间距不小于一列车长度,行人风门间距不小于 5 米,两道风门不准同时打开。3、安装风门时,要先立门框用戕杠固定好,并挂门试验是否合套,以保证风门与门框关闭严密、不窜角、不歪斜。4、风门开启方向要迎向风流一侧,安装角要与铅垂线保持 3-5度,以保证自动关闭。5、门垛要砌筑在实底实帮处(永久风门要掏槽, 槽深同永久密闭规定),用不燃性材料<片石>砌筑,墙垛厚度与临时密闭厚度相同。6、砌门垛时,要将门框嵌入墙内,并固定牢靠,方可撤除戕杠。7、若有电缆通过时,在墙垛上方砌入 2 寸管子, 并用水泥砂浆将管口封堵严密,保证不漏风。8、砌垛时,要两面同时砌起,保证两垛厚度一致,并在同一平面内。9、风门门框要包边沿口,有衬垫,四周接触严密不漏风,风门下要设置底坎,底坎与风门相距不大于 5 公分,并在风门下边钉好挡风帘。10、在需过大型设备的巷道安设风门,应设假门头,假门头上方应用木板钉牢,木板要求鱼磷搭接,板面用水泥砂浆抹面,保证严密不漏风。11、风门墙垛要两面抹面,保证墙面平整不漏风。12、施工完毕后,要求风门前后 5 米内支护完好,无杂物, 淤泥和积水。13、安装调节风门时,调节窗口要尽量留在风门的上部,确因巷道所限可留在一侧,但不准留在底部,调节窗口要安设可插调节板面跑道。 四、安全措施:1、按装风门前要先检查维护好施施工场地点的安全,准备好所需材料。2、施工之前,由现场负责人会同有经验的老工人对现场进行安全巡视,并进行敲帮问顶,将顶帮的零皮、发聋煤、岩用长柄工具挖下,挖动时,人要站在支护下进行,并有专人观察安全情况,发现异常情况时立即将所有的人员撤到安全地点。3、由现场施工负责人对施施工场地点及其行走通道的顶帮、支架进行检查和维护,发现不安全隐患立即处理,否则,严禁施工。4、若施施工场地点有支架需拆除时,须支好护身替柱,并处理好拆除支架上方的顶帮,挖掉发聋煤岩,方可拆除。拆除时,一人操作,一人观察安全情...
