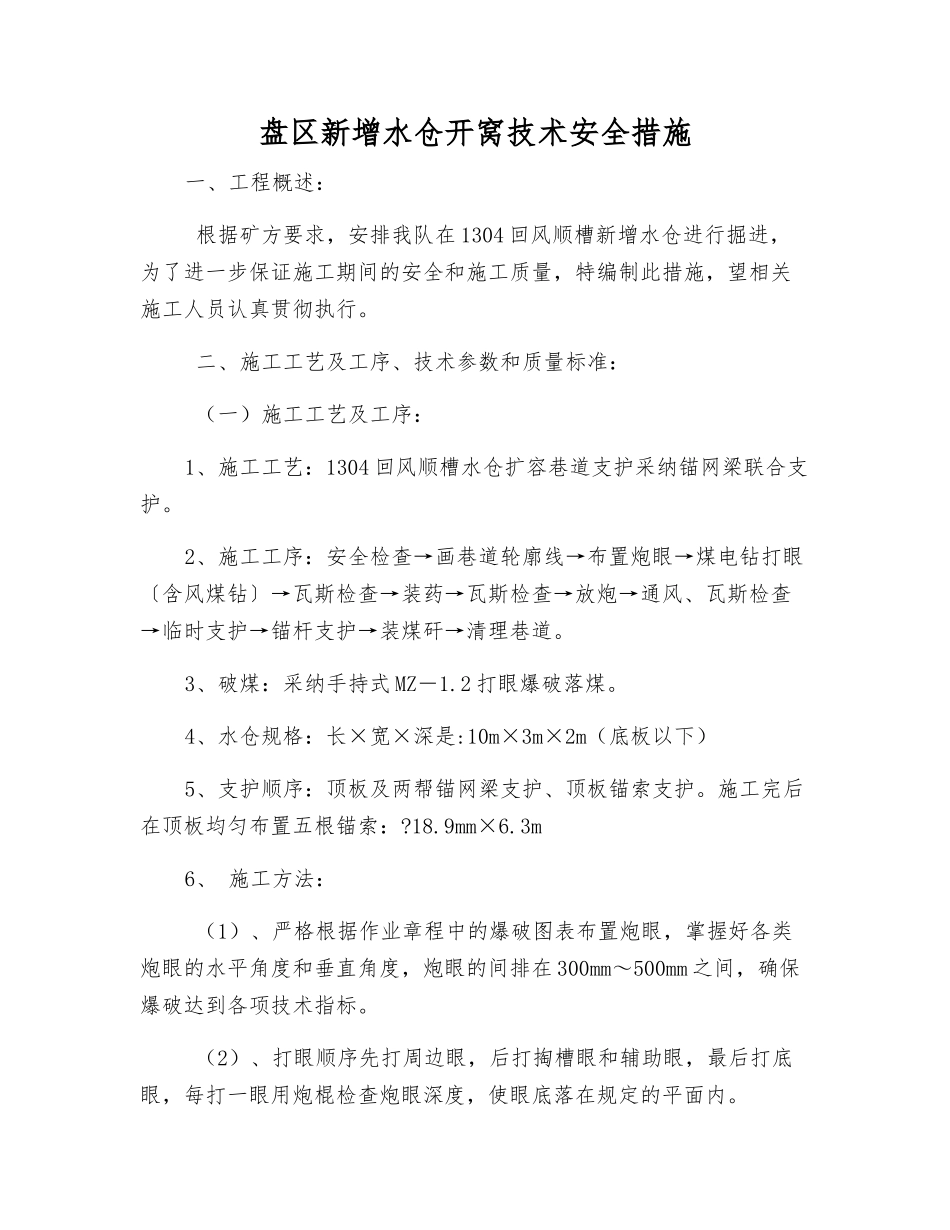

盘区新增水仓开窝技术安全措施一、工程概述: 根据矿方要求,安排我队在 1304 回风顺槽新增水仓进行掘进,为了进一步保证施工期间的安全和施工质量,特编制此措施,望相关施工人员认真贯彻执行

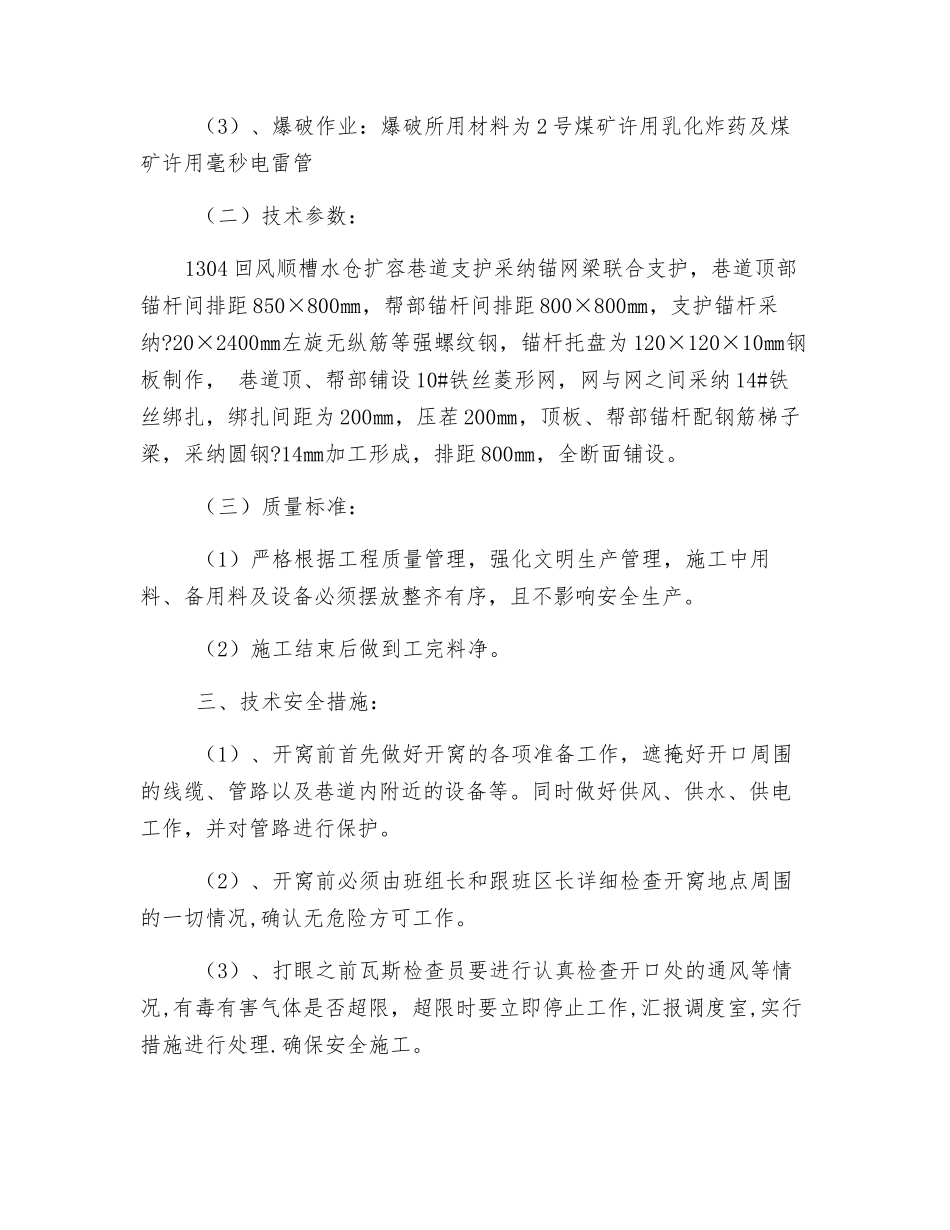

二、施工工艺及工序、技术参数和质量标准: (一)施工工艺及工序:1、施工工艺:1304 回风顺槽水仓扩容巷道支护采纳锚网梁联合支护
2、施工工序:安全检查→画巷道轮廓线→布置炮眼→煤电钻打眼〔含风煤钻〕→瓦斯检查→装药→瓦斯检查→放炮→通风、瓦斯检查→临时支护→锚杆支护→装煤矸→清理巷道
3、破煤:采纳手持式 MZ-1
2 打眼爆破落煤
4、水仓规格:长×宽×深是:10m×3m×2m(底板以下)5、支护顺序:顶板及两帮锚网梁支护、顶板锚索支护
施工完后在顶板均匀布置五根锚索:

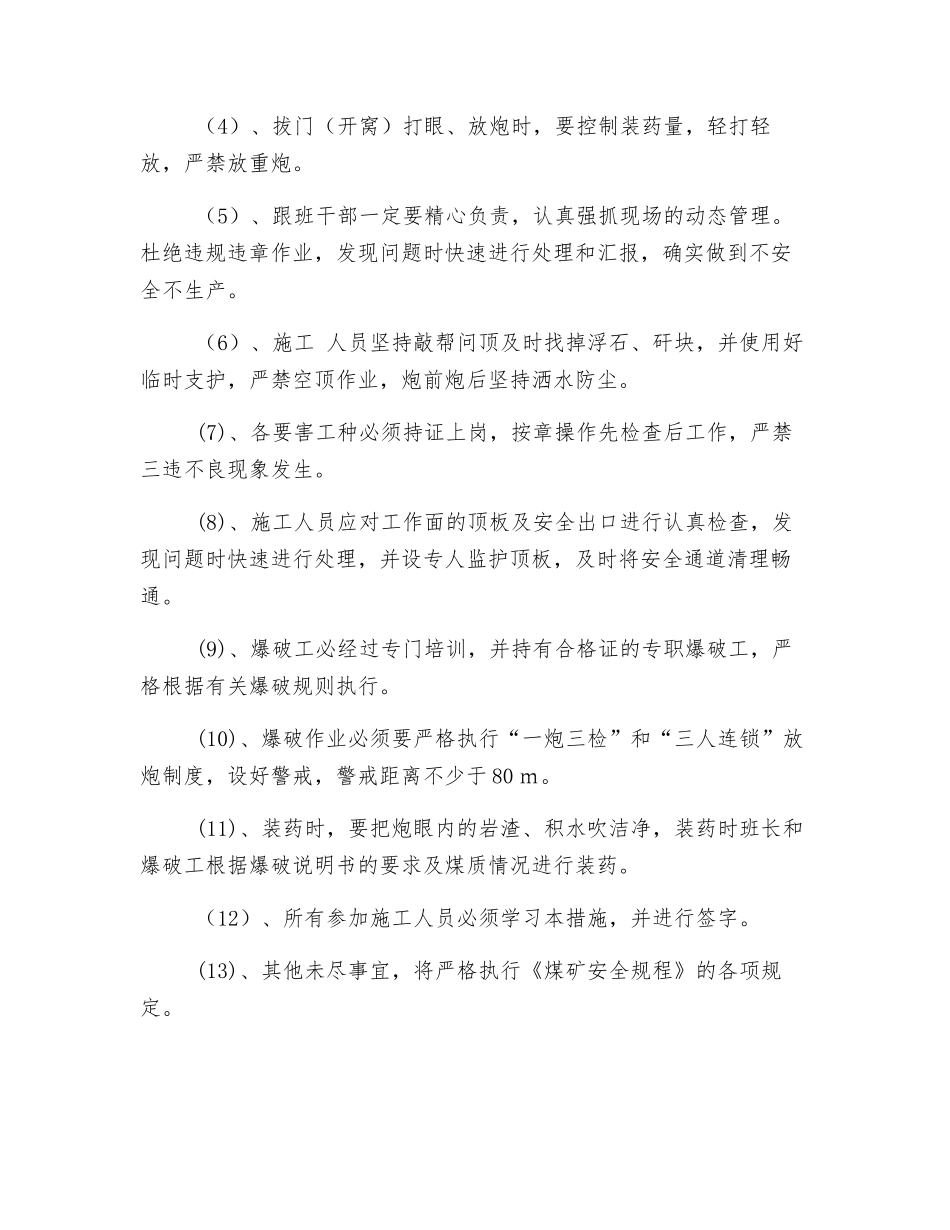

3m6、 施工方法: (1)、严格根据作业章程中的爆破图表布置炮眼,掌握好各类炮眼的水平角度和垂直角度,炮眼的间排在 300mm~500mm 之间,确保爆破达到各项技术指标
(2)、打眼顺序先打周边眼,后打掏槽眼和辅助眼,最后打底眼,每打一眼用炮棍检查炮眼深度,使眼底落在规定的平面内
(3)、爆破作业:爆破所用材料为 2 号煤矿许用乳化炸药及煤矿许用毫秒电雷管 (二)技术参数:1304 回风顺槽水仓扩容巷道支护采纳锚网梁联合支护,巷道顶部锚杆间排距 850×800㎜,帮部锚杆间排距 800×800㎜,支护锚杆采纳
20×2400㎜左旋无纵筋等强螺纹钢,锚杆托盘为 120×120×10㎜钢板制作, 巷道顶、帮部铺设 10#铁丝菱形网,网与网之间采纳 14#铁丝绑扎,绑扎间距为 200㎜,压茬 200㎜,顶板、帮部锚杆配钢筋梯子梁,采纳圆钢
14㎜加工形成,排距 800㎜,全断面铺设
(三)质量标准: (1)严格根据工程质量管理,强化文明生产管理,施工中用料、备用料及设备必须摆放整齐有序,且不影
