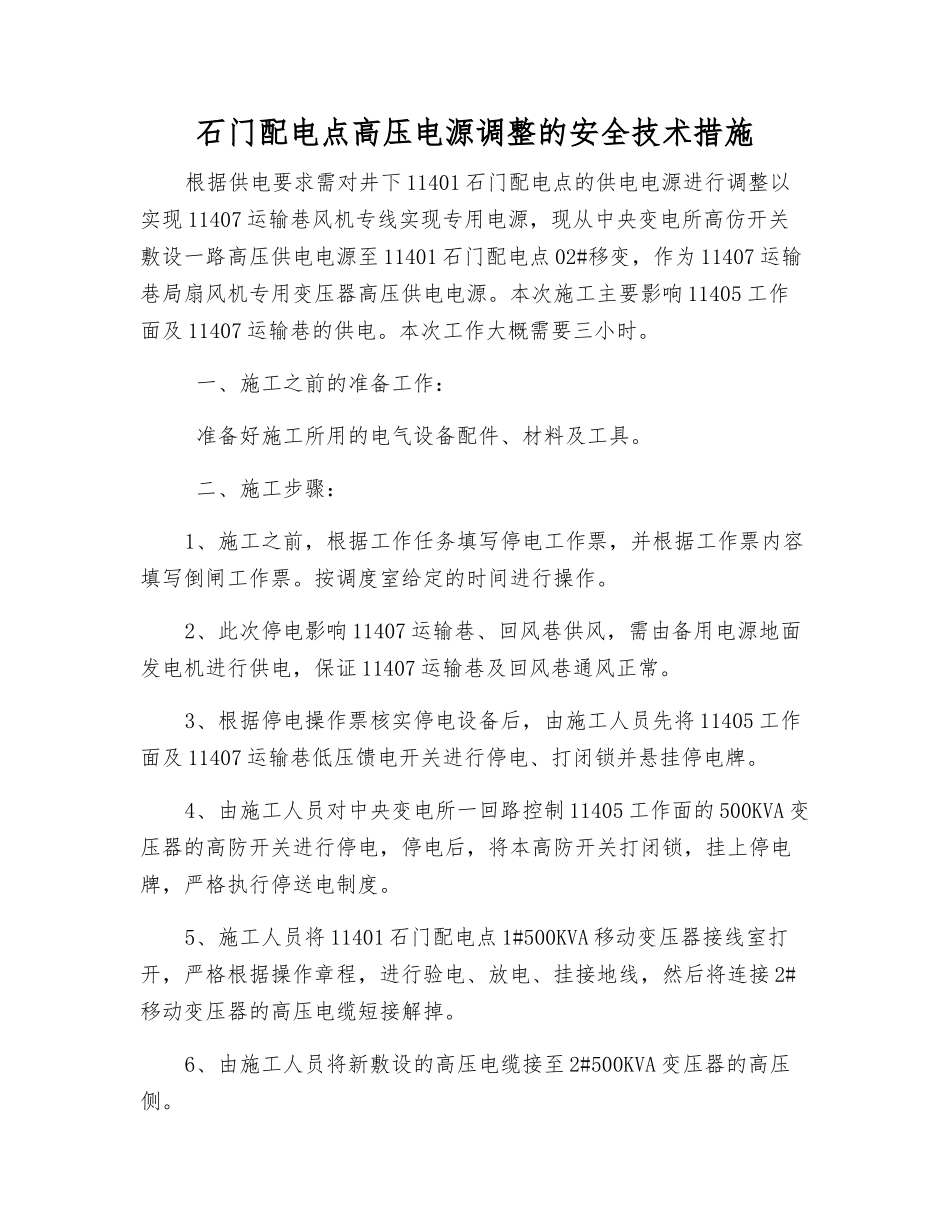

石门配电点高压电源调整的安全技术措施根据供电要求需对井下 11401 石门配电点的供电电源进行调整以实现 11407 运输巷风机专线实现专用电源,现从中央变电所高仿开关敷设一路高压供电电源至 11401 石门配电点 02#移变,作为 11407 运输巷局扇风机专用变压器高压供电电源
本次施工主要影响 11405 工作面及 11407 运输巷的供电
本次工作大概需要三小时

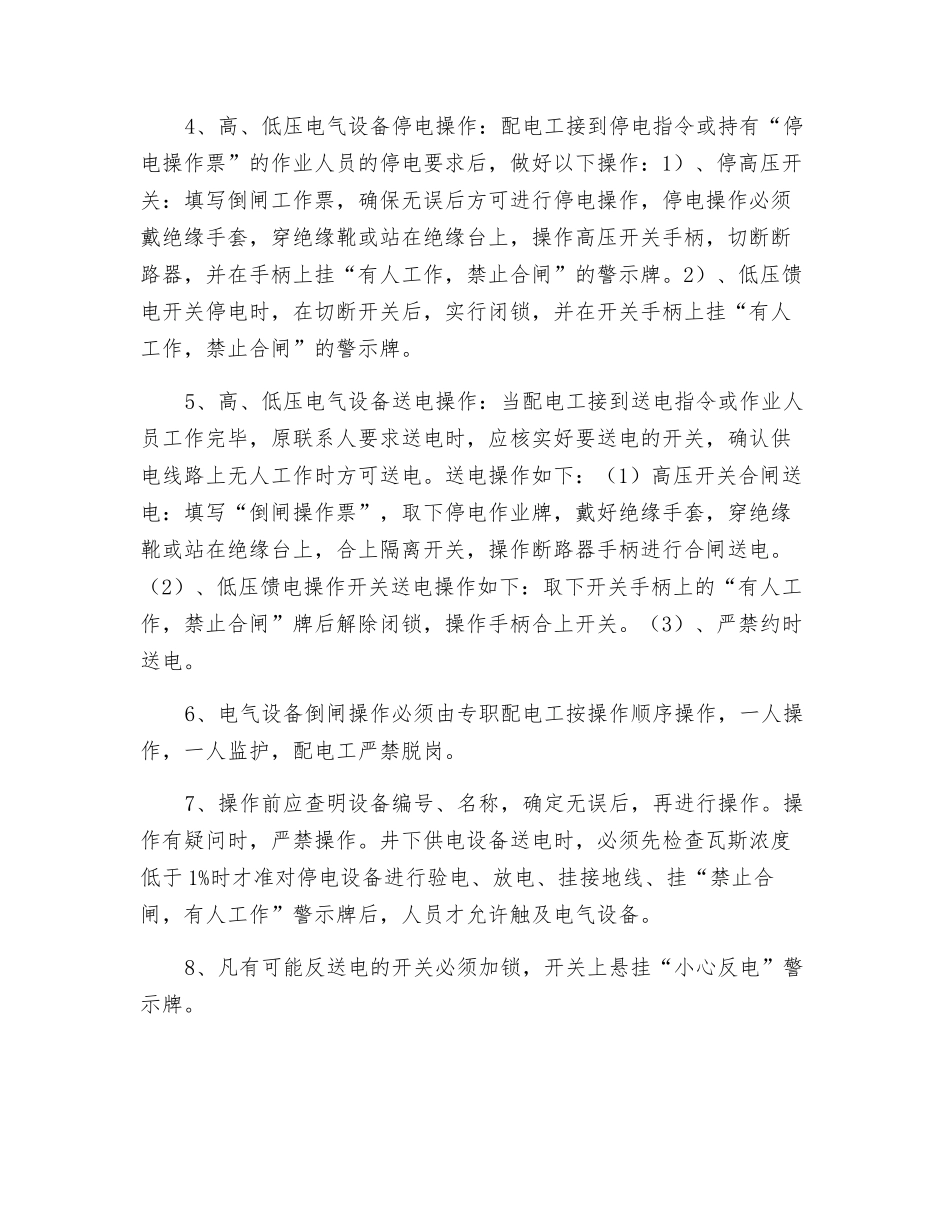

一、施工之前的准备工作: 准备好施工所用的电气设备配件、材料及工具
二、施工步骤:1、施工之前,根据工作任务填写停电工作票,并根据工作票内容填写倒闸工作票
按调度室给定的时间进行操作
2、此次停电影响 11407 运输巷、回风巷供风,需由备用电源地面发电机进行供电,保证 11407 运输巷及回风巷通风正常
3、根据停电操作票核实停电设备后,由施工人员先将 11405 工作面及 11407 运输巷低压馈电开关进行停电、打闭锁并悬挂停电牌
4、由施工人员对中央变电所一回路控制 11405 工作面的 500KVA 变压器的高防开关进行停电,停电后,将本高防开关打闭锁,挂上停电牌,严格执行停送电制度
5、施工人员将 11401 石门配电点 1#500KVA 移动变压器接线室打开,严格根据操作章程,进行验电、放电、挂接地线,然后将连接 2#移动变压器的高压电缆短接解掉
6、由施工人员将新敷设的高压电缆接至 2#500KVA 变压器的高压侧
7、操作完成,检查现场,确保无误后恢复 1#500KVA 和 2#500KVA变压器的供电
8、由施工人员对所有的低压馈电开关恢复供电,并到 11405 工作面及 11407 掘进工作面检查设备运转情况
9、施工完毕,清理现场,将工作完成情况向调度室回报
三、技术质量要求:1、电气设备和电缆,高压电缆的接头应无发热,变色及打火现象
2、电气设备的主绝缘如瓷套管,支持瓷瓶应清洁
