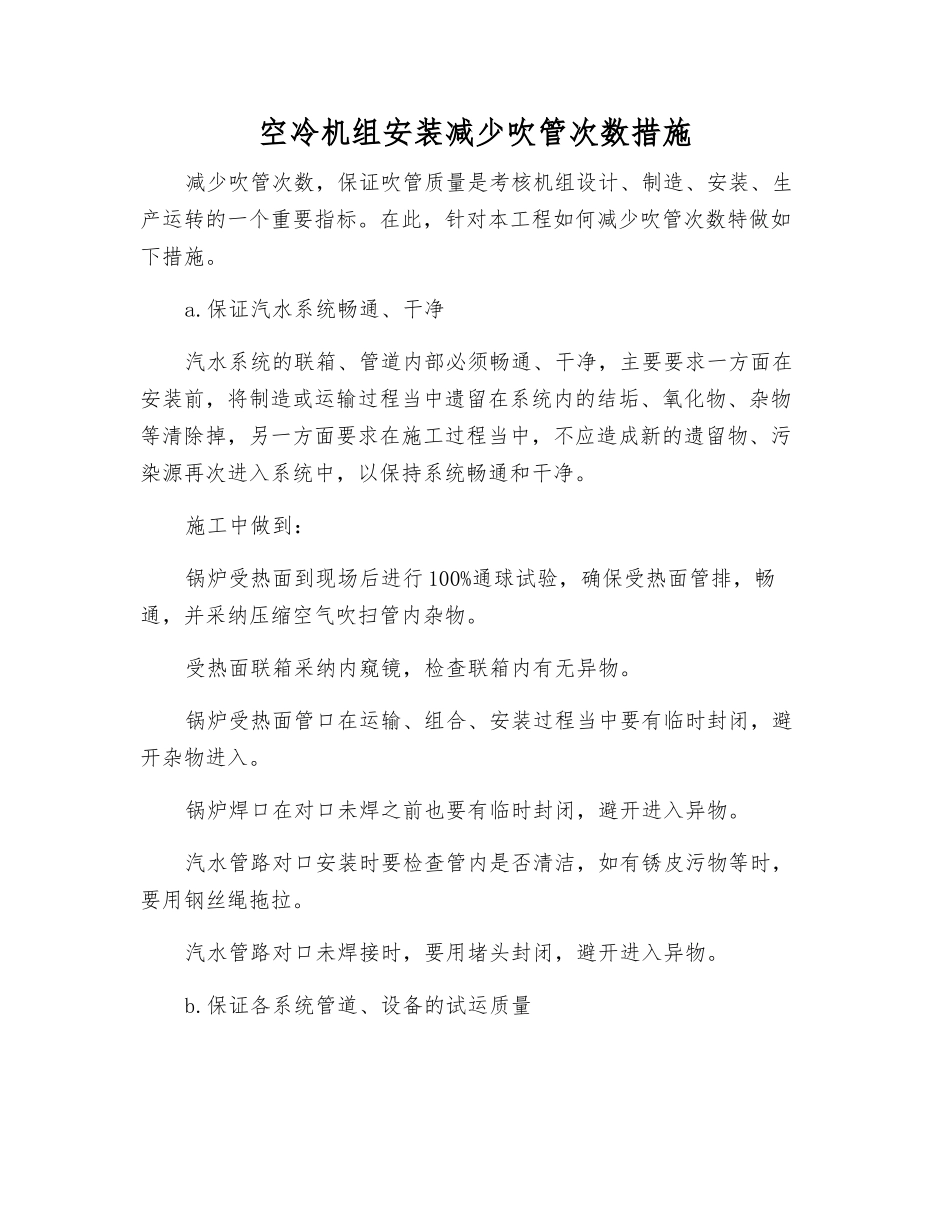

空冷机组安装减少吹管次数措施减少吹管次数,保证吹管质量是考核机组设计、制造、安装、生产运转的一个重要指标
在此,针对本工程如何减少吹管次数特做如下措施
保证汽水系统畅通、干净汽水系统的联箱、管道内部必须畅通、干净,主要要求一方面在安装前,将制造或运输过程当中遗留在系统内的结垢、氧化物、杂物等清除掉,另一方面要求在施工过程当中,不应造成新的遗留物、污染源再次进入系统中,以保持系统畅通和干净
施工中做到:锅炉受热面到现场后进行 100%通球试验,确保受热面管排,畅通,并采纳压缩空气吹扫管内杂物
受热面联箱采纳内窥镜,检查联箱内有无异物
锅炉受热面管口在运输、组合、安装过程当中要有临时封闭,避开杂物进入
锅炉焊口在对口未焊之前也要有临时封闭,避开进入异物
汽水管路对口安装时要检查管内是否清洁,如有锈皮污物等时,要用钢丝绳拖拉
汽水管路对口未焊接时,要用堵头封闭,避开进入异物

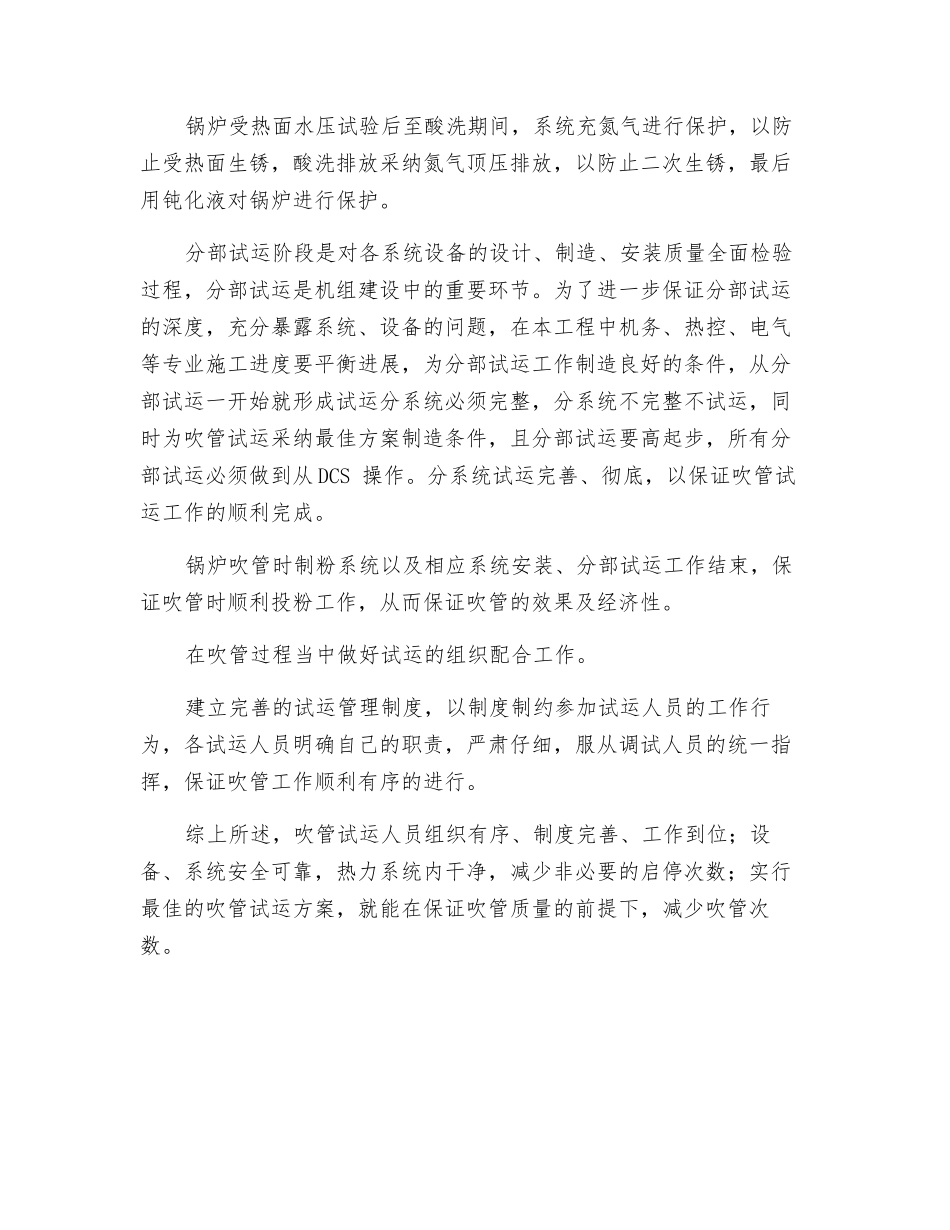

保证各系统管道、设备的试运质量锅炉受热面水压试验后至酸洗期间,系统充氮气进行保护,以防止受热面生锈,酸洗排放采纳氮气顶压排放,以防止二次生锈,最后用钝化液对锅炉进行保护
分部试运阶段是对各系统设备的设计、制造、安装质量全面检验过程,分部试运是机组建设中的重要环节
为了进一步保证分部试运的深度,充分暴露系统、设备的问题,在本工程中机务、热控、电气等专业施工进度要平衡进展,为分部试运工作制造良好的条件,从分部试运一开始就形成试运分系统必须完整,分系统不完整不试运,同时为吹管试运采纳最佳方案制造条件,且分部试运要高起步,所有分部试运必须做到从 DCS 操作
分系统试运完善、彻底,以保证吹管试运工作的顺利完成
锅炉吹管时制粉系统以及相应系统安装、分部试运工作结束,保证吹管时顺利投粉工作,从而保证吹管的效果及经济性
在吹管过程当中做好试运的组织配合工作
建立完善的试运管理制度,以制度制约参加试运人员的工作行为,
