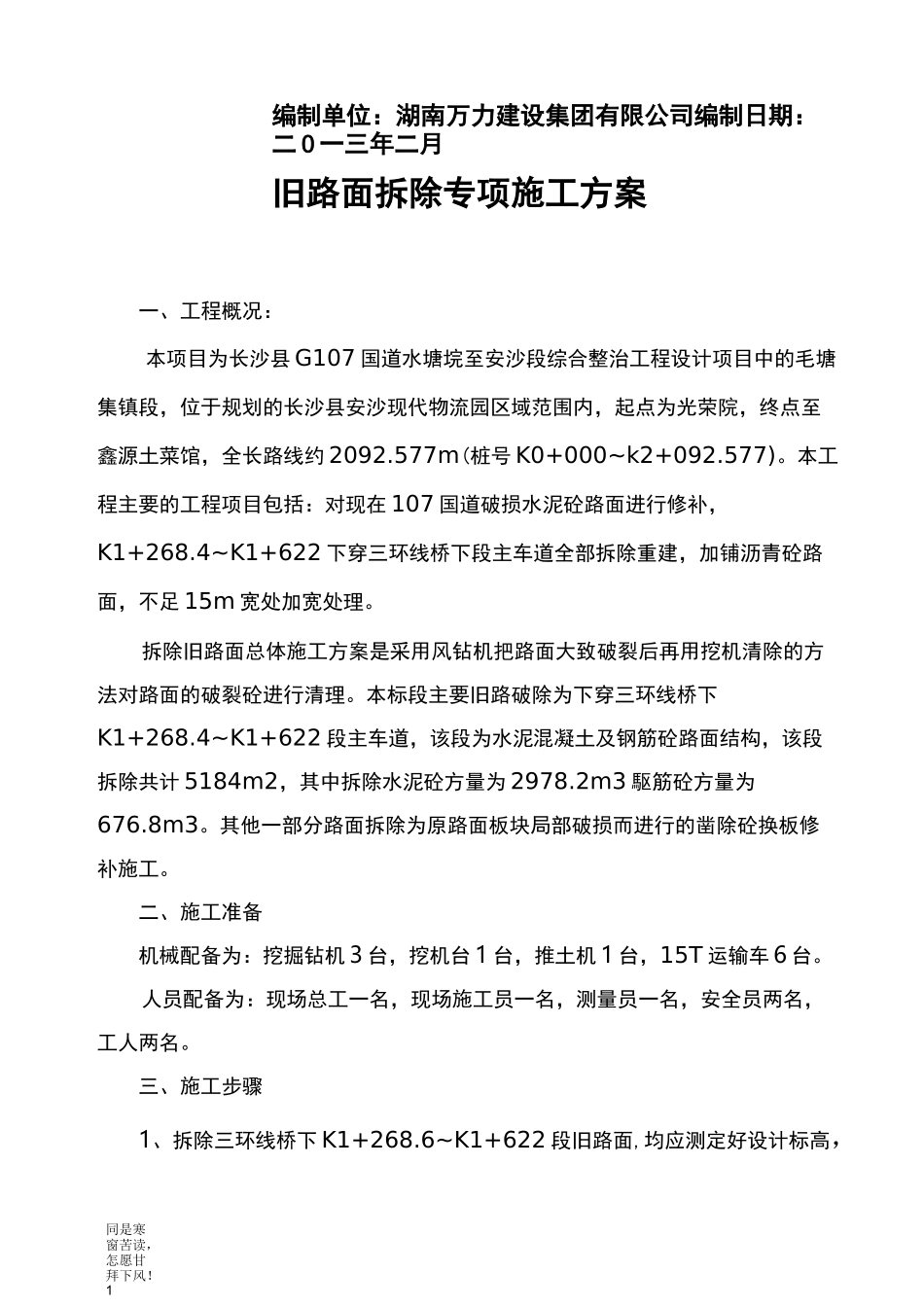

1编制单位:湖南万力建设集团有限公司编制日期:二 0 一三年二月旧路面拆除专项施工方案一、工程概况:本项目为长沙县 G107 国道水塘垸至安沙段综合整治工程设计项目中的毛塘集镇段,位于规划的长沙县安沙现代物流园区域范围内,起点为光荣院,终点至鑫源土菜馆,全长路线约 2092
577m(桩号 K0+000~k2+092
本工程主要的工程项目包括:对现在 107 国道破损水泥砼路面进行修补,K1+268
4~K1+622 下穿三环线桥下段主车道全部拆除重建,加铺沥青砼路面,不足 15m 宽处加宽处理
拆除旧路面总体施工方案是采用风钻机把路面大致破裂后再用挖机清除的方法对路面的破裂砼进行清理
本标段主要旧路破除为下穿三环线桥下K1+268
4~K1+622 段主车道,该段为水泥混凝土及钢筋砼路面结构,该段拆除共计 5184m2,其中拆除水泥砼方量为 2978
2m3 駆筋砼方量为676
其他一部分路面拆除为原路面板块局部破损而进行的凿除砼换板修补施工
二、施工准备机械配备为:挖掘钻机 3 台,挖机台 1 台,推土机 1 台,15T 运输车 6 台
人员配备为:现场总工一名,现场施工员一名,测量员一名,安全员两名,工人两名
三、施工步骤1、拆除三环线桥下 K1+268
6~K1+622 段旧路面,均应测定好设计标高,同是寒窗苦读,怎愿甘拜下风

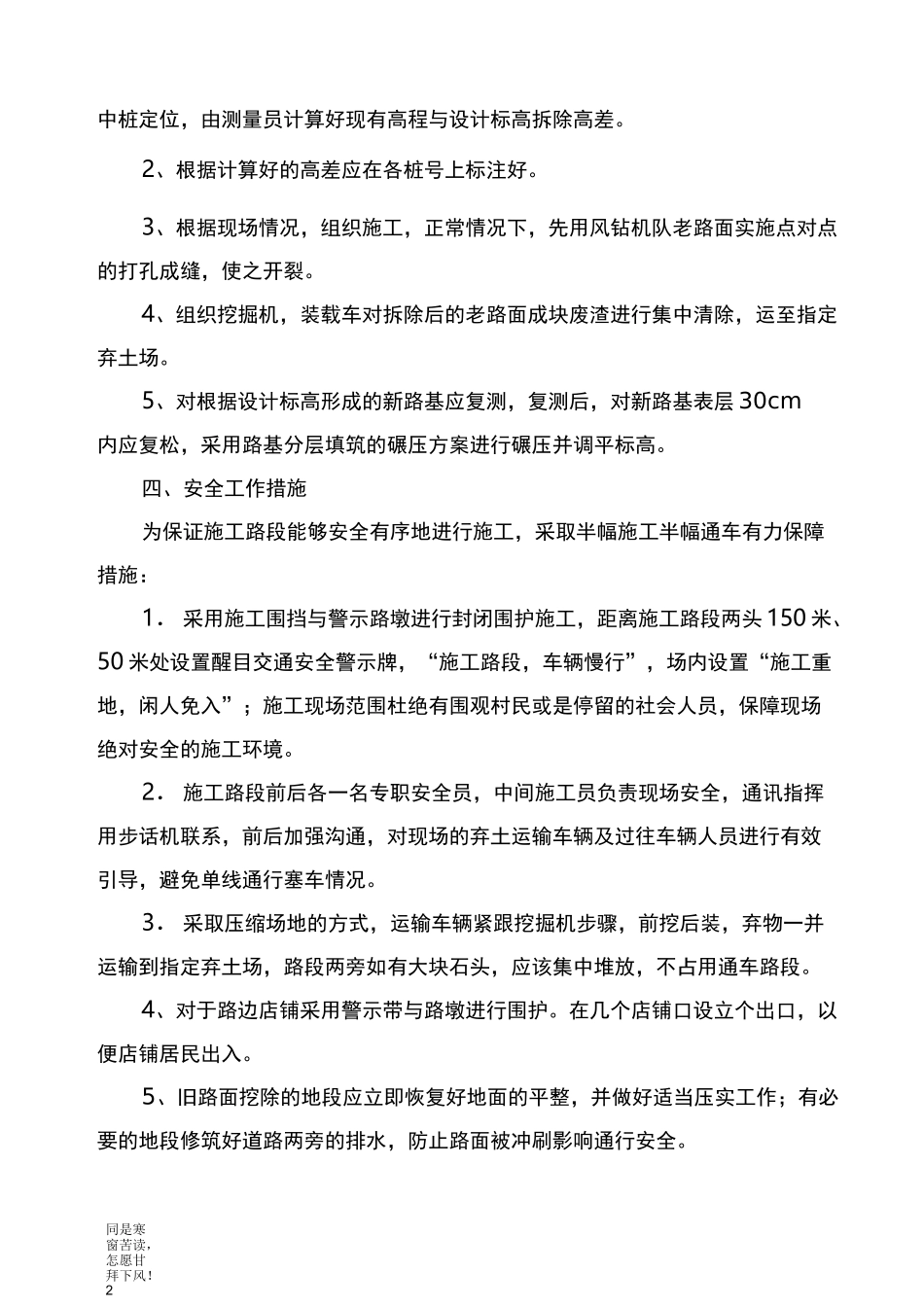

2中桩定位,由测量员计算好现有高程与设计标高拆除高差
2、根据计算好的高差应在各桩号上标注好
3、根据现场情况,组织施工,正常情况下,先用风钻机队老路面实施点对点的打孔成缝,使之开裂
4、组织挖掘机,装载车对拆除后的老路面成块废渣进行集中清除,运至指定弃土场
5、对根据设计标高形成的新路基应复测,
