电脑桌面
添加小米粒文库到电脑桌面
安装后可以在桌面快捷访问

管道防腐补口施工技术措施

管道防腐补口施工技术措施_第1页
1/3
管道防腐补口施工技术措施_第2页
2/3
管道防腐补口施工技术措施_第3页
3/3

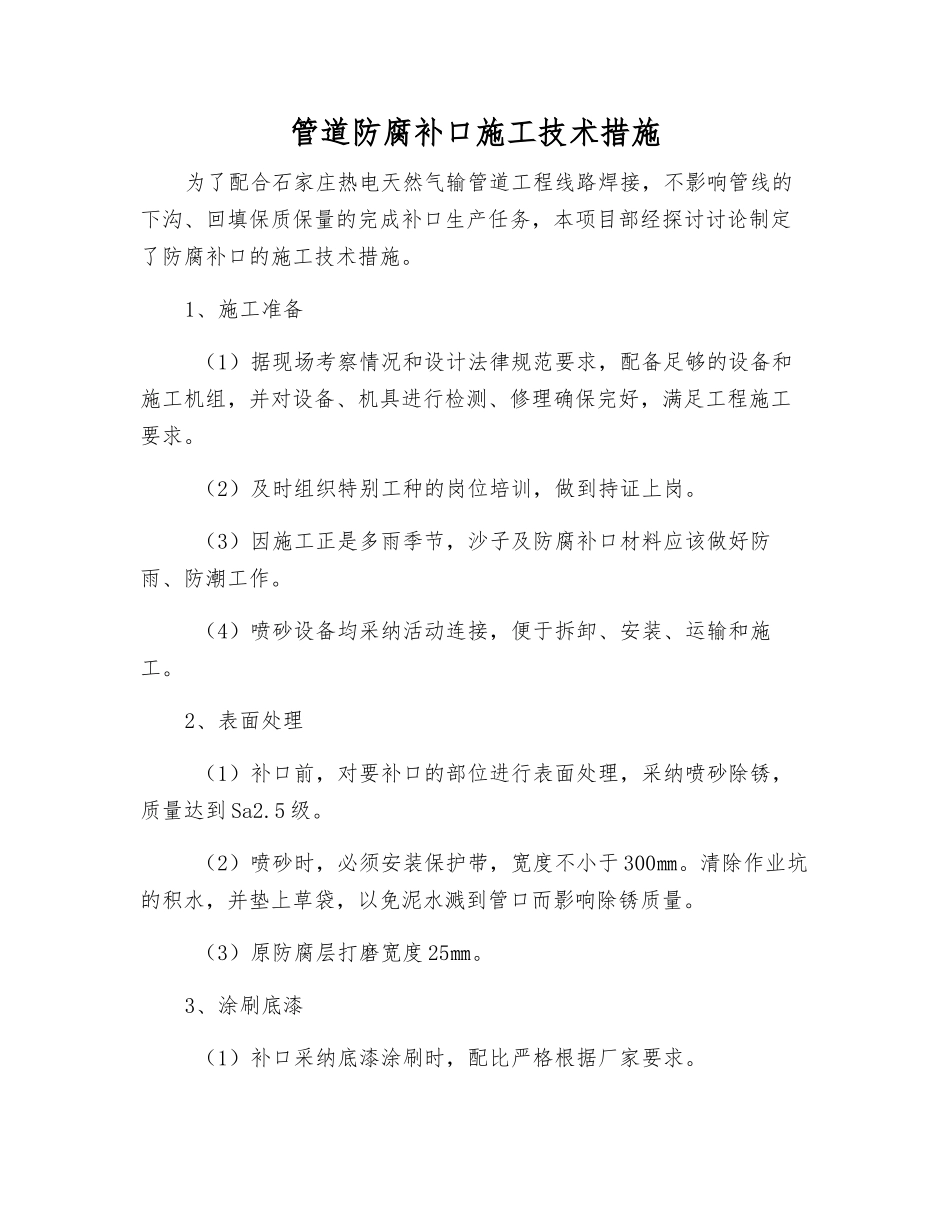

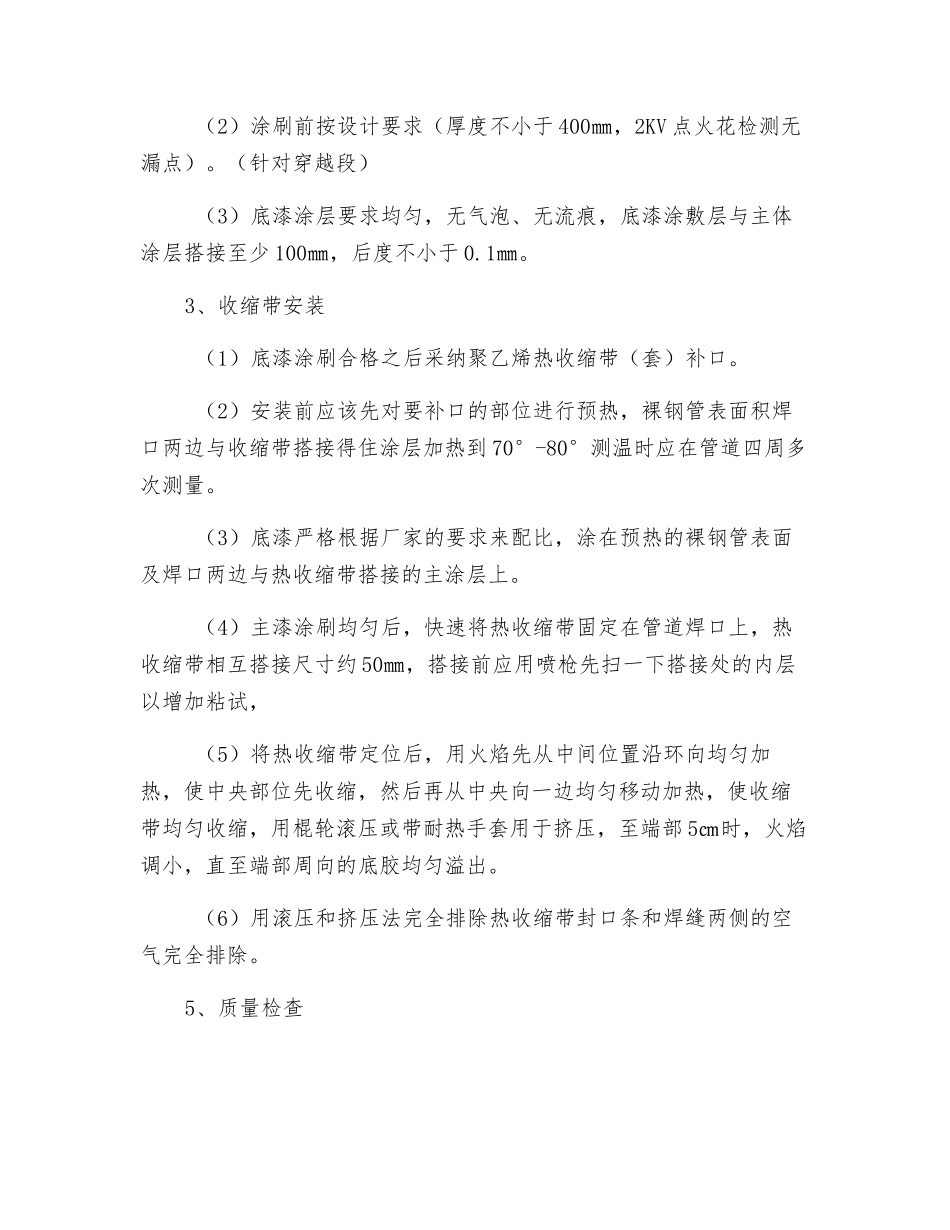

管道防腐补口施工技术措施为了配合石家庄热电天然气输管道工程线路焊接,不影响管线的下沟、回填保质保量的完成补口生产任务,本项目部经探讨讨论制定了防腐补口的施工技术措施。1、施工准备 (1)据现场考察情况和设计法律规范要求,配备足够的设备和施工机组,并对设备、机具进行检测、修理确保完好,满足工程施工要求。 (2)及时组织特别工种的岗位培训,做到持证上岗。 (3)因施工正是多雨季节,沙子及防腐补口材料应该做好防雨、防潮工作。 (4)喷砂设备均采纳活动连接,便于拆卸、安装、运输和施工。2、表面处理 (1)补口前,对要补口的部位进行表面处理,采纳喷砂除锈,质量达到 Sa2.5 级。 (2)喷砂时,必须安装保护带,宽度不小于 300㎜。清除作业坑的积水,并垫上草袋,以免泥水溅到管口而影响除锈质量。 (3)原防腐层打磨宽度 25㎜。3、涂刷底漆 (1)补口采纳底漆涂刷时,配比严格根据厂家要求。 (2)涂刷前按设计要求(厚度不小于 400㎜,2KV 点火花检测无漏点)。(针对穿越段) (3)底漆涂层要求均匀,无气泡、无流痕,底漆涂敷层与主体涂层搭接至少 100㎜,后度不小于 0.1㎜。3、收缩带安装 (1)底漆涂刷合格之后采纳聚乙烯热收缩带(套)补口。 (2)安装前应该先对要补口的部位进行预热,裸钢管表面积焊口两边与收缩带搭接得住涂层加热到 70°-80°测温时应在管道四周多次测量。 (3)底漆严格根据厂家的要求来配比,涂在预热的裸钢管表面及焊口两边与热收缩带搭接的主涂层上。 (4)主漆涂刷均匀后,快速将热收缩带固定在管道焊口上,热收缩带相互搭接尺寸约 50㎜,搭接前应用喷枪先扫一下搭接处的内层以增加粘试, (5)将热收缩带定位后,用火焰先从中间位置沿环向均匀加热,使中央部位先收缩,然后再从中央向一边均匀移动加热,使收缩带均匀收缩,用棍轮滚压或带耐热手套用于挤压,至端部 5㎝时,火焰调小,直至端部周向的底胶均匀溢出。 (6)用滚压和挤压法完全排除热收缩带封口条和焊缝两侧的空气完全排除。5、质量检查 热收缩带带安装后,外观应平整、无皱折、无气泡、无烧焦炭化等现象,厚度检查不小于 16㎜针孔检测电压为 15KV,常温剥离强度不小于 40N/㎜。6、安全、环保措施 (1)建立施工安全领导小组,全权负责施工安全。 (2)严格根据公司的安全制度进行施工管理,做到领导带头,安全到位责任具体划分到每一个人。 (3)严格执行安全操作章程,上岗人员须使用劳保用...

1、当您付费下载文档后,您只拥有了使用权限,并不意味着购买了版权,文档只能用于自身使用,不得用于其他商业用途(如 [转卖]进行直接盈利或[编辑后售卖]进行间接盈利)。
2、本站所有内容均由合作方或网友上传,本站不对文档的完整性、权威性及其观点立场正确性做任何保证或承诺!文档内容仅供研究参考,付费前请自行鉴别。
3、如文档内容存在违规,或者侵犯商业秘密、侵犯著作权等,请点击“违规举报”。

碎片内容

管道防腐补口施工技术措施

确认删除?
VIP
微信客服
  • 扫码咨询
会员Q群
  • 会员专属群点击这里加入QQ群
客服邮箱
回到顶部
