胶带巷机头段挑顶施工安全技术措施一、概况根据矿领导安排,需对 91 胶带巷机头以北处 15 米范围以内进行挑顶为了进一步保证施工安全及质量,特制定此安全措施
二、挑顶方案:1
挑顶范围:91 胶带巷机头(东翼胶带巷巷道中心线)以北 15米
挑顶施工坡度:沿原 91 胶带巷机头段顶板施工,挑顶高度700mm
挑顶工程量:长度 15 米,宽 3 米,高 700mm
三、技术要求与施工方法:1
挑顶施工顺序:由里向外施工(即由北向南方向施工)
挑顶前,认真核对巷道中线;正北方向为施工方向,以巷道正中线偏右 1
5 米为胶带中心线,胶带中心线左右各 1
5 米为挑顶区域宽度
挑顶前,先拆除 16#槽钢吊梁和刹顶半圆木做的假顶

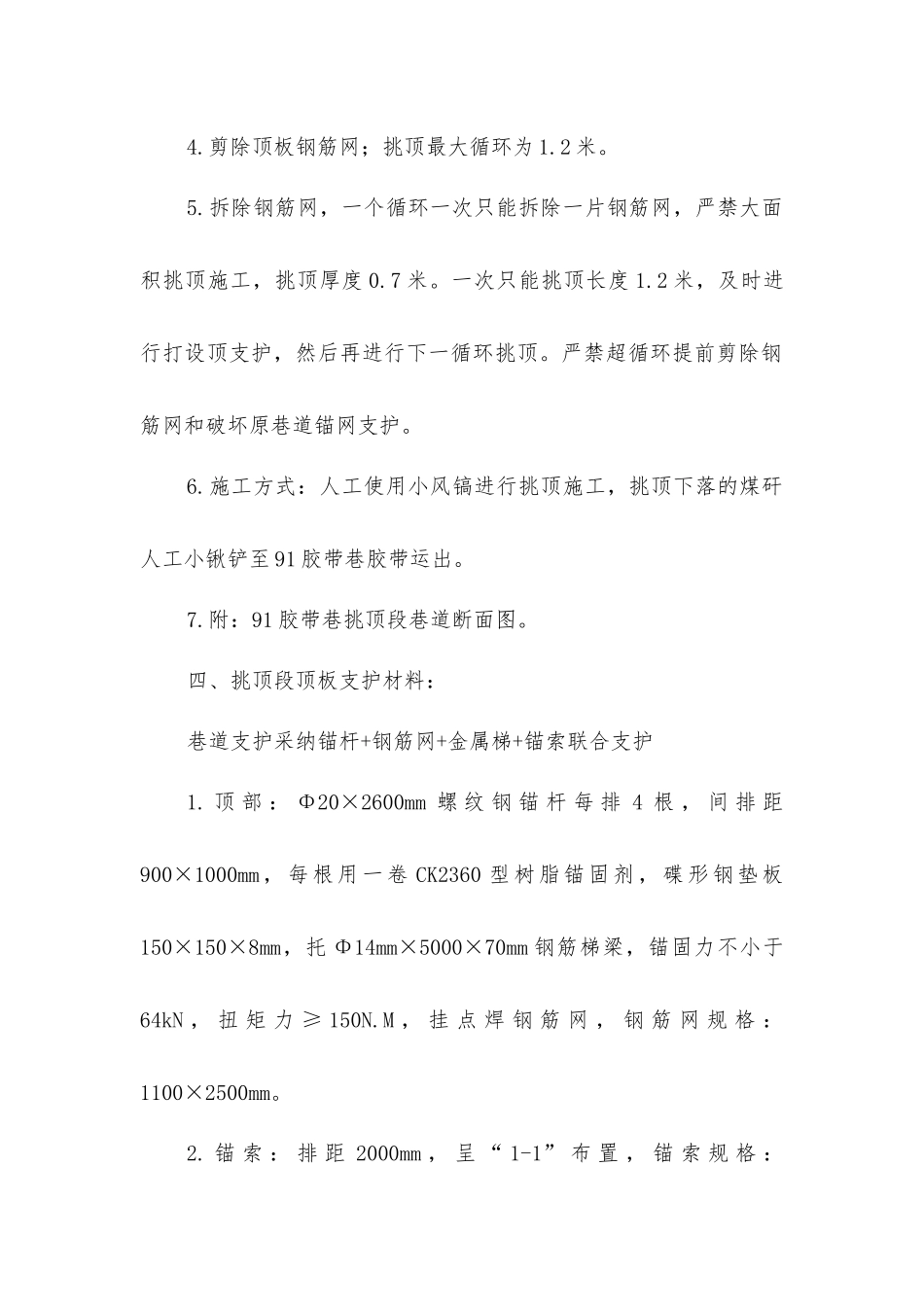

剪除顶板钢筋网;挑顶最大循环为 1
拆除钢筋网,一个循环一次只能拆除一片钢筋网,严禁大面积挑顶施工,挑顶厚度 0
一次只能挑顶长度 1
2 米,及时进行打设顶支护,然后再进行下一循环挑顶
严禁超循环提前剪除钢筋网和破坏原巷道锚网支护
施工方式:人工使用小风镐进行挑顶施工,挑顶下落的煤矸人工小锹铲至 91 胶带巷胶带运出
附:91 胶带巷挑顶段巷道断面图
四、挑顶段顶板支护材料:巷道支护采纳锚杆+钢筋网+金属梯+锚索联合支护1
顶 部 : Φ20×2600mm 螺 纹 钢 锚 杆 每 排 4 根 , 间 排 距900×1000mm,每根用一卷 CK2360 型树脂锚固剂,碟形钢垫板150×150×8mm,托 Φ14mm×5000×70mm 钢筋梯梁,锚固力不小于64kN , 扭 矩 力 ≥ 150N
M , 挂 点 焊 钢 筋 网 , 钢 筋 网 规 格 :1100×2500mm

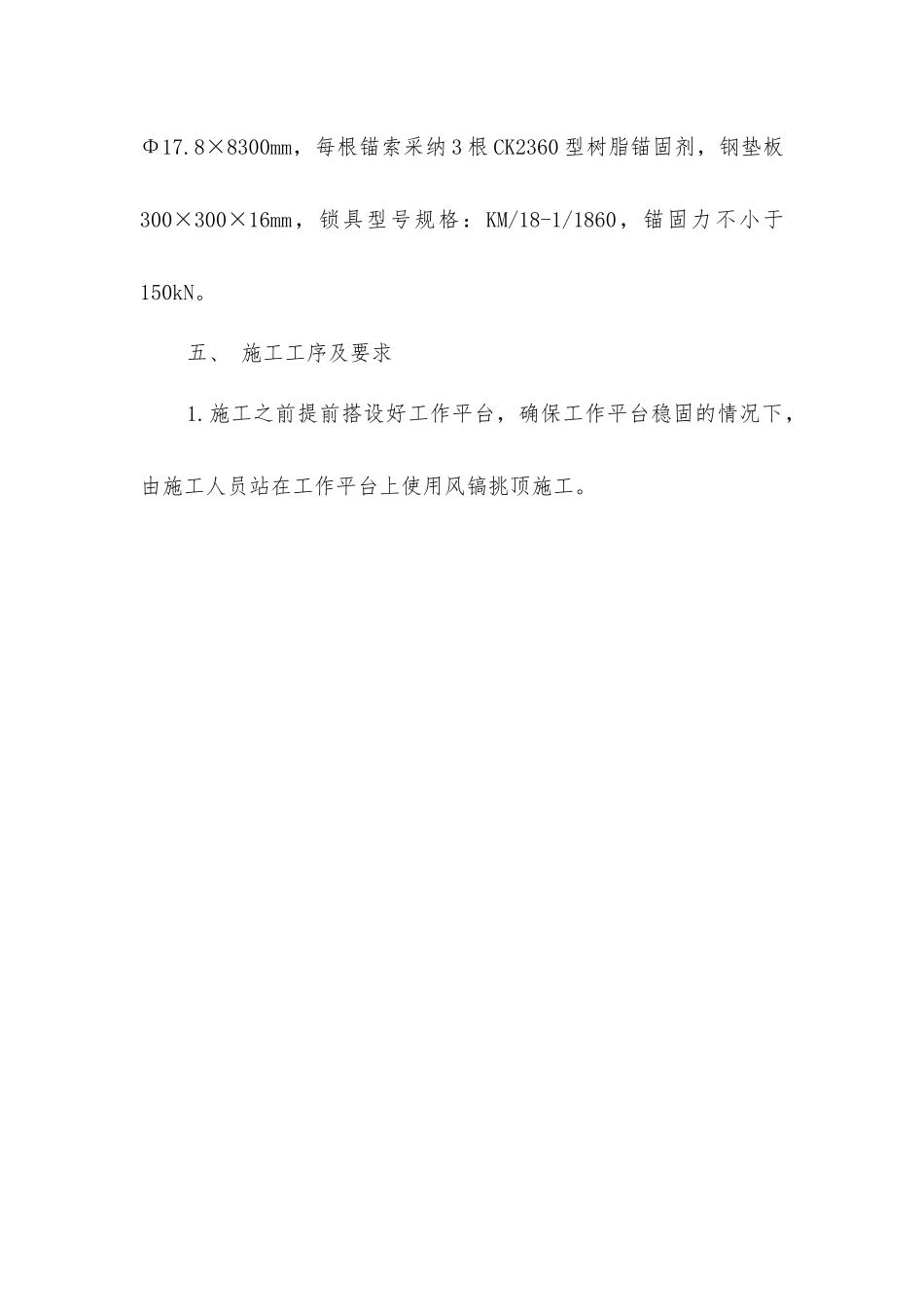

锚 索 : 排 距 2000mm , 呈 “ 1-1” 布 置 , 锚 索 规 格 :Φ17
8×8300mm,每根锚索采纳 3
