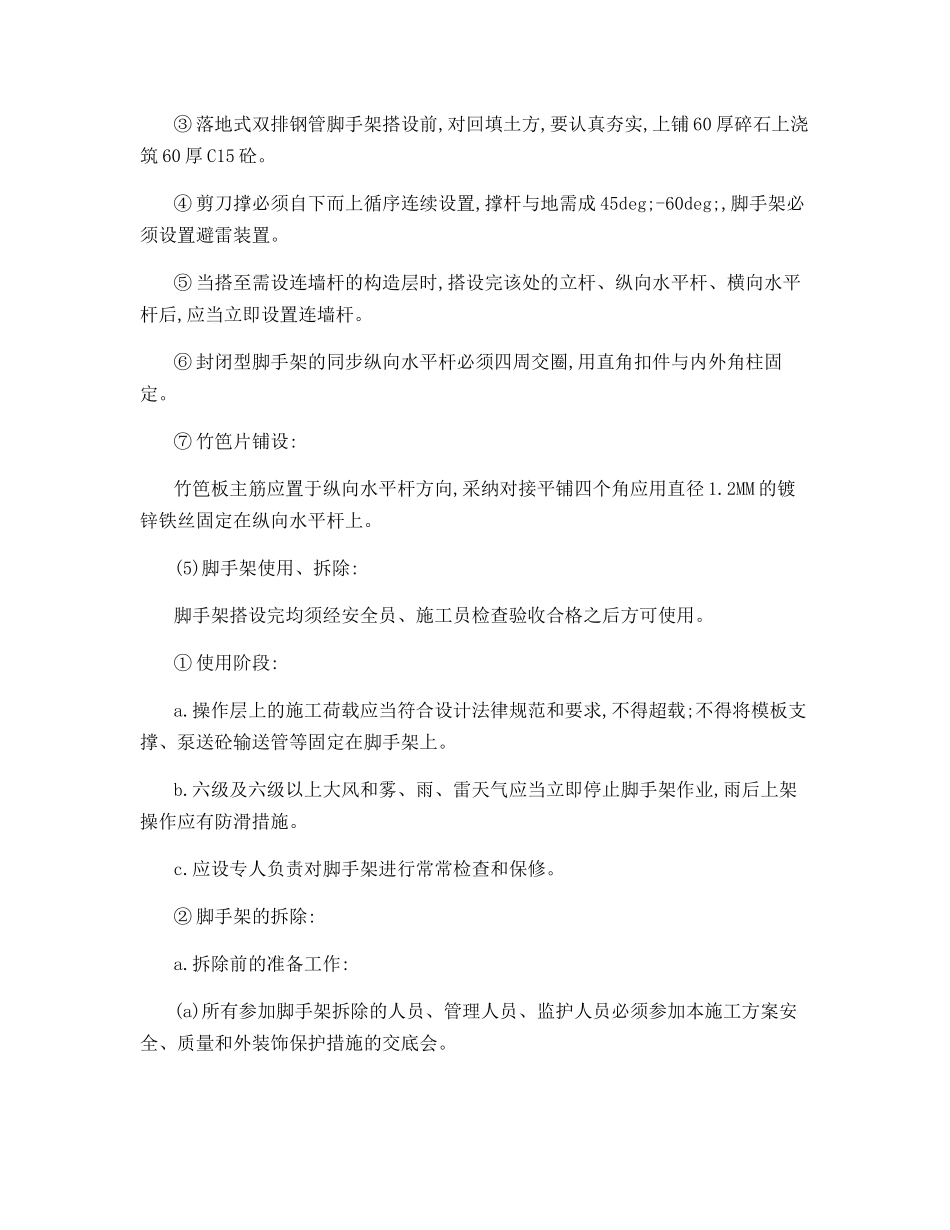

脚手架工程及安全防护一、脚手架:脚手架工程既作为一个独立的分项工程,又为其他分项工程施工提供安全操作的场所,依据施工部位分为外脚手架和内脚手架,结合本工程的特点和具体的情况,实行的方案如下:(一)内脚手架:(1)模板支架:采纳满堂钢管排架,见模板部分;(2)内墙砌筑、内粉、吊顶、吊筋、施工脚手架采纳门式脚手架和活动脚手架。(二)外脚手架:(2)外脚手架搭设方案的确定:① 搭设方法:依据本工程的特点,采纳封闭式落地式双排钢管脚手架,从室外地坪开始搭设至屋面顶,脚手架外用竹笆片及细目网封闭。② 杆件的布置:立杆间距操作层小横杆间距(M)大横杆步距(M)内杆离墙边距离(M)纵向(M)横向(M)1.8-2.01.01.01.8-2.00.30-0.40(3)钢管脚手架的材料要求:① 脚手架搭设材料选用 Ф48*3.5 钢管,对锈蚀、弯曲压扁,损伤和裂纹者均要一一剔除。② 对各类铸铁制成的扣件,如有脆裂、变形、滑丝等现象要清查并修理。③ 各种型钢、钢管要有出厂证明和合格证书。④ 各种材料要求规格统一,材质优良,搭设脚手架所用构件和零配件需进行认真检查,由技监部门严格验收,签出合格证后方可使用。(4)脚手架搭设要求:① 脚手架搭设时应按立杆#39;大横杆#39;搁栅#39;剪刀撑#39;脚手架#39;栏杆的顺序进行。② 钢管直径不一,严禁混合使用,每个节点附件的螺栓要拧紧,脚手架搭设应横平、竖直,立杆、大横杆的接头分别错开,错开距离应当符合规定,不得在同一水平面内。开始搭设立柱时,应每隔 5 跨设置一根抛撑,直至连墙件安装稳定后,方可依据实际情况拆除。③ 落地式双排钢管脚手架搭设前,对回填土方,要认真夯实,上铺 60 厚碎石上浇筑 60 厚 C15 砼。④ 剪刀撑必须自下而上循序连续设置,撑杆与地需成 45deg;-60deg;,脚手架必须设置避雷装置。⑤ 当搭至需设连墙杆的构造层时,搭设完该处的立杆、纵向水平杆、横向水平杆后,应当立即设置连墙杆。⑥ 封闭型脚手架的同步纵向水平杆必须四周交圈,用直角扣件与内外角柱固定。⑦ 竹笆片铺设:竹笆板主筋应置于纵向水平杆方向,采纳对接平铺四个角应用直径 1.2MM 的镀锌铁丝固定在纵向水平杆上。(5)脚手架使用、拆除:脚手架搭设完均须经安全员、施工员检查验收合格之后方可使用。① 使用阶段:a.操作层上的施工荷载应当符合设计法律规范和要求,不得超载;不得将模板支撑、泵送砼输送管等固定在脚手架上。b.六级及六级以上大风和雾、雨、雷天气应当立即停止脚手架作业,雨后上架操作应有防滑措施。c.应设专人负责对脚手架进...
