电脑桌面
添加小米粒文库到电脑桌面
安装后可以在桌面快捷访问

脚手架的搭设流程及要求

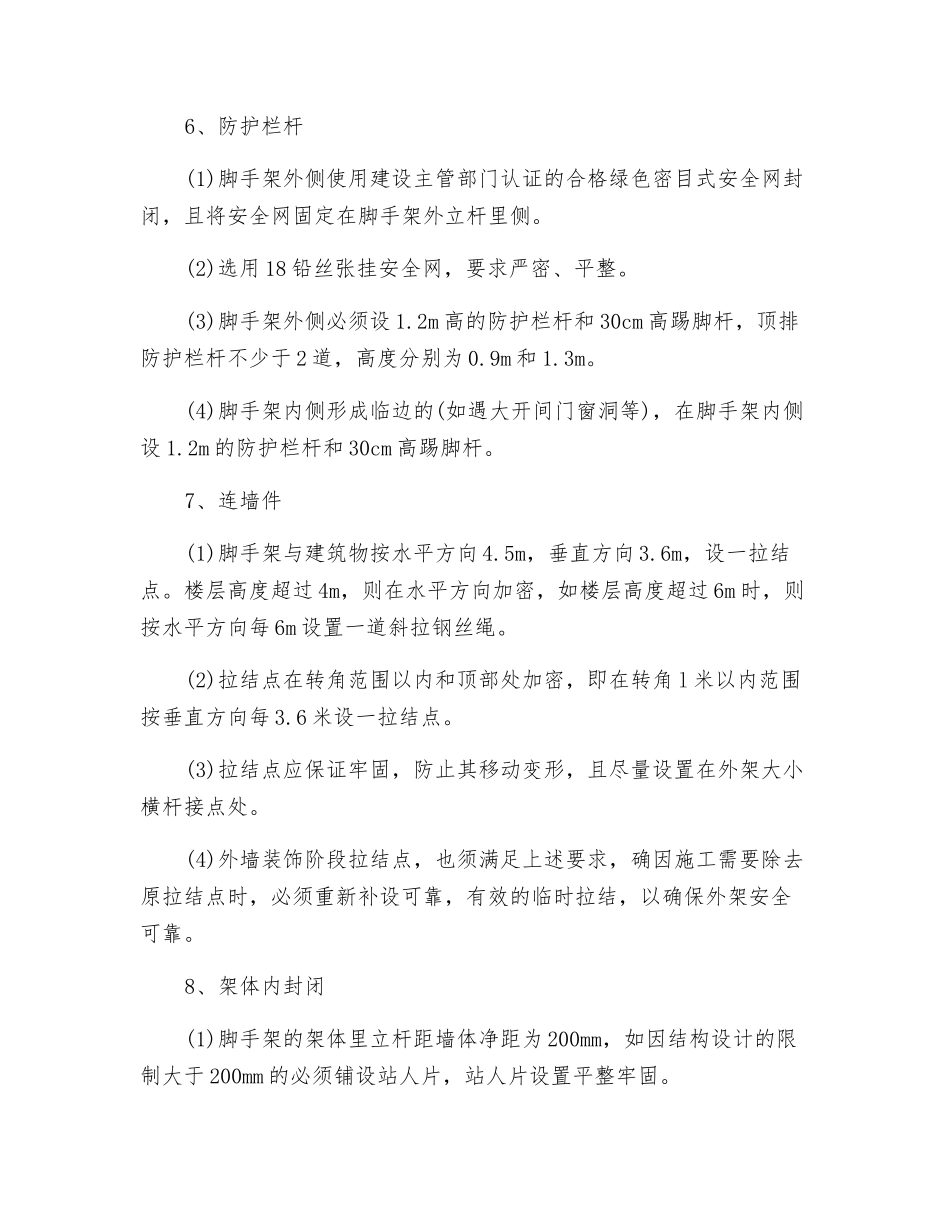

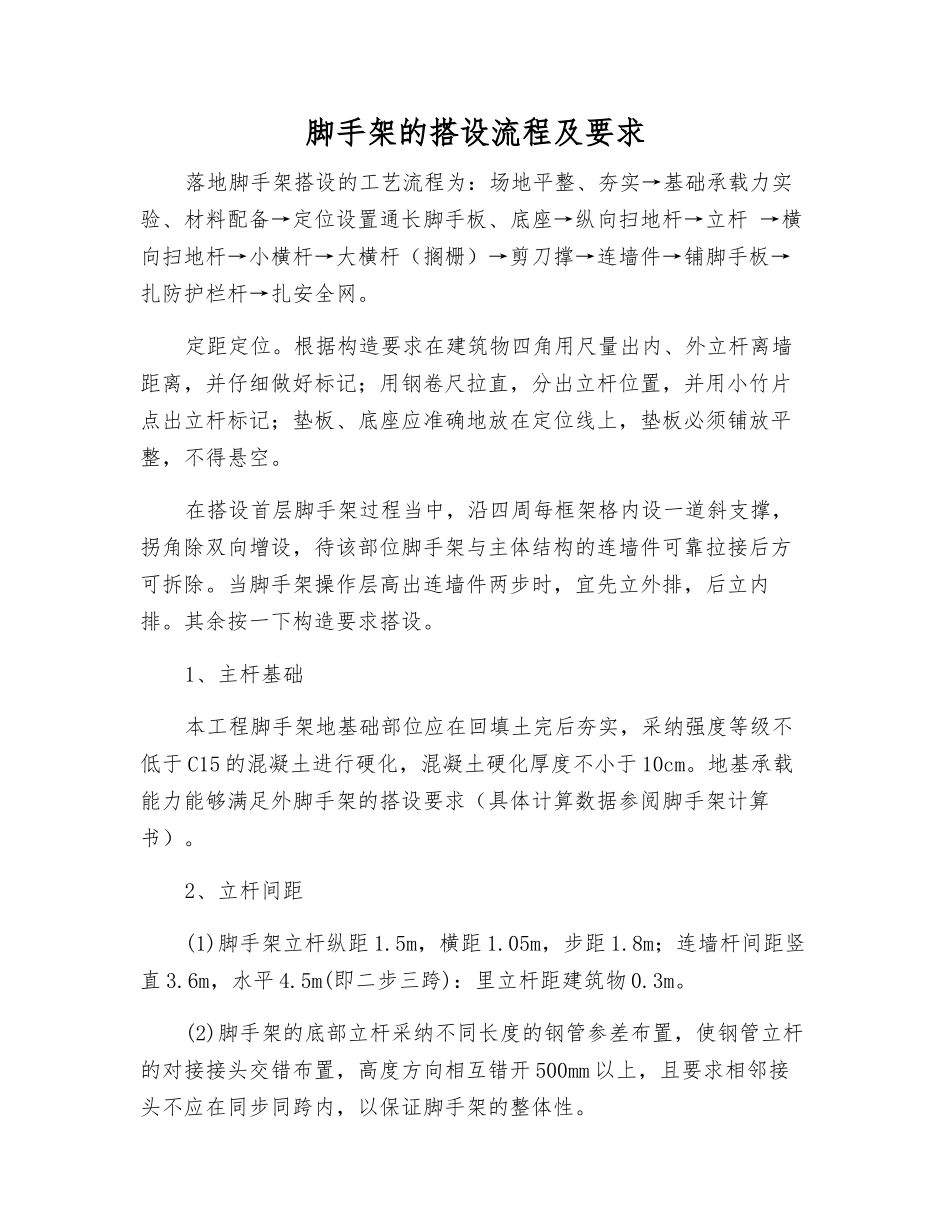

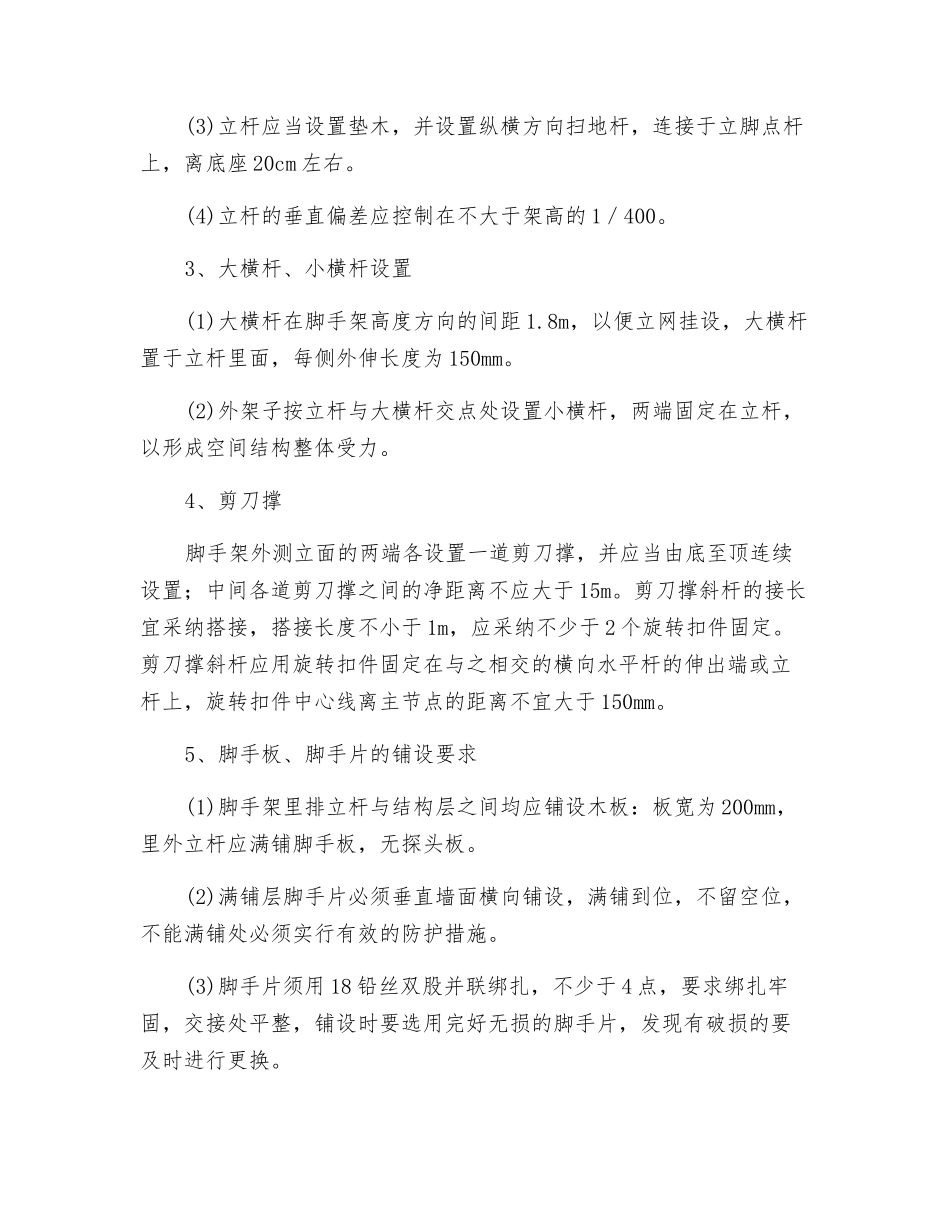

脚手架的搭设流程及要求_第1页
1/4
脚手架的搭设流程及要求_第2页
2/4
脚手架的搭设流程及要求_第3页
3/4
脚手架的搭设流程及要求落地脚手架搭设的工艺流程为:场地平整、夯实→基础承载力实验、材料配备→定位设置通长脚手板、底座→纵向扫地杆→立杆 →横向扫地杆→小横杆→大横杆(搁栅)→剪刀撑→连墙件→铺脚手板→扎防护栏杆→扎安全网。定距定位。根据构造要求在建筑物四角用尺量出内、外立杆离墙距离,并仔细做好标记;用钢卷尺拉直,分出立杆位置,并用小竹片点出立杆标记;垫板、底座应准确地放在定位线上,垫板必须铺放平整,不得悬空。在搭设首层脚手架过程当中,沿四周每框架格内设一道斜支撑,拐角除双向增设,待该部位脚手架与主体结构的连墙件可靠拉接后方可拆除。当脚手架操作层高出连墙件两步时,宜先立外排,后立内排。其余按一下构造要求搭设。1、主杆基础本工程脚手架地基础部位应在回填土完后夯实,采纳强度等级不低于 C15 的混凝土进行硬化,混凝土硬化厚度不小于 10cm。地基承载能力能够满足外脚手架的搭设要求(具体计算数据参阅脚手架计算书)。2、立杆间距(1)脚手架立杆纵距 1.5m,横距 1.05m,步距 1.8m;连墙杆间距竖直 3.6m,水平 4.5m(即二步三跨):里立杆距建筑物 0.3m。(2)脚手架的底部立杆采纳不同长度的钢管参差布置,使钢管立杆的对接接头交错布置,高度方向相互错开 500mm 以上,且要求相邻接头不应在同步同跨内,以保证脚手架的整体性。(3)立杆应当设置垫木,并设置纵横方向扫地杆,连接于立脚点杆上,离底座 20cm 左右。(4)立杆的垂直偏差应控制在不大于架高的 1/400。3、大横杆、小横杆设置(1)大横杆在脚手架高度方向的间距 1.8m,以便立网挂设,大横杆置于立杆里面,每侧外伸长度为 150mm。(2)外架子按立杆与大横杆交点处设置小横杆,两端固定在立杆,以形成空间结构整体受力。4、剪刀撑脚手架外测立面的两端各设置一道剪刀撑,并应当由底至顶连续设置;中间各道剪刀撑之间的净距离不应大于 15m。剪刀撑斜杆的接长宜采纳搭接,搭接长度不小于 1m,应采纳不少于 2 个旋转扣件固定。剪刀撑斜杆应用旋转扣件固定在与之相交的横向水平杆的伸出端或立杆上,旋转扣件中心线离主节点的距离不宜大于 150mm。5、脚手板、脚手片的铺设要求(1)脚手架里排立杆与结构层之间均应铺设木板:板宽为 200mm,里外立杆应满铺脚手板,无探头板。(2)满铺层脚手片必须垂直墙面横向铺设,满铺到位,不留空位,不能满铺处必须实行有效的防护措施。(3)脚手片须用 18 铅丝双股并联绑扎,不少于 4 点,要求绑...

1、当您付费下载文档后,您只拥有了使用权限,并不意味着购买了版权,文档只能用于自身使用,不得用于其他商业用途(如 [转卖]进行直接盈利或[编辑后售卖]进行间接盈利)。
2、本站所有内容均由合作方或网友上传,本站不对文档的完整性、权威性及其观点立场正确性做任何保证或承诺!文档内容仅供研究参考,付费前请自行鉴别。
3、如文档内容存在违规,或者侵犯商业秘密、侵犯著作权等,请点击“违规举报”。

碎片内容

脚手架的搭设流程及要求

确认删除?
VIP
微信客服
  • 扫码咨询
会员Q群
  • 会员专属群点击这里加入QQ群
客服邮箱
回到顶部
