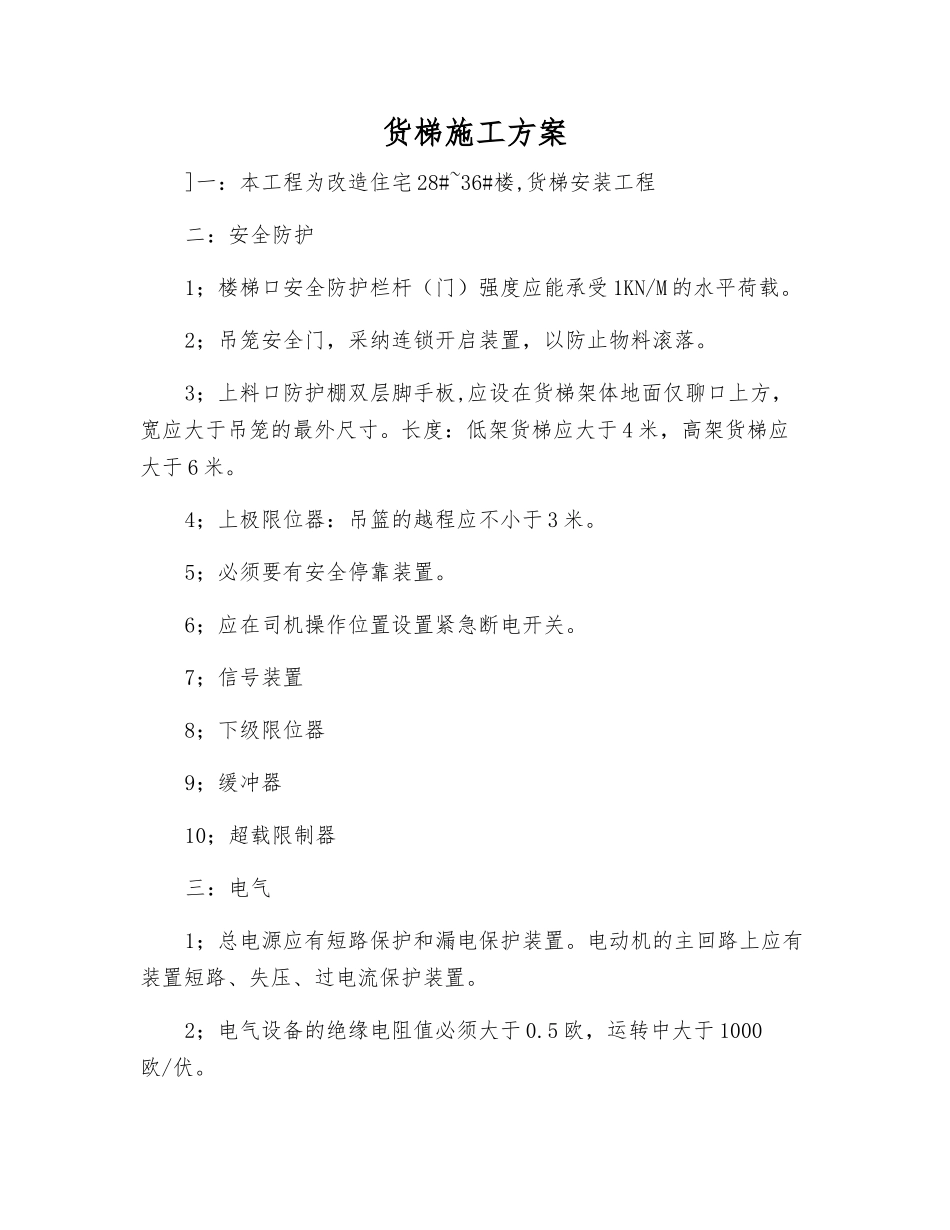

货梯施工方案]一:本工程为改造住宅 28#~36#楼,货梯安装工程二:安全防护1;楼梯口安全防护栏杆(门)强度应能承受 1KN/M 的水平荷载
2;吊笼安全门,采纳连锁开启装置,以防止物料滚落
3;上料口防护棚双层脚手板,应设在货梯架体地面仅聊口上方,宽应大于吊笼的最外尺寸
长度:低架货梯应大于 4 米,高架货梯应大于 6 米
4;上极限位器:吊篮的越程应不小于 3 米
5;必须要有安全停靠装置
6;应在司机操作位置设置紧急断电开关
7;信号装置8;下级限位器9;缓冲器10;超载限制器三:电气1;总电源应有短路保护和漏电保护装置
电动机的主回路上应有装置短路、失压、过电流保护装置
2;电气设备的绝缘电阻值必须大于 0
5 欧,运转中大于 1000欧/伏

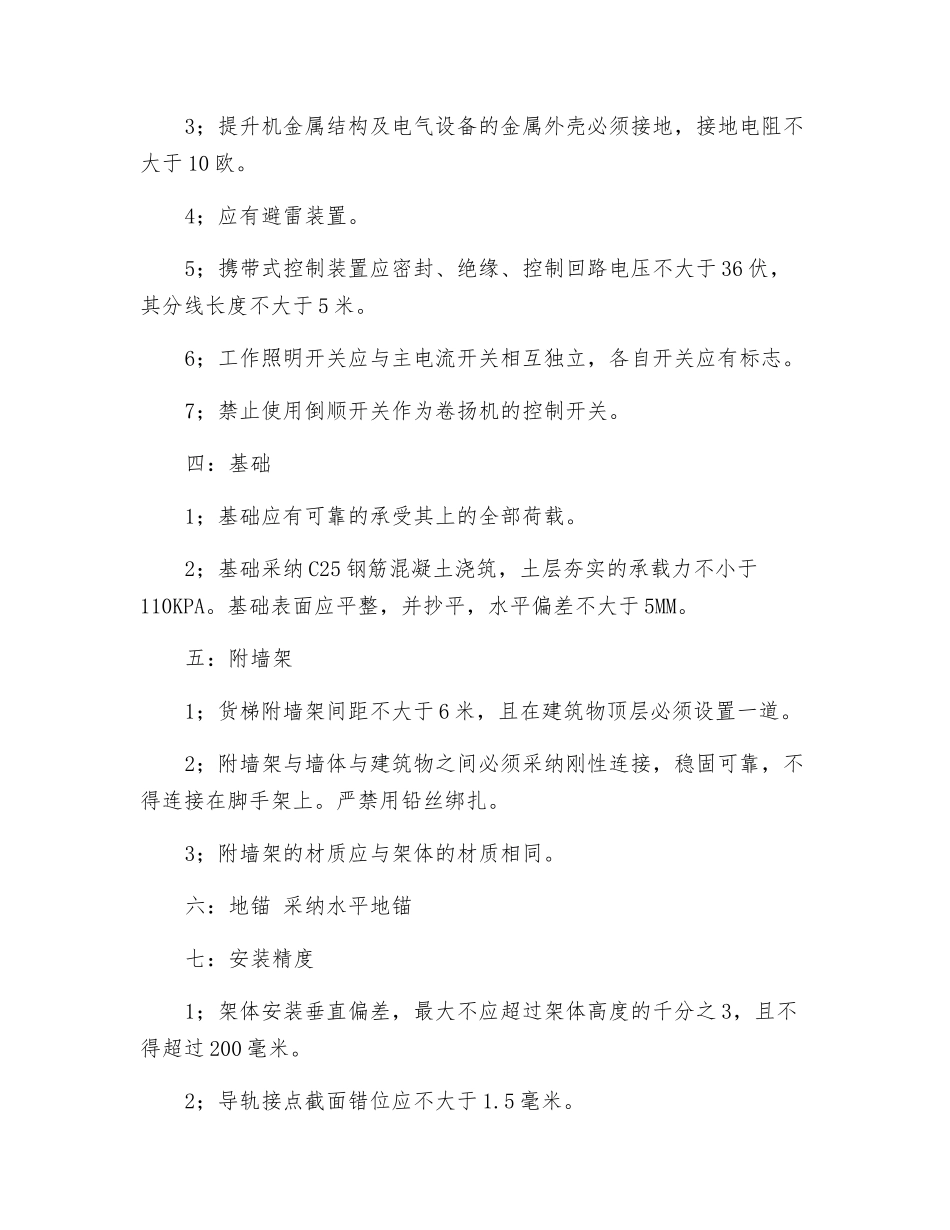

3;提升机金属结构及电气设备的金属外壳必须接地,接地电阻不大于 10 欧
4;应有避雷装置
5;携带式控制装置应密封、绝缘、控制回路电压不大于 36 伏,其分线长度不大于 5 米
6;工作照明开关应与主电流开关相互独立,各自开关应有标志
7;禁止使用倒顺开关作为卷扬机的控制开关
四:基础1;基础应有可靠的承受其上的全部荷载
2;基础采纳 C25 钢筋混凝土浇筑,土层夯实的承载力不小于110KPA
基础表面应平整,并抄平,水平偏差不大于 5MM
五:附墙架1;货梯附墙架间距不大于 6 米,且在建筑物顶层必须设置一道
2;附墙架与墙体与建筑物之间必须采纳刚性连接,稳固可靠,不得连接在脚手架上
严禁用铅丝绑扎
3;附墙架的材质应与架体的材质相同
六:地锚 采纳水平地锚七:安装精度1;架体安装垂直偏差,最大不应超过架体高度的千分之 3,且不得超过 200 毫米
2;导轨接点截面错位应不大于 1

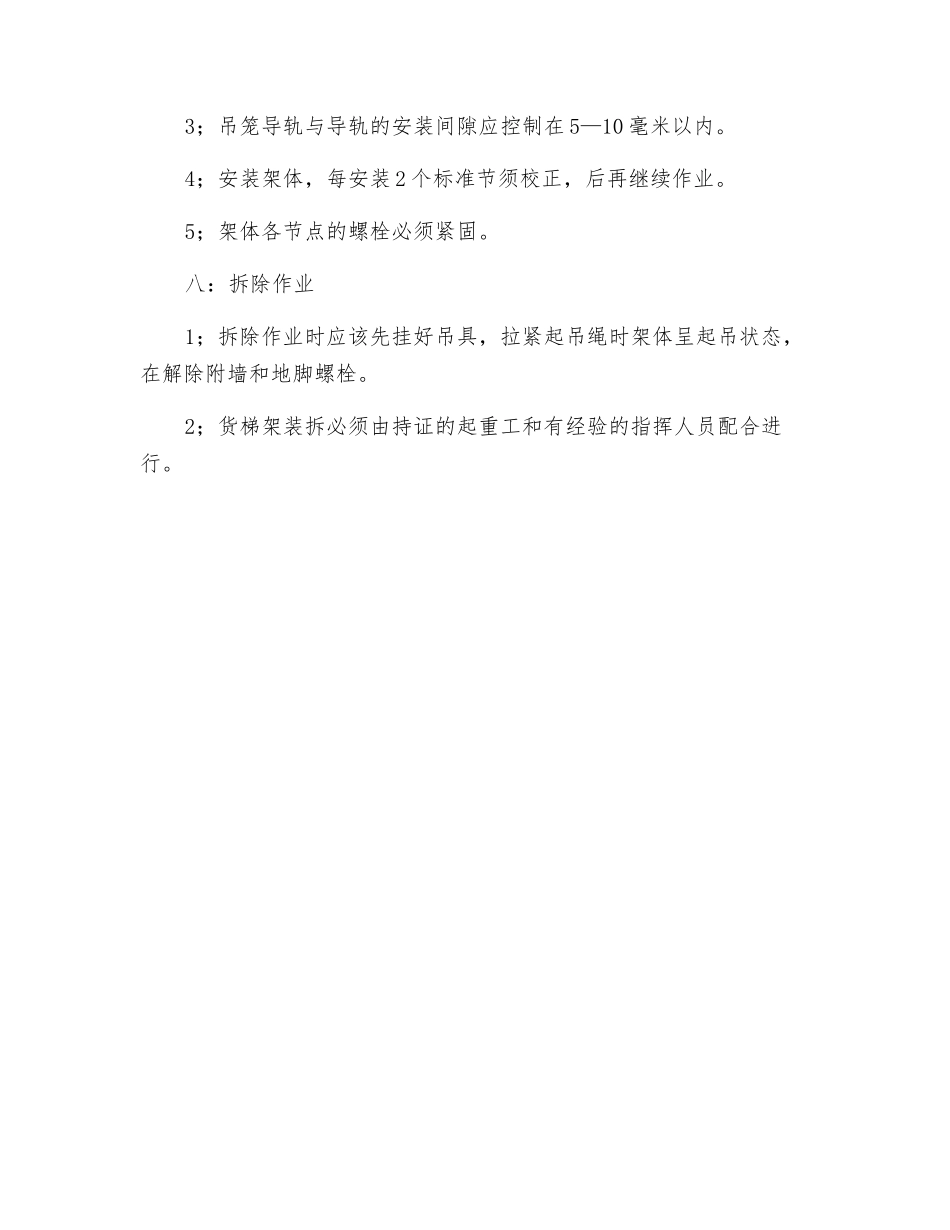

3;吊笼导轨与导轨的安装间隙应控制在 5—10 毫米以内
4;安装架体,每安装 2 个标准节须校正,后再继续作业
5;架体各节点的
