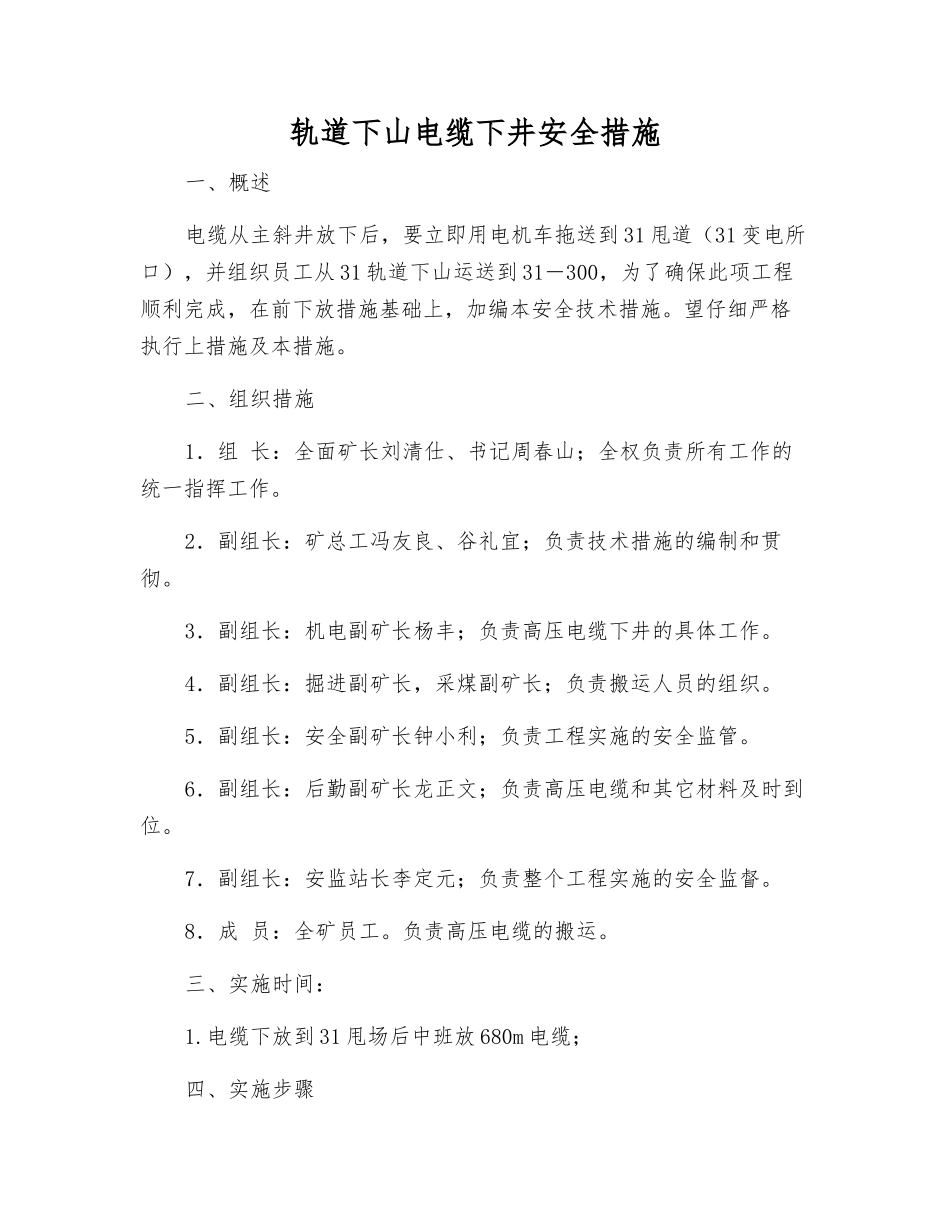

轨道下山电缆下井安全措施一、概述电缆从主斜井放下后,要立即用电机车拖送到 31 甩道(31 变电所口),并组织员工从 31 轨道下山运送到 31-300,为了确保此项工程顺利完成,在前下放措施基础上,加编本安全技术措施
望仔细严格执行上措施及本措施
二、组织措施1.组 长:全面矿长刘清仕、书记周春山;全权负责所有工作的统一指挥工作
2.副组长:矿总工冯友良、谷礼宜;负责技术措施的编制和贯彻
3.副组长:机电副矿长杨丰;负责高压电缆下井的具体工作
4.副组长:掘进副矿长,采煤副矿长;负责搬运人员的组织
5.副组长:安全副矿长钟小利;负责工程实施的安全监管
6.副组长:后勤副矿长龙正文;负责高压电缆和其它材料及时到位
7.副组长:安监站长李定元;负责整个工程实施的安全监督
8.成 员:全矿员工
负责高压电缆的搬运
三、实施时间:1

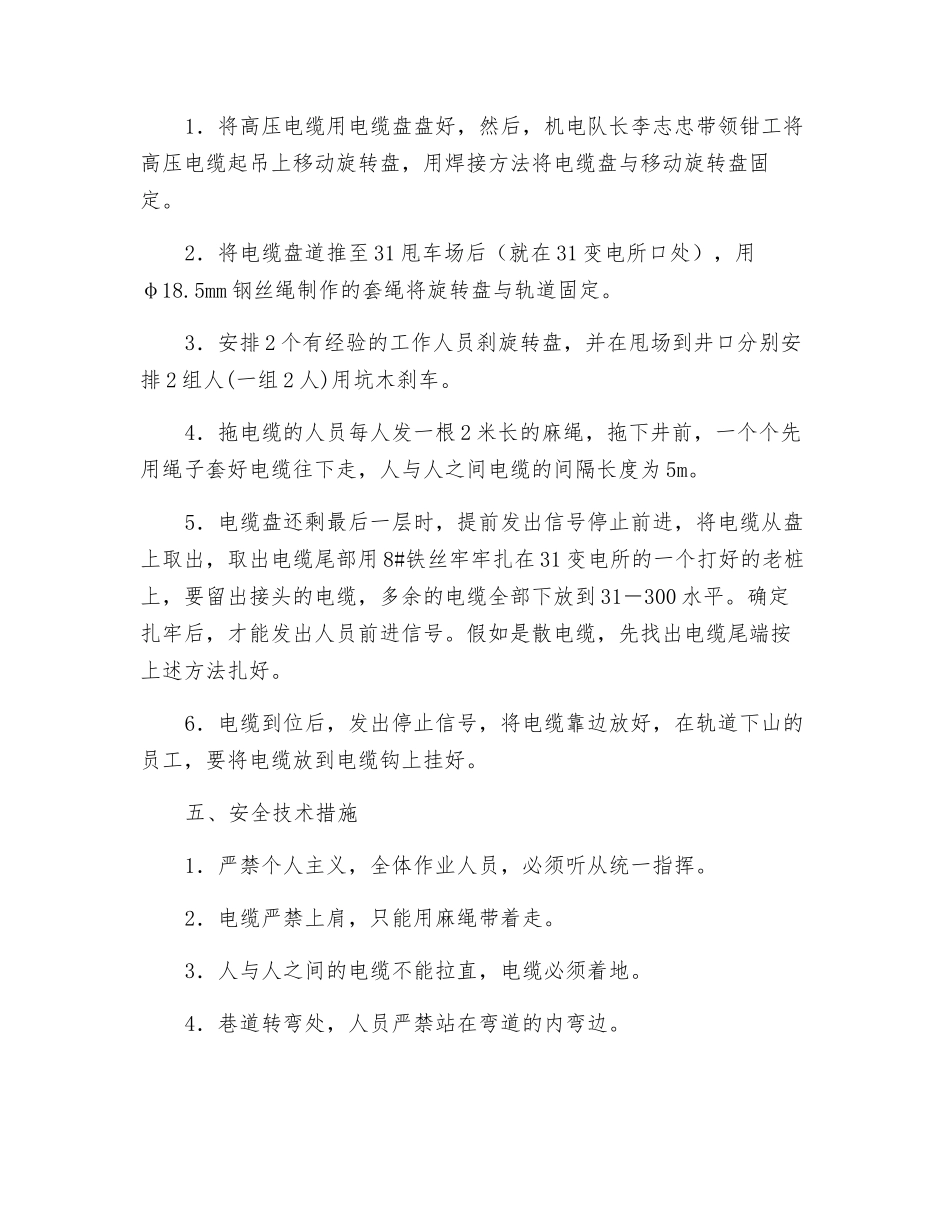

电缆下放到 31 甩场后中班放 680m 电缆;四、实施步骤1.将高压电缆用电缆盘盘好,然后,机电队长李志忠带领钳工将高压电缆起吊上移动旋转盘,用焊接方法将电缆盘与移动旋转盘固定
2.将电缆盘道推至 31 甩车场后(就在 31 变电所口处),用φ18
5mm 钢丝绳制作的套绳将旋转盘与轨道固定
3.安排 2 个有经验的工作人员刹旋转盘,并在甩场到井口分别安排 2 组人(一组 2 人)用坑木刹车
4.拖电缆的人员每人发一根 2 米长的麻绳,拖下井前,一个个先用绳子套好电缆往下走,人与人之间电缆的间隔长度为 5m
5.电缆盘还剩最后一层时,提前发出信号停止前进,将电缆从盘上取出,取出电缆尾部用 8#铁丝牢牢扎在 31 变电所的一个打好的老桩上,要留出接头的电缆,多余的电缆全部下放到 31-300 水平
确定扎牢后,才能发出人员前进信号
假如是散电缆,先找出电缆尾端按上述方法扎好
6.电缆到位后,发出停止信号,将电缆靠边放好,在轨道下山的员工,要将电缆放到
