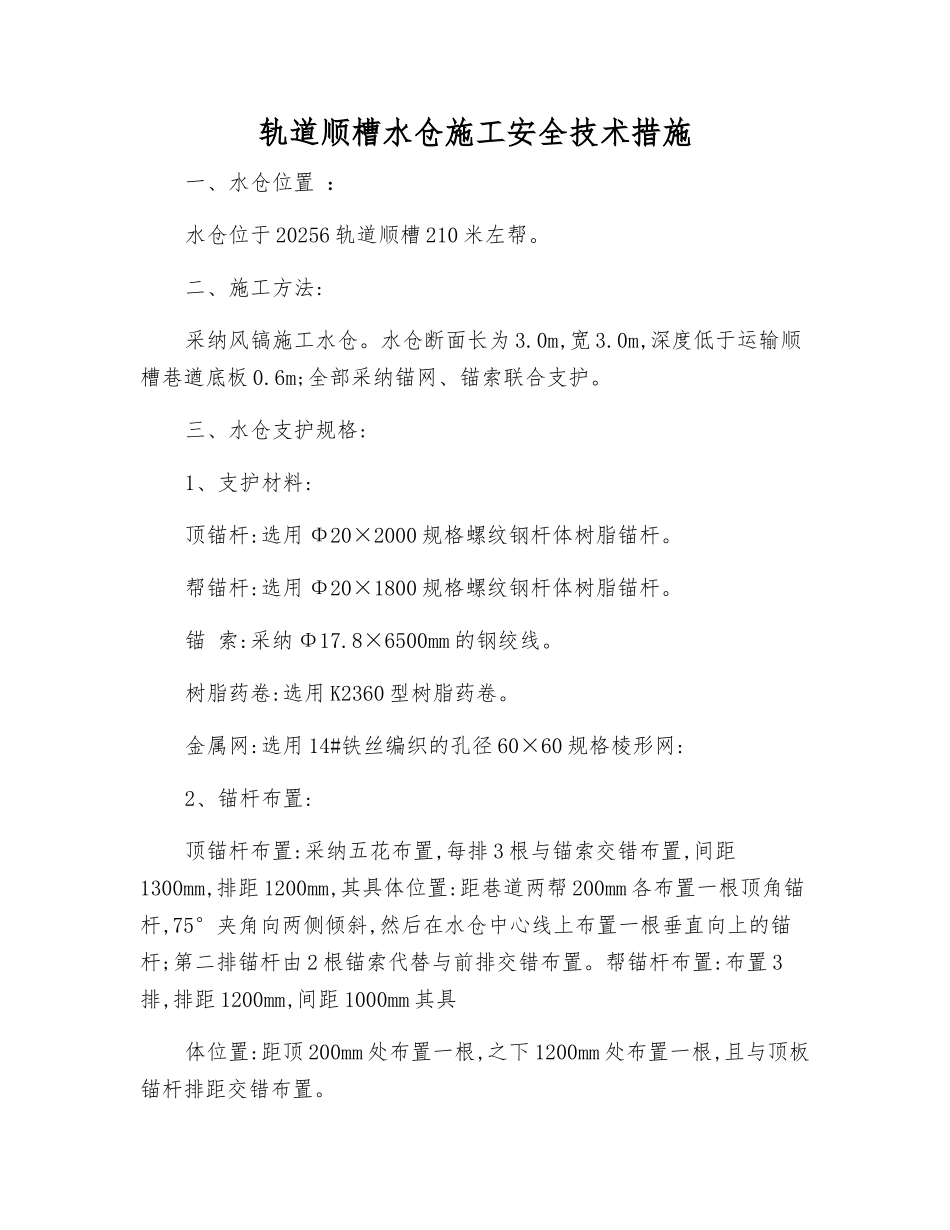

轨道顺槽水仓施工安全技术措施一、水仓位置 :水仓位于 20256 轨道顺槽 210 米左帮。二、施工方法:采纳风镐施工水仓。水仓断面长为 3.0m,宽 3.0m,深度低于运输顺槽巷遒底板 0.6m;全部采纳锚网、锚索联合支护。三、水仓支护规格:1、支护材料:顶锚杆:选用 Φ20×2000 规格螺纹钢杆体树脂锚杆。帮锚杆:选用 Φ20×1800 规格螺纹钢杆体树脂锚杆。锚 索:采纳 Φ17.8×6500mm 的钢绞线。树脂药卷:选用 K2360 型树脂药卷。金属网:选用 14#铁丝编织的孔径 60×60 规格棱形网:2、锚杆布置:顶锚杆布置:采纳五花布置,每排 3 根与锚索交错布置,间距1300mm,排距 1200mm,其具体位置:距巷道两帮 200mm 各布置一根顶角锚杆,75°夹角向两侧倾斜,然后在水仓中心线上布置一根垂直向上的锚杆;第二排锚杆由 2 根锚索代替与前排交错布置。帮锚杆布置:布置 3排,排距 1200mm,间距 1000mm 其具体位置:距顶 200mm 处布置一根,之下 1200mm 处布置一根,且与顶板锚杆排距交错布置。3、锚网支护技术要求:(1)顶锚杆垂直顶板布置,顶角锚杆以 75°向顶帮侧倾斜,以保证锚杆受力均匀,防止顶角剪切破坏。(2)金属网规格为 1400mm×400mm,金属网搭接大 100mm,用 14#铁丝联网,联网距 200mm。(3)顶帮锚杆托盘必须紧贴岩面,锚杆扭距达到 100N﹒M。(4)锚杆搅拌时间为 20-25 秒,停止搅拌后,必须保持推力 3 分钟后才能松下锚杆钻机,预紧力不小于 120N·m。(5)锚杆必须做拉力试验。(6)顶板破裂、压力大时,顶锚杆排距缩小为 1000mm,间距缩小为1000mm。(7)施工单位要常常巡检巷道顶板情况,发现拉断锚杆等情况时要及时采纳补打锚杆的方法处理。四、安全技术措施:1、施工之前,由队长负责组织所有施工人员学习贯彻安全技术措施。2、施工之前,先把巷道活矸、伞檐等隐患处理后,再进行施工。3、施工之前,先把巷道内的高、低压电缆、信号线及设备全部保护,再进行施工。4、每班开工之前,必须先由班队长、安全员等管理人员对施施工场地点的顶板支护情况及其他安全隐患全面检查,确认正常后才可施工。5、遇到顶板破裂压力大时快速进行处理。6、每班必须派一名瓦检员对工作地点的有害气体浓度随时进行检测。7、施工单位要常常巡检巷道内顶板情况,发现拉断锚杆等情况时要及时采纳补打锚杆的方法处理。8、工作面所有作业人员在进行作业前,必须要严格执行“敲帮问顶”制度,敲帮问顶人员必须站在可靠的的安全地点进行作业,做好自保互保工作。9、施工过程当中,假如...
