送电线路跨越监理检查要点

送电线路跨越监理检查要点_第1页
1/3
送电线路跨越监理检查要点_第2页
2/3
送电线路跨越监理检查要点_第3页
3/3

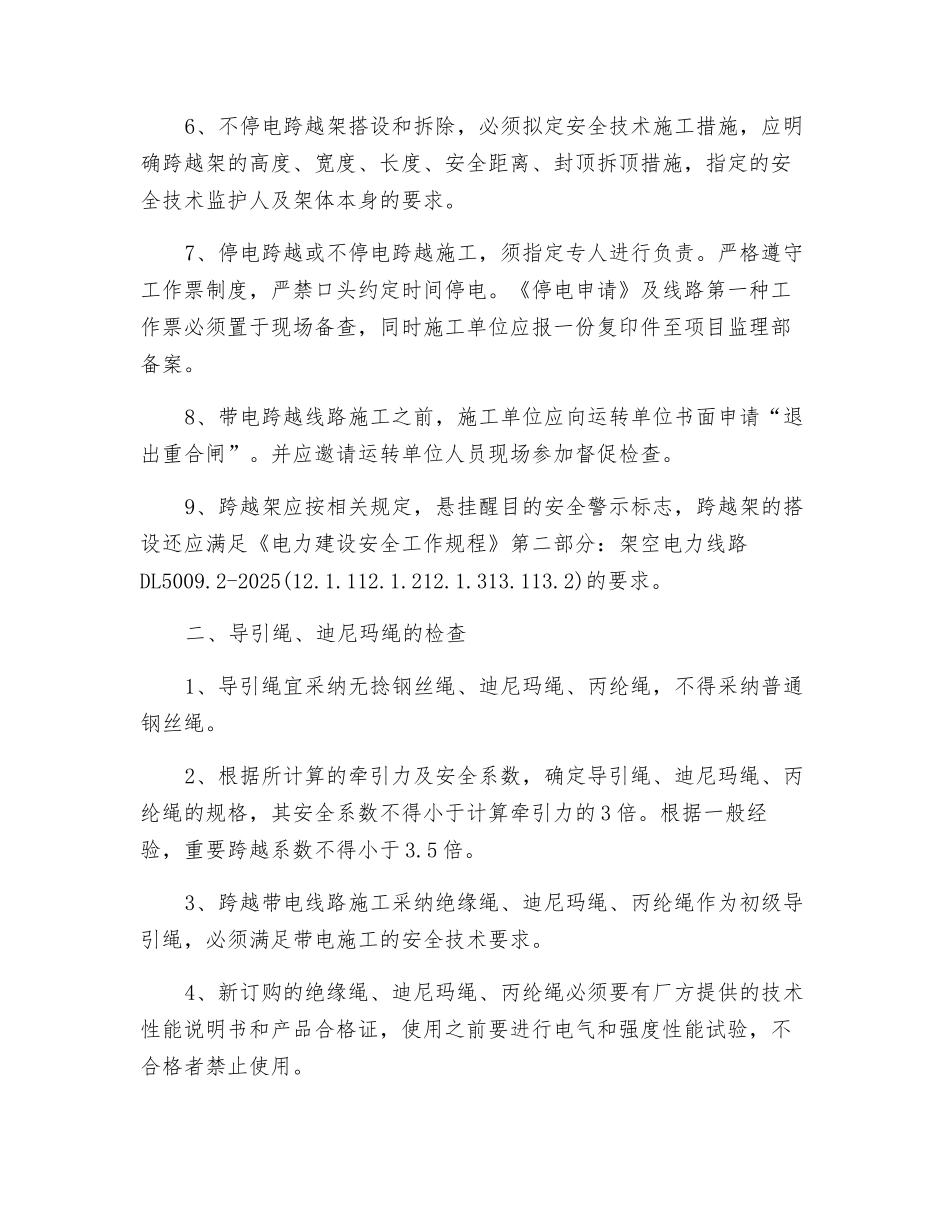

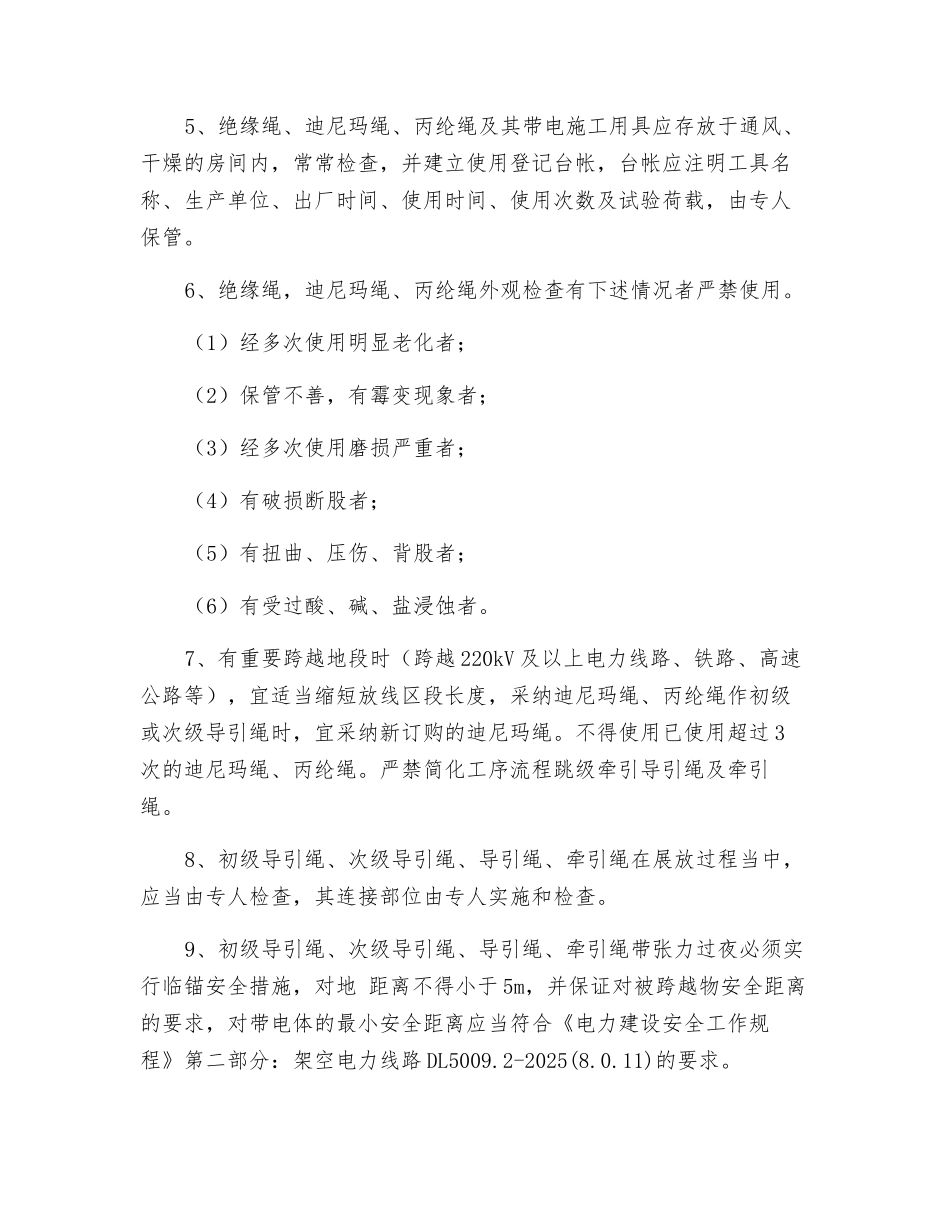

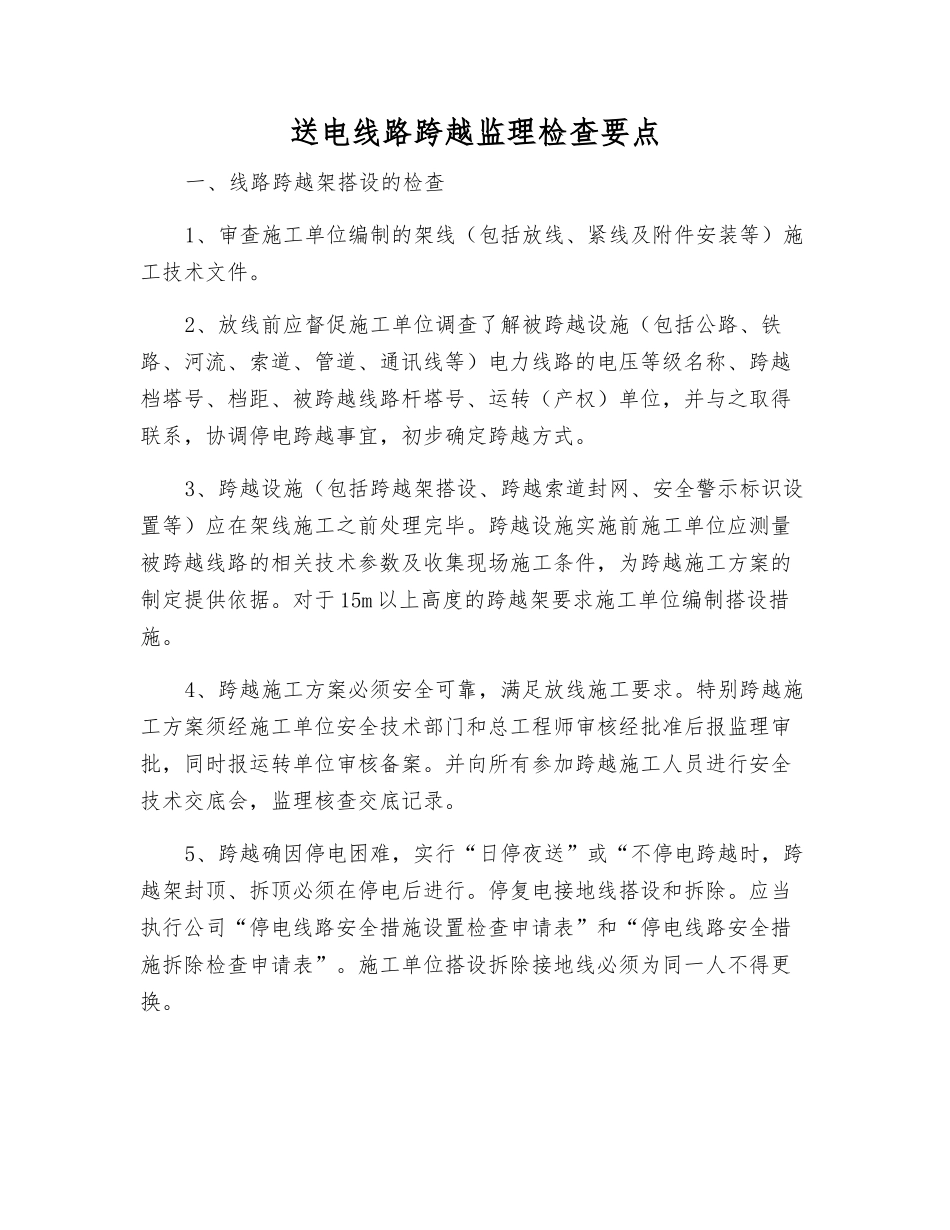

送电线路跨越监理检查要点一、线路跨越架搭设的检查1、审查施工单位编制的架线(包括放线、紧线及附件安装等)施工技术文件。2、放线前应督促施工单位调查了解被跨越设施(包括公路、铁路、河流、索道、管道、通讯线等)电力线路的电压等级名称、跨越档塔号、档距、被跨越线路杆塔号、运转(产权)单位,并与之取得联系,协调停电跨越事宜,初步确定跨越方式。3、跨越设施(包括跨越架搭设、跨越索道封网、安全警示标识设置等)应在架线施工之前处理完毕。跨越设施实施前施工单位应测量被跨越线路的相关技术参数及收集现场施工条件,为跨越施工方案的制定提供依据。对于 15m 以上高度的跨越架要求施工单位编制搭设措施。4、跨越施工方案必须安全可靠,满足放线施工要求。特别跨越施工方案须经施工单位安全技术部门和总工程师审核经批准后报监理审批,同时报运转单位审核备案。并向所有参加跨越施工人员进行安全技术交底会,监理核查交底记录。5、跨越确因停电困难,实行“日停夜送”或“不停电跨越时,跨越架封顶、拆顶必须在停电后进行。停复电接地线搭设和拆除。应当执行公司“停电线路安全措施设置检查申请表”和“停电线路安全措施拆除检查申请表”。施工单位搭设拆除接地线必须为同一人不得更换。6、不停电跨越架搭设和拆除,必须拟定安全技术施工措施,应明确跨越架的高度、宽度、长度、安全距离、封顶拆顶措施,指定的安全技术监护人及架体本身的要求。7、停电跨越或不停电跨越施工,须指定专人进行负责。严格遵守工作票制度,严禁口头约定时间停电。《停电申请》及线路第一种工作票必须置于现场备查,同时施工单位应报一份复印件至项目监理部备案。8、带电跨越线路施工之前,施工单位应向运转单位书面申请“退出重合闸”。并应邀请运转单位人员现场参加督促检查。9、跨越架应按相关规定,悬挂醒目的安全警示标志,跨越架的搭设还应满足《电力建设安全工作规程》第二部分:架空电力线路DL5009.2-2025(12.1.112.1.212.1.313.113.2)的要求。二、导引绳、迪尼玛绳的检查1、导引绳宜采纳无捻钢丝绳、迪尼玛绳、丙纶绳,不得采纳普通钢丝绳。2、根据所计算的牵引力及安全系数,确定导引绳、迪尼玛绳、丙纶绳的规格,其安全系数不得小于计算牵引力的 3 倍。根据一般经验,重要跨越系数不得小于 3.5 倍。3、跨越带电线路施工采纳绝缘绳、迪尼玛绳、丙纶绳作为初级导引绳,必须满足带电施工的安全技术要求。4、新订购的绝缘绳、迪尼玛绳、丙纶...

1、当您付费下载文档后,您只拥有了使用权限,并不意味着购买了版权,文档只能用于自身使用,不得用于其他商业用途(如 [转卖]进行直接盈利或[编辑后售卖]进行间接盈利)。
2、本站所有内容均由合作方或网友上传,本站不对文档的完整性、权威性及其观点立场正确性做任何保证或承诺!文档内容仅供研究参考,付费前请自行鉴别。
3、如文档内容存在违规,或者侵犯商业秘密、侵犯著作权等,请点击“违规举报”。

碎片内容

送电线路跨越监理检查要点

确认删除?
VIP
微信客服
  • 扫码咨询
会员Q群
  • 会员专属群点击这里加入QQ群
客服邮箱
回到顶部
