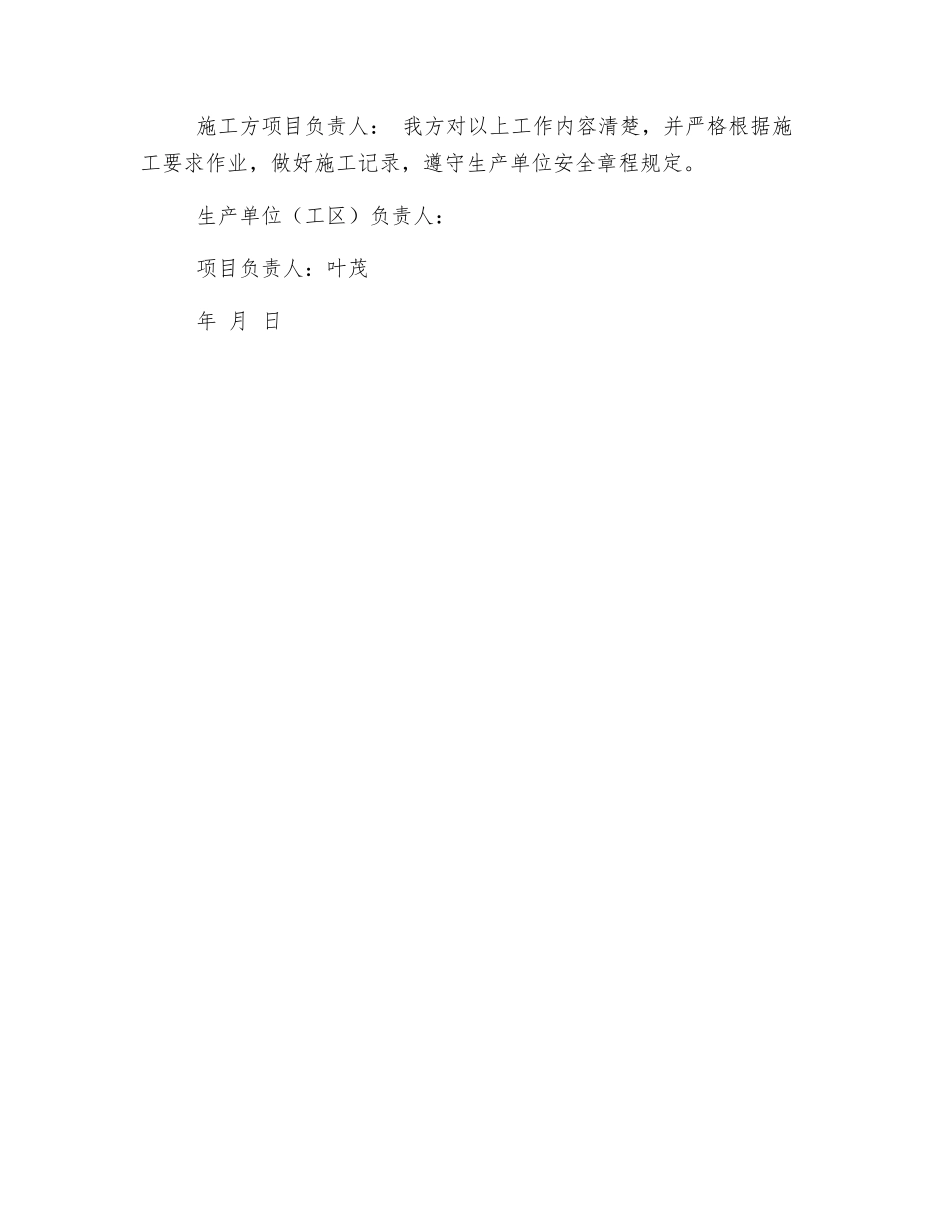

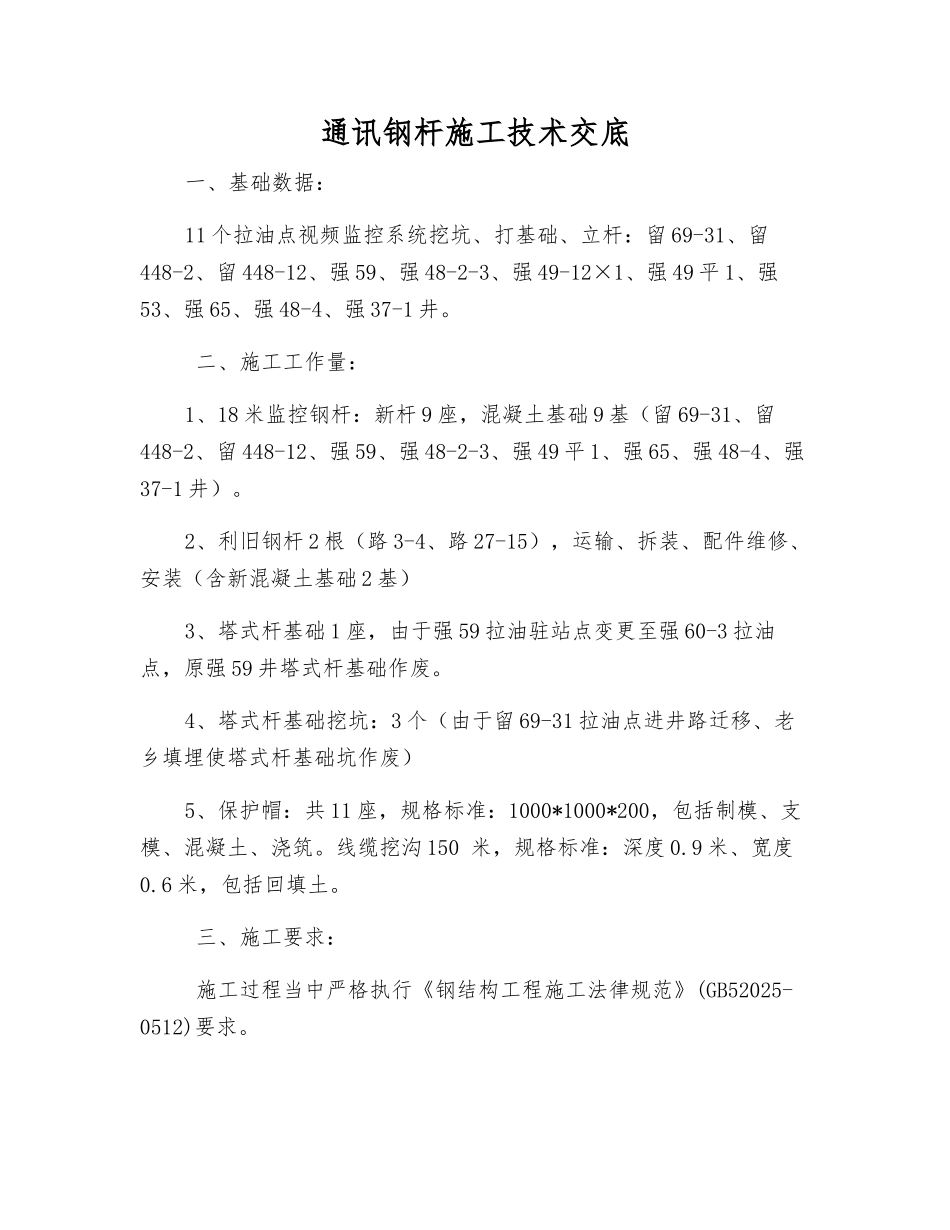

通讯钢杆施工技术交底一、基础数据:11 个拉油点视频监控系统挖坑、打基础、立杆:留 69-31、留448-2、留 448-12、强 59、强 48-2-3、强 49-12×1、强 49 平 1、强53、强 65、强 48-4、强 37-1 井。 二、施工工作量:1、18 米监控钢杆:新杆 9 座,混凝土基础 9 基(留 69-31、留448-2、留 448-12、强 59、强 48-2-3、强 49 平 1、强 65、强 48-4、强37-1 井)。2、利旧钢杆 2 根(路 3-4、路 27-15),运输、拆装、配件维修、安装(含新混凝土基础 2 基)3、塔式杆基础 1 座,由于强 59 拉油驻站点变更至强 60-3 拉油点,原强 59 井塔式杆基础作废。4、塔式杆基础挖坑:3 个(由于留 69-31 拉油点进井路迁移、老乡填埋使塔式杆基础坑作废)5、保护帽:共 11 座,规格标准:1000*1000*200,包括制模、支模、混凝土、浇筑。线缆挖沟 150 米,规格标准:深度 0.9 米、宽度0.6 米,包括回填土。 三、施工要求: 施工过程当中严格执行《钢结构工程施工法律规范》(GB52025-0512)要求。 施工方项目负责人: 我方对以上工作内容清楚,并严格根据施工要求作业,做好施工记录,遵守生产单位安全章程规定。 生产单位(工区)负责人: 项目负责人:叶茂 年 月 日
