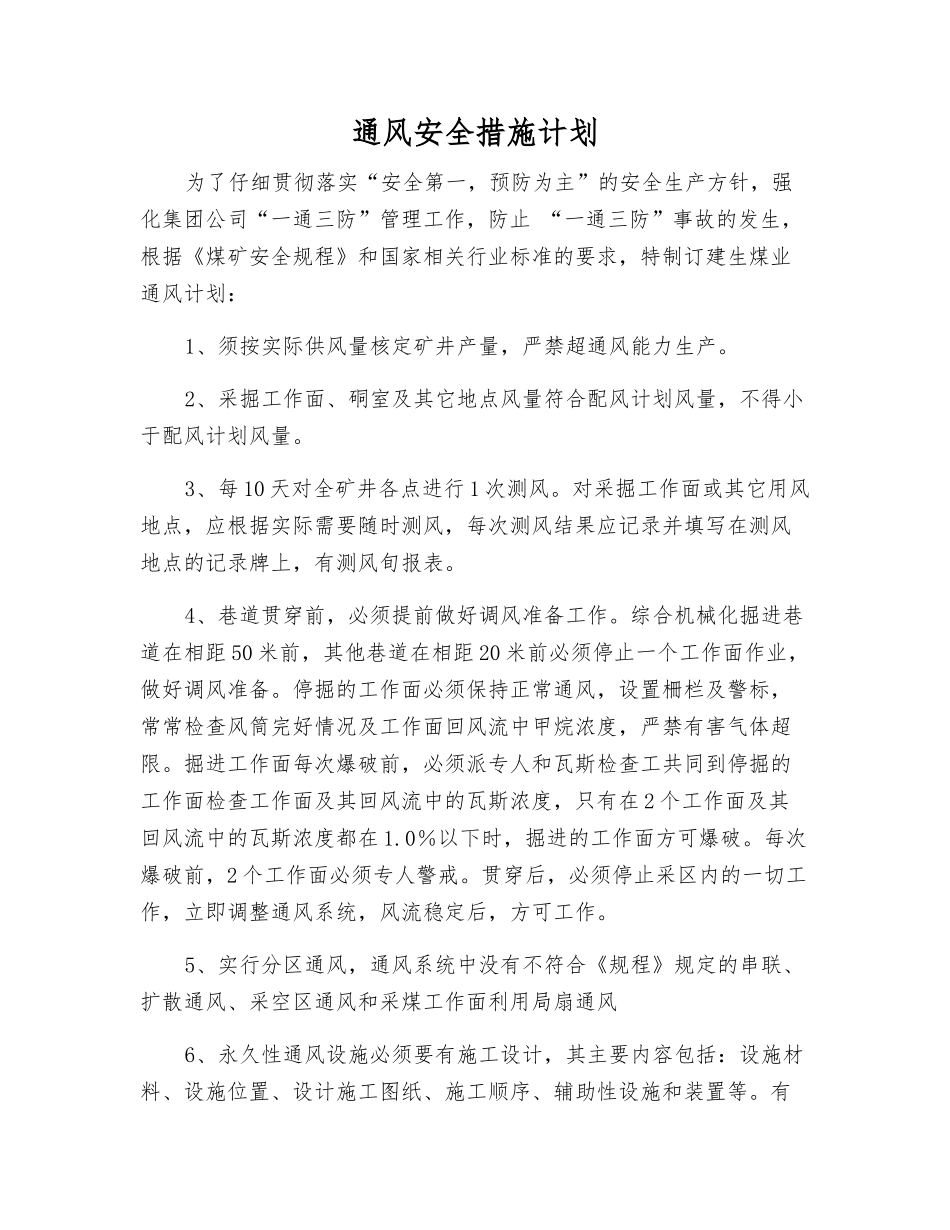

通风安全措施计划为了仔细贯彻落实“安全第一,预防为主”的安全生产方针,强化集团公司“一通三防”管理工作,防止 “一通三防”事故的发生,根据《煤矿安全规程》和国家相关行业标准的要求,特制订建生煤业通风计划:1、须按实际供风量核定矿井产量,严禁超通风能力生产
2、采掘工作面、硐室及其它地点风量符合配风计划风量,不得小于配风计划风量
3、每 10 天对全矿井各点进行 1 次测风
对采掘工作面或其它用风地点,应根据实际需要随时测风,每次测风结果应记录并填写在测风地点的记录牌上,有测风旬报表
4、巷道贯穿前,必须提前做好调风准备工作

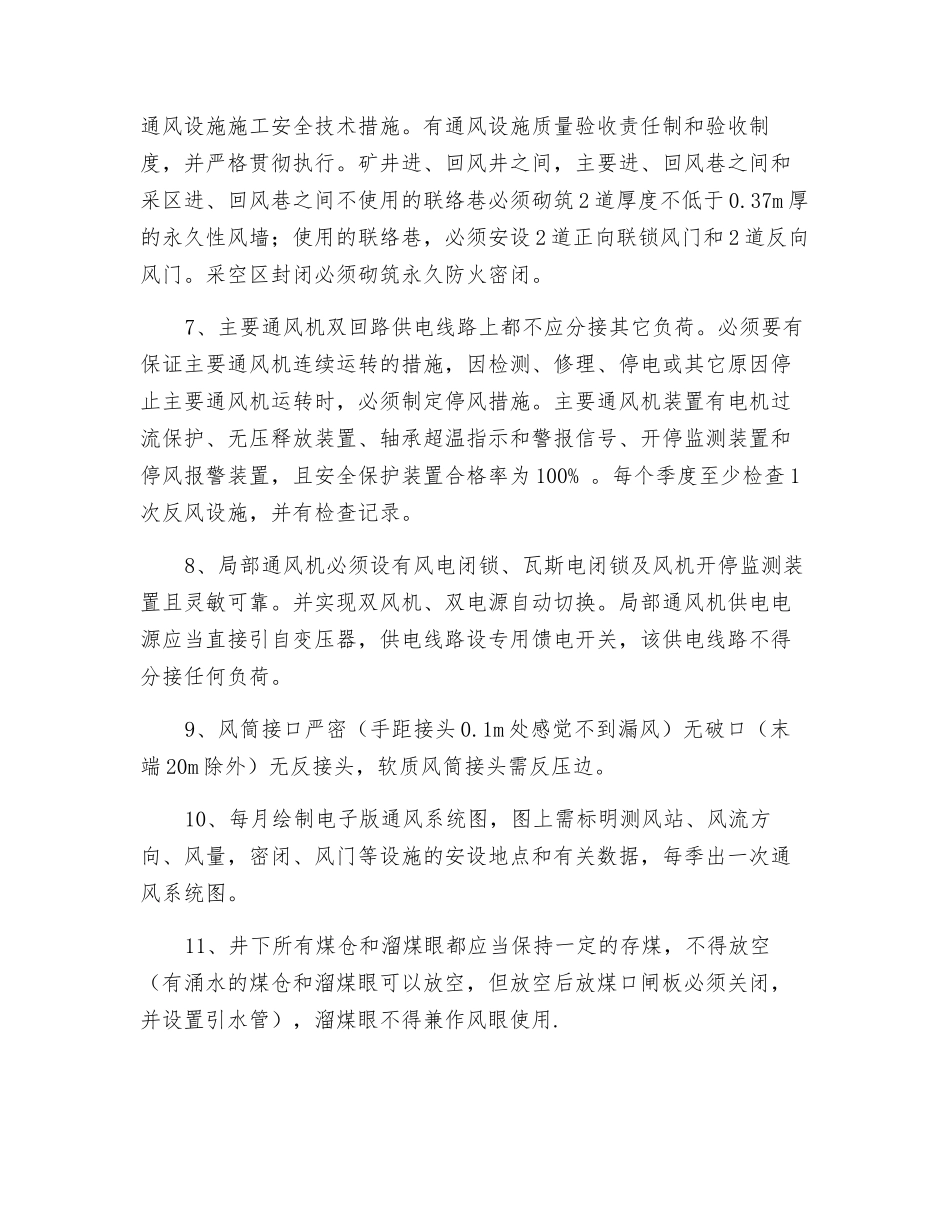

综合机械化掘进巷道在相距 50 米前,其他巷道在相距 20 米前必须停止一个工作面作业,做好调风准备
停掘的工作面必须保持正常通风,设置柵栏及警标,常常检查风筒完好情况及工作面回风流中甲烷浓度,严禁有害气体超限
掘进工作面每次爆破前,必须派专人和瓦斯检查工共同到停掘的工作面检查工作面及其回风流中的瓦斯浓度,只有在 2 个工作面及其回风流中的瓦斯浓度都在 1
0%以下时,掘进的工作面方可爆破
每次爆破前,2 个工作面必须专人警戒
贯穿后,必须停止采区内的一切工作,立即调整通风系统,风流稳定后,方可工作
5、实行分区通风,通风系统中没有不符合《规程》规定的串联、扩散通风、采空区通风和采煤工作面利用局扇通风6、永久性通风设施必须要有施工设计,其主要内容包括:设施材料、设施位置、设计施工图纸、施工顺序、辅助性设施和装置等
有通风设施施工安全技术措施
有通风设施质量验收责任制和验收制度,并严格贯彻执行
矿井进、回风井之间,主要进、回风巷之间和采区进、回风巷之间不使用的联络巷必须砌筑 2 道厚度不低于 0
37m 厚的永久性风墙;使用的联络巷,必须安设 2 道正向联锁风门和 2 道反向风门
采空区封闭必须砌筑永久防火密闭

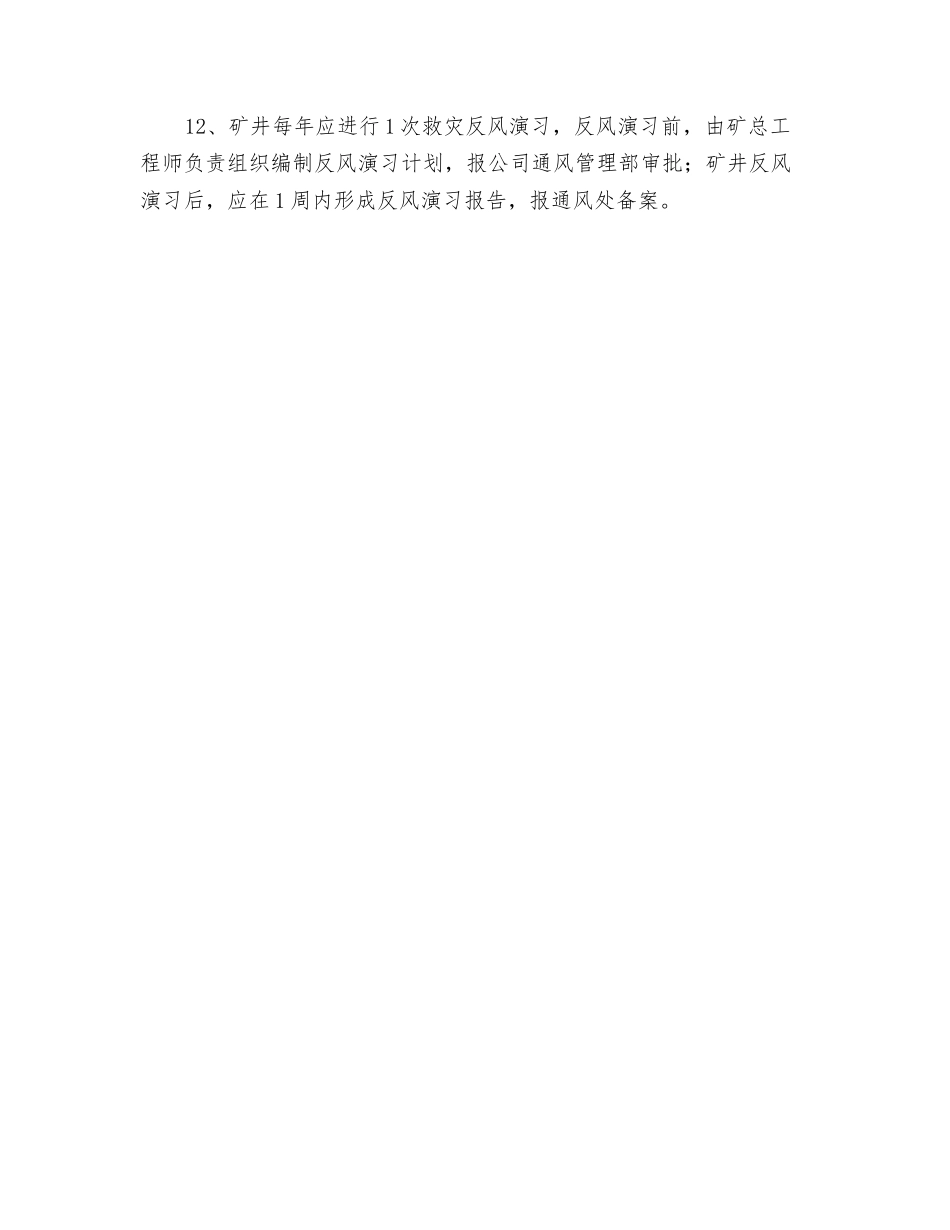

7、主要通风机双回路供电线路上都不应分接其它
