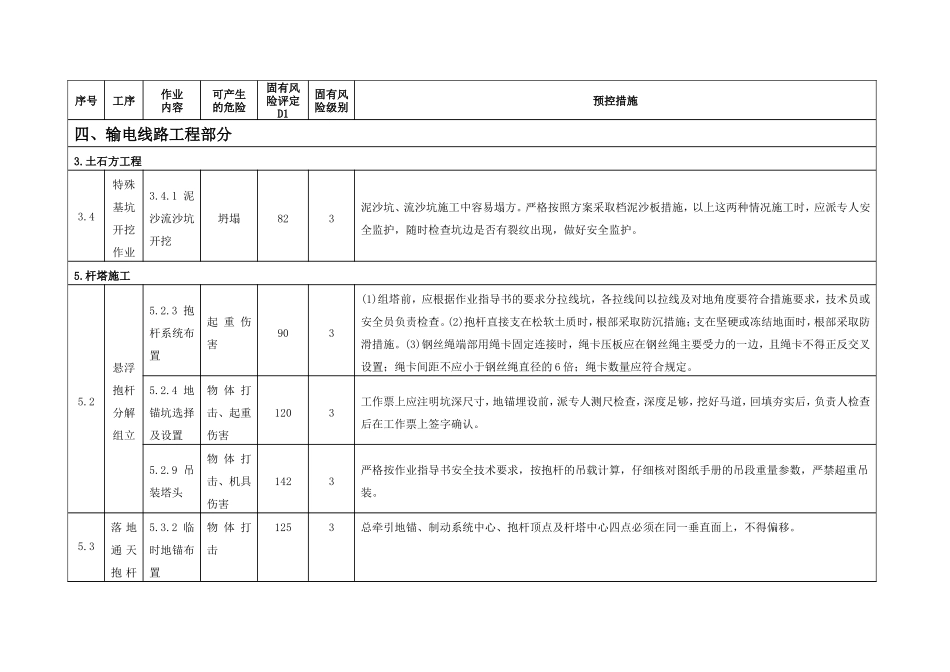

110KV输变电工程三级及以上固有安全风险识别和预控措施汇总山西跃通电力工程有限公司二O一二年六月110KV输变电工程三级及以上固有安全风险识别和预控措施汇总序号工序作业内容可产生的危险固有风险评定D1固有风险级别预控措施四、输电线路工程部分3
土石方工程3
4特殊基坑开挖作业3
1泥沙流沙坑开挖坍塌823泥沙坑、流沙坑施工中容易塌方
严格按照方案采取档泥沙板措施,以上这两种情况施工时,应派专人安全监护,随时检查坑边是否有裂纹出现,做好安全监护
2悬浮抱杆分解组立5
3抱杆系统布置起重伤害903(1)组塔前,应根据作业指导书的要求分拉线坑,各拉线间以拉线及对地角度要符合措施要求,技术员或安全员负责检查
(2)抱杆直接支在松软土质时,根部采取防沉措施;支在坚硬或冻结地面时,根部采取防滑措施
(3)钢丝绳端部用绳卡固定连接时,绳卡压板应在钢丝绳主要受力的一边,且绳卡不得正反交叉设置;绳卡间距不应小于钢丝绳直径的6倍;绳卡数量应符合规定
4地锚坑选择及设置物体打击、起重伤害1203工作票上应注明坑深尺寸,地锚埋设前,派专人测尺检查,深度足够,挖好马道,回填夯实后,负责人检查后在工作票上签字确认
9吊装塔头物体打击、机具伤害1423严格按作业指导书安全技术要求,按抱杆的吊载计算,仔细核对图纸手册的吊段重量参数,严禁超重吊装
3落地通天抱杆5
2临时地锚布置物体打击1253总牵引地锚、制动系统中心、抱杆顶点及杆塔中心四点必须在同一垂直面上,不得偏移
序号工序作业内容可产生的危险固有风险评定D1固有风险级别预控措施5
4分解吊装组立(带摇臂)5
6慢速起立起重伤害1353启动绞磨,慢速牵引,使牵引滑轮组各绳受力均匀
2临时地锚布置机具伤害1203(1)地锚埋设前,应派专人检查深度,马槽的开挖情况,受力方向
(2)回填土应夯实
