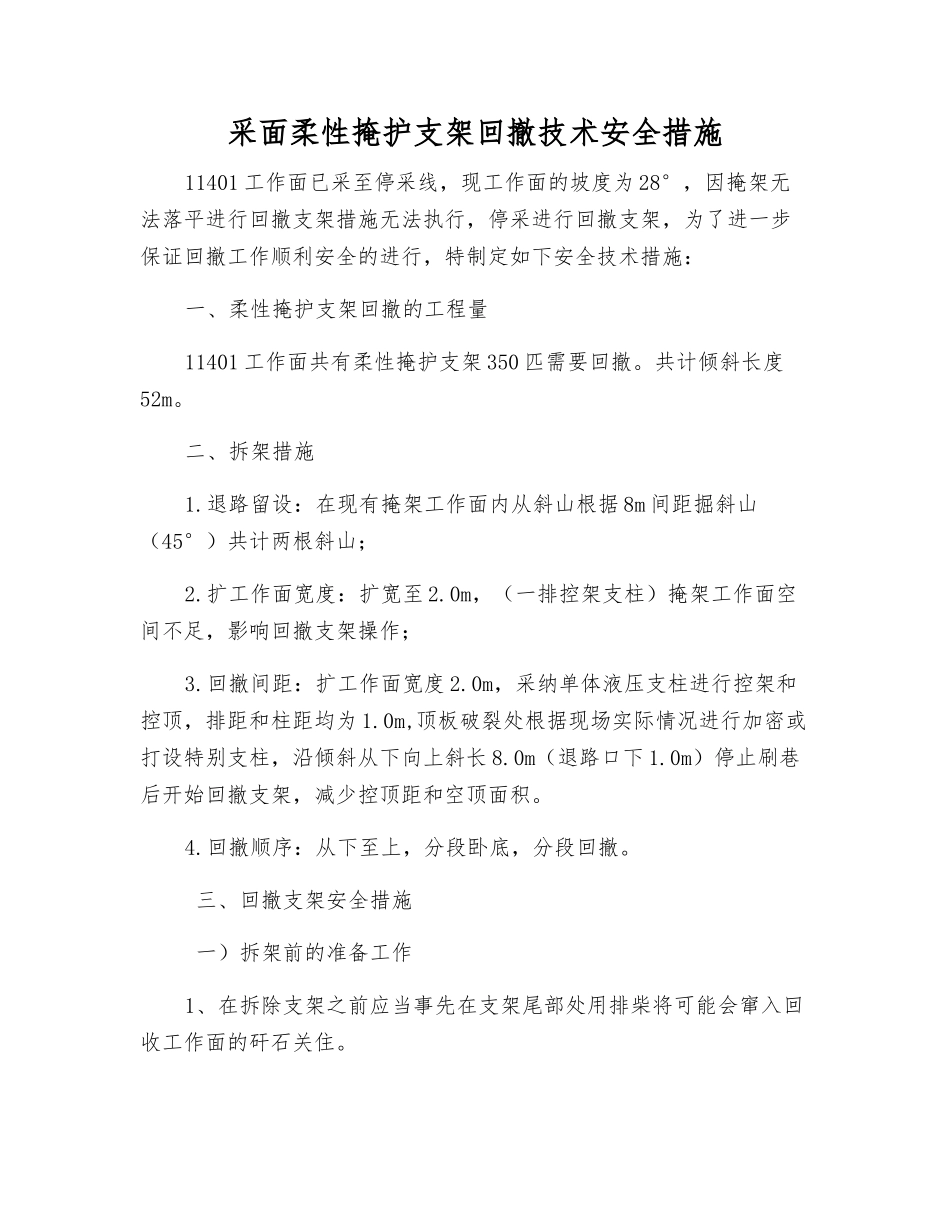

采面柔性掩护支架回撤技术安全措施11401 工作面已采至停采线,现工作面的坡度为 28°,因掩架无法落平进行回撤支架措施无法执行,停采进行回撤支架,为了进一步保证回撤工作顺利安全的进行,特制定如下安全技术措施:一、柔性掩护支架回撤的工程量11401 工作面共有柔性掩护支架 350 匹需要回撤
共计倾斜长度52m
二、拆架措施1
退路留设:在现有掩架工作面内从斜山根据 8m 间距掘斜山(45°)共计两根斜山;2
扩工作面宽度:扩宽至 2
0m,(一排控架支柱)掩架工作面空间不足,影响回撤支架操作;3
回撤间距:扩工作面宽度 2
0m,采纳单体液压支柱进行控架和控顶,排距和柱距均为 1
0m,顶板破裂处根据现场实际情况进行加密或打设特别支柱,沿倾斜从下向上斜长 8
0m(退路口下 1
0m)停止刷巷后开始回撤支架,减少控顶距和空顶面积
回撤顺序:从下至上,分段卧底,分段回撤
三、回撤支架安全措施 一)拆架前的准备工作1、在拆除支架之前应当事先在支架尾部处用排柴将可能会窜入回收工作面的矸石关住

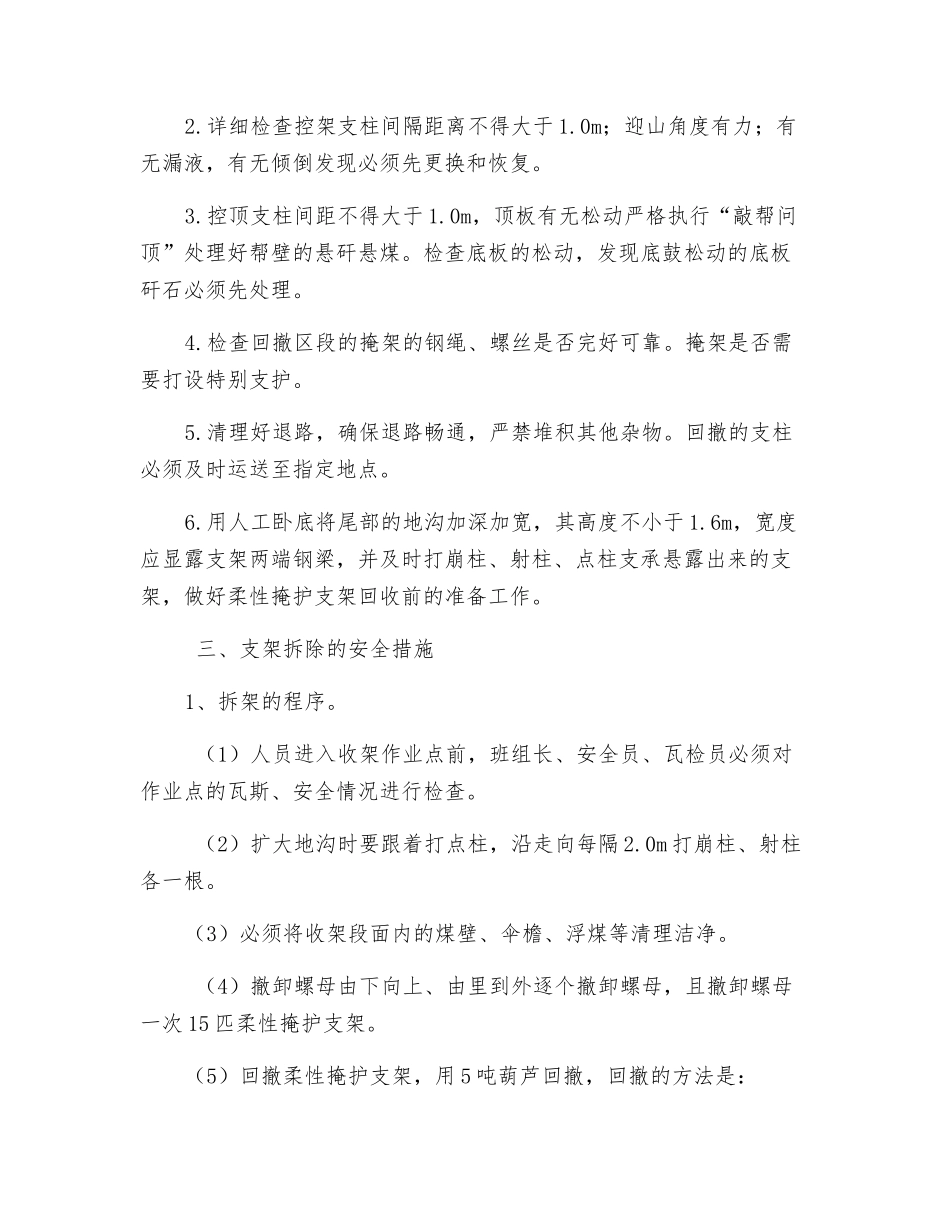

详细检查控架支柱间隔距离不得大于 1
0m;迎山角度有力;有无漏液,有无倾倒发现必须先更换和恢复
控顶支柱间距不得大于 1
0m,顶板有无松动严格执行“敲帮问顶”处理好帮壁的悬矸悬煤
检查底板的松动,发现底鼓松动的底板矸石必须先处理
检查回撤区段的掩架的钢绳、螺丝是否完好可靠
掩架是否需要打设特别支护
清理好退路,确保退路畅通,严禁堆积其他杂物
回撤的支柱必须及时运送至指定地点
用人工卧底将尾部的地沟加深加宽,其高度不小于 1
6m,宽度应显露支架两端钢梁,并及时打崩柱、射柱、点柱支承悬露出来的支架,做好柔性掩护支架回收前的准备工作

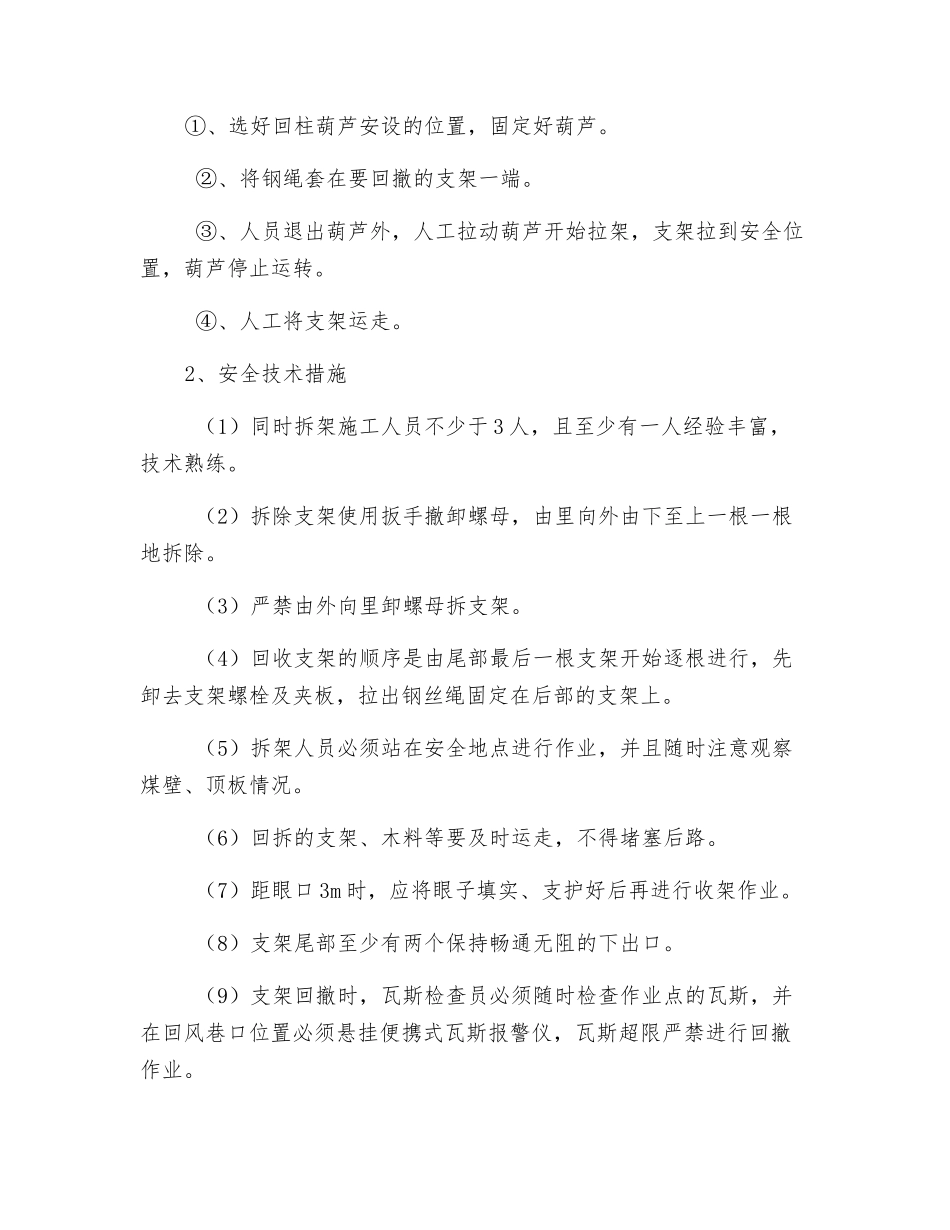

三、支架拆除的安全措施1、拆架的程序
(1)人员进入收架作业点前,班组长、安全员、瓦检员必须对作业点的瓦斯、安全情况进行检查
