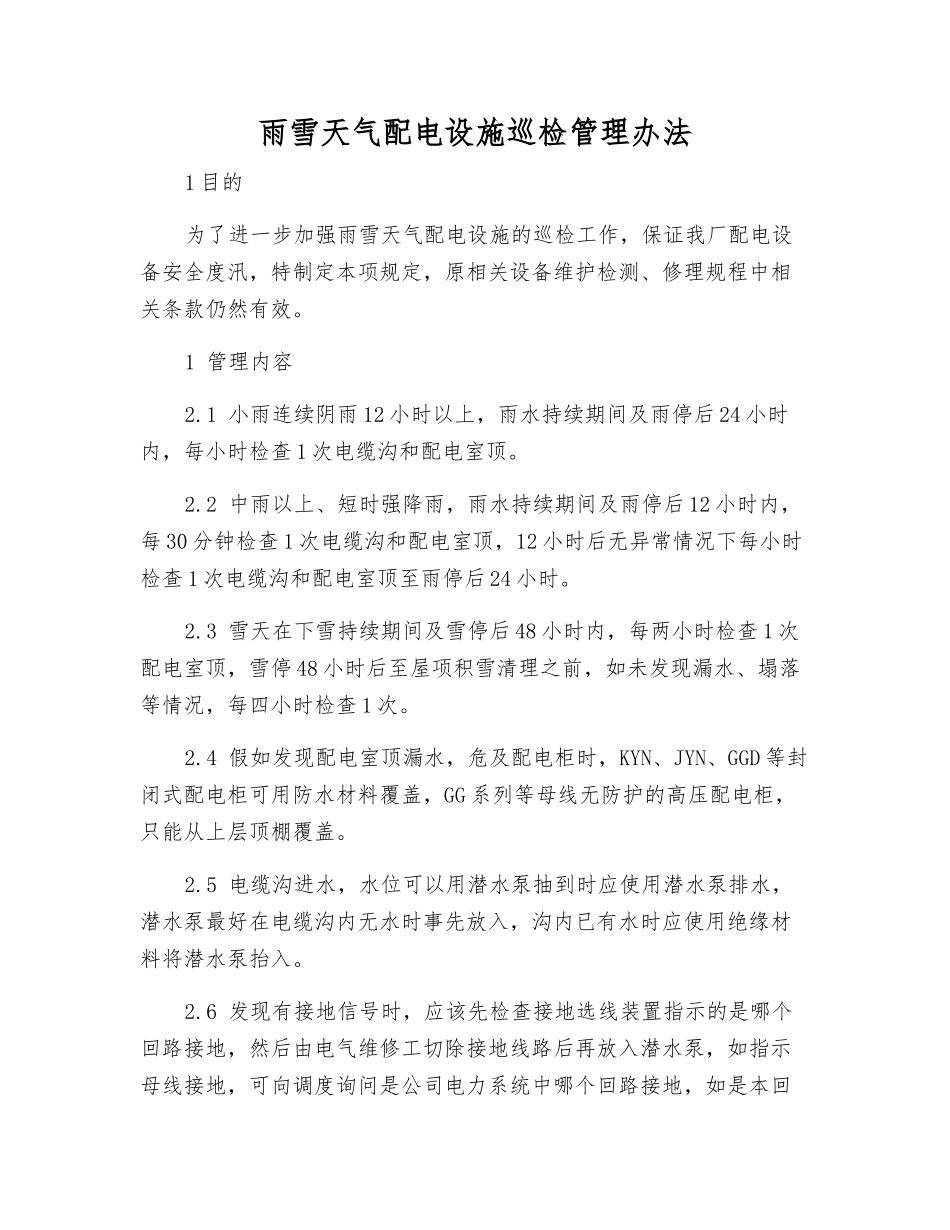

雨雪天气配电设施巡检管理办法1 目的为了进一步加强雨雪天气配电设施的巡检工作,保证我厂配电设备安全度汛,特制定本项规定,原相关设备维护检测、修理规程中相关条款仍然有效
1 管理内容2
1 小雨连续阴雨 12 小时以上,雨水持续期间及雨停后 24 小时内,每小时检查 1 次电缆沟和配电室顶
2 中雨以上、短时强降雨,雨水持续期间及雨停后 12 小时内,每 30 分钟检查 1 次电缆沟和配电室顶,12 小时后无异常情况下每小时检查 1 次电缆沟和配电室顶至雨停后 24 小时
3 雪天在下雪持续期间及雪停后 48 小时内,每两小时检查 1 次配电室顶,雪停 48 小时后至屋项积雪清理之前,如未发现漏水、塌落等情况,每四小时检查 1 次
4 假如发现配电室顶漏水,危及配电柜时,KYN、JYN、GGD 等封闭式配电柜可用防水材料覆盖,GG 系列等母线无防护的高压配电柜,只能从上层顶棚覆盖
5 电缆沟进水,水位可以用潜水泵抽到时应使用潜水泵排水,潜水泵最好在电缆沟内无水时事先放入,沟内已有水时应使用绝缘材料将潜水泵抬入
6 发现有接地信号时,应该先检查接地选线装置指示的是哪个回路接地,然后由电气维修工切除接地线路后再放入潜水泵,如指示母线接地,可向调度询问是公司电力系统中哪个回路接地,如是本回路接地说明接地点在本系统内部,接地原因不明时不宜在有水的电缆沟内作业
7 潜水泵的线路应使用移动电缆,并不得有破损,接地线要和配电柜接地端子可靠连接
8 配电室顶漏水、电缆沟进水达到沟深三分之一时,要通知炼铁厂调度,通过排水不能阻止水位上升时,要作为紧急情况通知炼铁厂调度
9 电缆沟内进水速度较快时,在排水的同时,要尽量查找进水处进行临时堵塞,减缓进水量
10 配电室要实行阻止洪水进入的措施,但当洪水直接冲入配电室时,室内人员要立即撤离,室内地面已积水时采纳单脚
