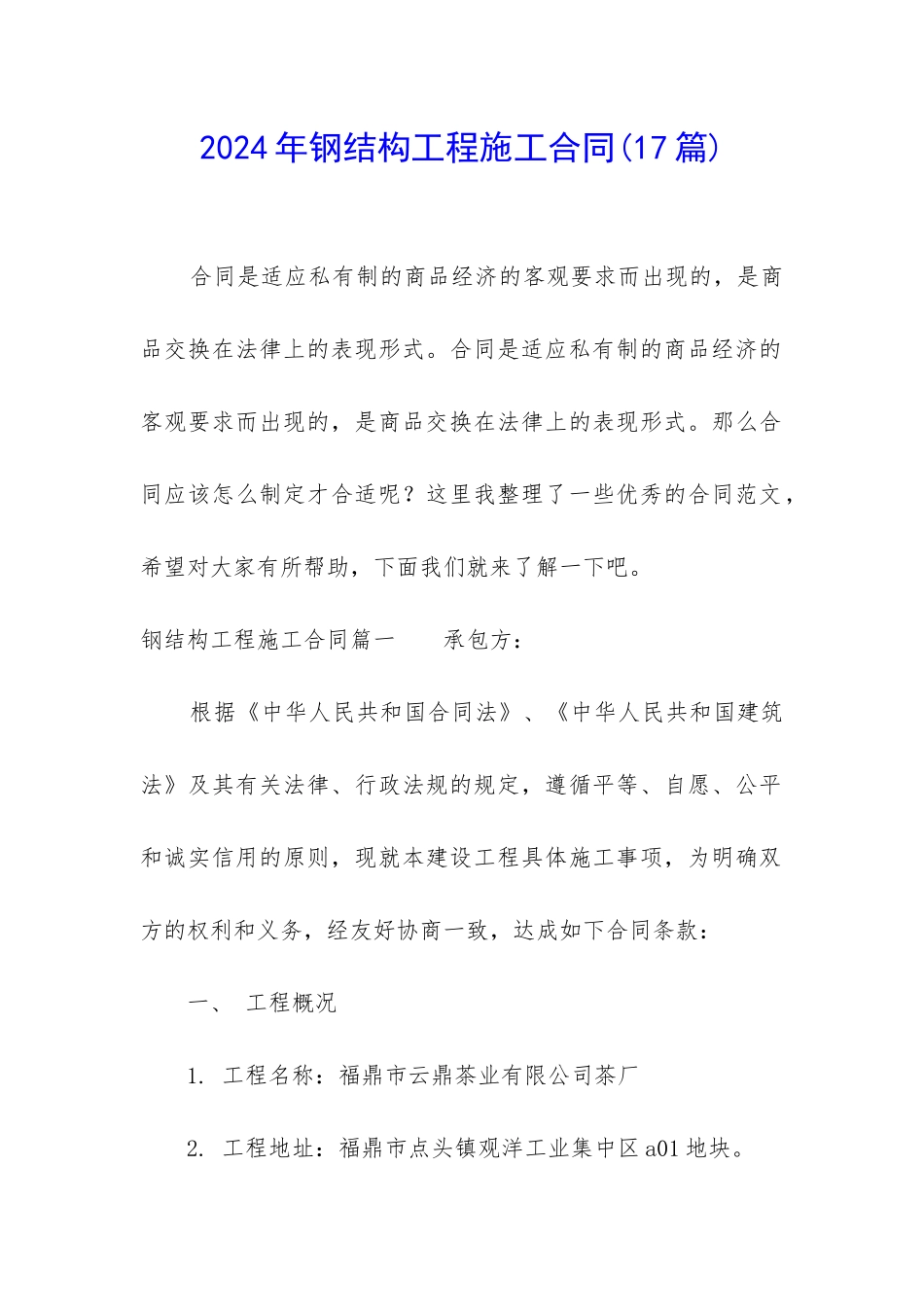

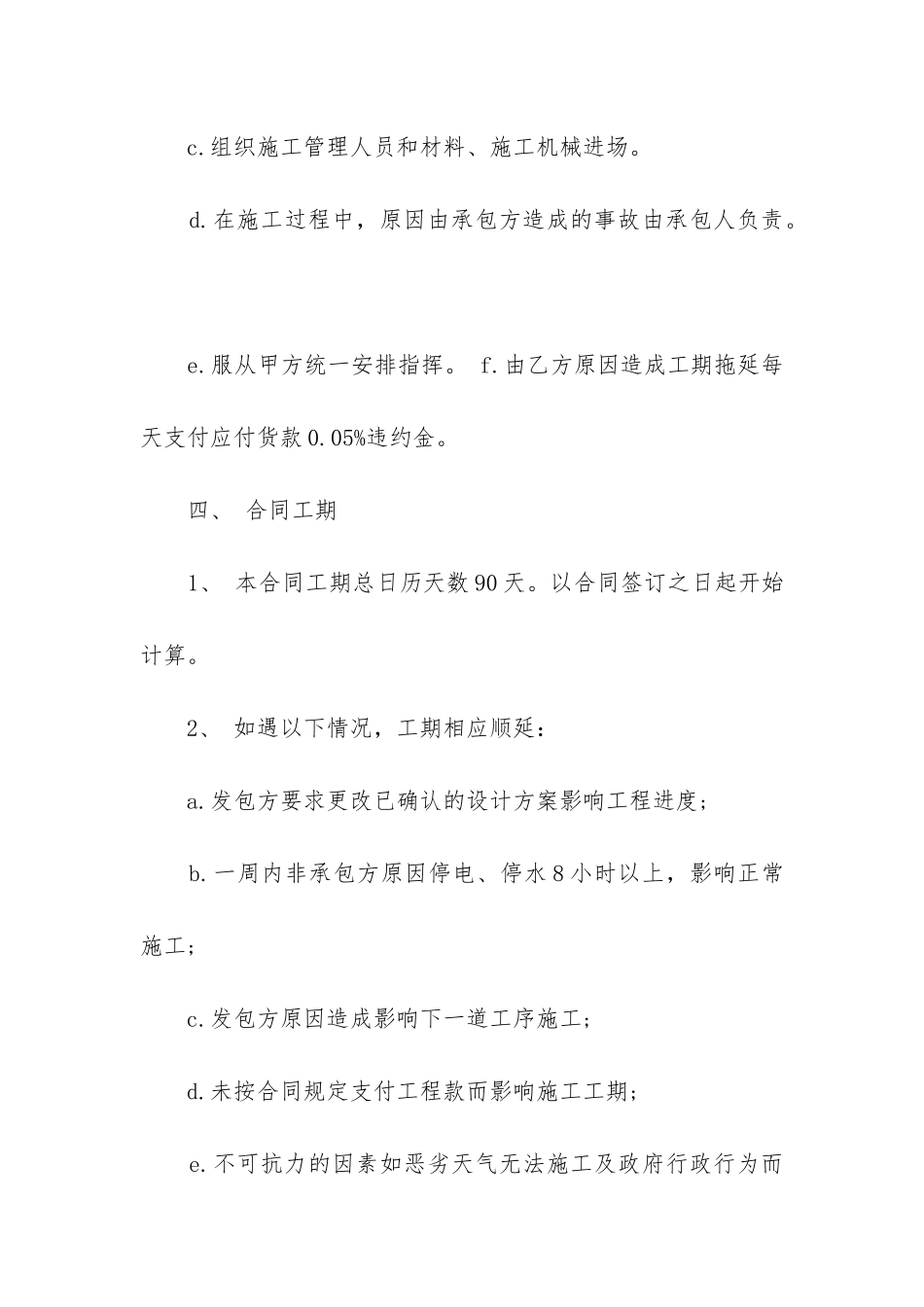

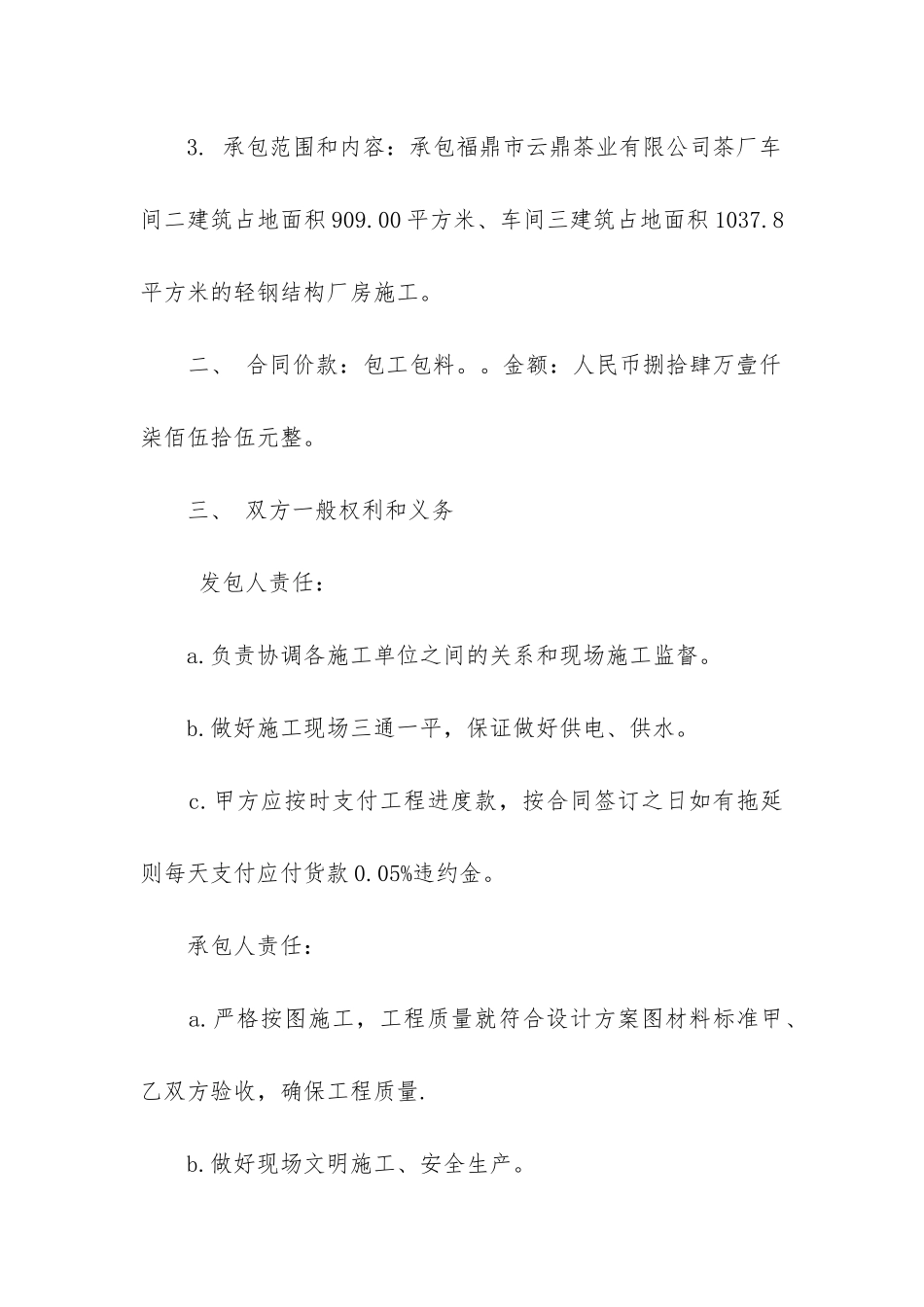

2024 年钢结构工程施工合同(17 篇) 合同是适应私有制的商品经济的客观要求而出现的,是商品交换在法律上的表现形式。合同是适应私有制的商品经济的客观要求而出现的,是商品交换在法律上的表现形式。那么合同应该怎么制定才合适呢?这里我整理了一些优秀的合同范文,希望对大家有所帮助,下面我们就来了解一下吧。 钢结构工程施工合同篇一 承包方: 根据《中华人民共和国合同法》、《中华人民共和国建筑法》及其有关法律、行政法规的规定,遵循平等、自愿、公平和诚实信用的原则,现就本建设工程具体施工事项,为明确双方的权利和义务,经友好协商一致,达成如下合同条款: 一、 工程概况 1. 工程名称:福鼎市云鼎茶业有限公司茶厂 2. 工程地址:福鼎市点头镇观洋工业集中区 a01 地块。 3. 承包范围和内容:承包福鼎市云鼎茶业有限公司茶厂车间二建筑占地面积 909.00 平方米、车间三建筑占地面积 1037.8平方米的轻钢结构厂房施工。 二、 合同价款:包工包料。。金额:人民币捌拾肆万壹仟柒佰伍拾伍元整。 三、 双方一般权利和义务 发包人责任: a.负责协调各施工单位之间的关系和现场施工监督。 b.做好施工现场三通一平,保证做好供电、供水。 c.甲方应按时支付工程进度款,按合同签订之日如有拖延则每天支付应付货款 0.05%违约金。 承包人责任: a.严格按图施工,工程质量就符合设计方案图材料标准甲、乙双方验收,确保工程质量. b.做好现场文明施工、安全生产。 c.组织施工管理人员和材料、施工机械进场。 d.在施工过程中,原因由承包方造成的事故由承包人负责。 e.服从甲方统一安排指挥。 f.由乙方原因造成工期拖延每天支付应付货款 0.05%违约金。 四、 合同工期 1、 本合同工期总日历天数 90 天。以合同签订之日起开始计算。 2、 如遇以下情况,工期相应顺延: a.发包方要求更改已确认的设计方案影响工程进度; b.一周内非承包方原因停电、停水 8 小时以上,影响正常施工; c.发包方原因造成影响下一道工序施工; d.未按合同规定支付工程款而影响施工工期; e.不可抗力的因素如恶劣天气无法施工及政府行政行为而延误工期;f.发包方代表同意工期顺延的其它情况。 五、 工程质量 1、 涂装材料要求:钢构材料现场除油污除锈,防锈漆一道,中灰调合漆一道。 2、 承包方必须严格根据施工方案图施工,接受发包方代表监督。 3、 承包方在施工中若发生质量问题,就及时报告发包方代表,协同解决...
