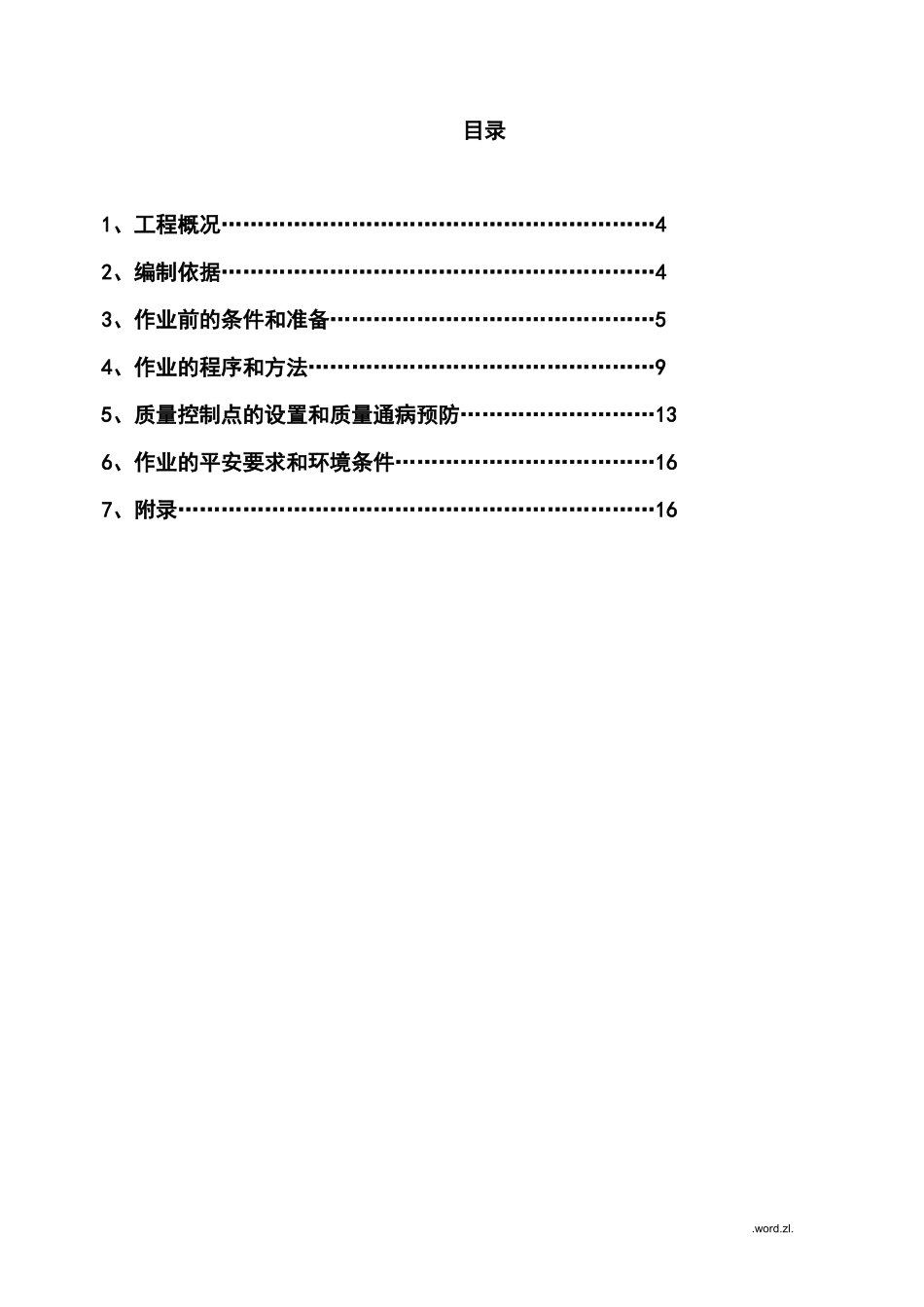

.word.zl.国华台电工程600MW 机组锅炉专业作业指导书文件编码:TS17ZZF006-2004工程名称:3 号锅炉外护板和保温钉安装施工单位:XX 电建公司日期:2004-11-01版次:1.word.zl.作业指导书审批页编制单位:防腐保温公司部修改意见:质量部审核人:日期:安监部审核人:日期:总副总程师审核人:日期:监理审核人:日期:.word.zl.目录1、工程概况……………………………………………………42、编制依据……………………………………………………43、作业前的条件和准备………………………………………54、作业的程序和方法…………………………………………95、质量控制点的设置和质量通病预防………………………136、作业的平安要求和环境条件………………………………167、附录…………………………………………………………16.word.zl..word.zl.1.工程概况及工程量1.1 工程概况XX 国华粤电台山发电厂位于珠江口以西 60km 的铜鼓湾口西侧海岸边,属台山市赤溪镇铜鼓村地域,台山发电厂一期工程为 5X600MW 机组,3 号机组工程由 XX 电力建立公司承建。锅炉是由 XX 锅炉厂设计制造的亚临界一次中间再热、平衡通风、固态排渣、控制循环燃煤汽包锅炉,露天布置,型号 SG-2021/17.5-M905。锅炉外护板和保温钉安装由 XX 锅炉厂设计,其中包括炉膛水冷壁、对流烟道、尾部包墙、顶棚大罩、折烟角区域、冷灰斗区域、风箱、连接烟道及灰斗、空预器、联箱及管道(下水包、下降管、吹灰器管道、取样管道等)等局部,外护板主要采用采用 1mm 厚的铝合金波形板,联箱、管道、边角等局部外护板采用0.5mm〜1mm 厚的铝合金平板。锅炉保温钉直径为 3.5mm,各部位保温钉的具体分布见附表。1.2 主要工程量锅炉需安装保温钉约 18 万个;安装本体外护板支撑件约 110t,铝合金波形板面积约 17000m2;铝合金平板约 8000m2。1.3 施工工期:保温钉施工:60 天外护板施工:90 天2.编制依据序号资料名称编号版本1?电力建立平安工作规程?DL5009.1-20022?电力建立平安 XX 与环境工作管理规定?3?电力建立施工及验收标准?锅炉机组篇DL/T5047-951996.word.zl.4?火电施工质量检验及评定标准?锅炉篇19965?锅炉本体外护板?592907-E1-016?烟道、预热器外护板及保温布置?592907-E1-027?炉墙紧固装置?SG591601-D1-028火电机组达标投产考核标准〔2001 年板〕及其条文解释?TJTD-GL-0359XX 电力建立公司台电工程部?XX 国华台山电厂一期工程作业指导书...
