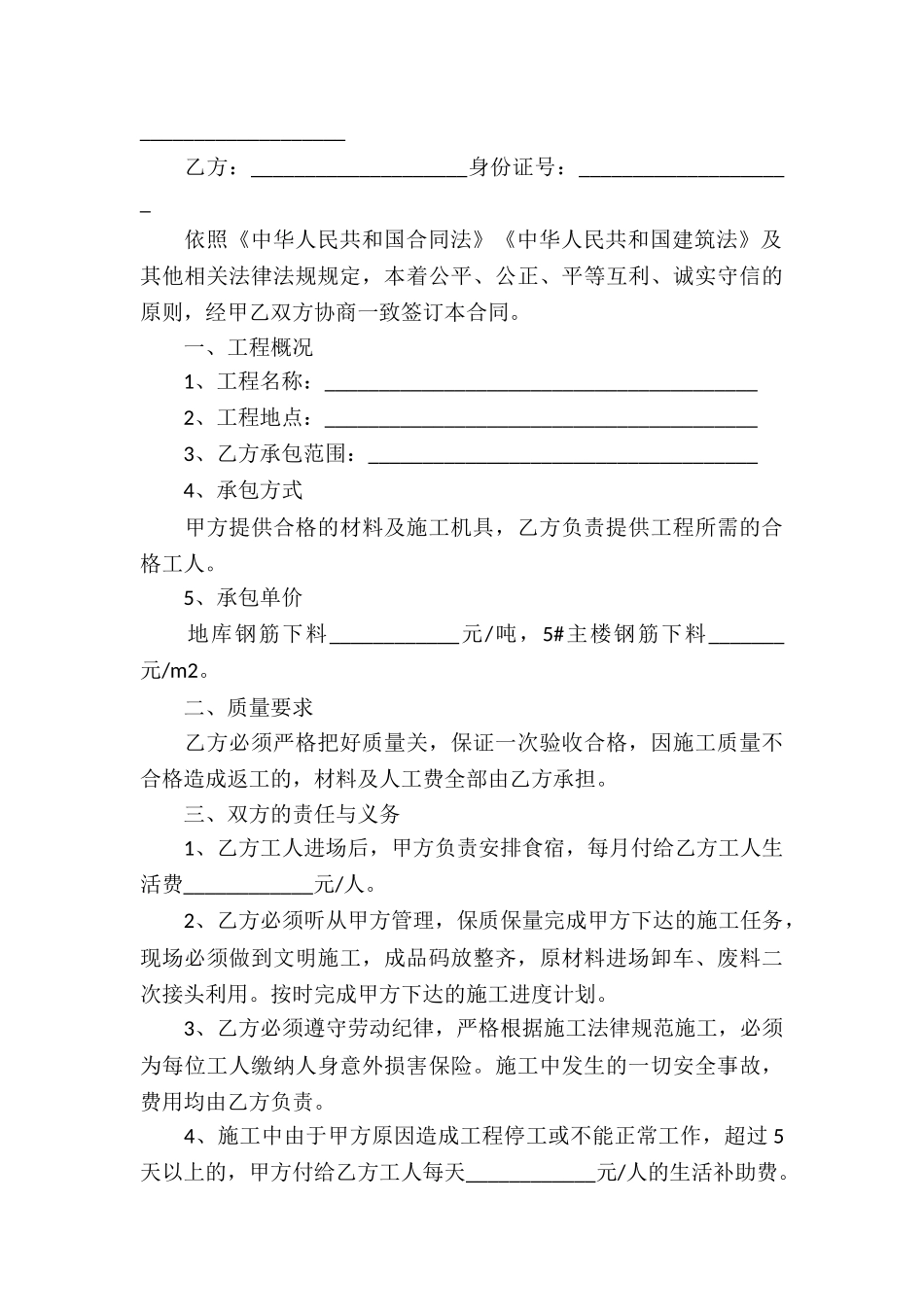

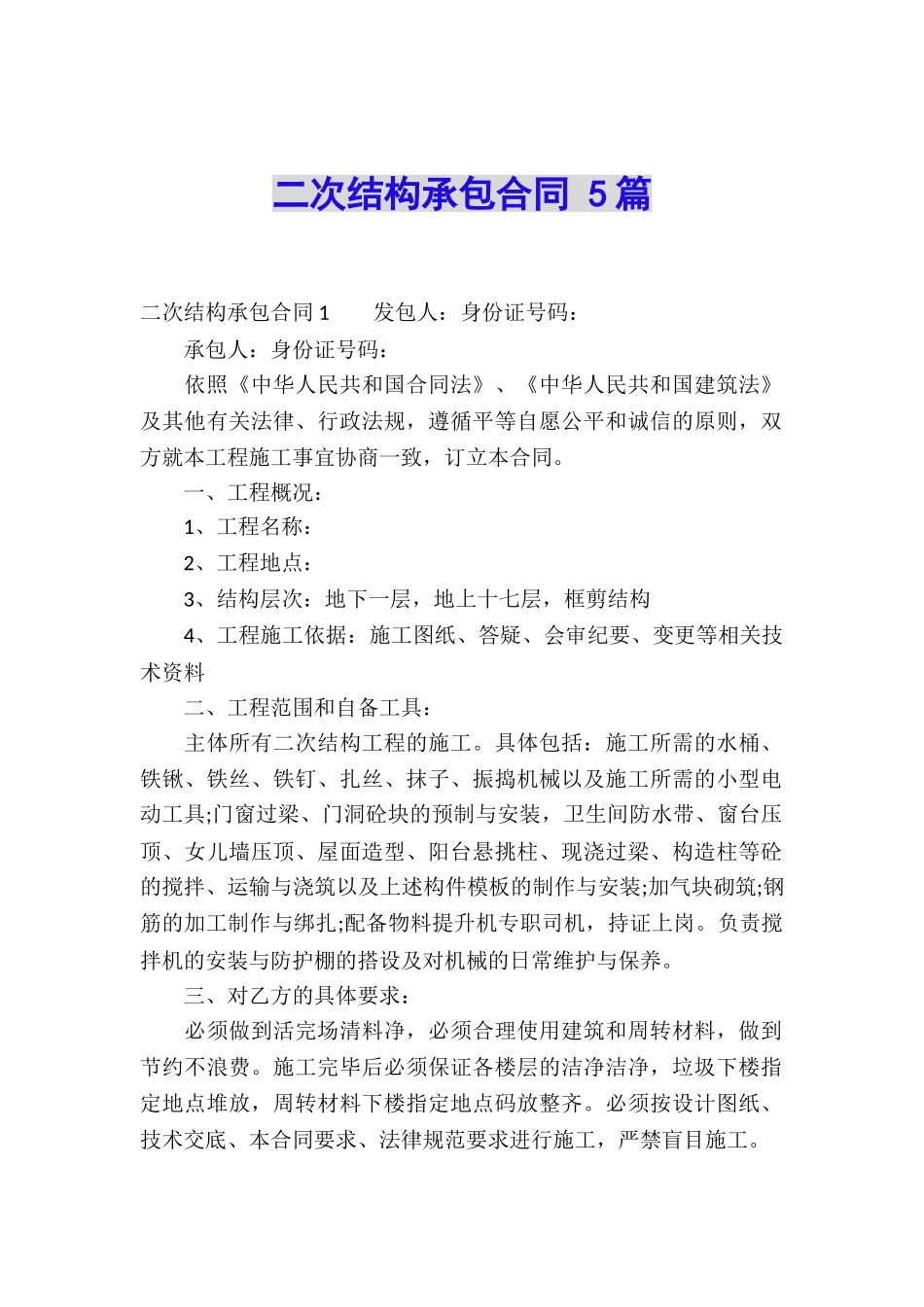

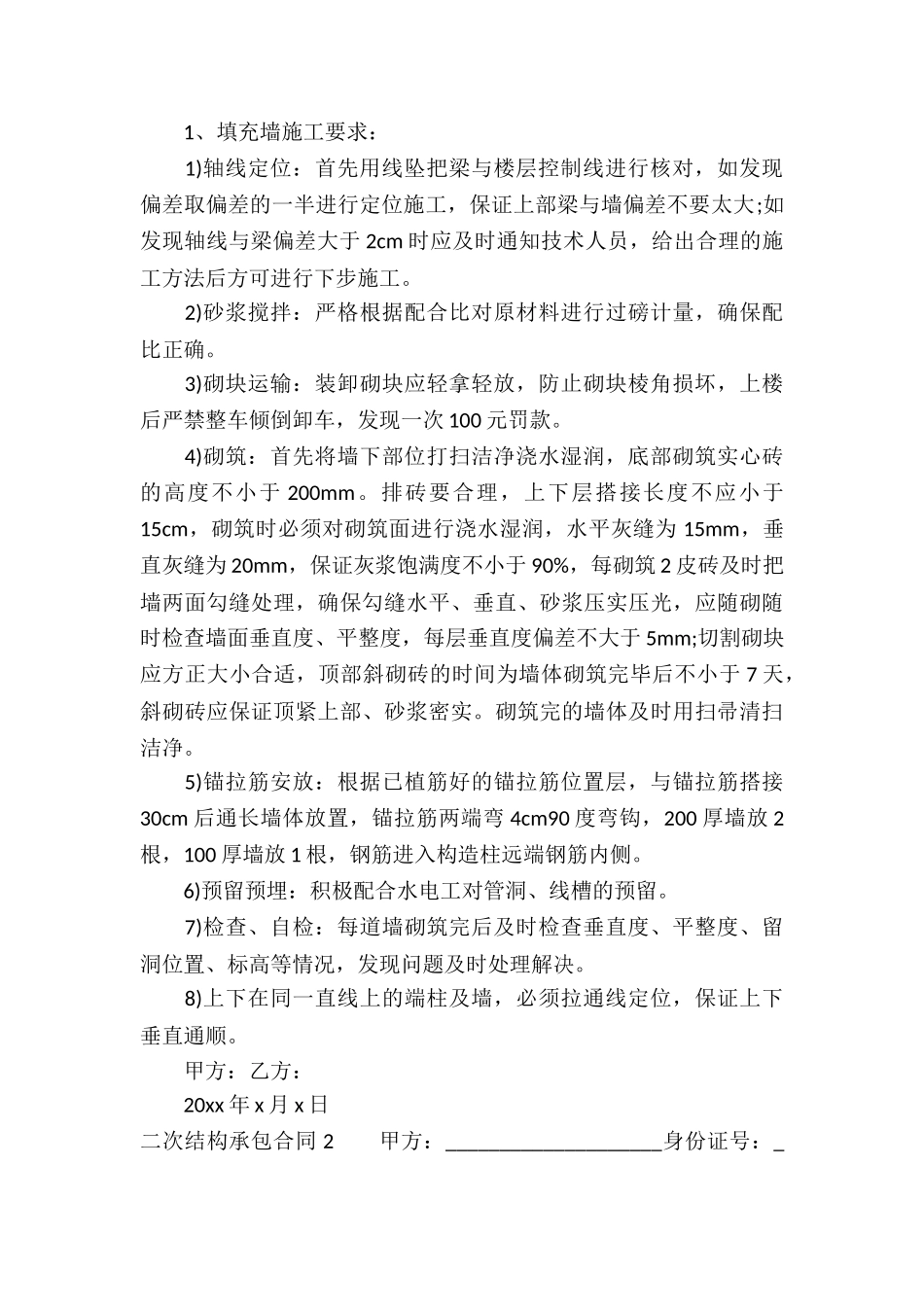

二次结构承包合同 5 篇二次结构承包合同 1 发包人:身份证号码: 承包人:身份证号码: 依照《中华人民共和国合同法》、《中华人民共和国建筑法》及其他有关法律、行政法规,遵循平等自愿公平和诚信的原则,双方就本工程施工事宜协商一致,订立本合同。 一、工程概况: 1、工程名称: 2、工程地点: 3、结构层次:地下一层,地上十七层,框剪结构 4、工程施工依据:施工图纸、答疑、会审纪要、变更等相关技术资料 二、工程范围和自备工具: 主体所有二次结构工程的施工。具体包括:施工所需的水桶、铁锹、铁丝、铁钉、扎丝、抹子、振捣机械以及施工所需的小型电动工具;门窗过梁、门洞砼块的预制与安装,卫生间防水带、窗台压顶、女儿墙压顶、屋面造型、阳台悬挑柱、现浇过梁、构造柱等砼的搅拌、运输与浇筑以及上述构件模板的制作与安装;加气块砌筑;钢筋的加工制作与绑扎;配备物料提升机专职司机,持证上岗。负责搅拌机的安装与防护棚的搭设及对机械的日常维护与保养。 三、对乙方的具体要求: 必须做到活完场清料净,必须合理使用建筑和周转材料,做到节约不浪费。施工完毕后必须保证各楼层的洁净洁净,垃圾下楼指定地点堆放,周转材料下楼指定地点码放整齐。必须按设计图纸、技术交底、本合同要求、法律规范要求进行施工,严禁盲目施工。 1、填充墙施工要求: 1)轴线定位:首先用线坠把梁与楼层控制线进行核对,如发现偏差取偏差的一半进行定位施工,保证上部梁与墙偏差不要太大;如发现轴线与梁偏差大于 2cm 时应及时通知技术人员,给出合理的施工方法后方可进行下步施工。 2)砂浆搅拌:严格根据配合比对原材料进行过磅计量,确保配比正确。 3)砌块运输:装卸砌块应轻拿轻放,防止砌块棱角损坏,上楼后严禁整车倾倒卸车,发现一次 100 元罚款。 4)砌筑:首先将墙下部位打扫洁净浇水湿润,底部砌筑实心砖的高度不小于 200mm。排砖要合理,上下层搭接长度不应小于15cm,砌筑时必须对砌筑面进行浇水湿润,水平灰缝为 15mm,垂直灰缝为 20mm,保证灰浆饱满度不小于 90%,每砌筑 2 皮砖及时把墙两面勾缝处理,确保勾缝水平、垂直、砂浆压实压光,应随砌随时检查墙面垂直度、平整度,每层垂直度偏差不大于 5mm;切割砌块应方正大小合适,顶部斜砌砖的时间为墙体砌筑完毕后不小于 7 天,斜砌砖应保证顶紧上部、砂浆密实。砌筑完的墙体及时用扫帚清扫洁净。 5)锚拉筋安放:根据已植筋好的锚拉筋位置层,与锚拉筋搭接30c...
