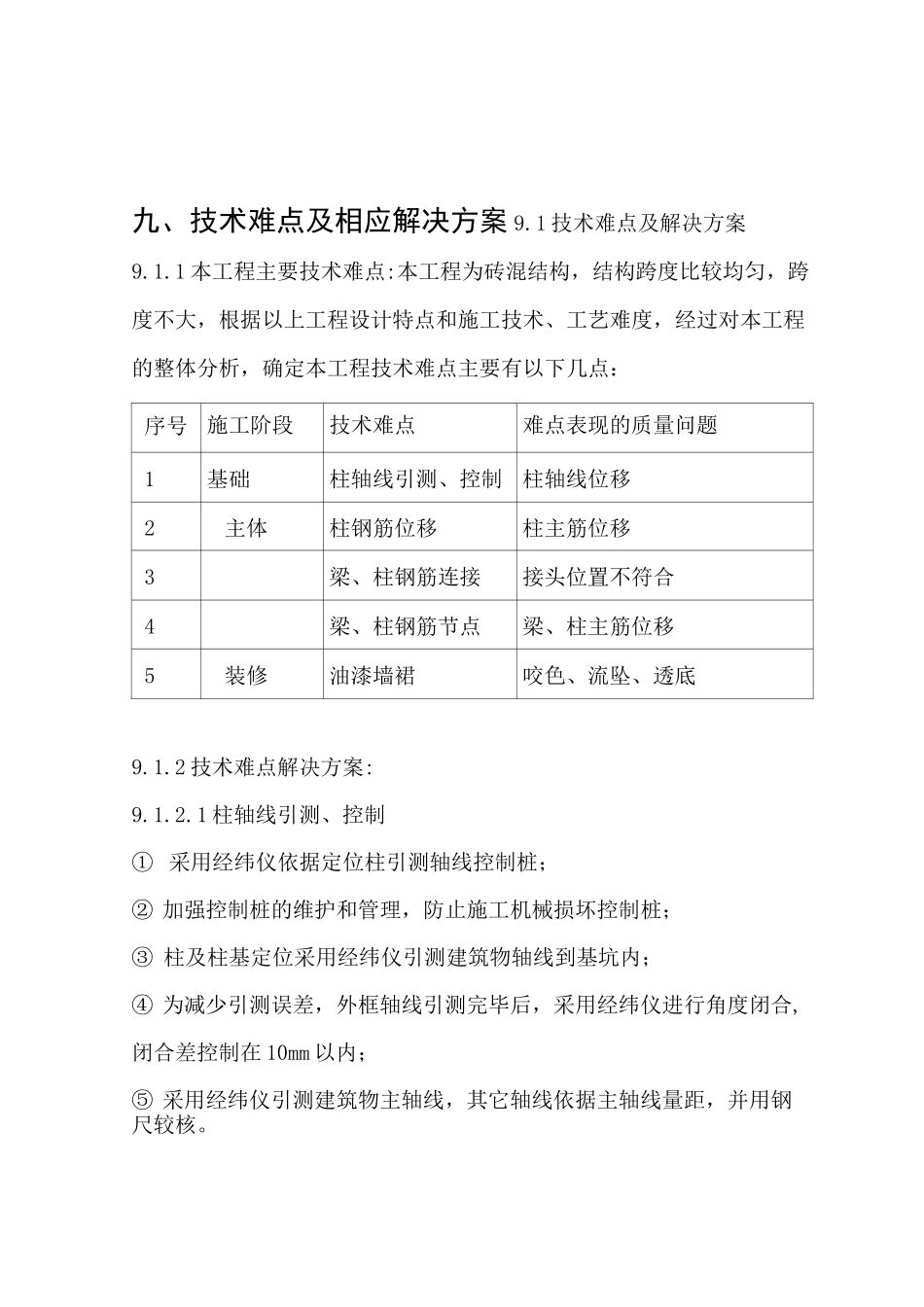

九、技术难点及相应解决方案 9
1 技术难点及解决方案9
1 本工程主要技术难点:本工程为砖混结构,结构跨度比较均匀,跨度不大,根据以上工程设计特点和施工技术、工艺难度,经过对本工程的整体分析,确定本工程技术难点主要有以下几点:序号施工阶段技术难点难点表现的质量问题1基础柱轴线引测、控制柱轴线位移2主体柱钢筋位移柱主筋位移3梁、柱钢筋连接接头位置不符合4梁、柱钢筋节点梁、柱主筋位移5装修油漆墙裙咬色、流坠、透底9
2 技术难点解决方案:9

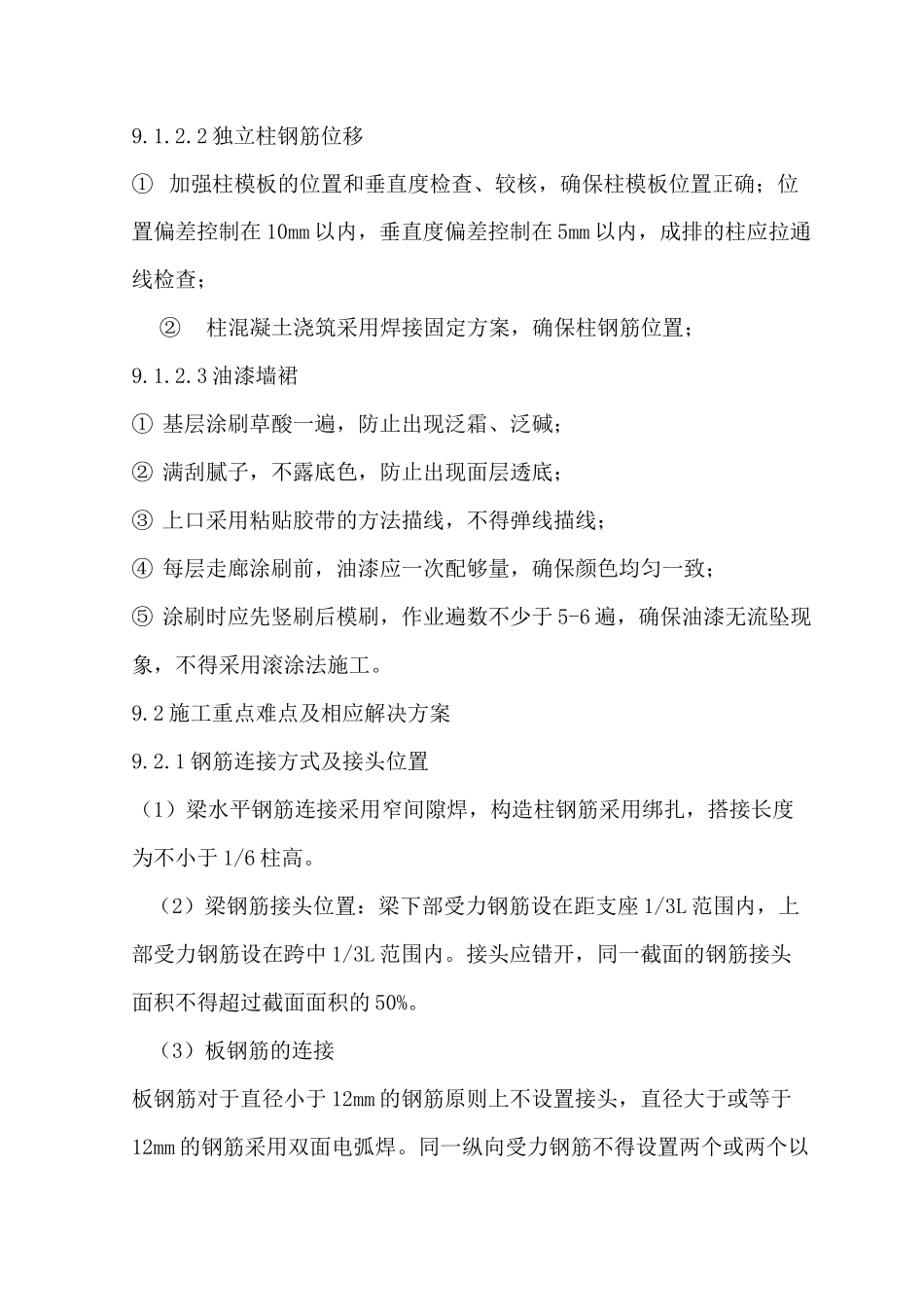

1 柱轴线引测、控制① 采用经纬仪依据定位柱引测轴线控制桩;② 加强控制桩的维护和管理,防止施工机械损坏控制桩;③ 柱及柱基定位采用经纬仪引测建筑物轴线到基坑内;④ 为减少引测误差,外框轴线引测完毕后,采用经纬仪进行角度闭合,闭合差控制在 10mm 以内;⑤ 采用经纬仪引测建筑物主轴线,其它轴线依据主轴线量距,并用钢尺较核
2 独立柱钢筋位移① 加强柱模板的位置和垂直度检查、较核,确保柱模板位置正确;位置偏差控制在 10mm 以内,垂直度偏差控制在 5mm 以内,成排的柱应拉通线检查;②柱混凝土浇筑采用焊接固定方案,确保柱钢筋位置;9
3 油漆墙裙① 基层涂刷草酸一遍,防止出现泛霜、泛碱;② 满刮腻子,不露底色,防止出现面层透底;③ 上口采用粘贴胶带的方法描线,不得弹线描线;④ 每层走廊涂刷前,油漆应一次配够量,确保颜色均匀一致;⑤ 涂刷时应先竖刷后模刷,作业遍数不少于 5-6 遍,确保油漆无流坠现象,不得采用滚涂法施工
2 施工重点难点及相应解决方案9
1 钢筋连接方式及接头位置(1)梁水平钢筋连接采用窄间隙焊,构造柱钢筋采用绑扎,搭接长度为不小于 1/6 柱高
(2)梁钢筋接头位置:梁下部受力钢筋设在距支座 1/3L 范围内,上部受力钢筋设在跨中 1/3L 范围内
接头应错开,同一截面的钢筋
