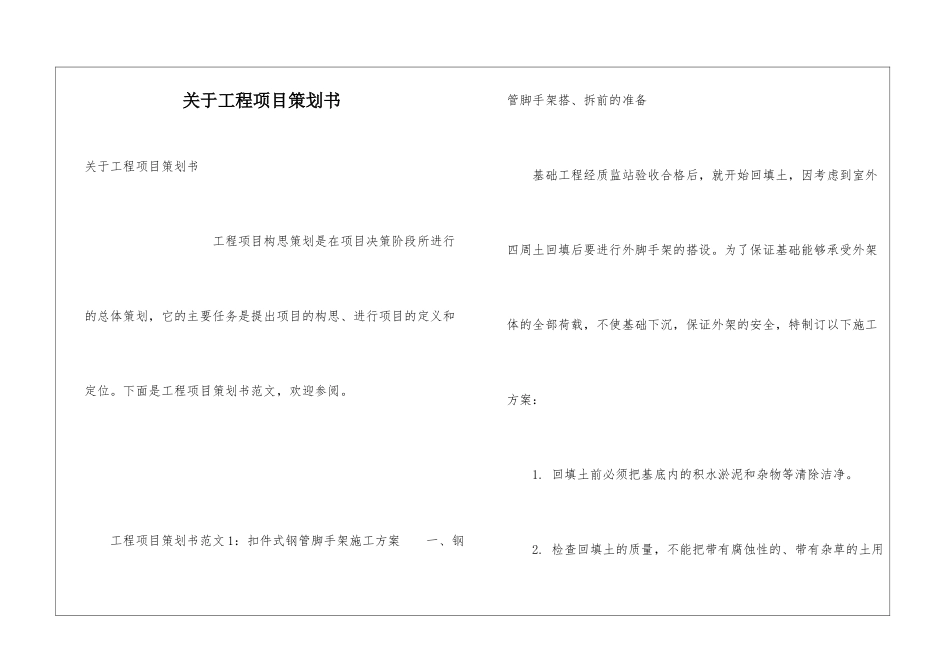

工程项目策划书范文 1:扣件式钢管脚手架施工方案 一、钢管脚手架搭、拆前的准备 基础工程经质监站验收合格后,就开始回填土,因考虑到室外四周土回填后要进行外脚手架的搭设
为了保证基础能够承受外架体的全部荷载,不使基础下沉,保证外架的安全,特制订以下施工方案: 1

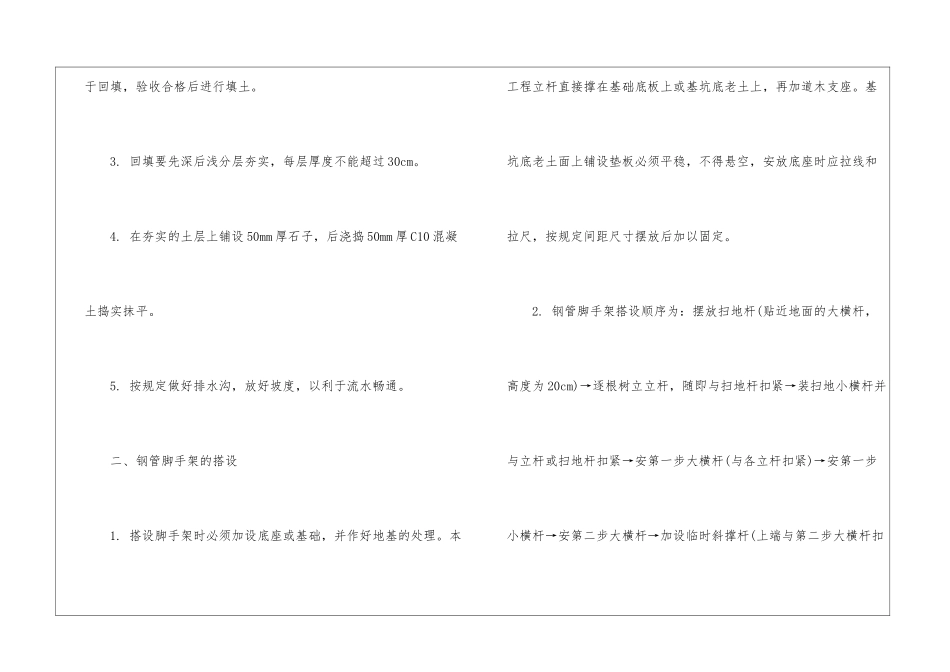

回填土前必须把基底内的积水淤泥和杂物等清除洁净
检查回填土的质量,不能把带有腐蚀性的、带有杂草的土用于回填,验收合格后进行填土
回填要先深后浅分层夯实,每层厚度不能超过 30cm
在夯实的土层上铺设 50mm 厚石子,后浇捣 50mm 厚 C10 混凝土捣实抹平
按规定做好排水沟,放好坡度,以利于流水畅通
二、钢管脚手架的搭设 1
搭设脚手架时必须加设底座或基础,并作好地基的处理
本工程立杆直接撑在基础底板上或基坑底老土上,再加道木支座
基坑底老土面上铺设垫板必须平稳,不得悬空,安放底座时应拉线和拉尺,按规定间距尺寸摆放后加以固定

钢管脚手架搭设顺序为:摆放扫地杆(贴近地面的大横杆,高度为 20cm)→逐根树立立杆,随即与扫地杆扣紧→装扫地小横杆并与立杆或扫地杆扣紧→安第一步大横杆(与各立杆扣紧)→安第一步小横杆→安第二步大横杆→加设临时斜撑杆(上端与第二步大横杆扣紧,在装设两道墙杆后方可拆除)→安第三、四步大横杆和小横杆→安连墙杆→安接立杆→加设剪刀撑→铺脚手板
立杆的设置必须等距对直,其纵向间距不得大于 1
立杆的横向间距为 1
0m,立杆距墙面为 40cm
小横杆垂直间距(即脚手架步距)为 1
8m,底层步距不得大于 2m,小横杆挑出里外立杆的长度分别不得小于 30cm 和 1
