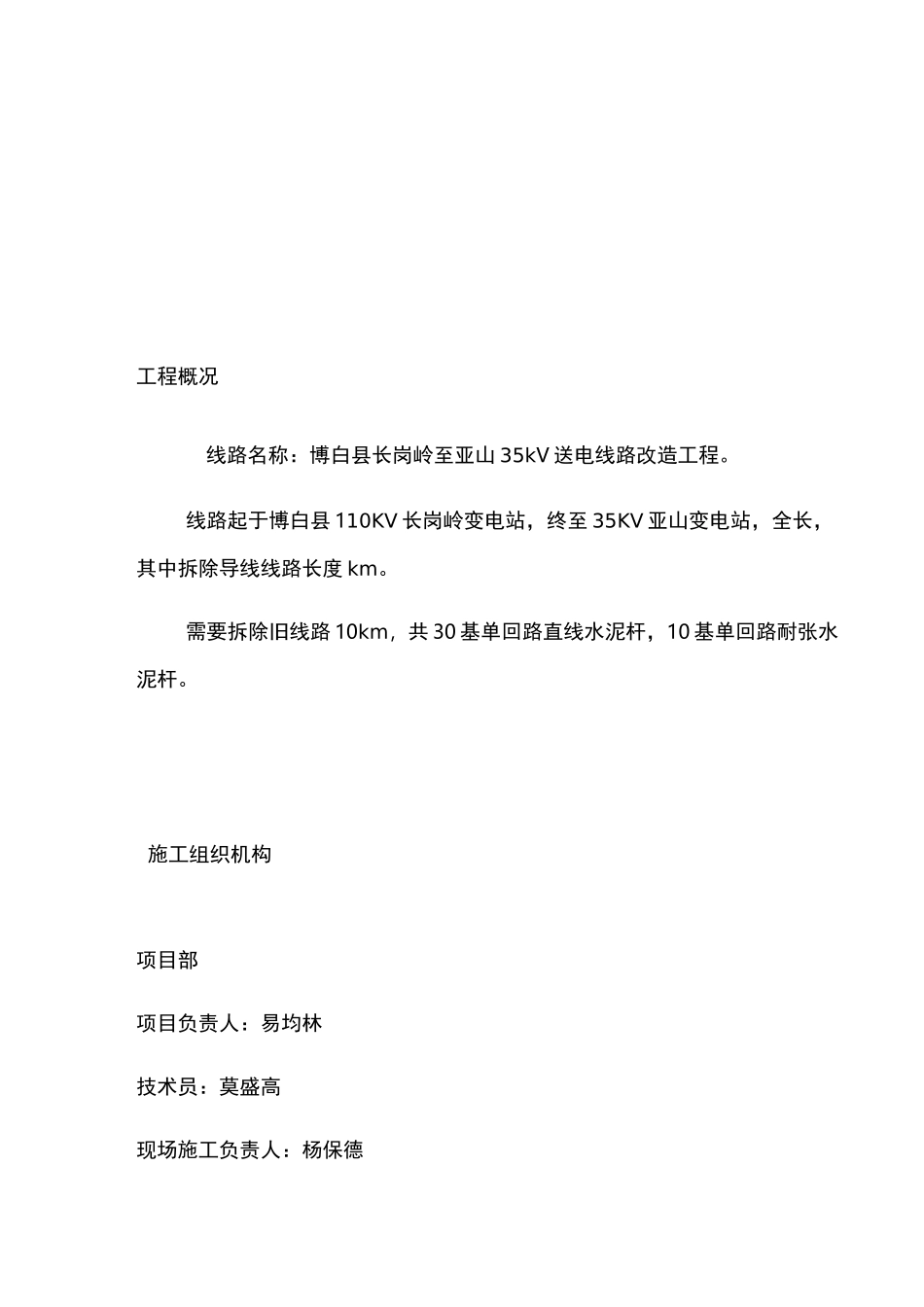

博白县 35kV 长岗岭至亚山送电线路改造工程拆旧方案湖南鸿锦电力安装有限公司工程概况线路名称:博白县长岗岭至亚山 35kV 送电线路改造工程
线路起于博白县 110KV 长岗岭变电站,终至 35KV 亚山变电站,全长,其中拆除导线线路长度 km
需要拆除旧线路 10km,共 30 基单回路直线水泥杆,10 基单回路耐张水泥杆
施工组织机构项目部项目负责人:易均林技术员:莫盛高现场施工负责人:杨保德现场施工安全员:杨保卫施工人员:湖南鸿锦电力安装有限公司施工人员 25--30 人
人员职责:项目负责人:全面负责
具体负责人员的的安排、材料的准备、工作票手续的办理、现场工作的组织和监督等
技术员:对该工作的技术负责
具体负责编制施工方案,对各施工小组的进行技术交底和监督技术措施的落实,工作质量的自检等
现场施工负责人:现场人员的工作安排,组织和监督等

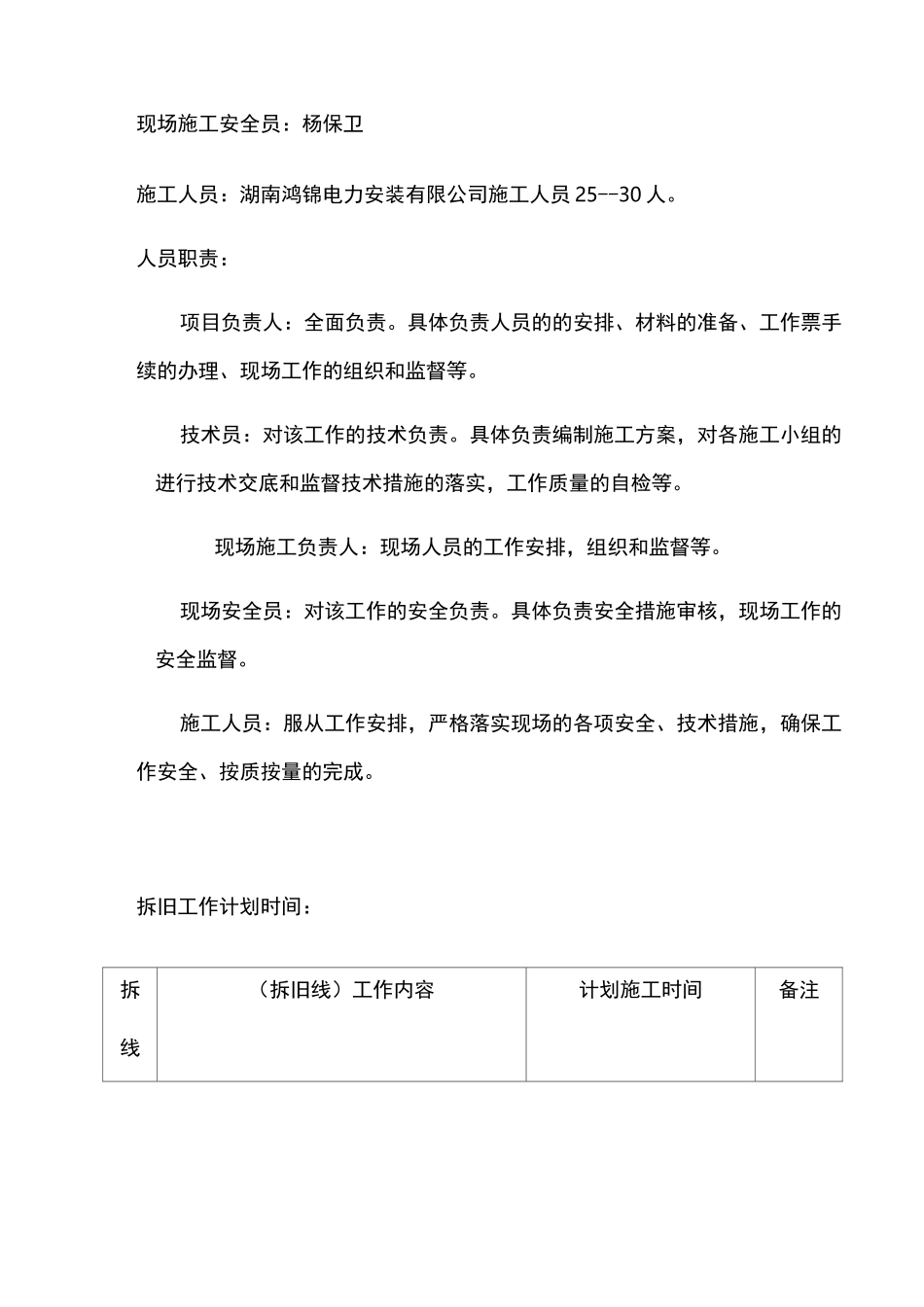

现场安全员:对该工作的安全负责
具体负责安全措施审核,现场工作的安全监督
施工人员:服从工作安排,严格落实现场的各项安全、技术措施,确保工作安全、按质按量的完成
拆旧工作计划时间:拆(拆旧线)工作内容计划施工时间备注线16#——-―19#段拆除旧线2016 年 10 月 10 日至2016 年 10 月 10 日1 天21#———-6#段拆除旧线2016 年 10 月 13 日至2016 年 10 月 13 日1 天319#———-24#段拆除旧线2016 年 10 月 14 日至2016 年 10 月 14 日1 天424#——-30#段拆除旧线2016 年 10 月 16 日至2016 年 10 月 16 日1 天530#--—-38#段拆除旧线2016 年 10 月 18 日至2016 年 10 月 18 日1 天638#--—-40#段拆除旧线2016 年 10 月 19 日至2016 年 10 月 19 日1 天拆杆(
