长庆湖滨花园I-18#、22#、23#楼砖砌体工程施工方案中厦建设集团有限公司2008年4月5日砖砌体工程施工方案一、材料及主要机具:1)砖:品种、强度等级必须符合设计要求,并有出厂合格证、试验单
清水墙的砖应色泽均匀,边角整齐
2)水泥:品种及标号应根据砌体部位及所处环境条件选择,一般宜采用325号普通硅酸盐水泥或矿渣硅酸盐水泥
3)砂:用中砂,配制M5以下砂浆所用砂的含泥量不超过10%,M5及其以上砂浆的砂含泥量不超过5%,使用前用5mm孔径的筛子过筛
4)掺合料:白灰熟化时间不少于7d,或采用粉煤灰等
5)其它材料:墙体拉结筋及预埋件、木砖应刷防腐剂等
6)主要机具:应备有大铲、刨锛、瓦刀、扁子、托线板、线坠、小白线、卷尺、铁水平尺、皮数杆、小水桶、灰槽、砖灰子、扫帚等
二、作业条件:1)完成室外及房心回填土,安装好沟盖板
2)办完地基、基础工程隐检手续
3)按标高抹好水泥砂浆防潮层
4)弹好轴线墙身线,根据进场砖的实际规格尺寸,弹出门窗洞口位置线,经验线符合设计要求,办完预检手续
5)按设计标高要求立好皮数杆,皮数杆的间距以15~20m为宜
6)砂浆由试验室做好试配,准备好砂浆试模(6块为一组)

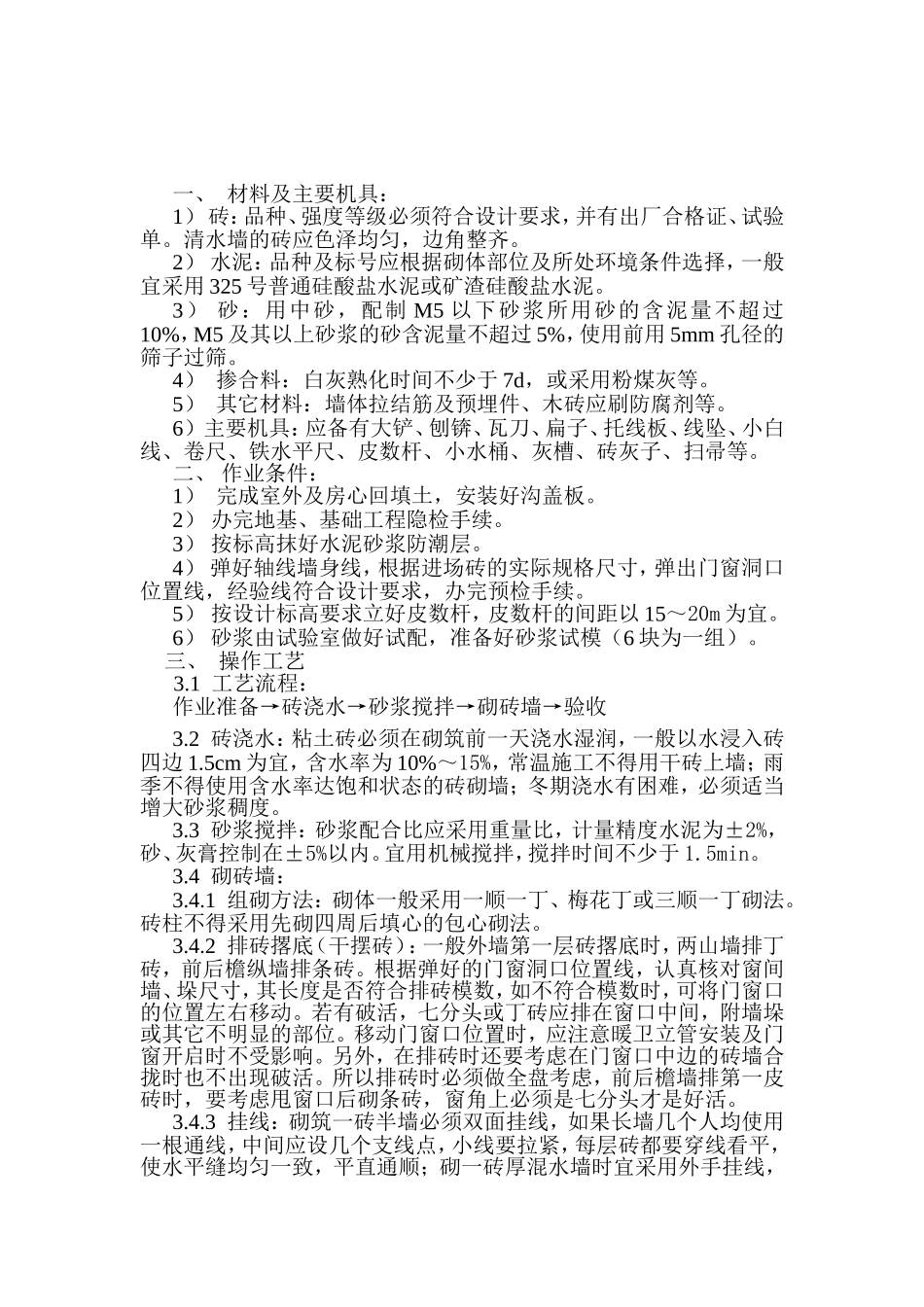

三、操作工艺3
1工艺流程:作业准备→砖浇水→砂浆搅拌→砌砖墙→验收3
2砖浇水:粘土砖必须在砌筑前一天浇水湿润,一般以水浸入砖四边1
5cm为宜,含水率为10%~15%,常温施工不得用干砖上墙;雨季不得使用含水率达饱和状态的砖砌墙;冬期浇水有困难,必须适当增大砂浆稠度
3砂浆搅拌:砂浆配合比应采用重量比,计量精度水泥为±2%,砂、灰膏控制在±5%以内
宜用机械搅拌,搅拌时间不少于1
4砌砖墙:3
1组砌方法:砌体一般采用一顺一丁、梅花丁或三顺一丁砌法
砖柱不得采用先砌四周后填心的包心砌法

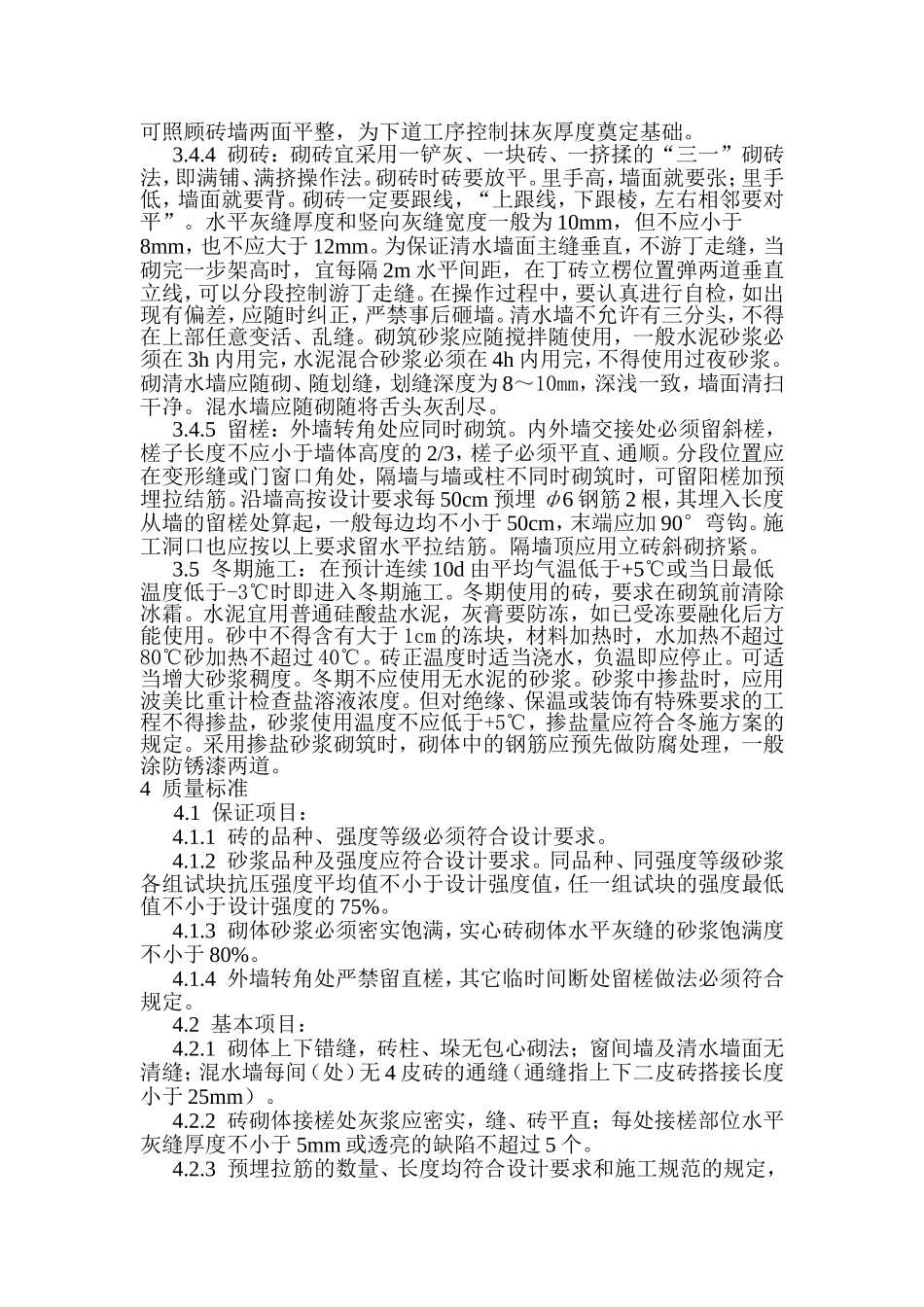

2排砖撂底(干摆砖):一般外墙第一层砖撂底时,两山墙排
