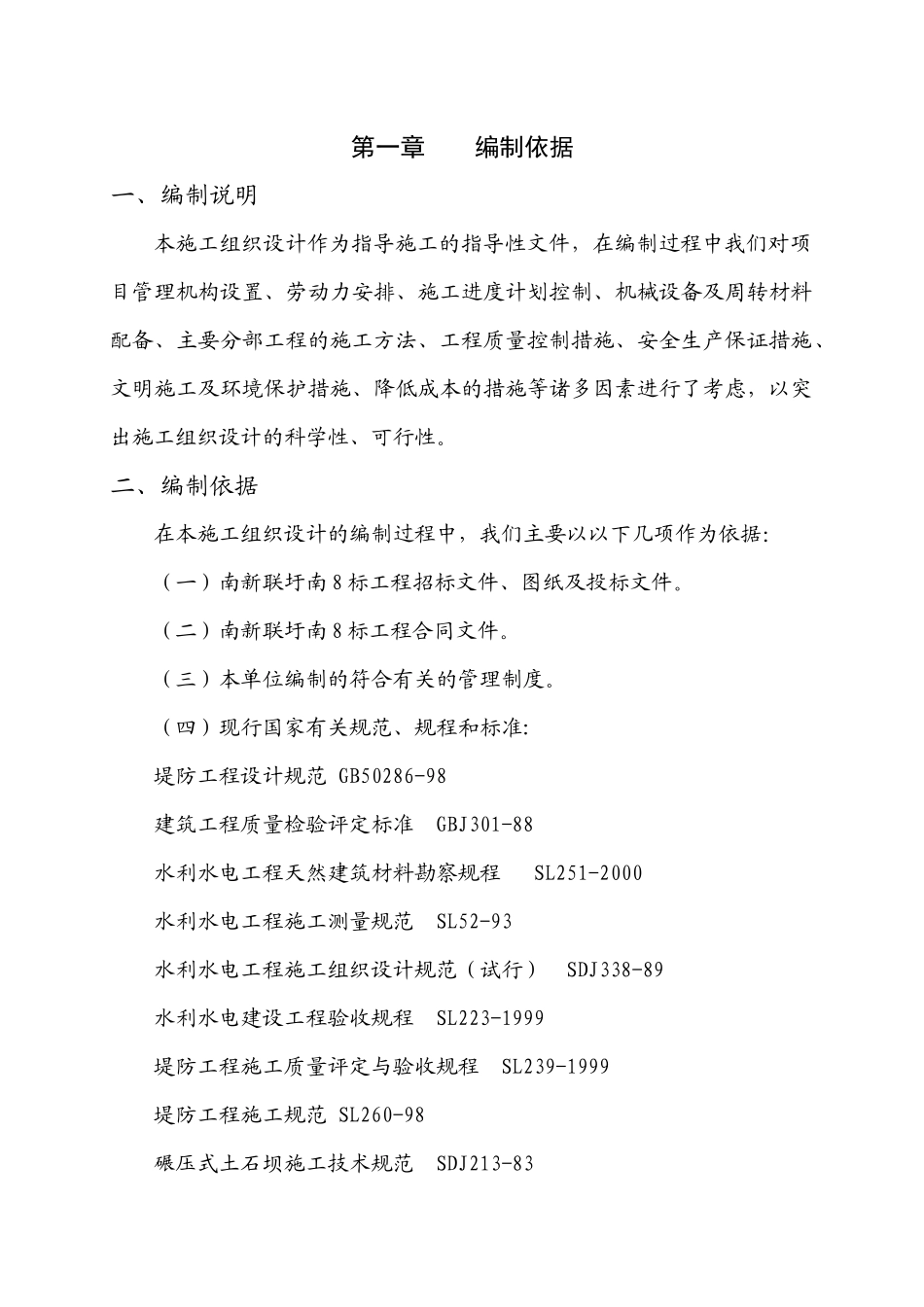

第一章 编制依据一、编制说明本施工组织设计作为指导施工的指导性文件,在编制过程中我们对项目管理机构设置、劳动力安排、施工进度计划控制、机械设备及周转材料配备、主要分部工程的施工方法、工程质量控制措施、安全生产保证措施、文明施工及环境保护措施、降低成本的措施等诸多因素进行了考虑,以突出施工组织设计的科学性、可行性
二、编制依据在本施工组织设计的编制过程中,我们主要以以下几项作为依据:(一)南新联圩南 8 标工程招标文件、图纸及投标文件
(二)南新联圩南 8 标工程合同文件
(三)本单位编制的符合有关的管理制度

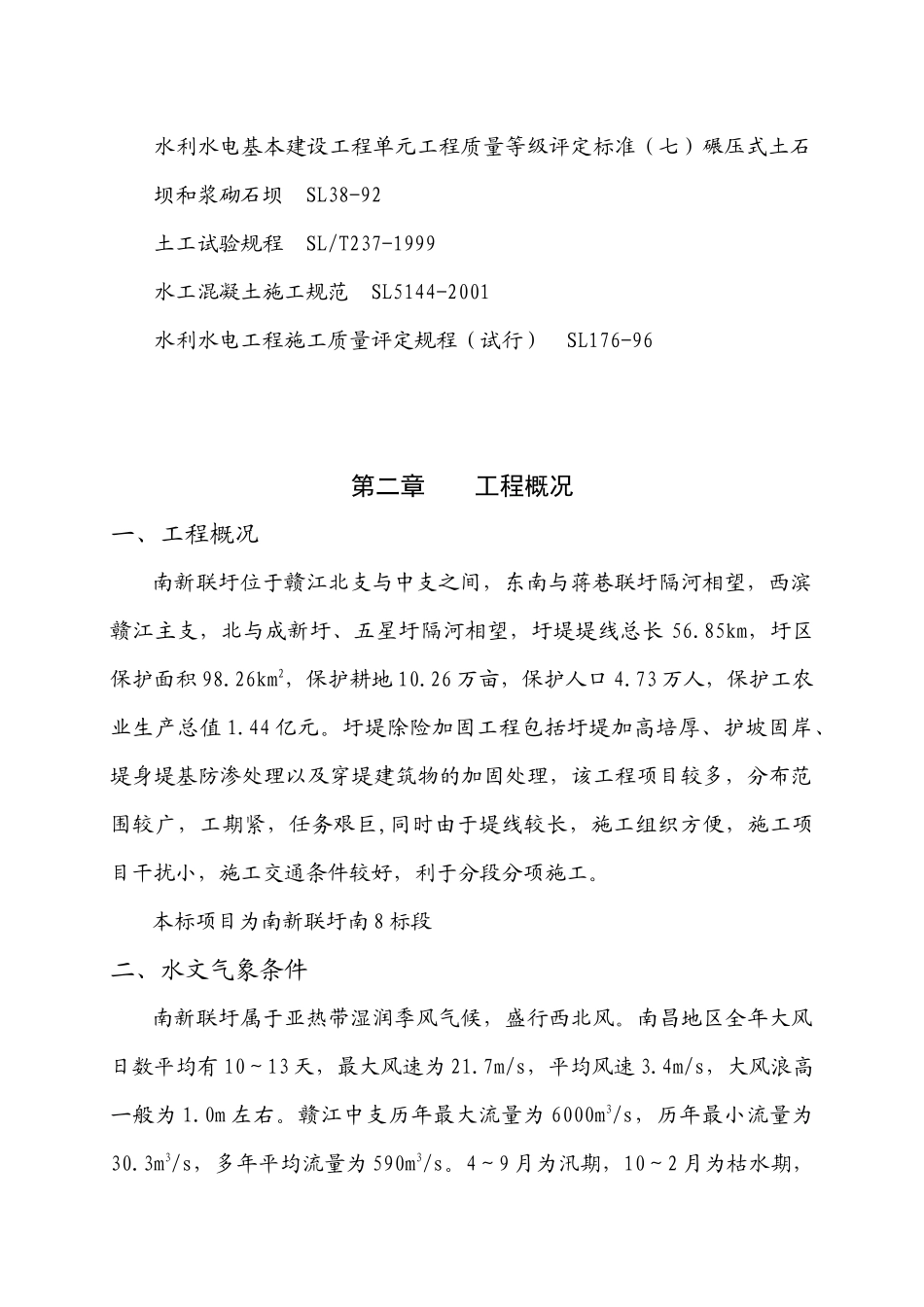

(四)现行国家有关规范、规程和标准:堤防工程设计规范 GB50286-98建筑工程质量检验评定标准GBJ301-88水利水电工程天然建筑材料勘察规程SL251-2000水利水电工程施工测量规范SL52-93水利水电工程施工组织设计规范(试行)SDJ338-89水利水电建设工程验收规程SL223-1999堤防工程施工质量评定与验收规程SL239-1999堤防工程施工规范 SL260-98碾压式土石坝施工技术规范SDJ213-83水利水电基本建设工程单元工程质量等级评定标准(七)碾压式土石坝和浆砌石坝SL38-92土工试验规程SL/T237-1999水工混凝土施工规范SL5144-2001水利水电工程施工质量评定规程(试行)SL176-96第二章 工程概况一、工程概况南新联圩位于赣江北支与中支之间,东南与蒋巷联圩隔河相望,西滨赣江主支,北与成新圩、五星圩隔河相望,圩堤堤线总长 56
85km,圩区保护面积 98
26km2,保护耕地 10
26 万亩,保护人口 4
73 万人,保护工农业生产总值 1

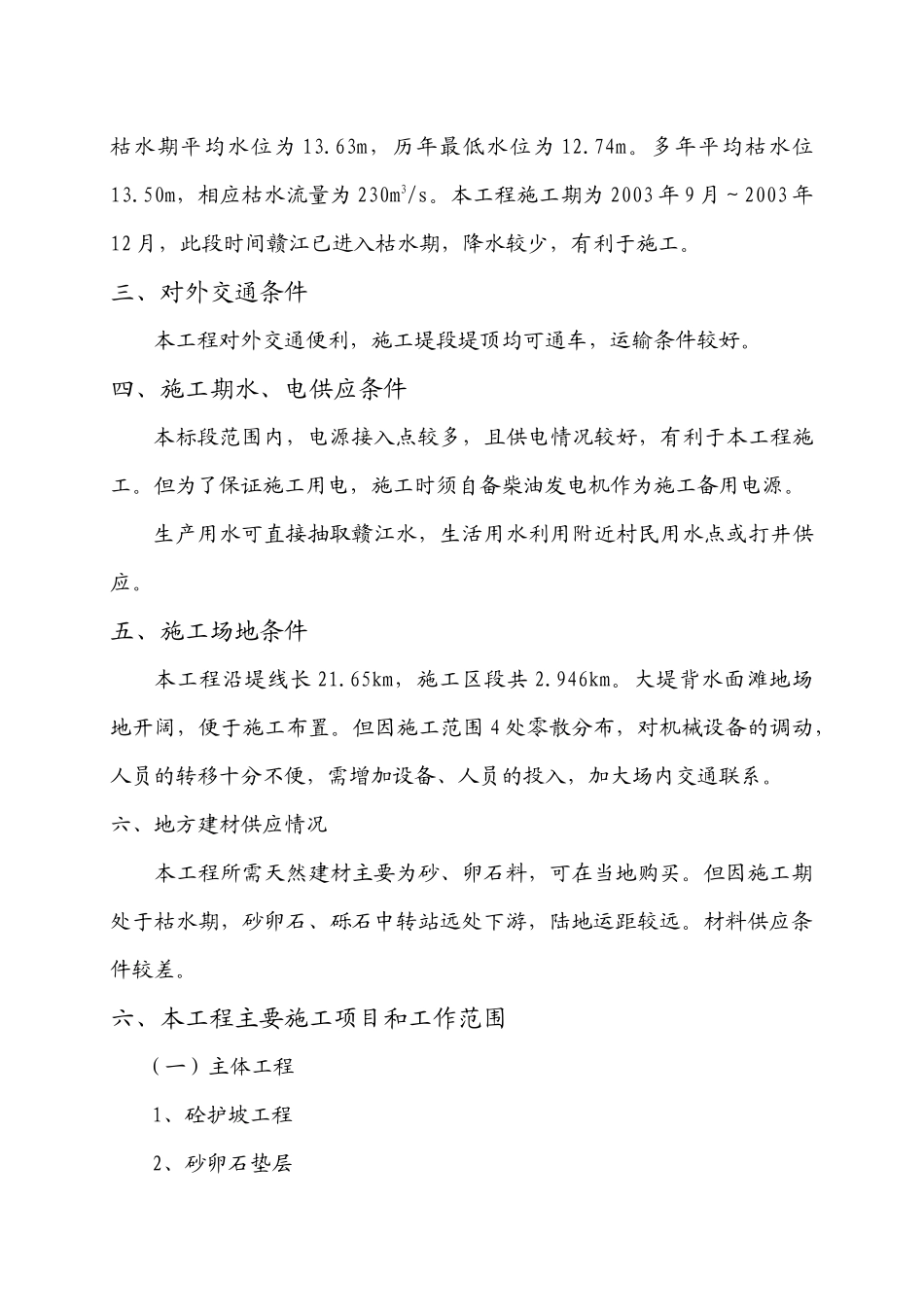

圩堤除险加固工程包括圩堤加高培厚、护坡固岸、堤身堤基防渗处理以及穿堤建筑物的加固处理,该工程项目较多,分布范围较广,工期紧,任务艰巨,同时由于堤线较长,施工组织方便
