电脑桌面
添加小米粒文库到电脑桌面
安装后可以在桌面快捷访问

金属结构及机电设备安装工程

金属结构及机电设备安装工程_第1页
1/7
金属结构及机电设备安装工程_第2页
2/7
金属结构及机电设备安装工程_第3页
3/7

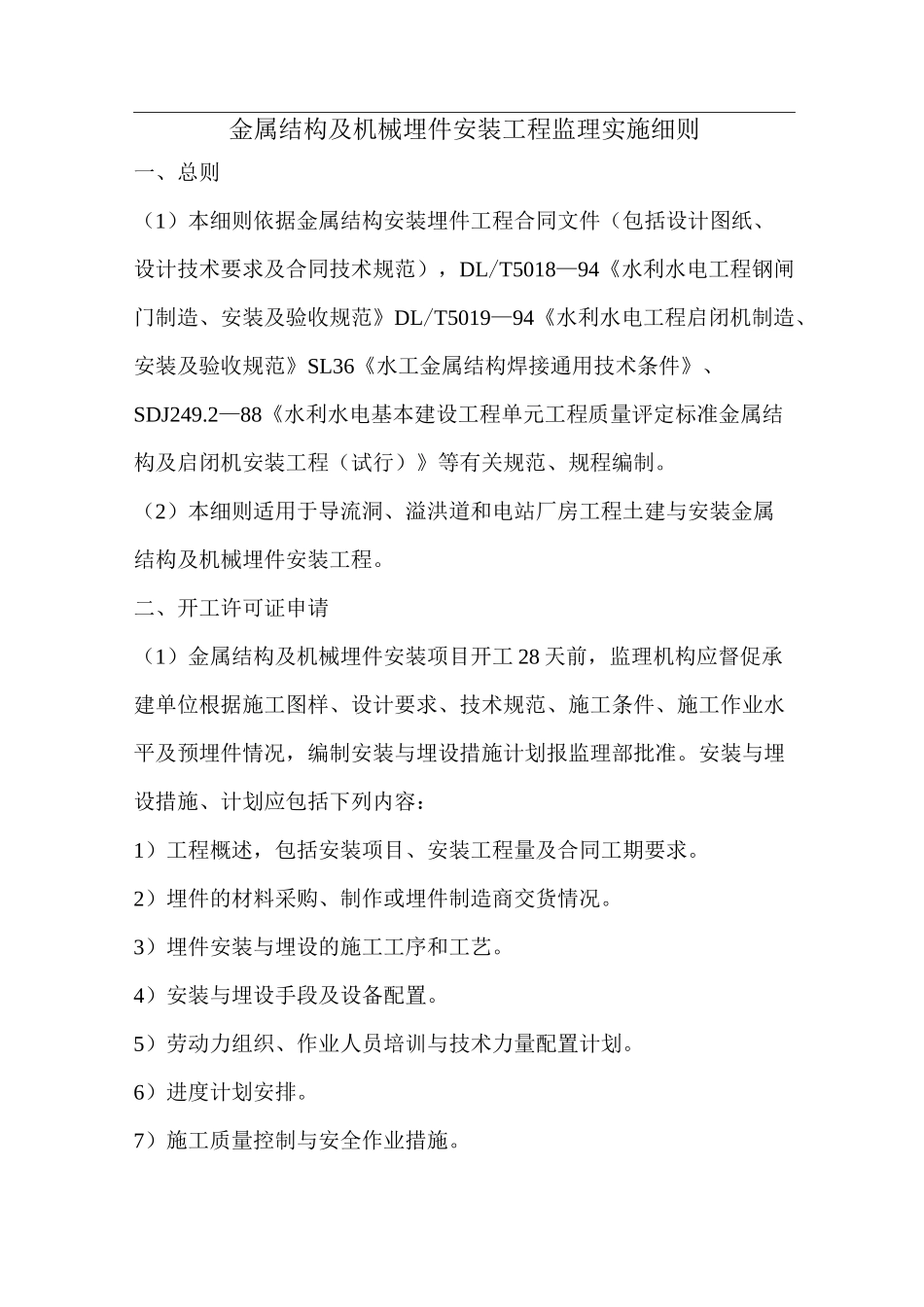

金属结构及机械埋件安装工程监理实施细则一、总则(1)本细则依据金属结构安装埋件工程合同文件(包括设计图纸、设计技术要求及合同技术规范),DL/T5018—94《水利水电工程钢闸门制造、安装及验收规范》DL/T5019—94《水利水电工程启闭机制造、安装及验收规范》SL36《水工金属结构焊接通用技术条件》、SDJ249.2—88《水利水电基本建设工程单元工程质量评定标准金属结构及启闭机安装工程(试行)》等有关规范、规程编制。(2)本细则适用于导流洞、溢洪道和电站厂房工程土建与安装金属结构及机械埋件安装工程。二、开工许可证申请(1)金属结构及机械埋件安装项目开工 28 天前,监理机构应督促承建单位根据施工图样、设计要求、技术规范、施工条件、施工作业水平及预埋件情况,编制安装与埋设措施计划报监理部批准。安装与埋设措施、计划应包括下列内容:1)工程概述,包括安装项目、安装工程量及合同工期要求。2)埋件的材料采购、制作或埋件制造商交货情况。3)埋件安装与埋设的施工工序和工艺。4)安装与埋设手段及设备配置。5)劳动力组织、作业人员培训与技术力量配置计划。6)进度计划安排。7)施工质量控制与安全作业措施。8)其他按合同规定应报告或说明的情况。(2)上述安装与埋设措施、计划连同审签意见单一式四份,经承建单位项目经理或其授权代表签署后递交监理部审阅后限时批复,原件不退回。(3)除非承建单位接到的审批意见为“修改后重新报送”,否则安装与埋设单位可及时向监理机构申请开工许可证,监理机构在接受安装与埋设单位申请后 24h 内签发相应安装与埋设项目的开工许可证。(4)承建单位未能按期向监理部报送开工申请所必需的文件资料,造成施工工期延误和其他损失,由承建单位承担合同责任。若承建单位在限期内未收到监理机构的审批意见或批复文,可视为已报经审阅。三、安装和埋设过程监理(1)安装与埋设作业开始 14d 前,监理机构应督促承建单位按合同文件规定及监理机构指示,向监理部送交下列资料:1)设备交接文件、装箱清单以及安装设备出厂合格证与相应的出厂验收资料。2)安装用控制点位置图。3)监理机构要求报送的其他资料。(2)监理机构应督促承建单位按照合同文件规定和设计技术指标要求,对购进的所有材料和制作的预埋件进行检查和试验检测,并报经监理部批准后,方可埋设。(3)监理机构应督促承建单位对业主或安装件供应商提供的安装件质量进行验收,包括对重要部件尺寸进行复测,并在通过验收...

1、当您付费下载文档后,您只拥有了使用权限,并不意味着购买了版权,文档只能用于自身使用,不得用于其他商业用途(如 [转卖]进行直接盈利或[编辑后售卖]进行间接盈利)。
2、本站所有内容均由合作方或网友上传,本站不对文档的完整性、权威性及其观点立场正确性做任何保证或承诺!文档内容仅供研究参考,付费前请自行鉴别。
3、如文档内容存在违规,或者侵犯商业秘密、侵犯著作权等,请点击“违规举报”。

碎片内容

金属结构及机电设备安装工程

确认删除?
VIP
微信客服
  • 扫码咨询
会员Q群
  • 会员专属群点击这里加入QQ群
客服邮箱
回到顶部
