施工场地例会汇报材料 黄家富 1、工程基本情况 1

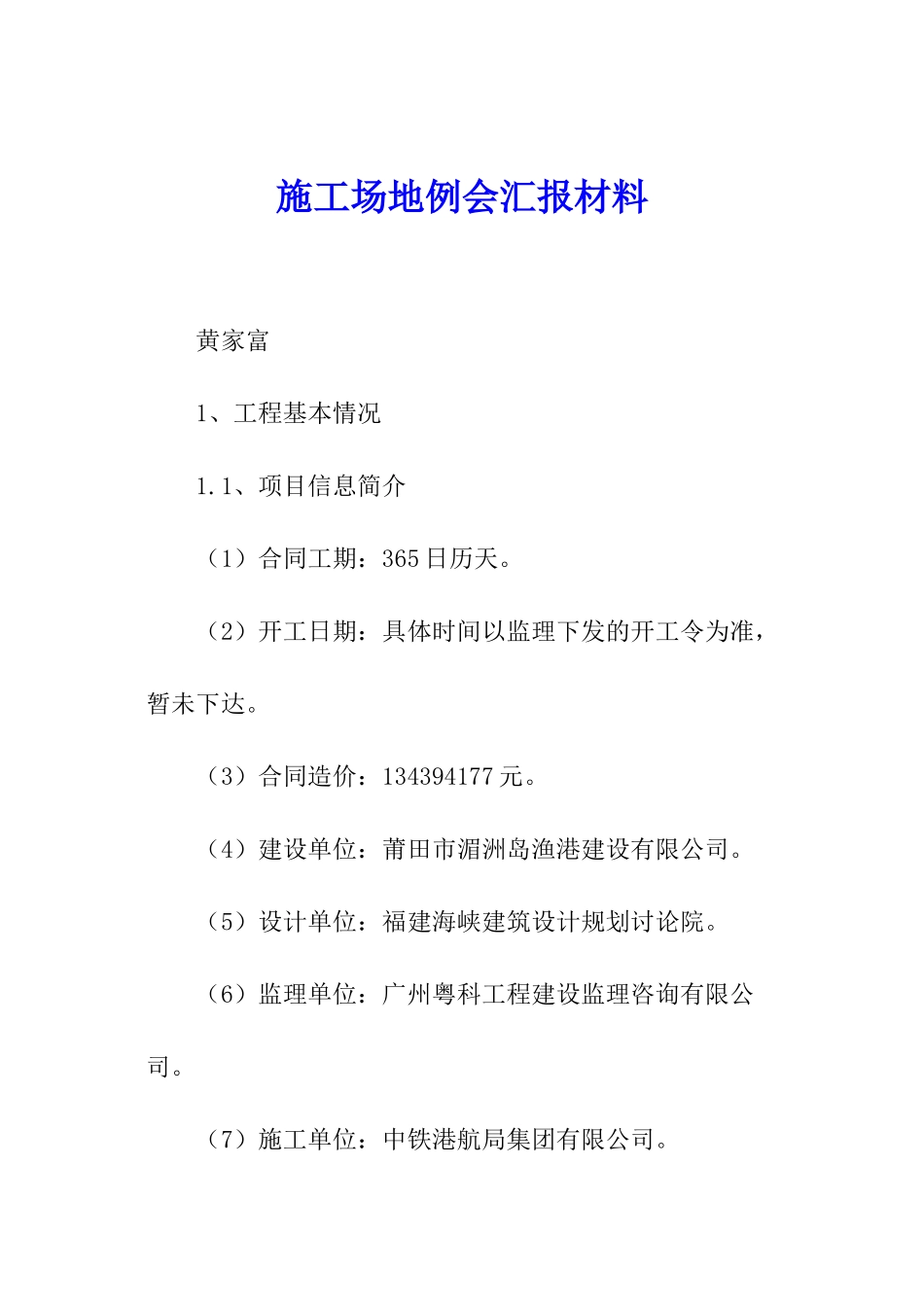

1、项目信息简介 (1)合同工期:365 日历天
(2)开工日期:具体时间以监理下发的开工令为准,暂未下达
(3)合同造价:134394177 元
(4)建设单位:莆田市湄洲岛渔港建设有限公司
(5)设计单位:福建海峡建筑设计规划讨论院
(6)监理单位:广州粤科工程建设监理咨询有限公司
(7)施工单位:中铁港航局集团有限公司

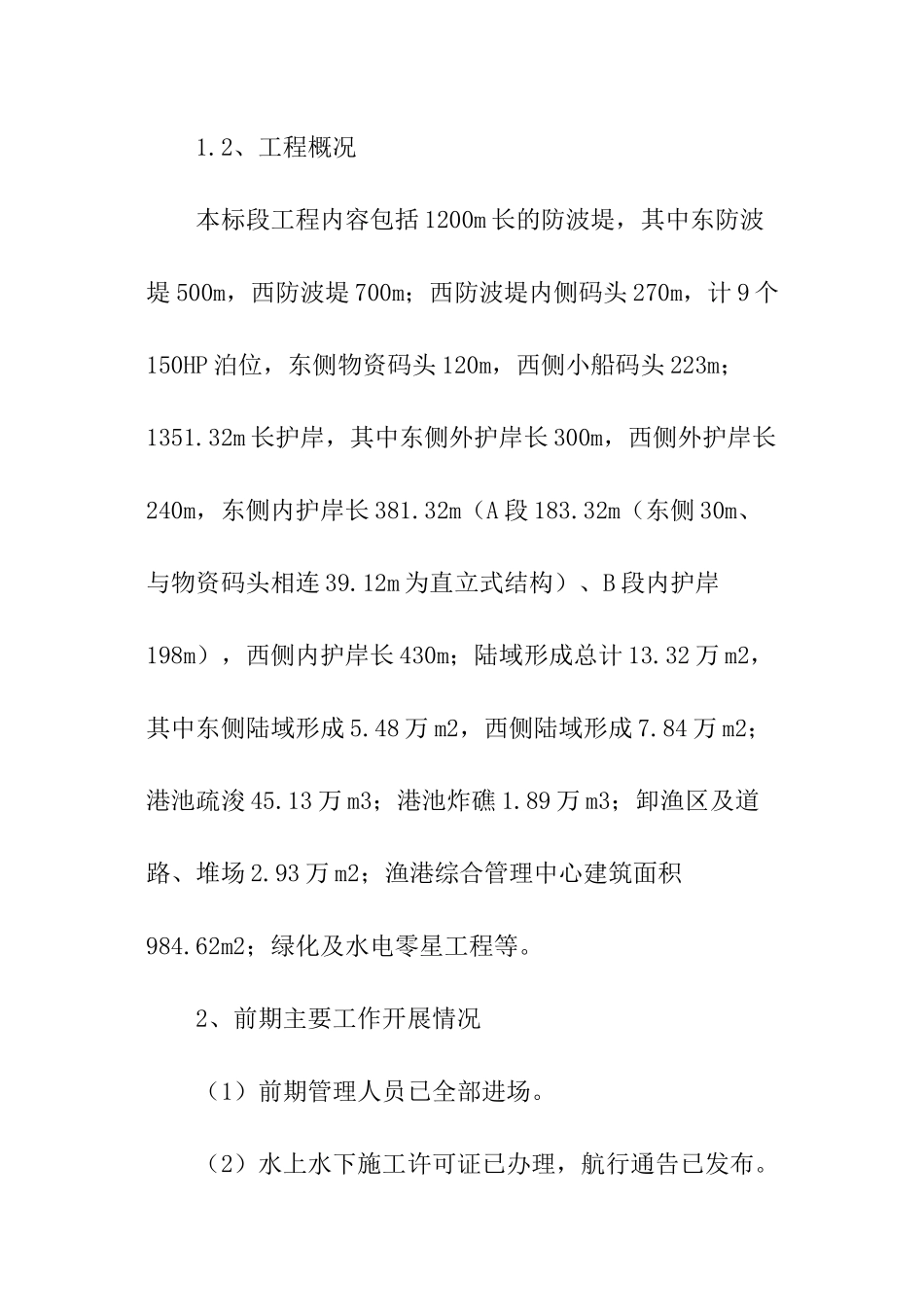

2、工程概况 本标段工程内容包括 1200m 长的防波堤,其中东防波堤 500m,西防波堤 700m;西防波堤内侧码头 270m,计 9 个150HP 泊位,东侧物资码头 120m,西侧小船码头 223m;1351
32m 长护岸,其中东侧外护岸长 300m,西侧外护岸长240m,东侧内护岸长 381
32m(A 段 183
32m(东侧 30m、与物资码头相连 39
12m 为直立式结构)、B 段内护岸198m),西侧内护岸长 430m;陆域形成总计 13
32 万 m2,其中东侧陆域形成 5
48 万 m2,西侧陆域形成 7
84 万 m2;港池疏浚 45
13 万 m3;港池炸礁 1
89 万 m3;卸渔区及道路、堆场 2
93 万 m2;渔港综合管理中心建筑面积984
62m2;绿化及水电零星工程等
2、前期主要工作开展情况 (1)前期管理人员已全部进场
(2)水上水下施工许可证已办理,航行通告已发布

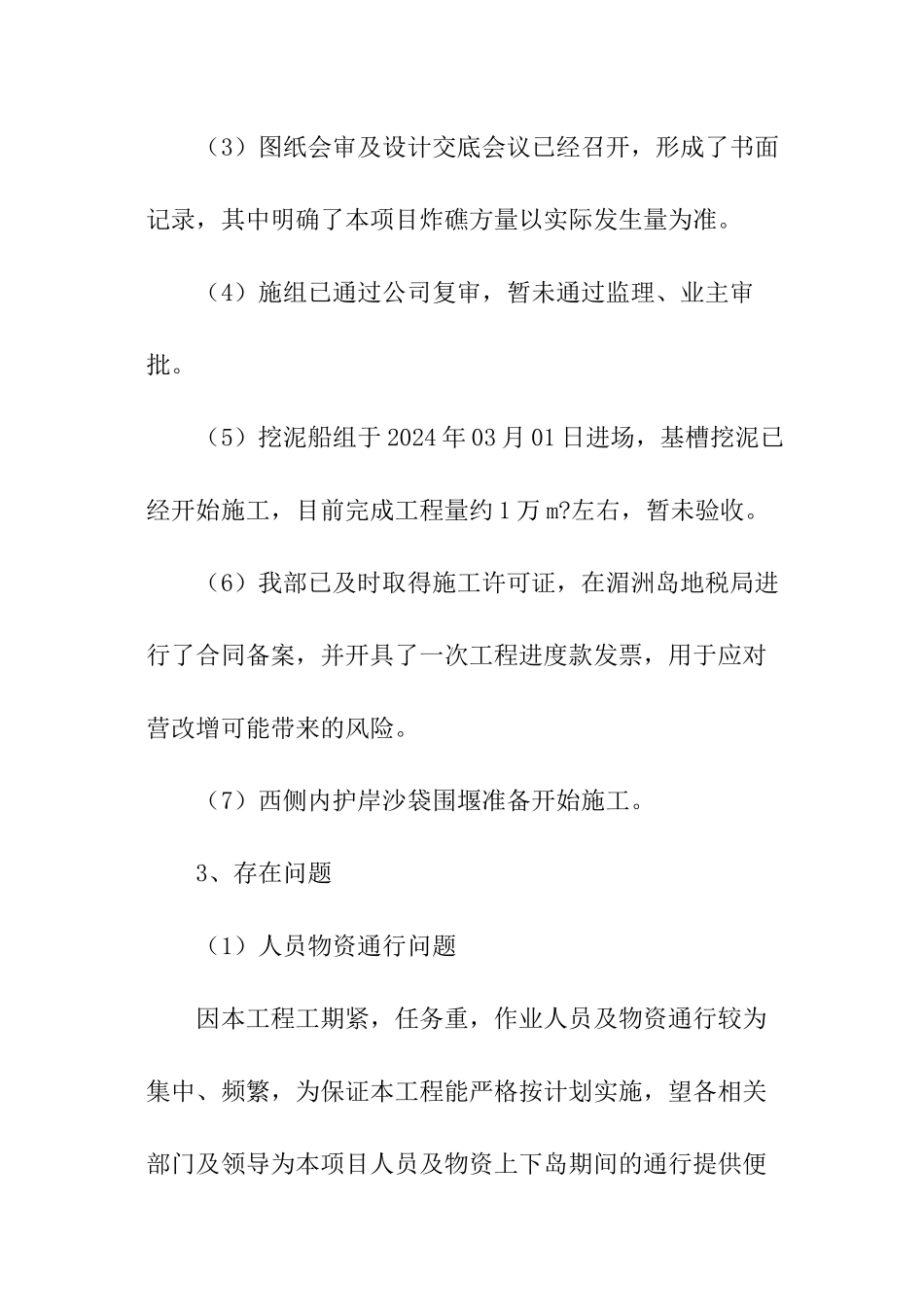

(3)图纸会审及设计交底会议已经召开,形成了书面记录,其中明确了本项目炸礁方量以实际发生量为准
(4)施组已通过公司复审,暂未通过监理、业主审批
(5)挖泥船组于 2024 年 03 月 01 日进场,基槽挖泥已经开始施工,目前完成工程量约 1 万 m
左右,暂未验收
(6)我部已及时取得施工许可证,在湄洲岛地税局进行了合同备案,并开具了一次工程进度款发票,用于应对
