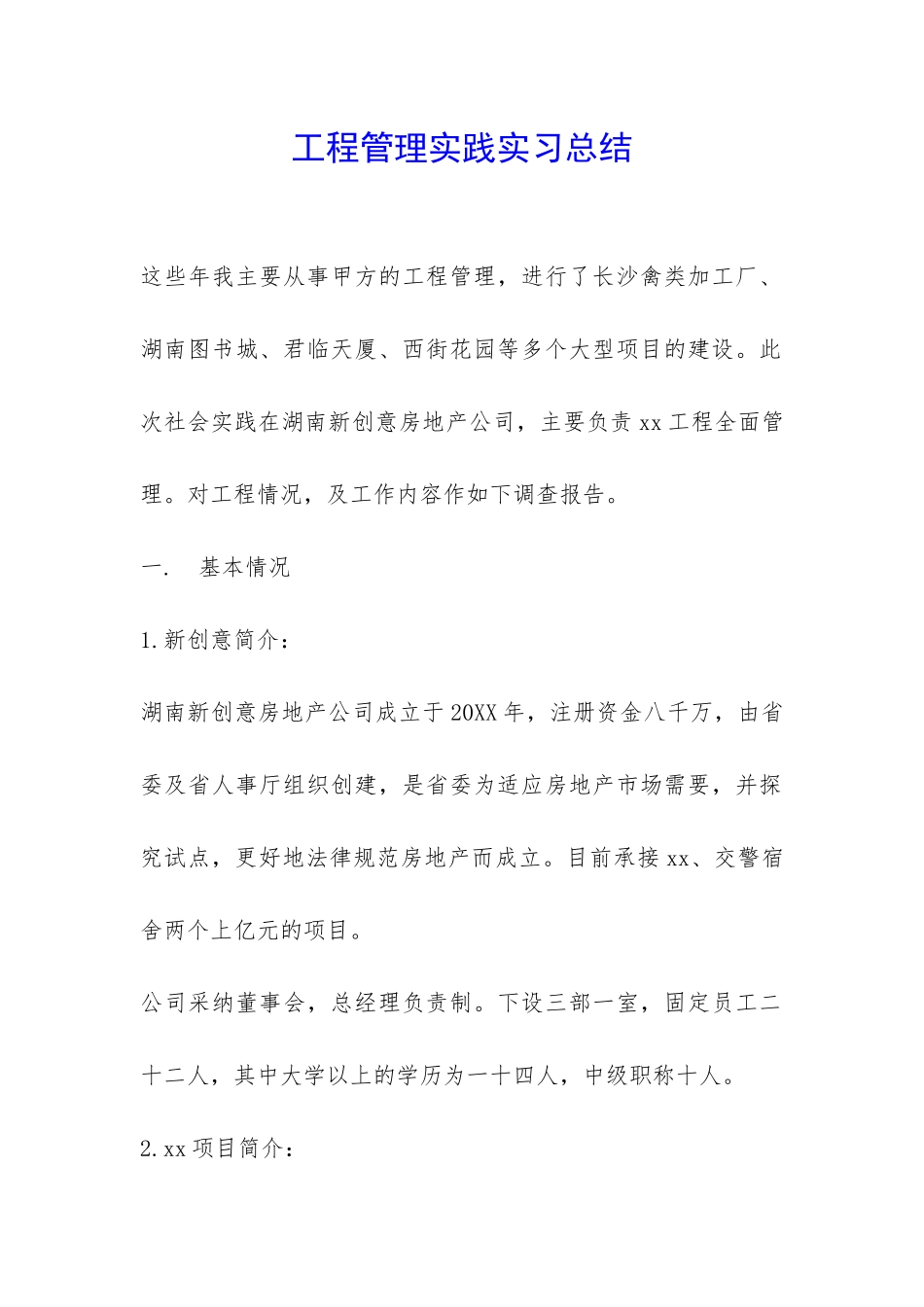

工程管理实践实习总结 这些年我主要从事甲方的工程管理,进行了长沙禽类加工厂、湖南图书城、君临天厦、西街花园等多个大型项目的建设
此次社会实践在湖南新创意房地产公司,主要负责 xx 工程全面管理
对工程情况,及工作内容作如下调查报告
新创意简介:湖南新创意房地产公司成立于 20XX 年,注册资金八千万,由省委及省人事厅组织创建,是省委为适应房地产市场需要,并探究试点,更好地法律规范房地产而成立
目前承接 xx、交警宿舍两个上亿元的项目
公司采纳董事会,总经理负责制
下设三部一室,固定员工二十二人,其中大学以上的学历为一十四人,中级职称十人

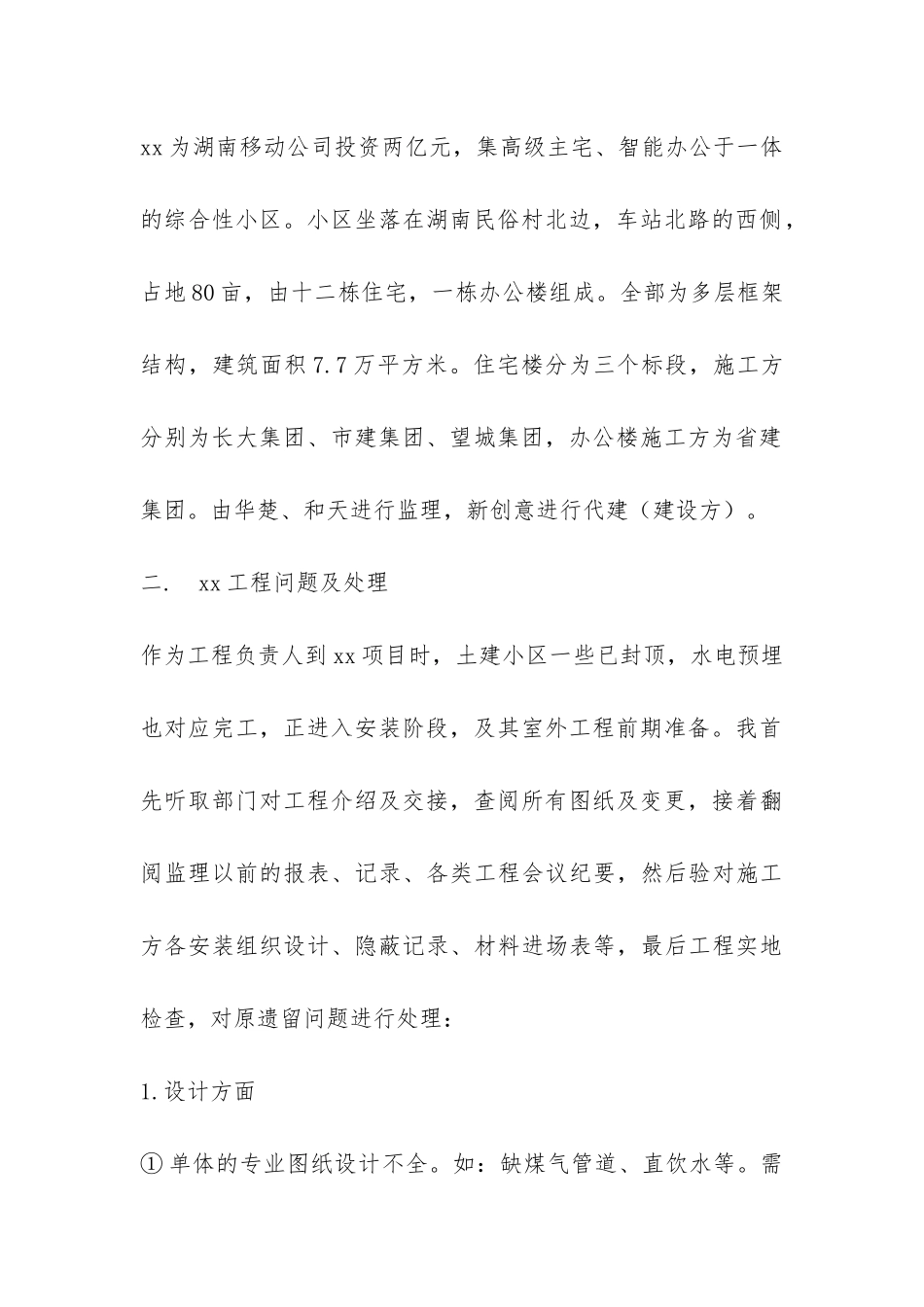

xx 项目简介:xx 为湖南移动公司投资两亿元,集高级主宅、智能办公于一体的综合性小区
小区坐落在湖南民俗村北边,车站北路的西侧,占地 80 亩,由十二栋住宅,一栋办公楼组成
全部为多层框架结构,建筑面积 7
7 万平方米
住宅楼分为三个标段,施工方分别为长大集团、市建集团、望城集团,办公楼施工方为省建集团
由华楚、和天进行监理,新创意进行代建(建设方)
xx 工程问题及处理作为工程负责人到 xx 项目时,土建小区一些已封顶,水电预埋也对应完工,正进入安装阶段,及其室外工程前期准备
我首先听取部门对工程介绍及交接,查阅所有图纸及变更,接着翻阅监理以前的报表、记录、各类工程会议纪要,然后验对施工方各安装组织设计、隐蔽记录、材料进场表等,最后工程实地检查,对原遗留问题进行处理:1
设计方面① 单体的专业图纸设计不全
如:缺煤气管道、直饮水等
需设计尽快落实,并与建筑配套统一及审核

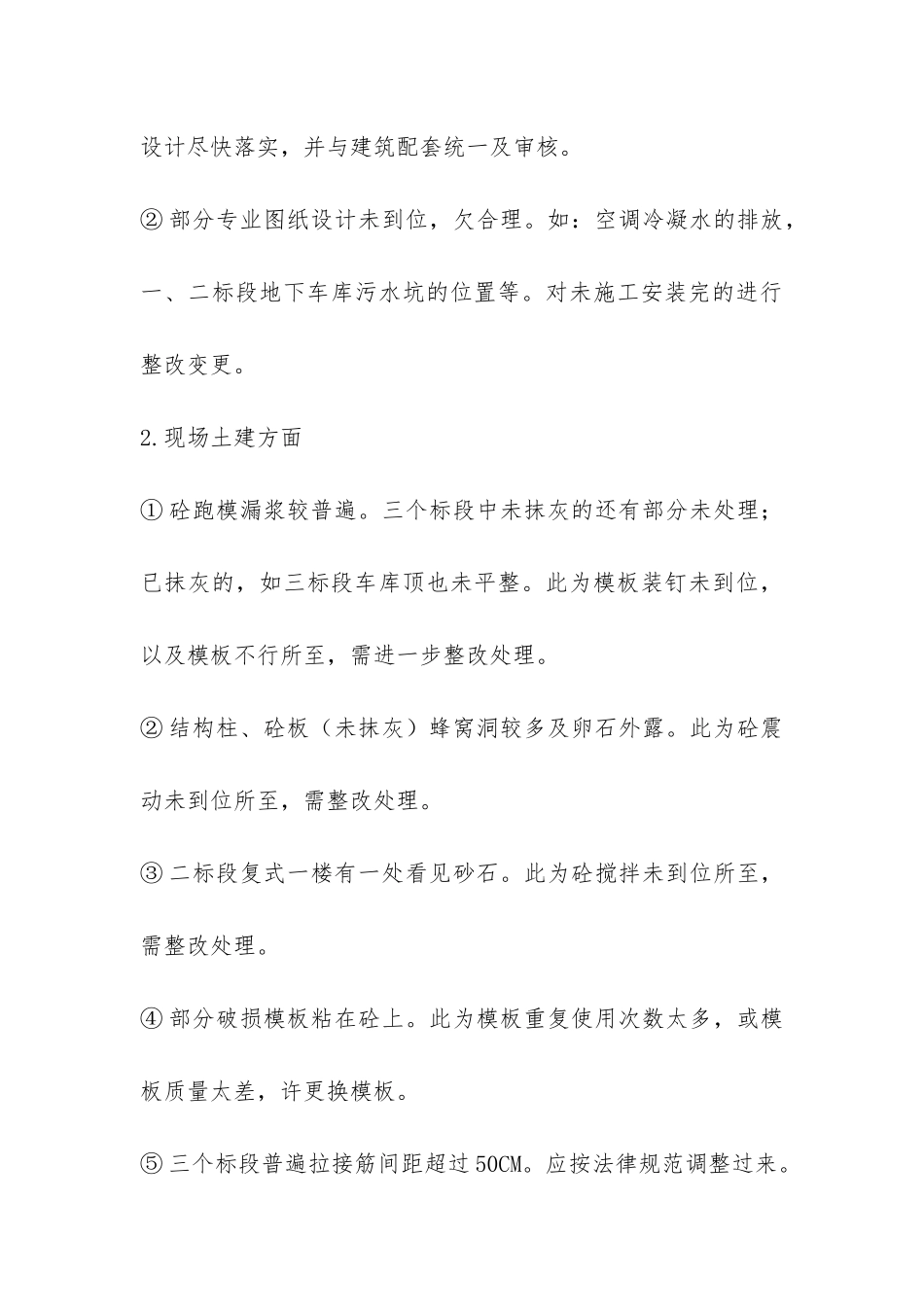

② 部分专业图纸设计未到位,欠合理
如:空调冷凝水的排放,一、二标段地下车库污水坑的位置等
对未施工安装完的进行整改变更
现场土建方面① 砼跑模漏浆较普遍
三个标段中未抹灰的还有部分未处理;已抹灰的,如三标段车库顶也未平整
此为模板装钉
