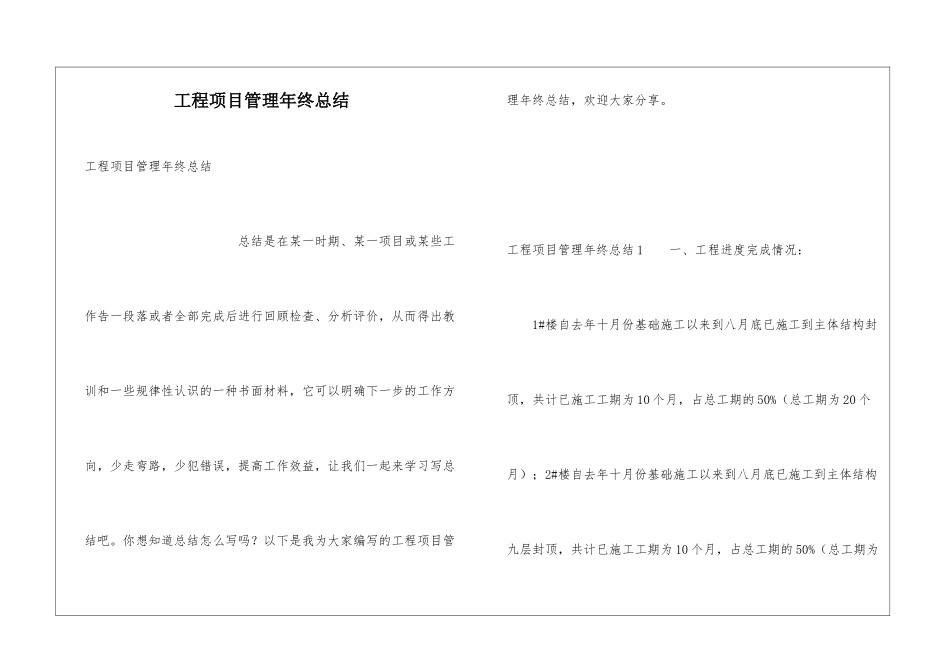

工程项目管理年终总结工程项目管理年终总结 总结是在某一时期、某一项目或某些工作告一段落或者全部完成后进行回顾检查、分析评价,从而得出教训和一些规律性认识的一种书面材料,它可以明确下一步的工作方向,少走弯路,少犯错误,提高工作效益,让我们一起来学习写总结吧
你想知道总结怎么写吗
以下是我为大家编写的工程项目管理年终总结,欢迎大家分享

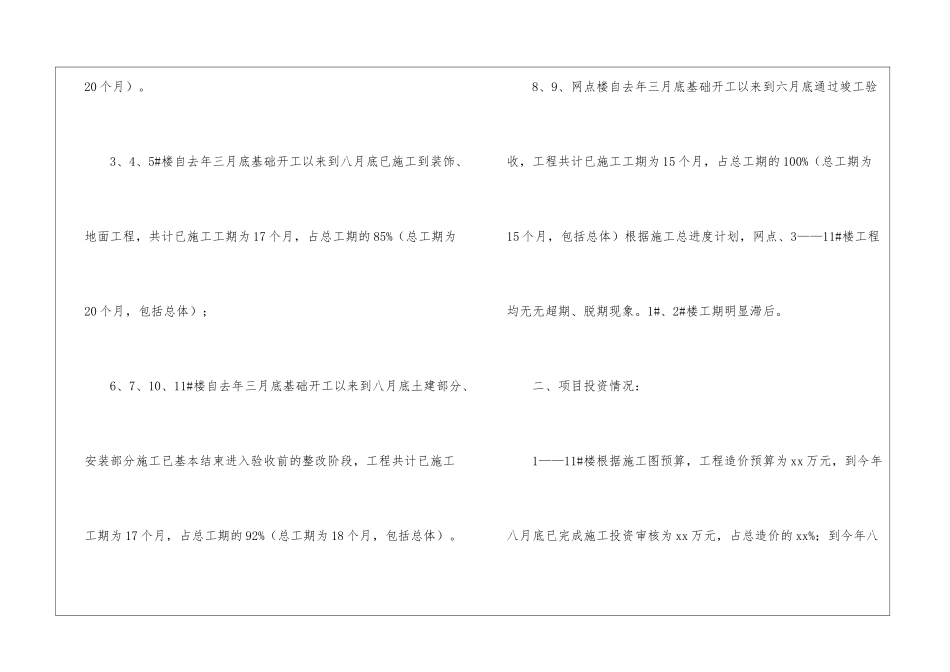

工程项目管理年终总结 1 一、工程进度完成情况: 1#楼自去年十月份基础施工以来到八月底已施工到主体结构封顶,共计已施工工期为 10 个月,占总工期的 50%(总工期为 20 个月);2#楼自去年十月份基础施工以来到八月底已施工到主体结构九层封顶,共计已施工工期为 10 个月,占总工期的 50%(总工期为20 个月)
3、4、5#楼自去年三月底基础开工以来到八月底已施工到装饰、地面工程,共计已施工工期为 17 个月,占总工期的 85%(总工期为20 个月,包括总体); 6、7、10、11#楼自去年三月底基础开工以来到八月底土建部分、安装部分施工已基本结束进入验收前的整改阶段,工程共计已施工工期为 17 个月,占总工期的 92%(总工期为 18 个月,包括总体)
8、9、网点楼自去年三月底基础开工以来到六月底通过竣工验收,工程共计已施工工期为 15 个月,占总工期的 100%(总工期为15 个月,包括总体)根据施工总进度计划,网点、3——11#楼工程均无无超期、脱期现象
1#、2#楼工期明显滞后
二、项目投资情况: 1——11#楼根据施工图预算,工程造价预算为 xx 万元,到今年八月底已完成施工投资审核为 xx 万元,占总造价的 xx%;到今年八月底已付款 xx 万元,占总造价的 48%

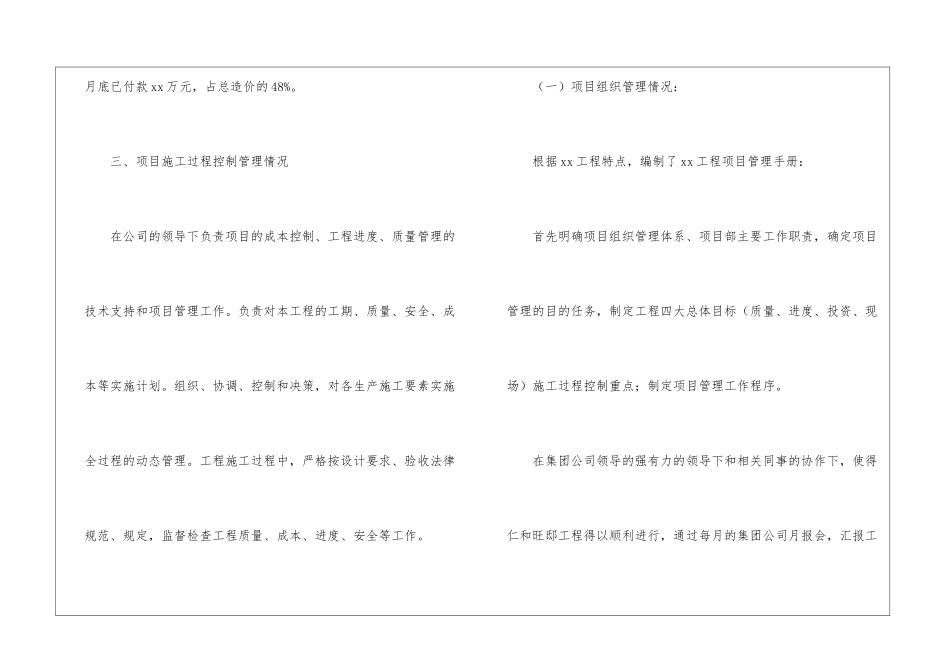

三、项目施工过程控制管理情况 在公司的领导下负责项目的成本控制、工程进度、质量管理的技术支持和项目管理工作
负责对本工程的工期、质量、安全、成本等实施计
