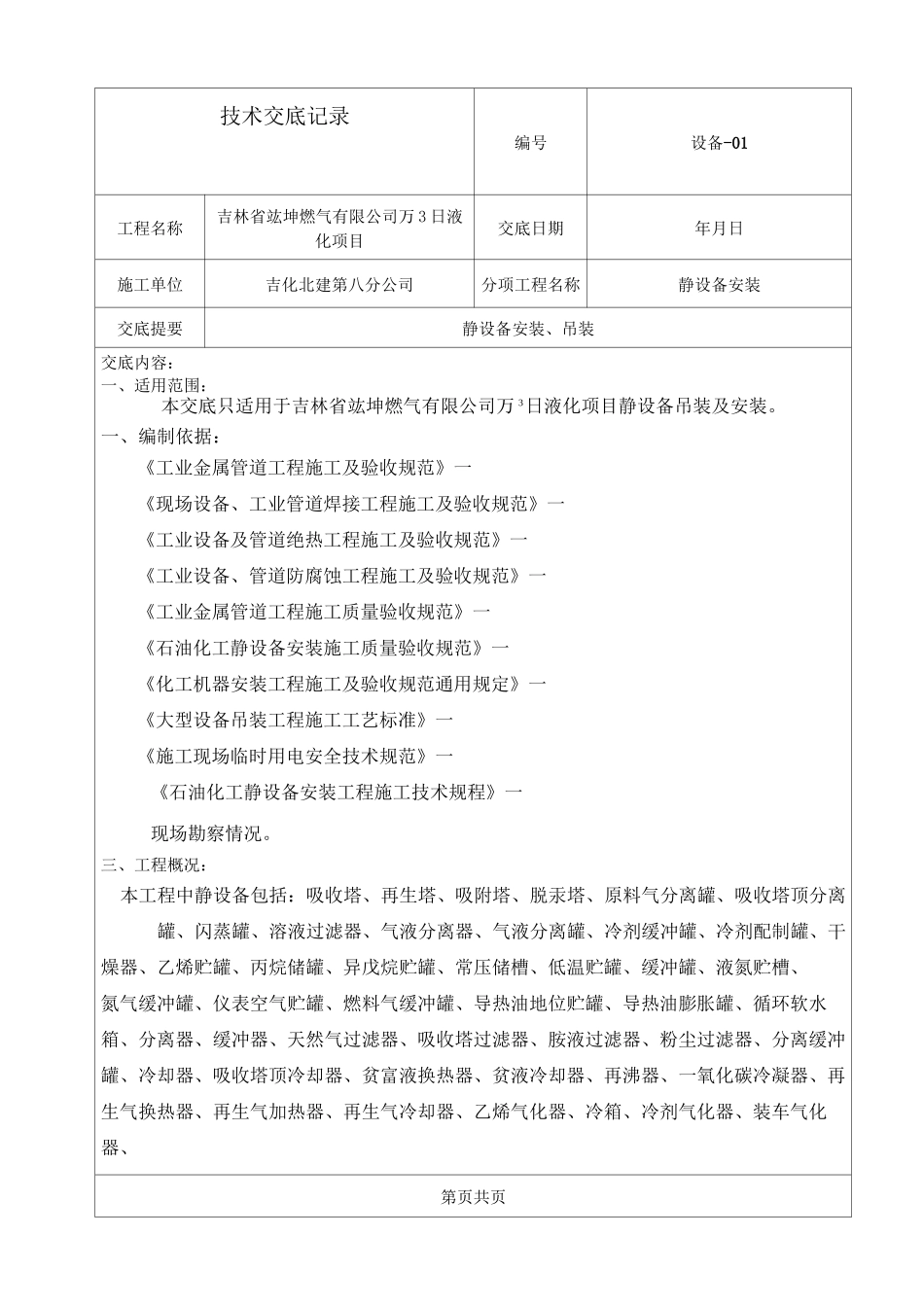

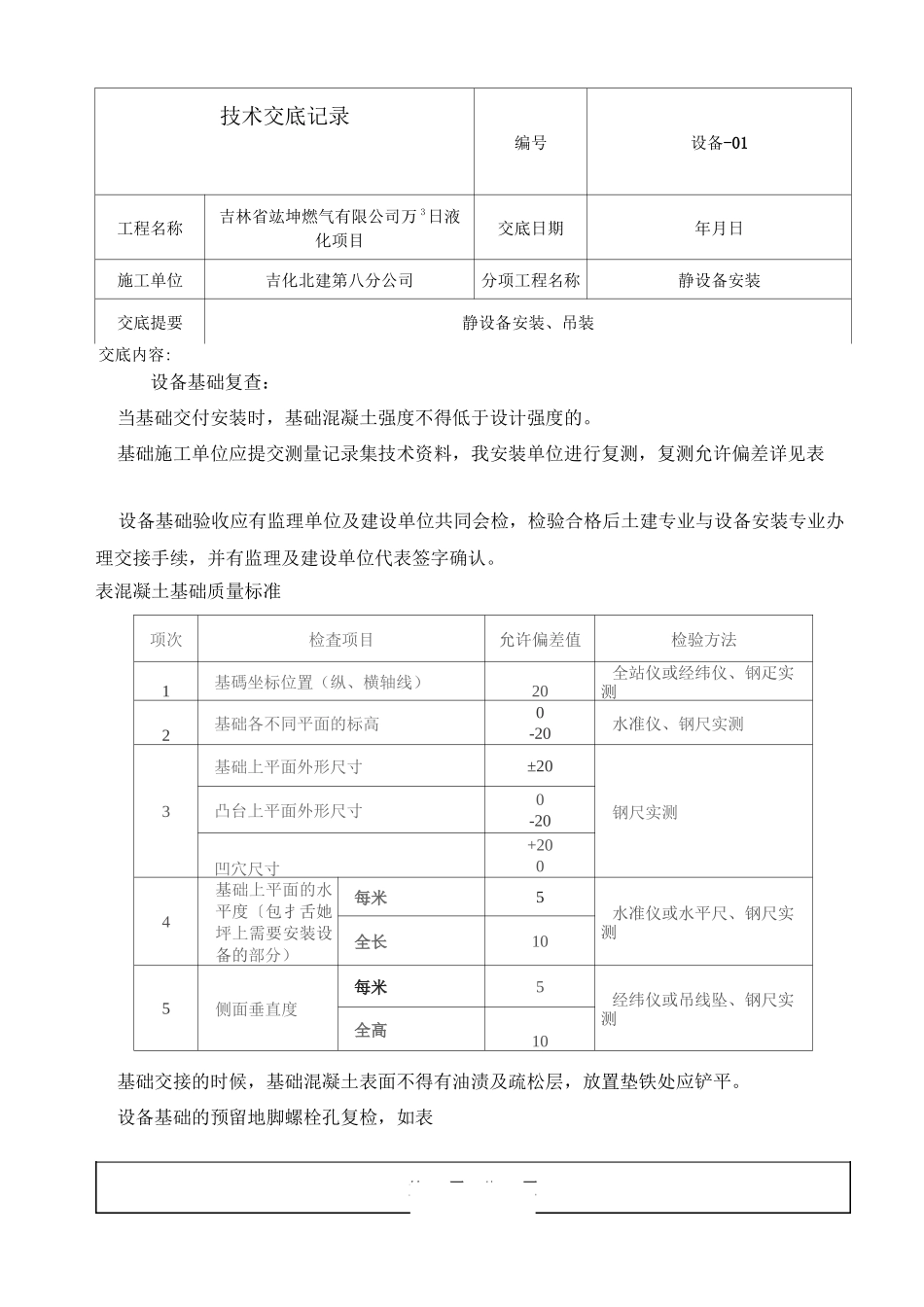

技术交底记录编号设备-01工程名称吉林省竑坤燃气有限公司万 3 日液化项目交底日期年月日施工单位吉化北建第八分公司分项工程名称静设备安装交底提要静设备安装、吊装交底内容:一、适用范围:本交底只适用于吉林省竑坤燃气有限公司万 3日液化项目静设备吊装及安装。一、编制依据:《工业金属管道工程施工及验收规范》一《现场设备、工业管道焊接工程施工及验收规范》一《工业设备及管道绝热工程施工及验收规范》一《工业设备、管道防腐蚀工程施工及验收规范》一《工业金属管道工程施工质量验收规范》一《石油化工静设备安装施工质量验收规范》一《化工机器安装工程施工及验收规范通用规定》一《大型设备吊装工程施工工艺标准》一《施工现场临时用电安全技术规范》一《石油化工静设备安装工程施工技术规程》一现场勘察情况。三、工程概况:本工程中静设备包括:吸收塔、再生塔、吸附塔、脱汞塔、原料气分离罐、吸收塔顶分离罐、闪蒸罐、溶液过滤器、气液分离器、气液分离罐、冷剂缓冲罐、冷剂配制罐、干燥器、乙烯贮罐、丙烷储罐、异戊烷贮罐、常压储槽、低温贮罐、缓冲罐、液氮贮槽、氮气缓冲罐、仪表空气贮罐、燃料气缓冲罐、导热油地位贮罐、导热油膨胀罐、循环软水箱、分离器、缓冲器、天然气过滤器、吸收塔过滤器、胺液过滤器、粉尘过滤器、分离缓冲罐、冷却器、吸收塔顶冷却器、贫富液换热器、贫液冷却器、再沸器、一氧化碳冷凝器、再生气换热器、再生气加热器、再生气冷却器、乙烯气化器、冷箱、冷剂气化器、装车气化器、换热器、液氮气化器、软水冷却器等共计台。第页共页技术交底记录编号设备-01工程名称吉林省竑坤燃气有限公司万 3日液化项目交底日期年月日施工单位吉化北建第八分公司分项工程名称静设备安装交底提要静设备安装、吊装交底内容:四、施工工序及施工方法:施工工序设备进场开相检验基础验收及复查凿毛设备清洗及检查设备告知设备吊装、就位一垫铁安装一初步找正一一次灌浆一精找一二次灌浆试运转一验收施工方法所有压力容器必须经过压力容器特种设备告知合格后,方可进行安装施工。设备进场检验:设备进场后的开箱检验,应有建设单位、监理单位共同参加。首先应检查包装状况,开箱后,根据供货清单核对设备的名称、规格、材质、型号及数量,点清随机文件及专用工具(合格的产品质量证明文件及相关的检验检测报告、安装使用说明说、装配图纸等)等,并与现场设计要求的设备相核对,若不一致,则立即记录并向项目经理报告...
