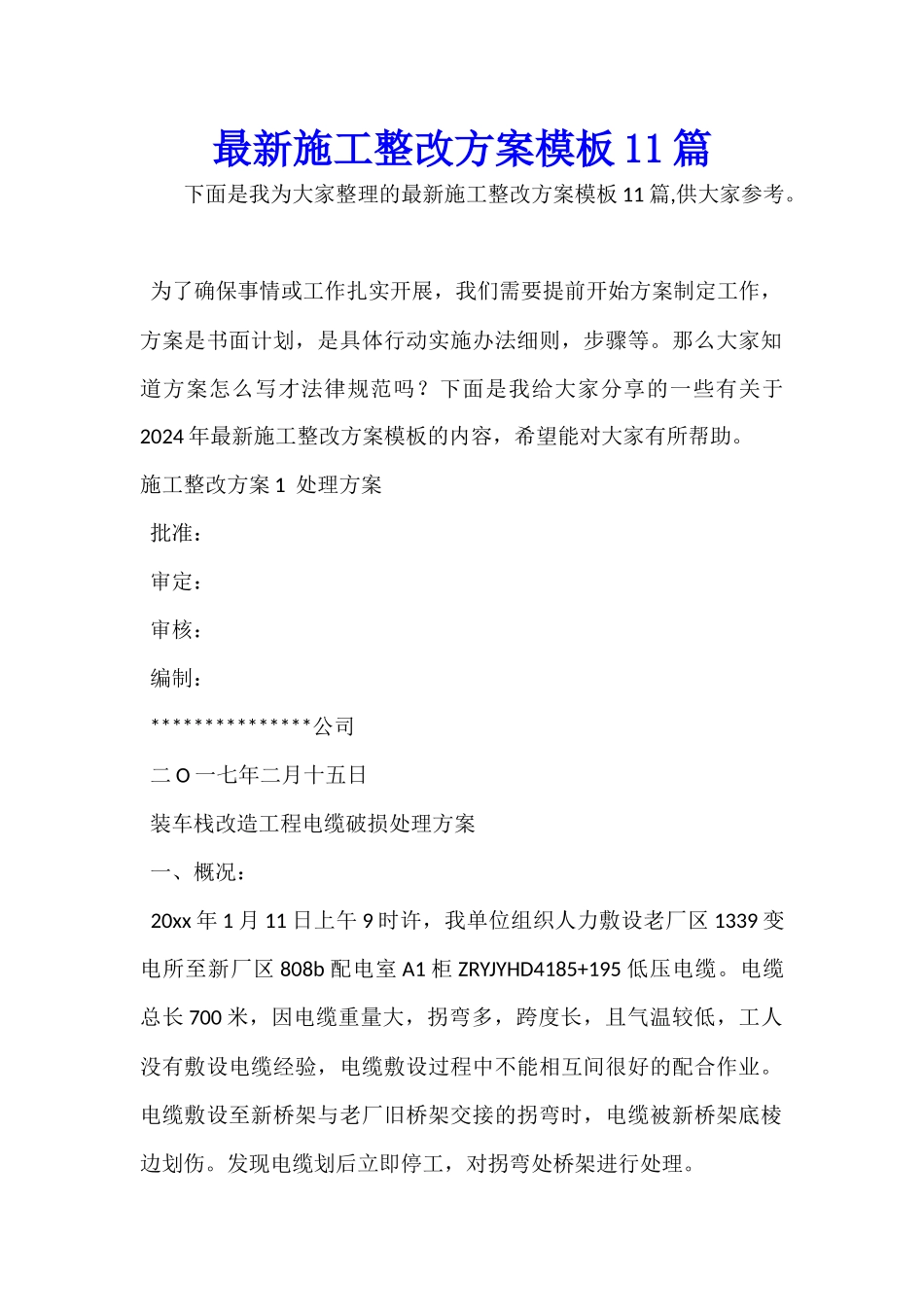

施工整改方案 1 处理方案 批准: 审定: 审核: 编制: ***************公司 二 O 一七年二月十五日 装车栈改造工程电缆破损处理方案 一、概况: 20xx 年 1 月 11 日上午 9 时许,我单位组织人力敷设老厂区 1339 变电所至新厂区 808b 配电室 A1 柜 ZRYJYHD4185+195 低压电缆
电缆总长 700 米,因电缆重量大,拐弯多,跨度长,且气温较低,工人没有敷设电缆经验,电缆敷设过程中不能相互间很好的配合作业
电缆敷设至新桥架与老厂旧桥架交接的拐弯时,电缆被新桥架底棱边划伤
发现电缆划后立即停工,对拐弯处桥架进行处理

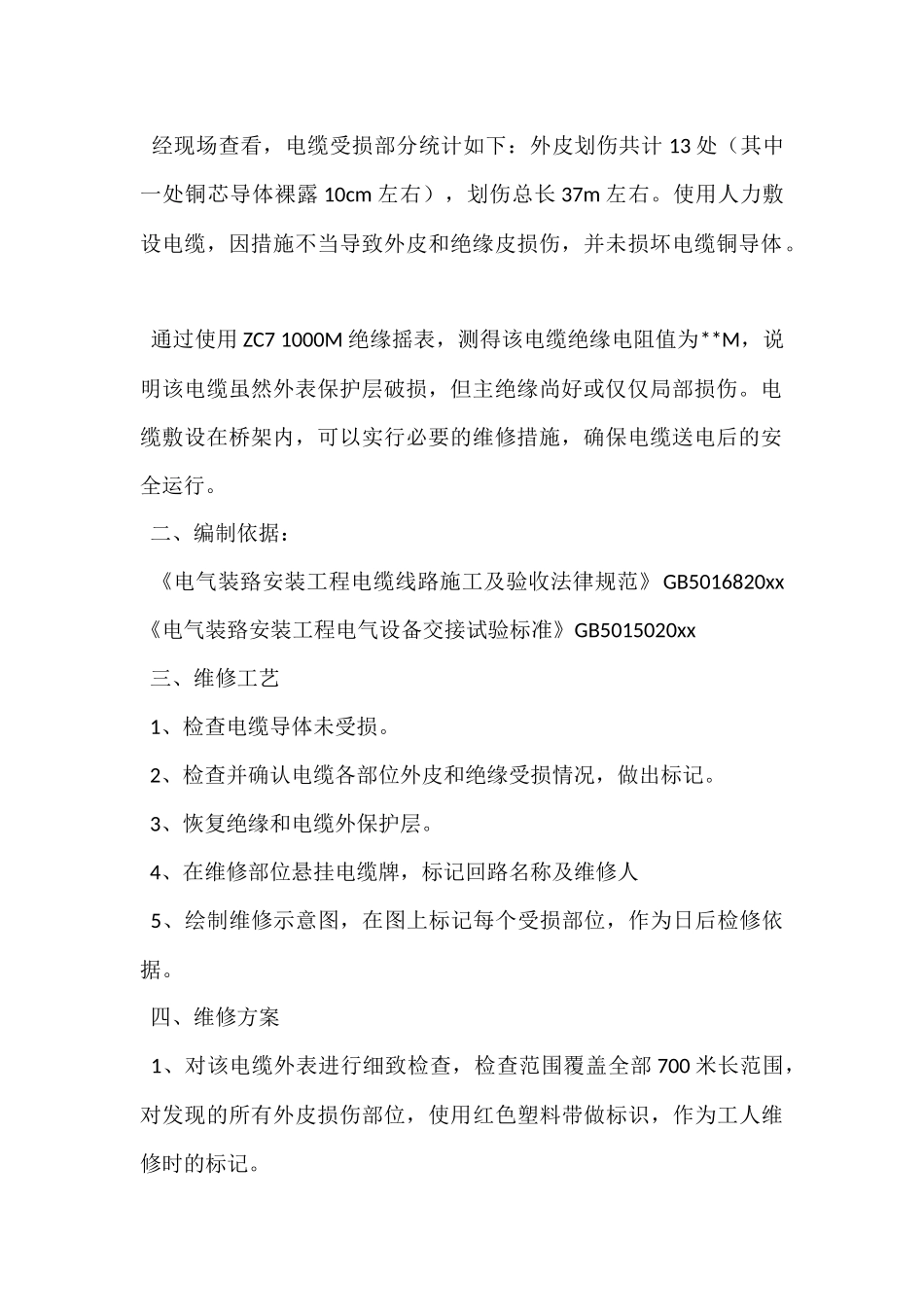

经现场查看,电缆受损部分统计如下:外皮划伤共计 13 处(其中一处铜芯导体裸露 10cm 左右),划伤总长 37m 左右
使用人力敷设电缆,因措施不当导致外皮和绝缘皮损伤,并未损坏电缆铜导体
通过使用 ZC7 1000M 绝缘摇表,测得该电缆绝缘电阻值为**M,说明该电缆虽然外表保护层破损,但主绝缘尚好或仅仅局部损伤
电缆敷设在桥架内,可以实行必要的维修措施,确保电缆送电后的安全运行
二、编制依据: 《电气装臵安装工程电缆线路施工及验收法律规范》GB5016820xx 《电气装臵安装工程电气设备交接试验标准》GB5015020xx 三、维修工艺 1、检查电缆导体未受损
2、检查并确认电缆各部位外皮和绝缘受损情况,做出标记
3、恢复绝缘和电缆外保护层

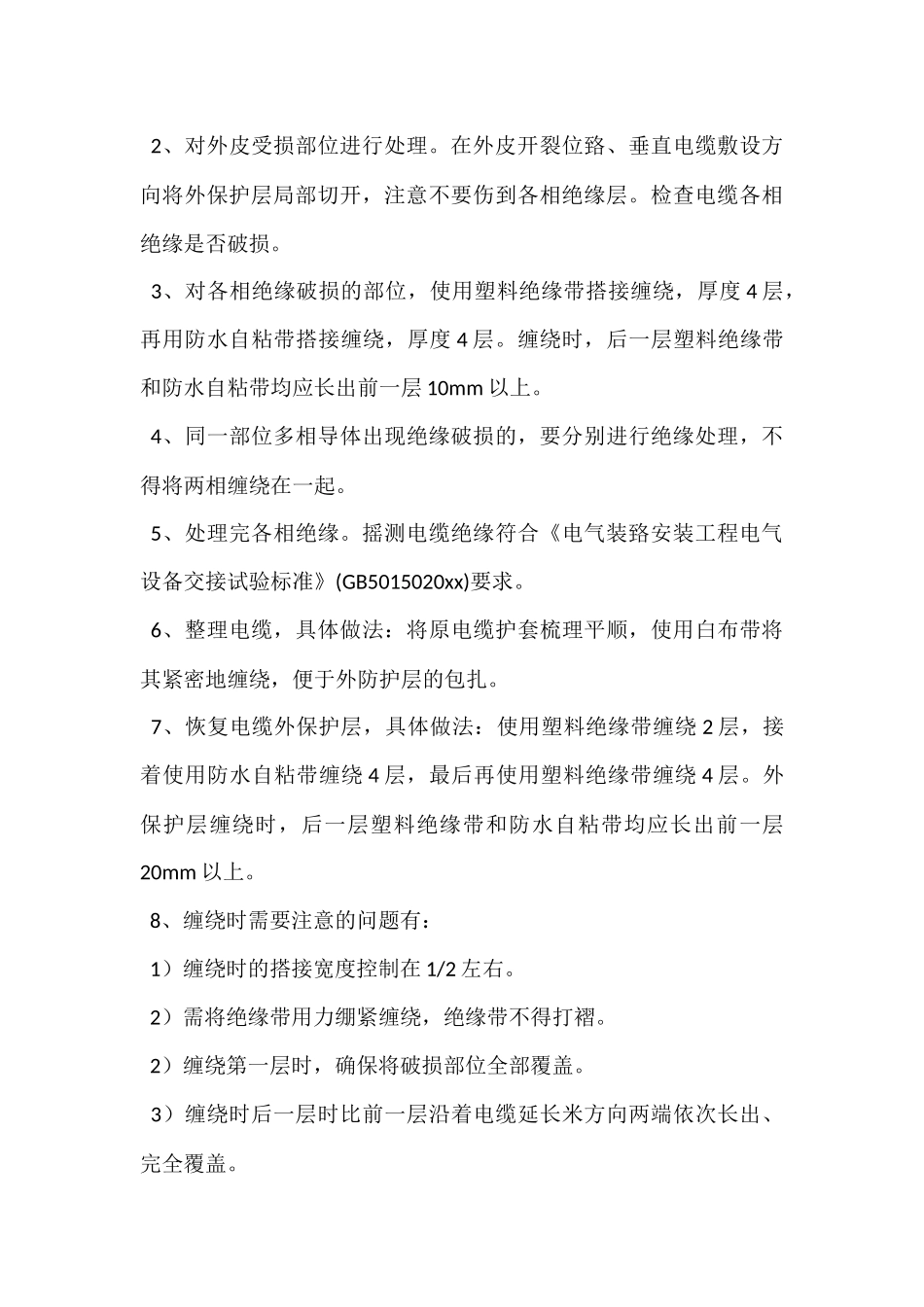

4、在维修部位悬挂电缆牌,标
