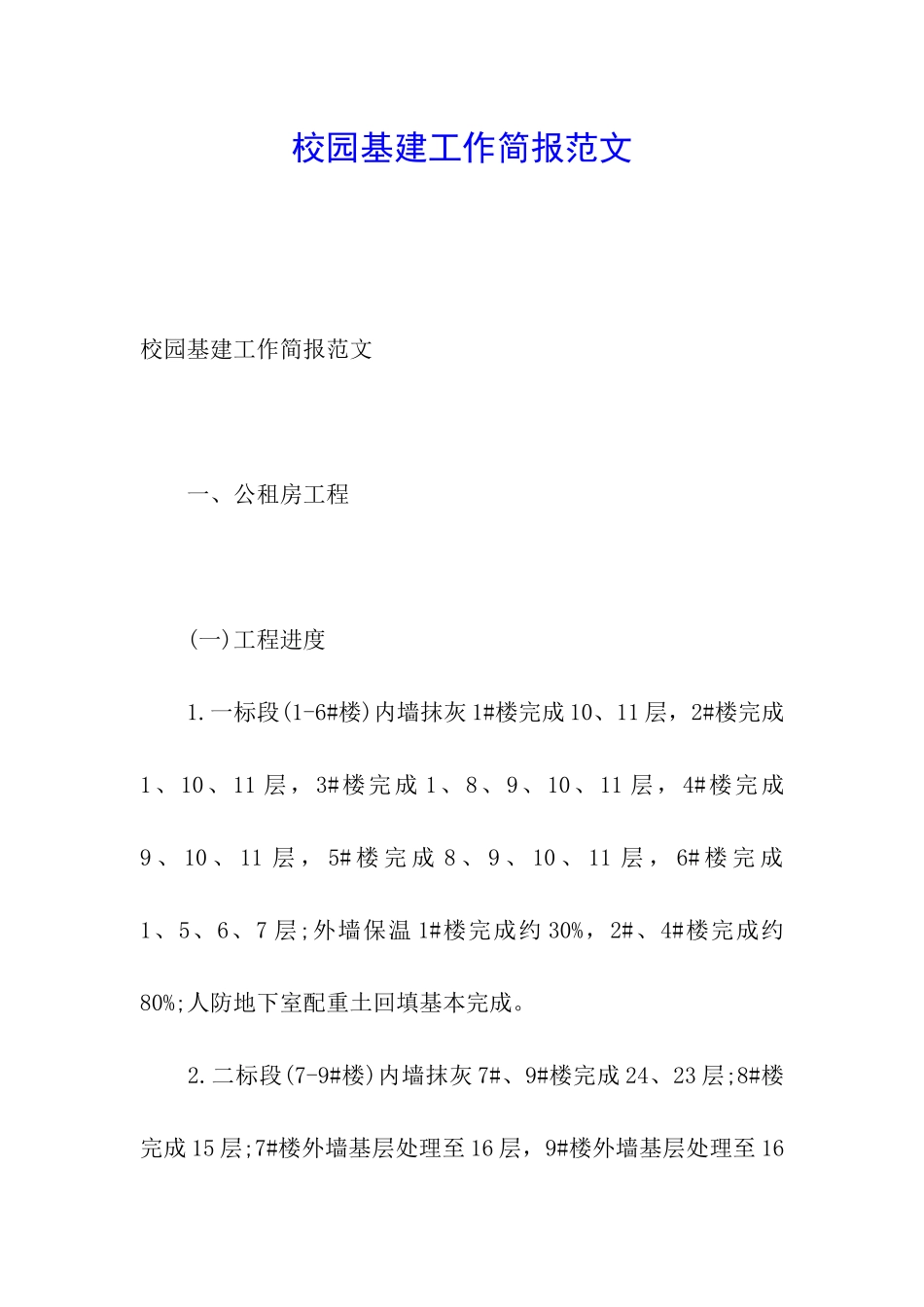

校园基建工作简报范文校园基建工作简报范文 一、公租房工程 (一)工程进度 1

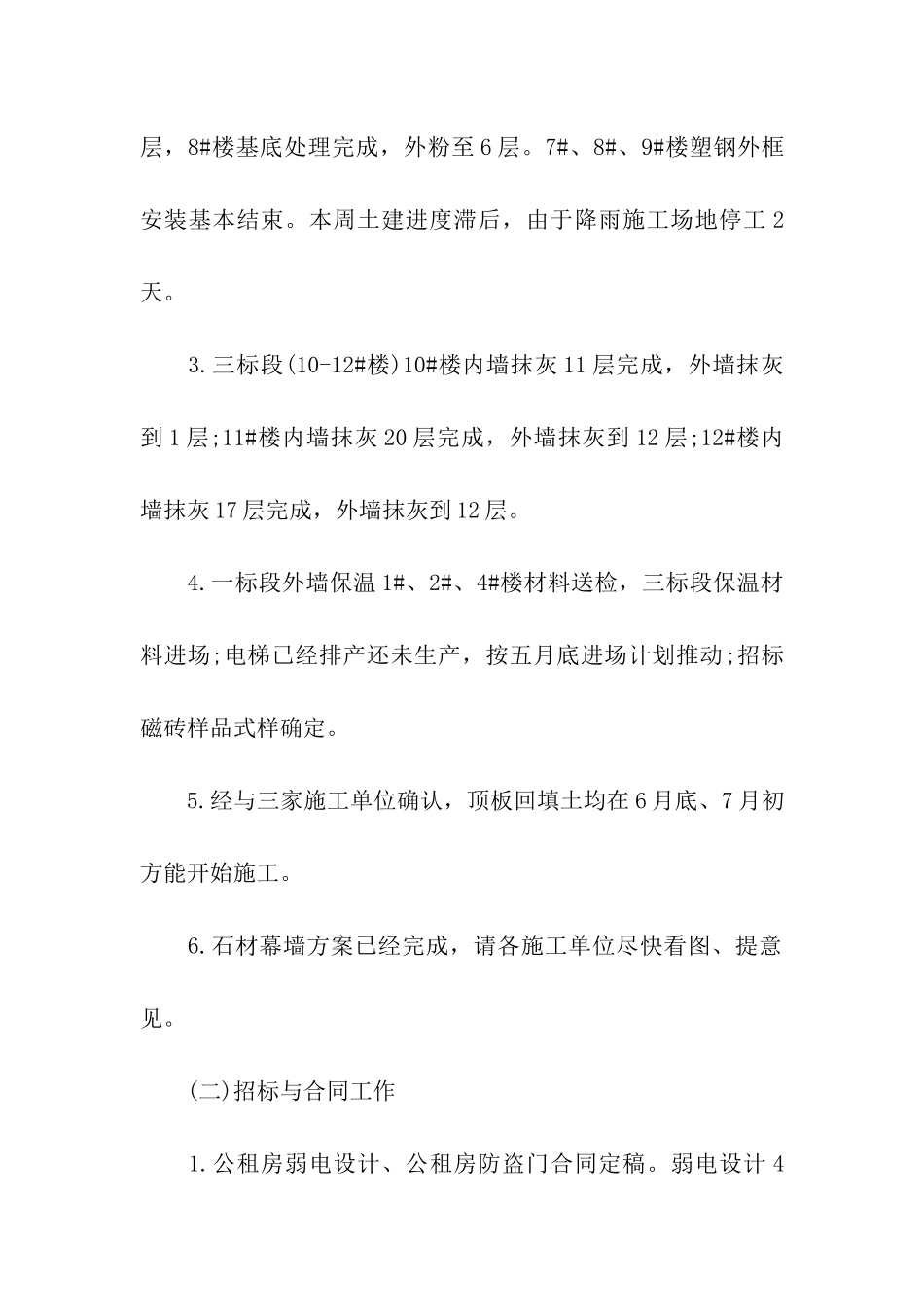

一标段(1-6#楼)内墙抹灰 1#楼完成 10、11 层,2#楼完成1、10、11 层,3#楼完成 1、8、9、10、11 层,4#楼完成9 、 10 、 11 层 , 5# 楼 完 成 8 、 9 、 10 、 11 层 , 6# 楼 完 成1、5、6、7 层;外墙保温 1#楼完成约 30%,2#、4#楼完成约80%;人防地下室配重土回填基本完成
二标段(7-9#楼)内墙抹灰 7#、9#楼完成 24、23 层;8#楼完成 15 层;7#楼外墙基层处理至 16 层,9#楼外墙基层处理至 16层,8#楼基底处理完成,外粉至 6 层
7#、8#、9#楼塑钢外框安装基本结束
本周土建进度滞后,由于降雨施工场地停工 2天
三标段(10-12#楼)10#楼内墙抹灰 11 层完成,外墙抹灰到 1 层;11#楼内墙抹灰 20 层完成,外墙抹灰到 12 层;12#楼内墙抹灰 17 层完成,外墙抹灰到 12 层
一标段外墙保温 1#、2#、4#楼材料送检,三标段保温材料进场;电梯已经排产还未生产,按五月底进场计划推动;招标磁砖样品式样确定
经与三家施工单位确认,顶板回填土均在 6 月底、7 月初方能开始施工
石材幕墙方案已经完成,请各施工单位尽快看图、提意见
(二)招标与合同工作 1
公租房弱电设计、公租房防盗门合同定稿

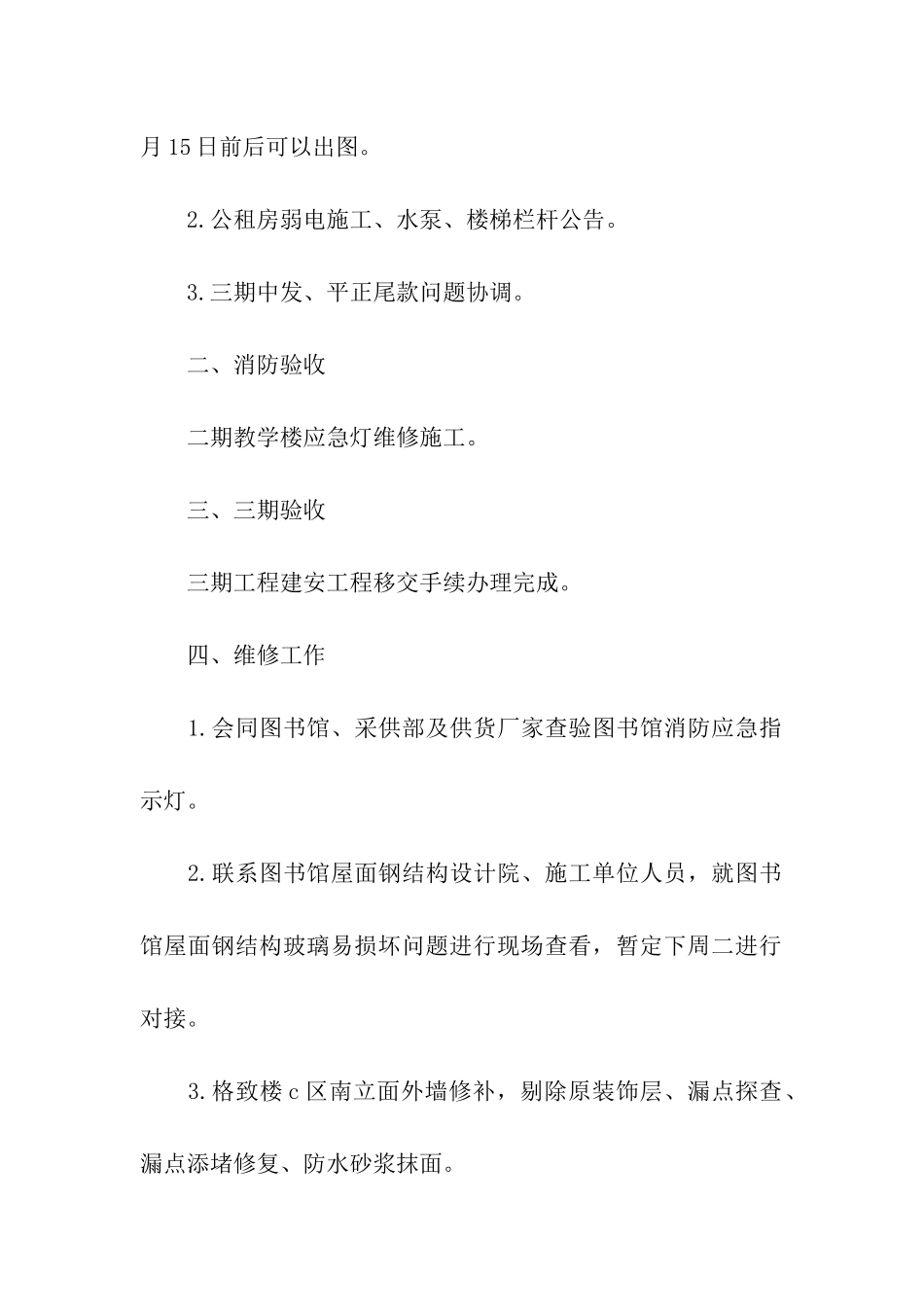

弱电设计 4月 15 日前后可以出图
公租房弱电施工、水泵、楼梯栏杆公告
三期中发、平正尾款问题协调
二、消防验收 二期教学楼应急灯维修施工
三、三期验收 三期工程建安工程移交手续办理完成
四、维修工作 1
会同图书馆、采供部及供货厂家查验图书馆消防应急指示灯
联系图书馆屋面钢结构设计院、施工单位人员,就图书馆屋面钢结构玻璃易损坏问题进行现场
