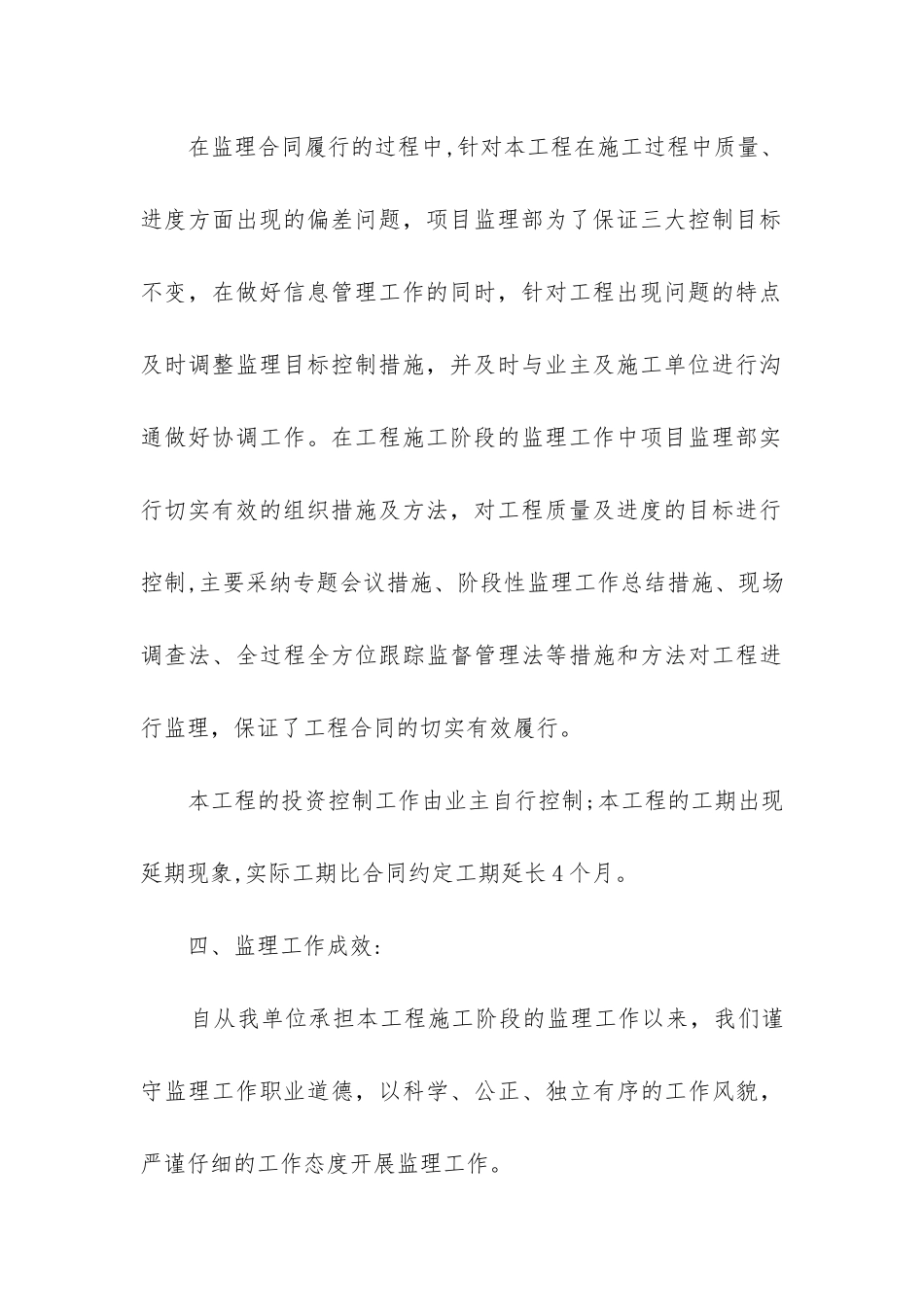

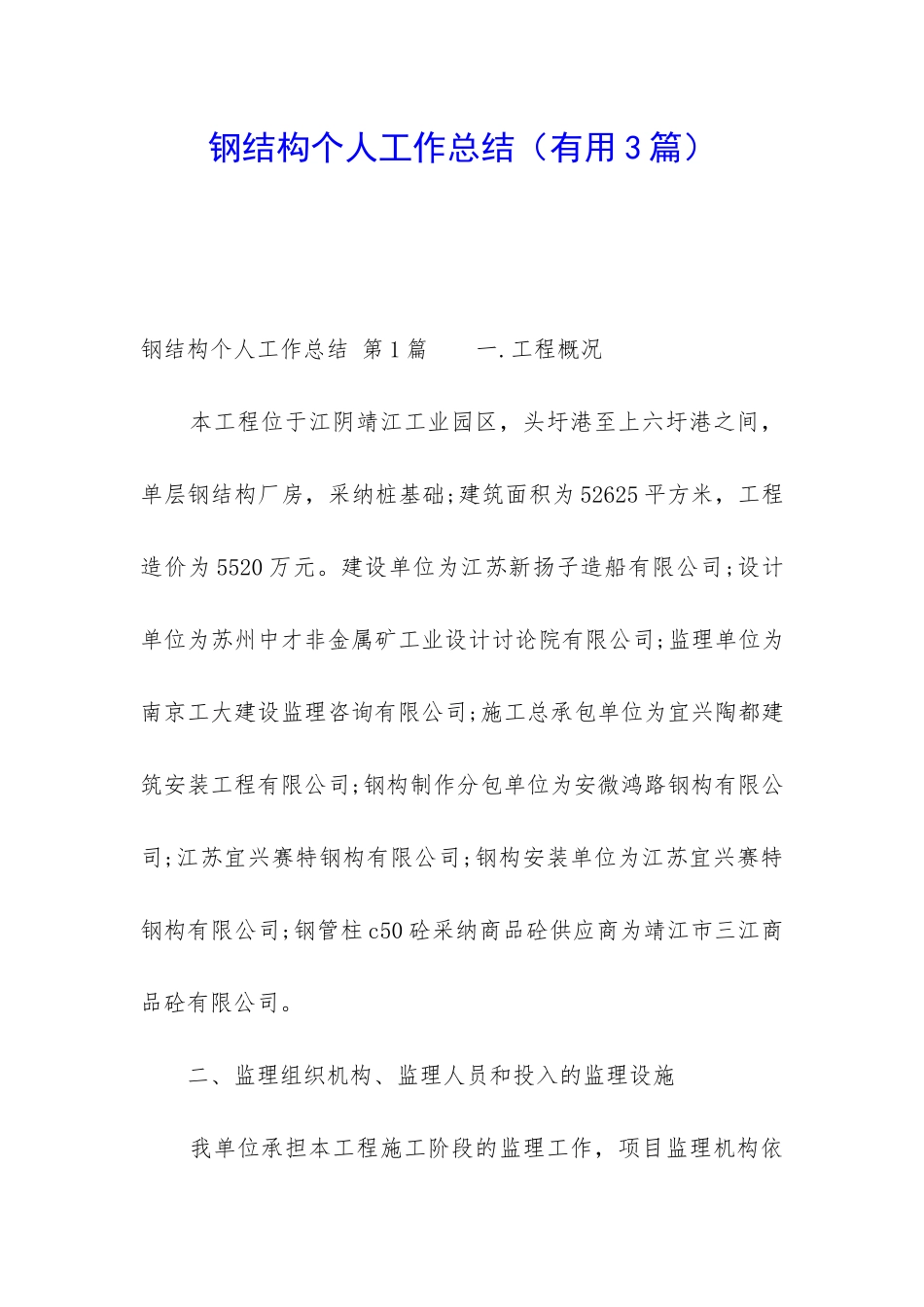

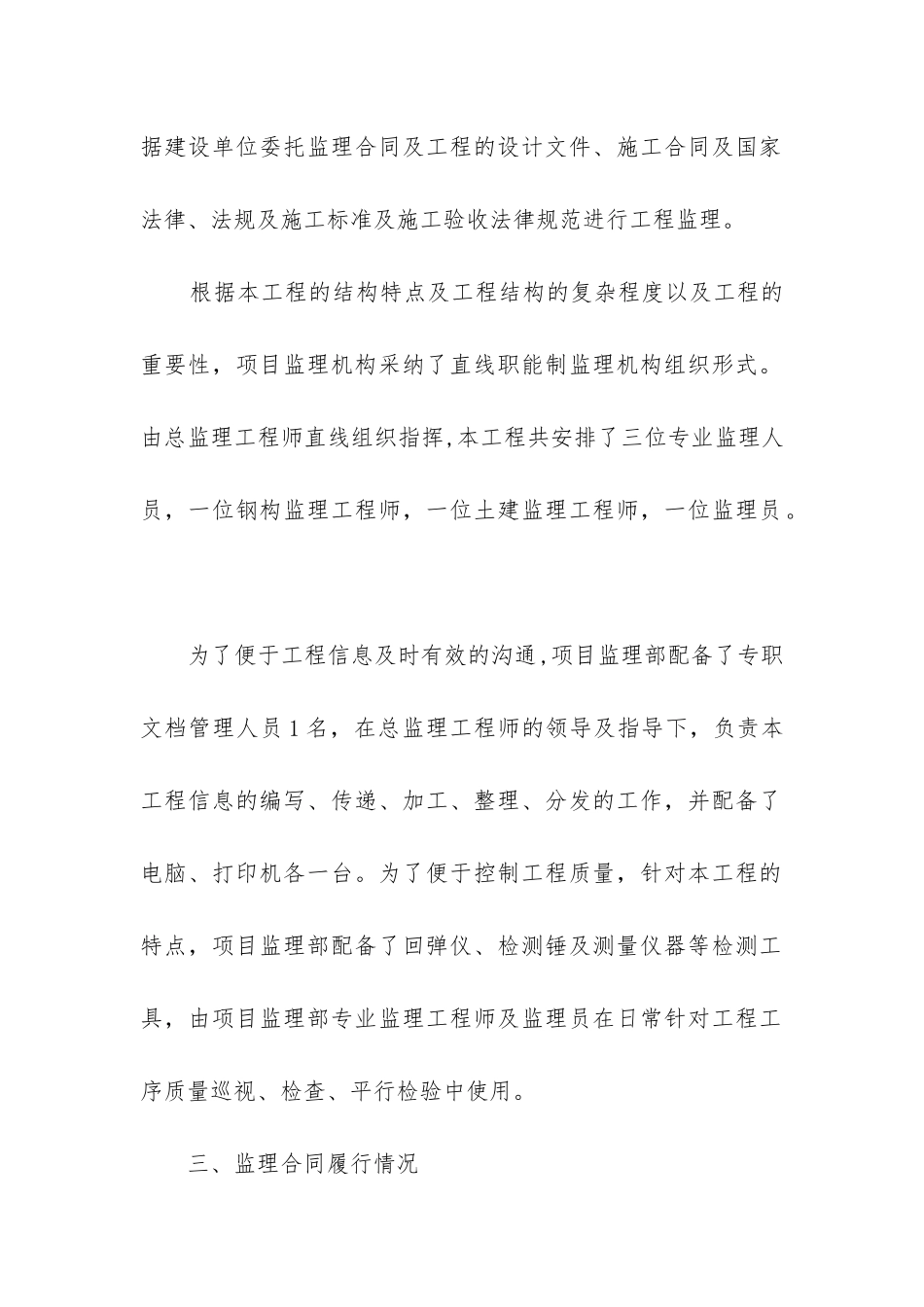

钢结构个人工作总结(有用 3 篇)钢结构个人工作总结 第 1 篇 一.工程概况 本工程位于江阴靖江工业园区,头圩港至上六圩港之间,单层钢结构厂房,采纳桩基础;建筑面积为 52625 平方米,工程造价为 5520 万元。建设单位为江苏新扬子造船有限公司;设计单位为苏州中才非金属矿工业设计讨论院有限公司;监理单位为南京工大建设监理咨询有限公司;施工总承包单位为宜兴陶都建筑安装工程有限公司;钢构制作分包单位为安微鸿路钢构有限公司;江苏宜兴赛特钢构有限公司;钢构安装单位为江苏宜兴赛特钢构有限公司;钢管柱 c50 砼采纳商品砼供应商为靖江市三江商品砼有限公司。 二、监理组织机构、监理人员和投入的监理设施 我单位承担本工程施工阶段的监理工作,项目监理机构依据建设单位委托监理合同及工程的设计文件、施工合同及国家法律、法规及施工标准及施工验收法律规范进行工程监理。 根据本工程的结构特点及工程结构的复杂程度以及工程的重要性,项目监理机构采纳了直线职能制监理机构组织形式。由总监理工程师直线组织指挥,本工程共安排了三位专业监理人员,一位钢构监理工程师,一位土建监理工程师,一位监理员。 为了便于工程信息及时有效的沟通,项目监理部配备了专职文档管理人员 1 名,在总监理工程师的领导及指导下,负责本工程信息的编写、传递、加工、整理、分发的工作,并配备了电脑、打印机各一台。为了便于控制工程质量,针对本工程的特点,项目监理部配备了回弹仪、检测锤及测量仪器等检测工具,由项目监理部专业监理工程师及监理员在日常针对工程工序质量巡视、检查、平行检验中使用。 三、监理合同履行情况 在监理合同履行的过程中,针对本工程在施工过程中质量、进度方面出现的偏差问题,项目监理部为了保证三大控制目标不变,在做好信息管理工作的同时,针对工程出现问题的特点及时调整监理目标控制措施,并及时与业主及施工单位进行沟通做好协调工作。在工程施工阶段的监理工作中项目监理部实行切实有效的组织措施及方法,对工程质量及进度的目标进行控制,主要采纳专题会议措施、阶段性监理工作总结措施、现场调查法、全过程全方位跟踪监督管理法等措施和方法对工程进行监理,保证了工程合同的切实有效履行。 本工程的投资控制工作由业主自行控制;本工程的工期出现延期现象,实际工期比合同约定工期延长 4 个月。 四、监理工作成效: 自从我单位承担本工程施工阶段的监理工作以来,我们谨守监理工作职业道德,以...
