【2022精编】上海市房产开发流程与手续

【2022精编】上海市房产开发流程与手续_第1页
1/8
【2022精编】上海市房产开发流程与手续_第2页
2/8
【2022精编】上海市房产开发流程与手续_第3页
3/8

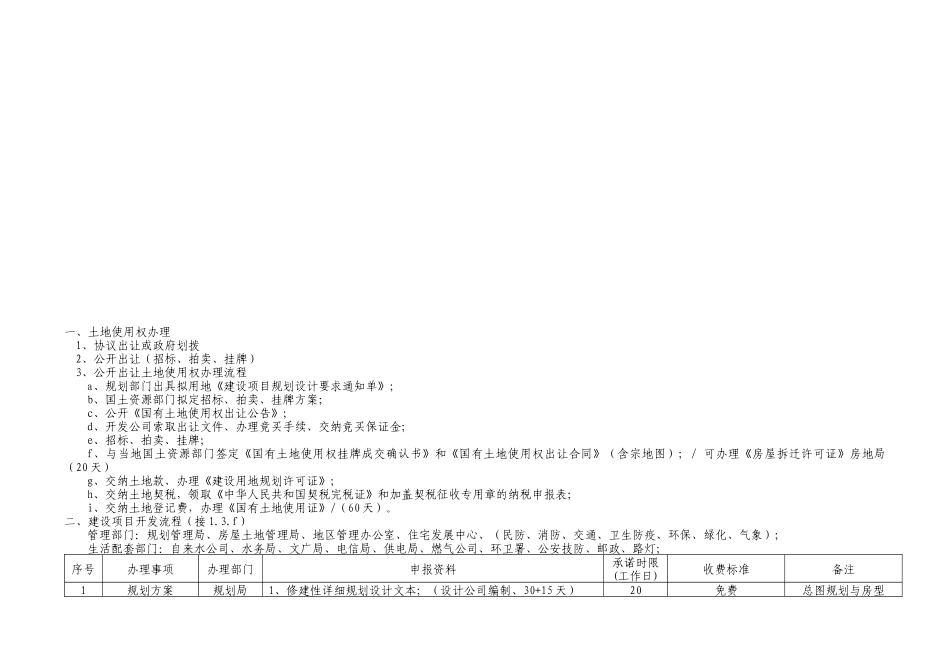

一、土地使用权办理1、协议出让或政府划拨2、公开出让(招标、拍卖、挂牌)3、公开出让土地使用权办理流程a、规划部门出具拟用地《建设项目规划设计要求通知单》;b、国土资源部门拟定招标、拍卖、挂牌方案;c、公开《国有土地使用权出让公告》;d、开发公司索取出让文件、办理竞买手续、交纳竞买保证金;e、招标、拍卖、挂牌;f、与当地国土资源部门签定《国有土地使用权挂牌成交确认书》和《国有土地使用权出让合同》(含宗地图);/ 可办理《房屋拆迁许可证》房地局(20 天)g、交纳土地款、办理《建设用地规划许可证》;h、交纳土地契税,领取《中华人民共和国契税完税证》和加盖契税征收专用章的纳税申报表;i、交纳土地登记费,办理《国有土地使用证》/(60 天)。二、建设项目开发流程(接 1.3.f)管理部门:规划管理局、房屋土地管理局、地区管理办公室、住宅发展中心、(民防、消防、交通、卫生防疫、环保、绿化、气象);生活配套部门:自来水公司、水务局、文广局、电信局、供电局、燃气公司、环卫署、公安技防、邮政、路灯;序号办理事项办理部门申报资料承诺时限(工作日)收费标准备注1规划方案规划局1、修建性详细规划设计文本;(设计公司编制、30+15 天)20免费总图规划与房型申报、审批2、专家评审组名单及评审意见;(举办专家评审会、10 天)2项目立项(可行性研究报告申报、审批)发改委1、修建性详细规划设计批复;2、可行性研究报告文本;(工程咨询机构编制、10 天)3、国有土地使用权出让合同文本及附图;住宅:5非住宅:15免费3项目报建(IC卡)建设工程发包资格审查招投标办报建:1、可行性研究报告批复及复印件;2、法人营业执照、法人代表证明、法人身份证原件及复印件;3、银行出具的建设资金落实证明;(10 天)4、建筑规划总平面图;发包资格审查:不符合要求的需委托招标代理公司;2免费合同备案公开招投标 28 天邀请招投标 23 天4建筑工程设计方案申报、审批规划局1、办理建设工程命名征询单;(地名办、5 天)2、建筑设计方案文本;(总平面图,单体平立剖、30 天)3、规划局核发的《建筑工程规划设计要求通知单》(复印件);4、地形图;5、可行性研究报告批复;20免费房型与建筑立面建筑方案需公示 15天5核发建设用地规划许可证规划局1、建筑设计方案批复;2、可行性研究报告批复;3、国有土地使用权出让合同文本及附图;4、地形图;7免费勘察单位勘察土地15-20 天6初步设计方案申报、审批规划...

1、当您付费下载文档后,您只拥有了使用权限,并不意味着购买了版权,文档只能用于自身使用,不得用于其他商业用途(如 [转卖]进行直接盈利或[编辑后售卖]进行间接盈利)。
2、本站所有内容均由合作方或网友上传,本站不对文档的完整性、权威性及其观点立场正确性做任何保证或承诺!文档内容仅供研究参考,付费前请自行鉴别。
3、如文档内容存在违规,或者侵犯商业秘密、侵犯著作权等,请点击“违规举报”。

碎片内容

【2022精编】上海市房产开发流程与手续

确认删除?
VIP
微信客服
  • 扫码咨询
会员Q群
  • 会员专属群点击这里加入QQ群
客服邮箱
回到顶部
