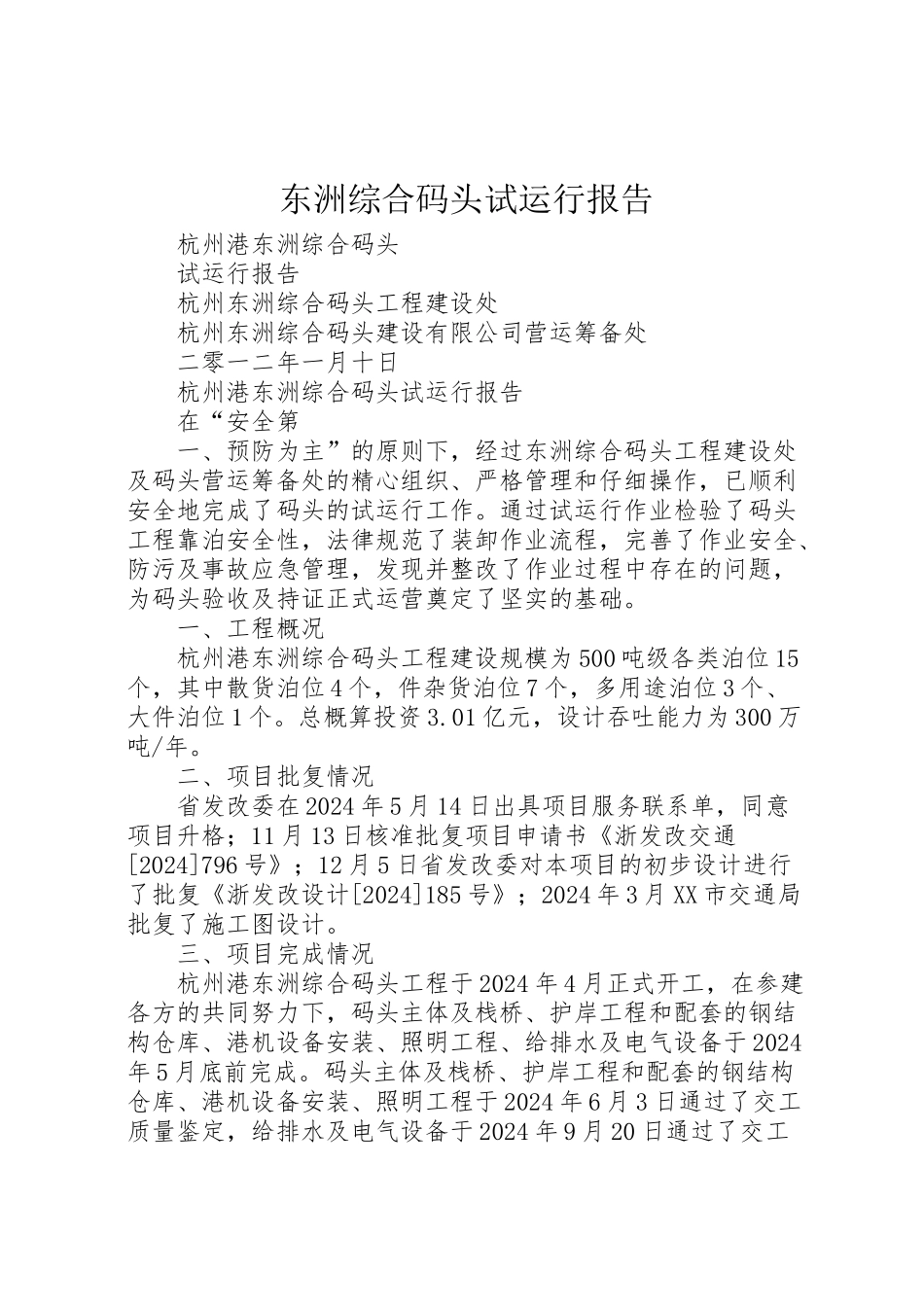

东洲综合码头试运行报告 杭州港东洲综合码头 试运行报告 杭州东洲综合码头工程建设处 杭州东洲综合码头建设有限公司营运筹备处 二零一二年一月十日 杭州港东洲综合码头试运行报告 在“安全第 一、预防为主”的原则下,经过东洲综合码头工程建设处及码头营运筹备处的精心组织、严格管理和仔细操作,已顺利安全地完成了码头的试运行工作
通过试运行作业检验了码头工程靠泊安全性,法律规范了装卸作业流程,完善了作业安全、防污及事故应急管理,发现并整改了作业过程中存在的问题,为码头验收及持证正式运营奠定了坚实的基础
一、工程概况 杭州港东洲综合码头工程建设规模为 500 吨级各类泊位 15个,其中散货泊位 4 个,件杂货泊位 7 个,多用途泊位 3 个、大件泊位 1 个
总概算投资 3
01 亿元,设计吞吐能力为 300 万吨/年
二、项目批复情况 省发改委在 2024 年 5 月 14 日出具项目服务联系单,同意项目升格;11 月 13 日核准批复项目申请书《浙发改交通[2024]796 号》;12 月 5 日省发改委对本项目的初步设计进行了批复《浙发改设计[2024]185 号》;2024 年 3 月 XX 市交通局批复了施工图设计
三、项目完成情况 杭州港东洲综合码头工程于 2024 年 4 月正式开工,在参建各方的共同努力下,码头主体及栈桥、护岸工程和配套的钢结构仓库、港机设备安装、照明工程、给排水及电气设备于 2024年 5 月底前完成
码头主体及栈桥、护岸工程和配套的钢结构仓库、港机设备安装、照明工程于 2024 年 6 月 3 日通过了交工质量鉴定,给排水及电气设备于 2024 年 9 月 20 日通过了交工质量鉴定

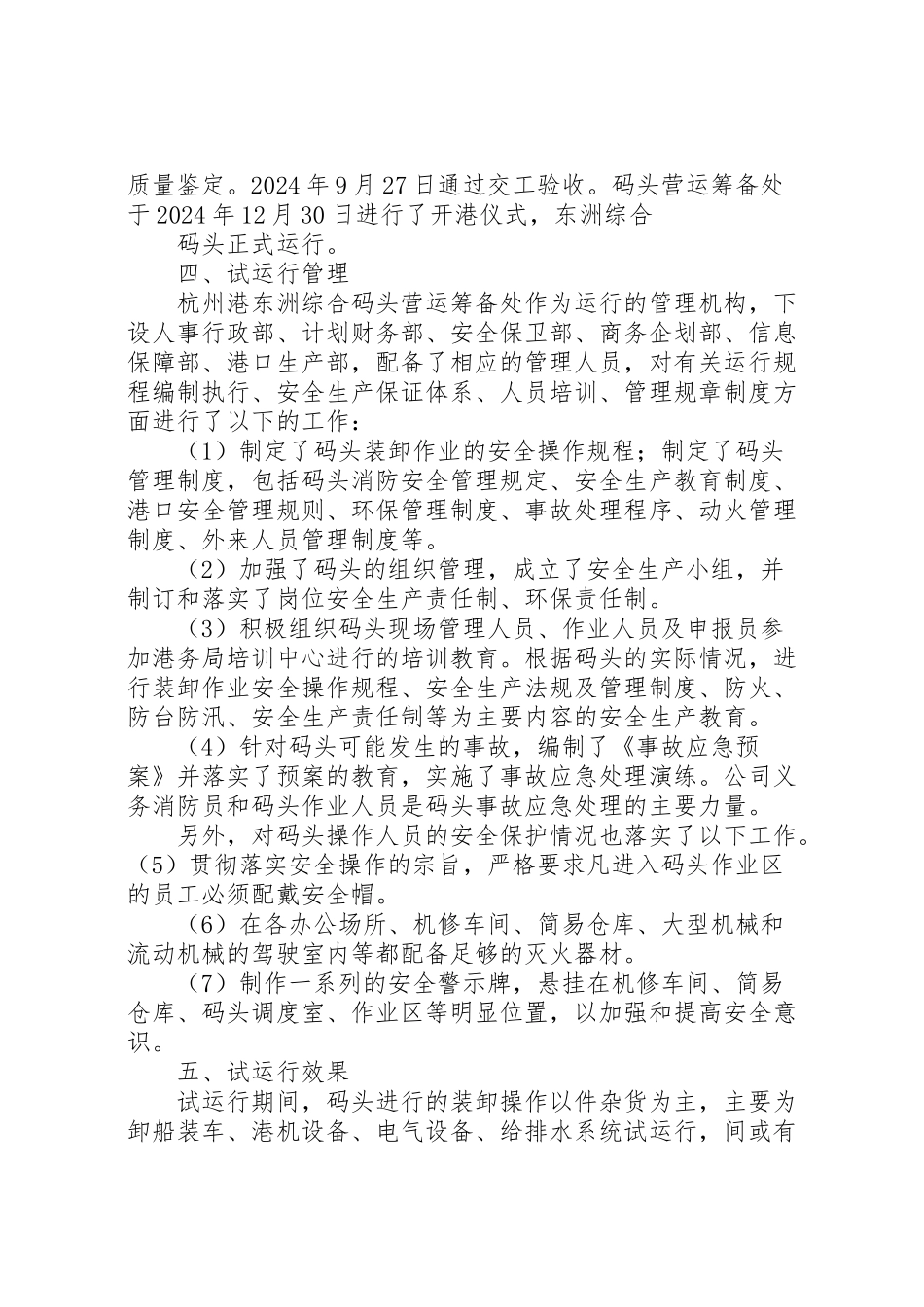

2024 年 9 月 27 日通过交工验收
码头营运筹备处于 2024 年 12 月 30 日进行了开港仪式,东洲综合 码头正式运行

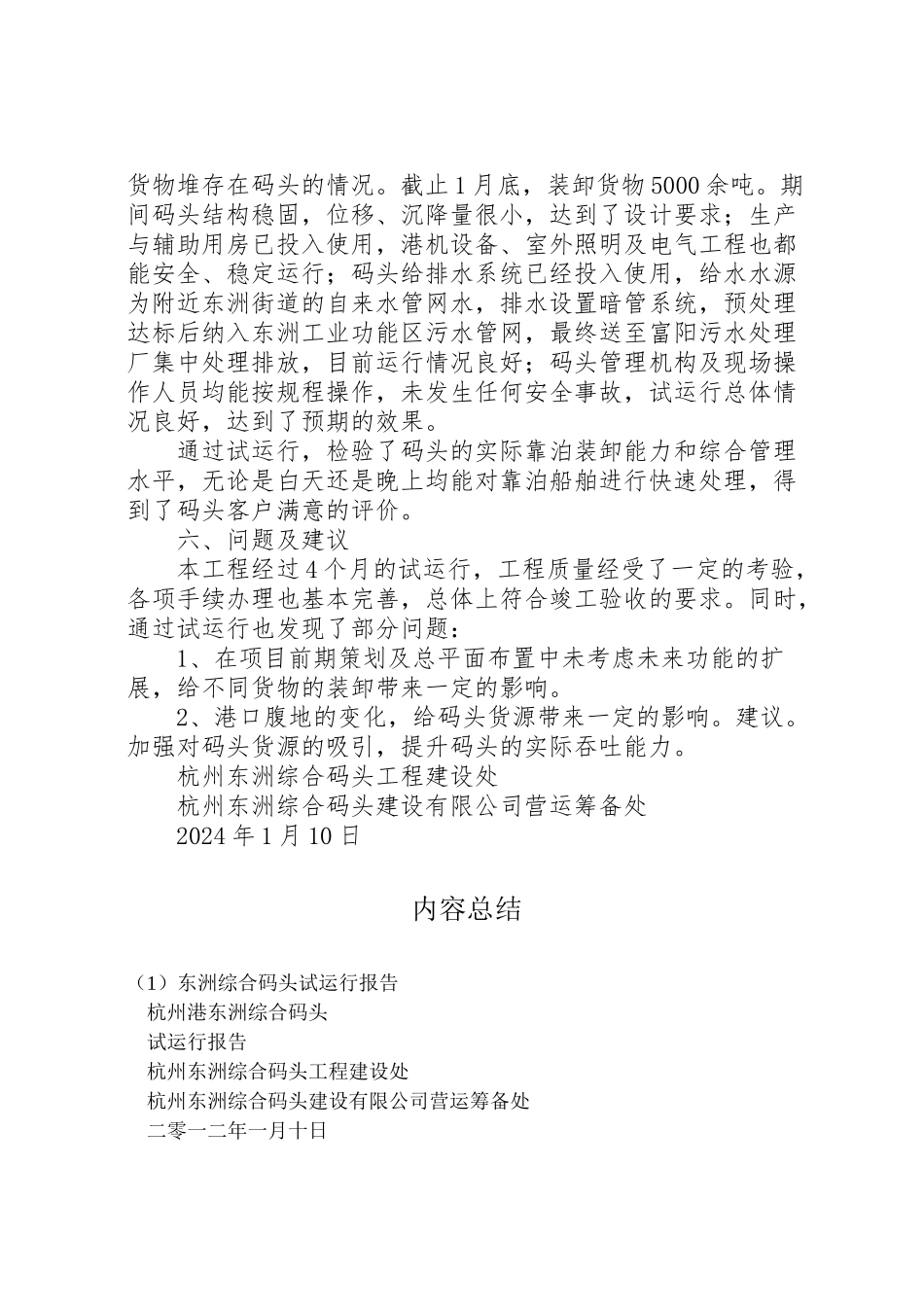

四、试运行管理 杭州港东洲综
